INFORME DE GESTIÓN

Informes de Gestión

Avance de Obra

Galería de avances de obra
semana 6 al 10 de abril 2026

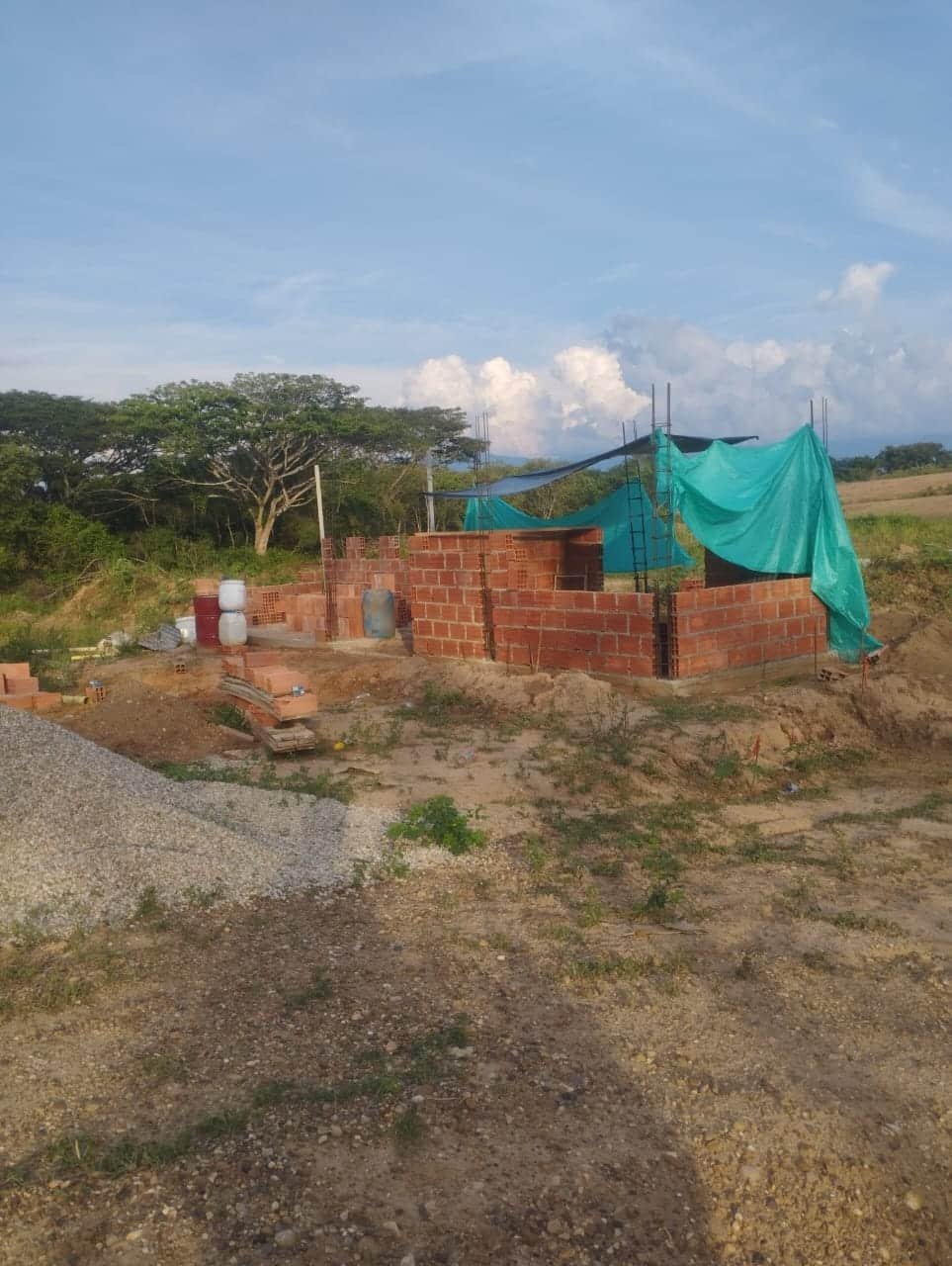

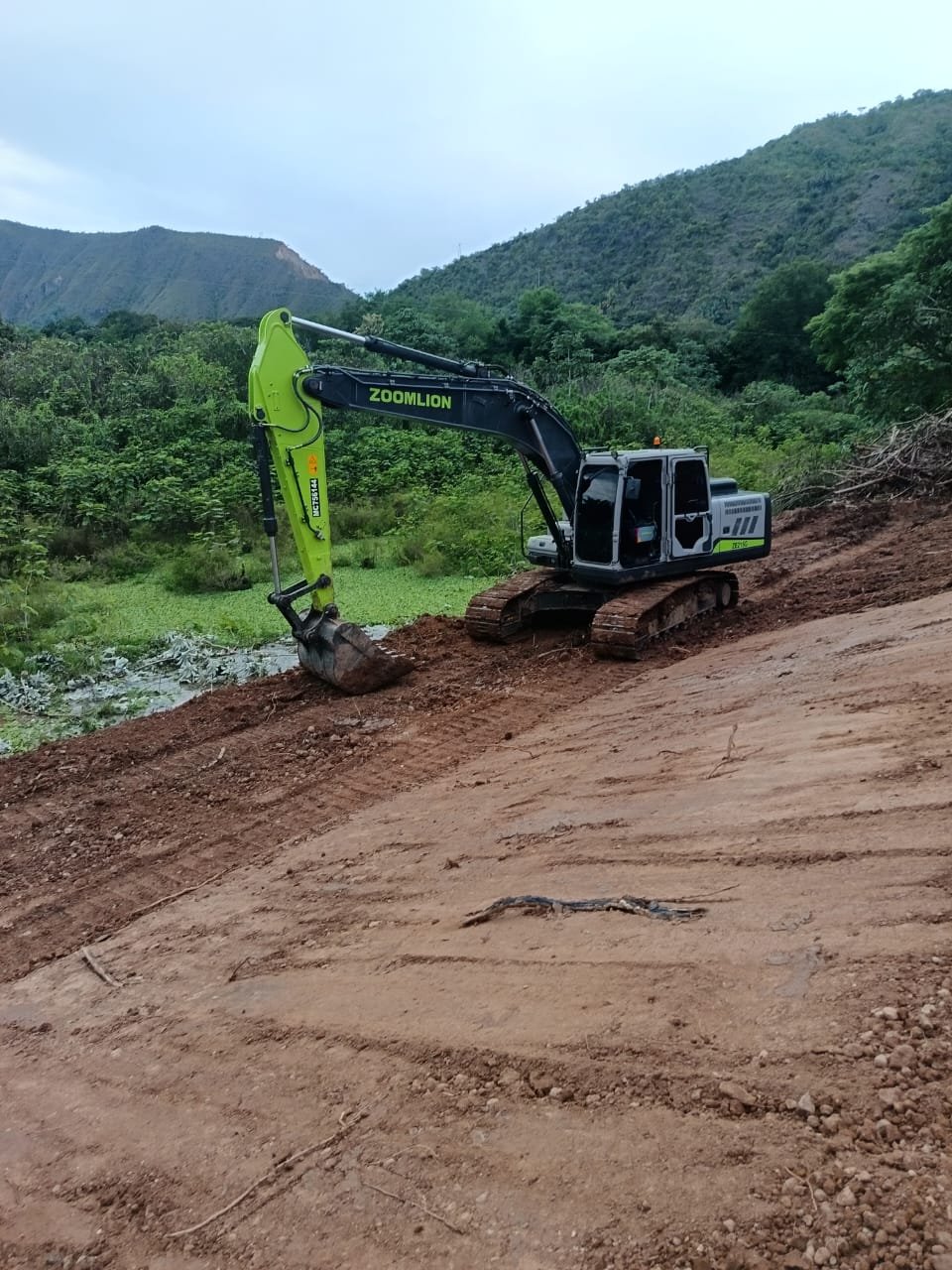

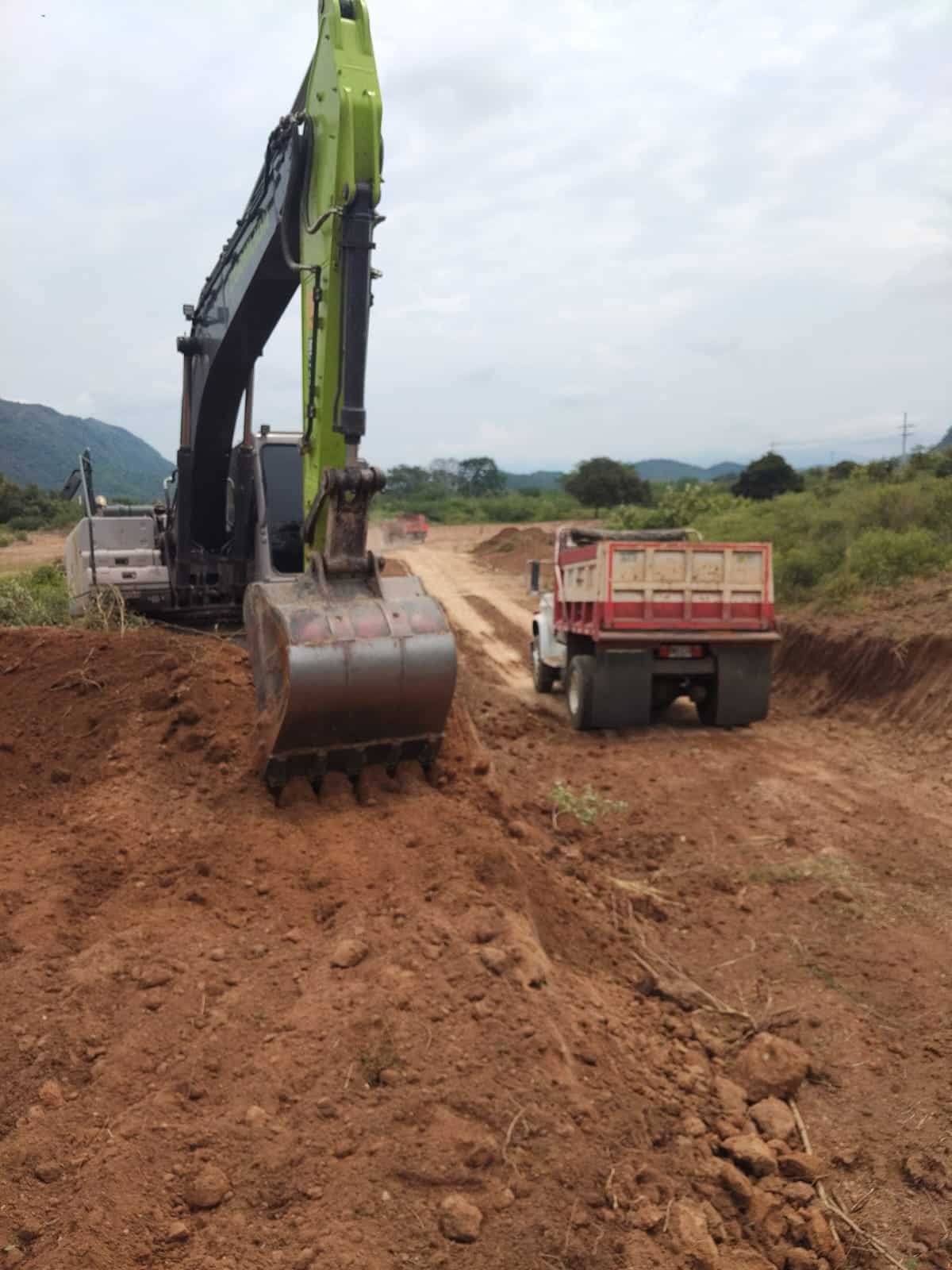

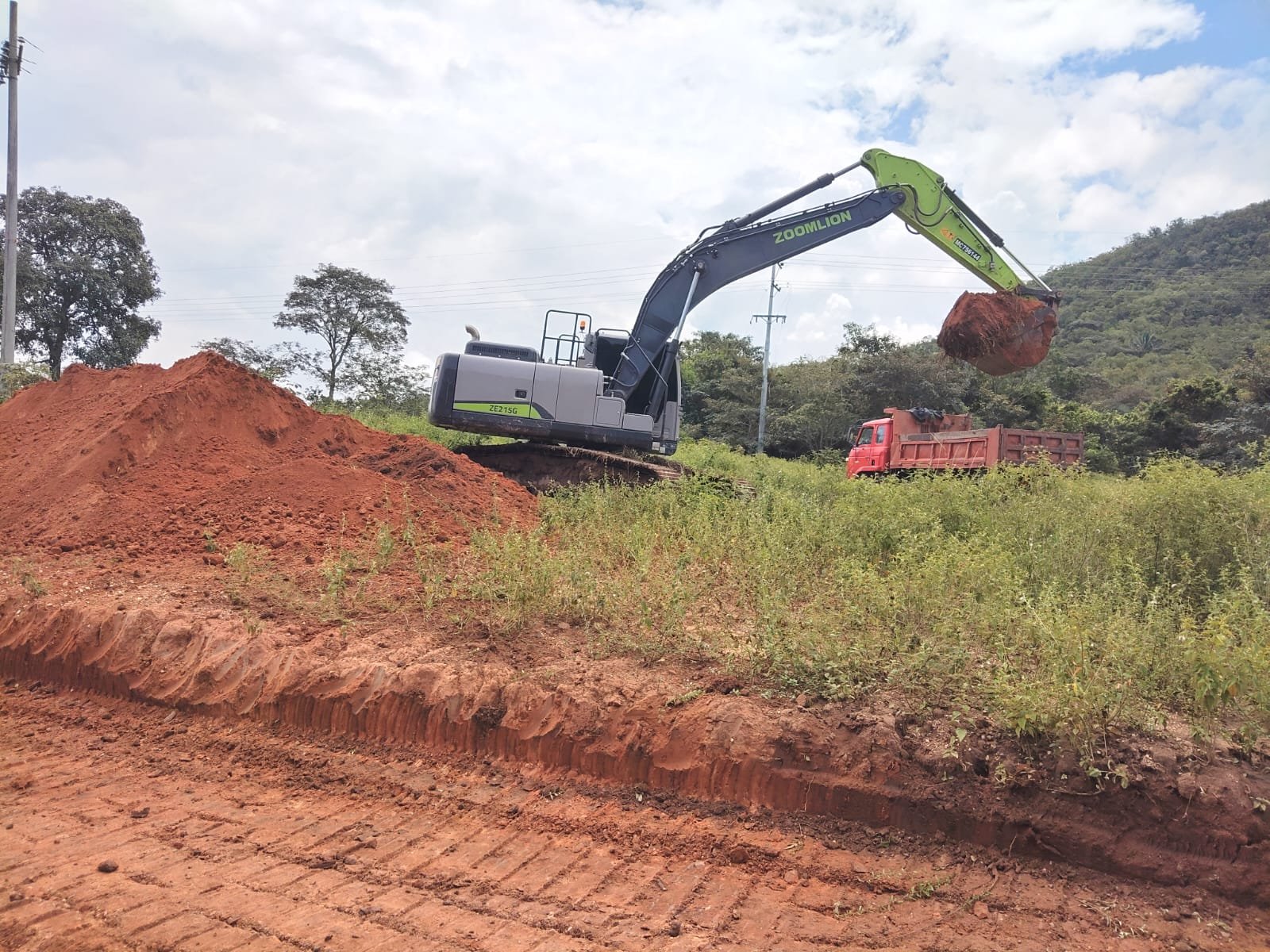

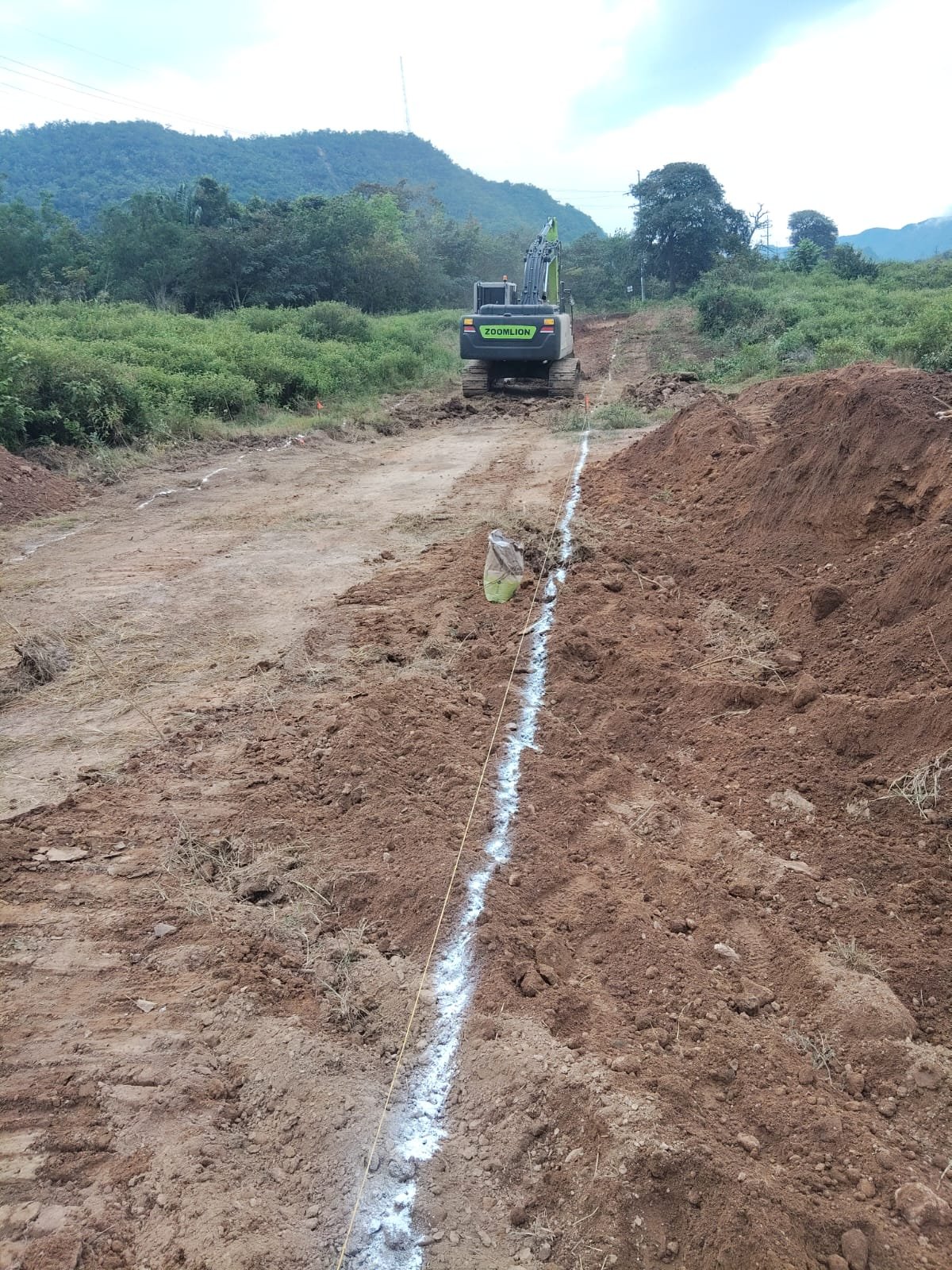

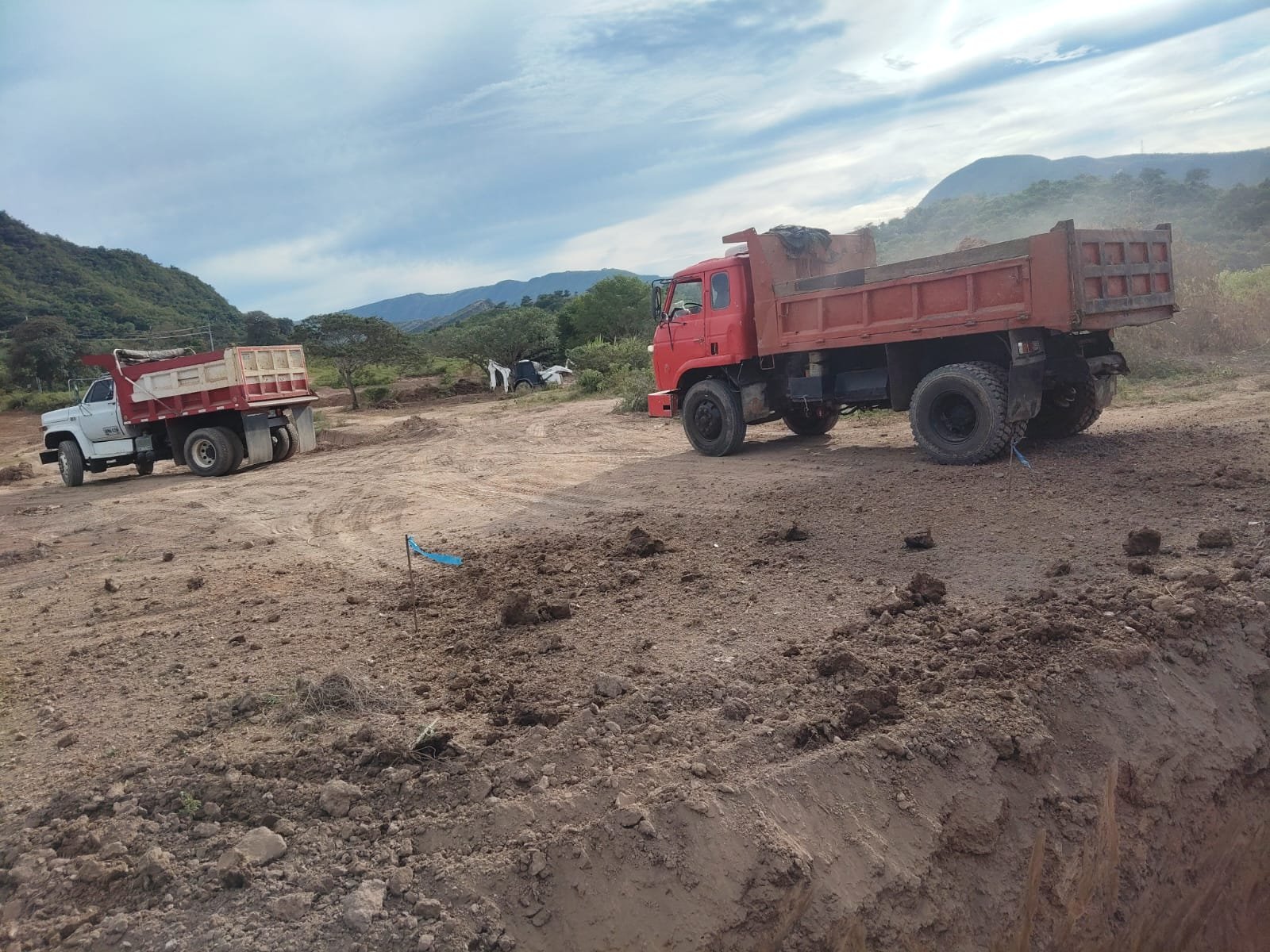

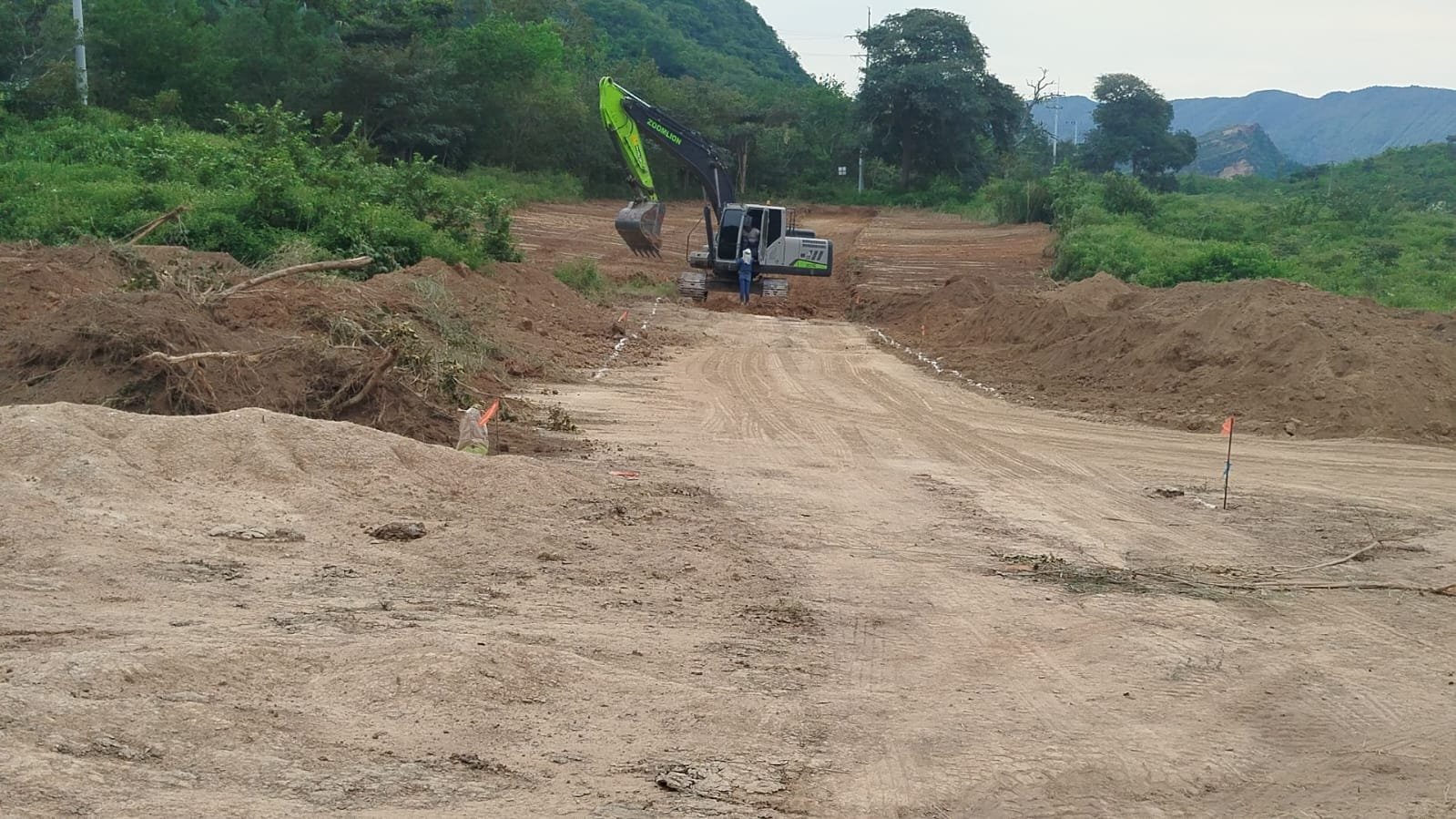

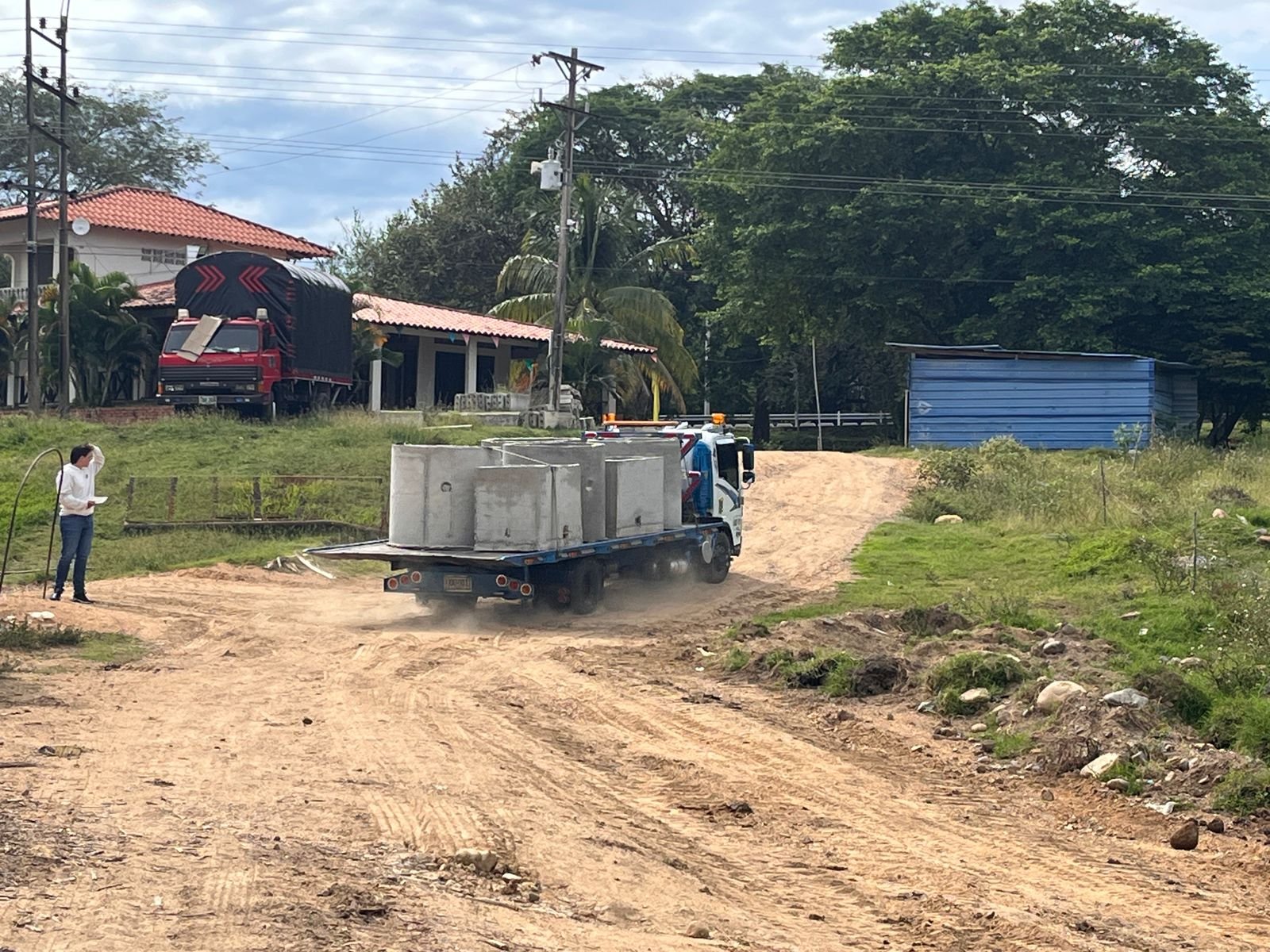

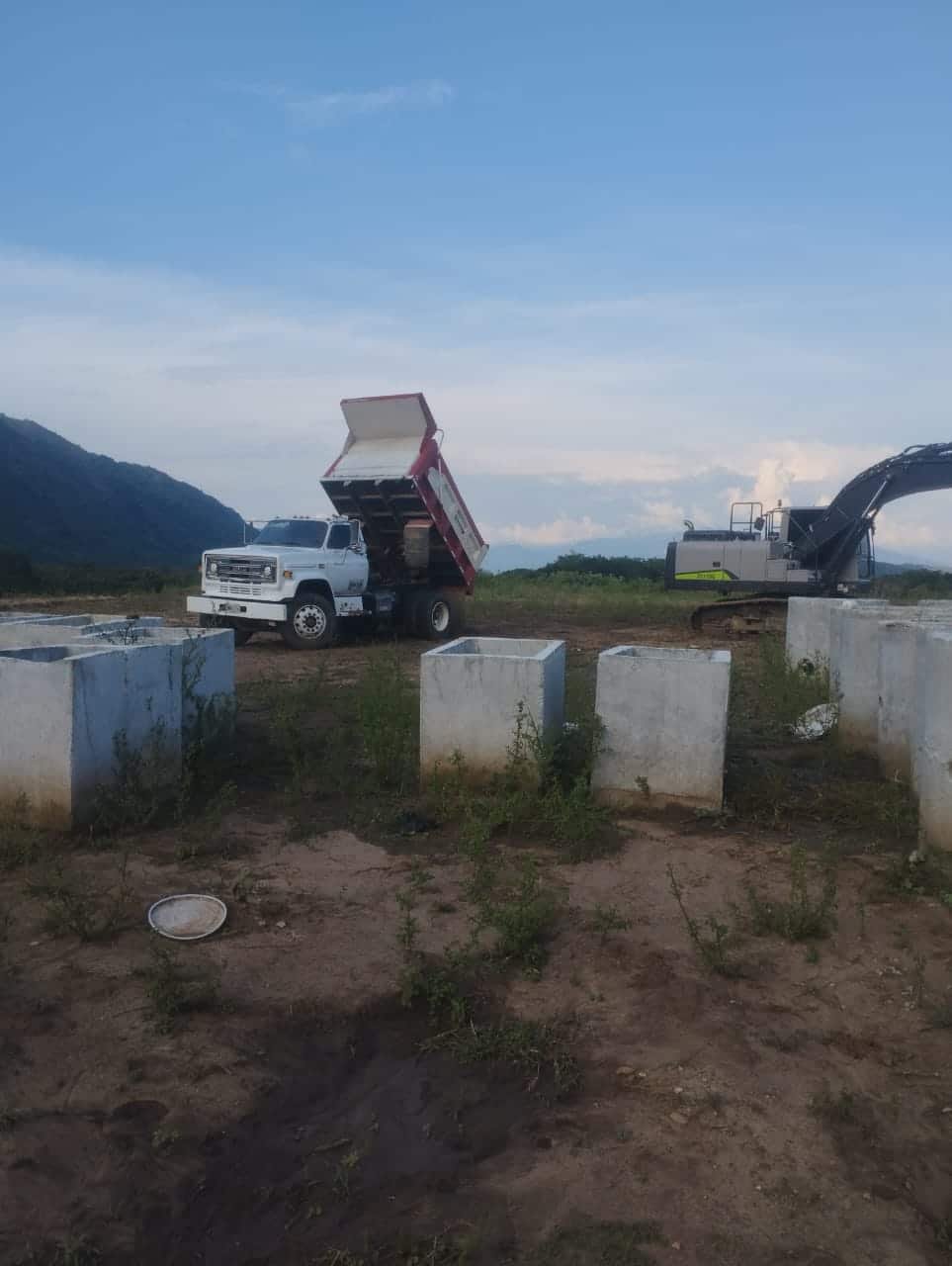

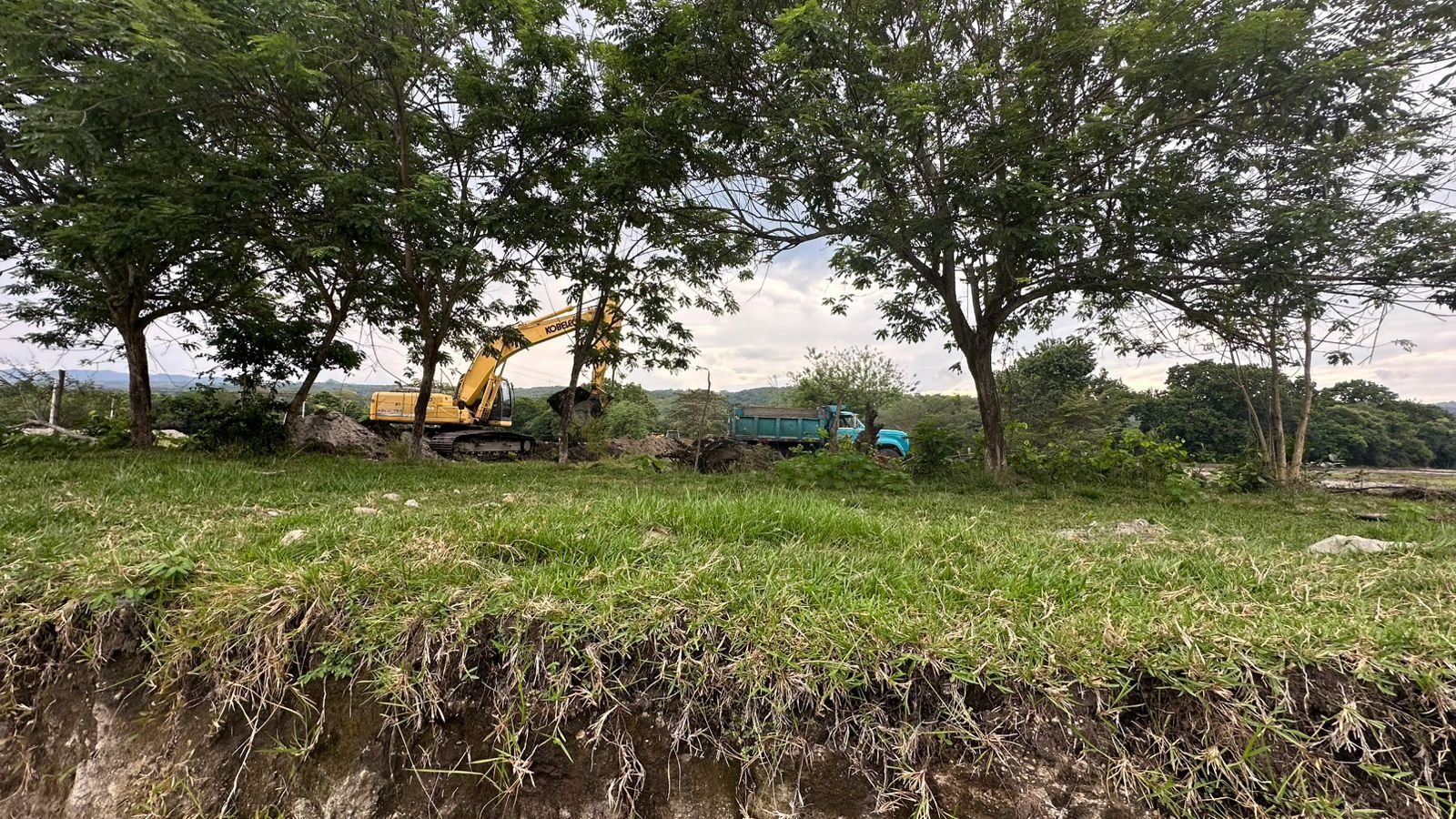

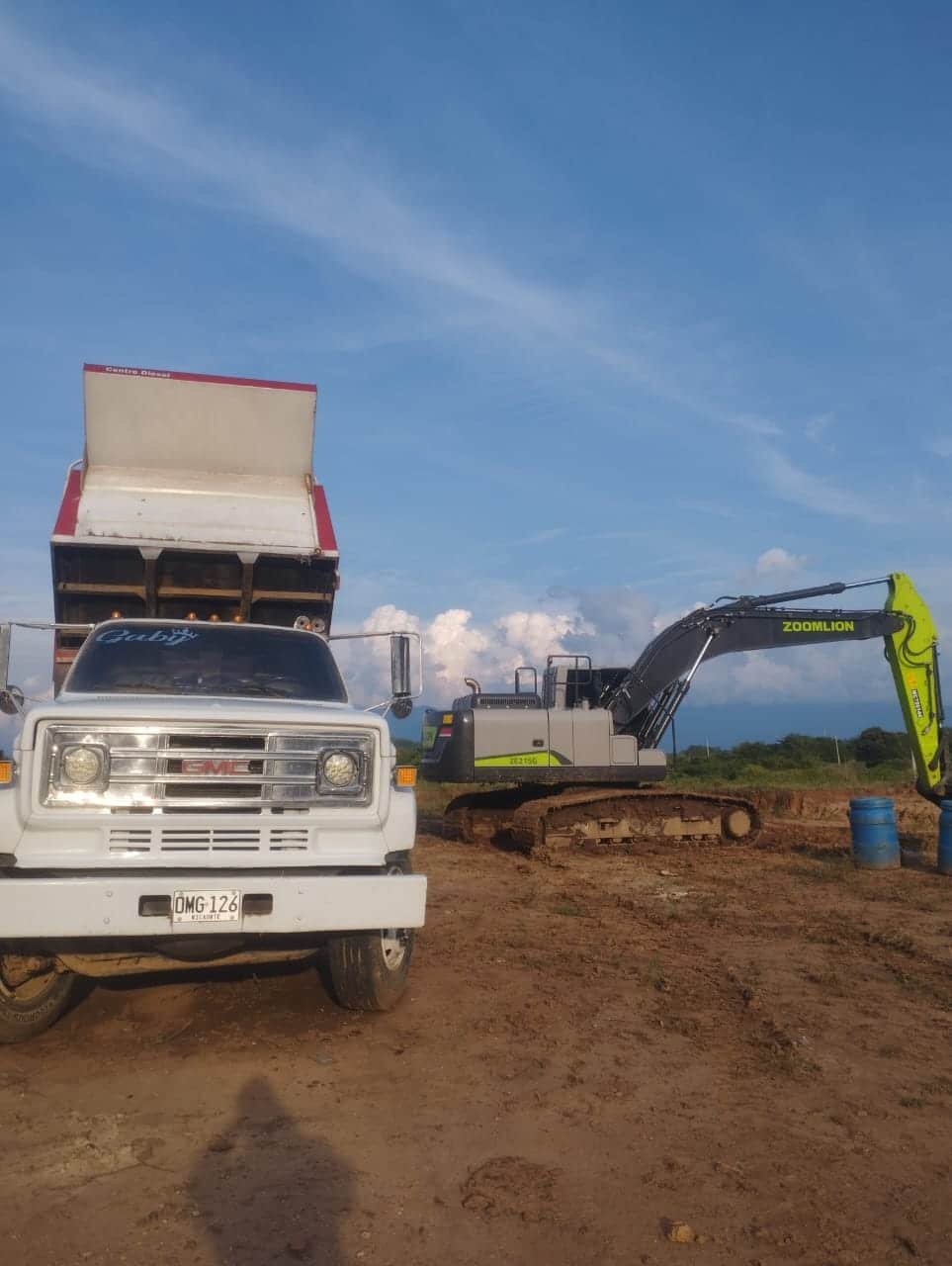

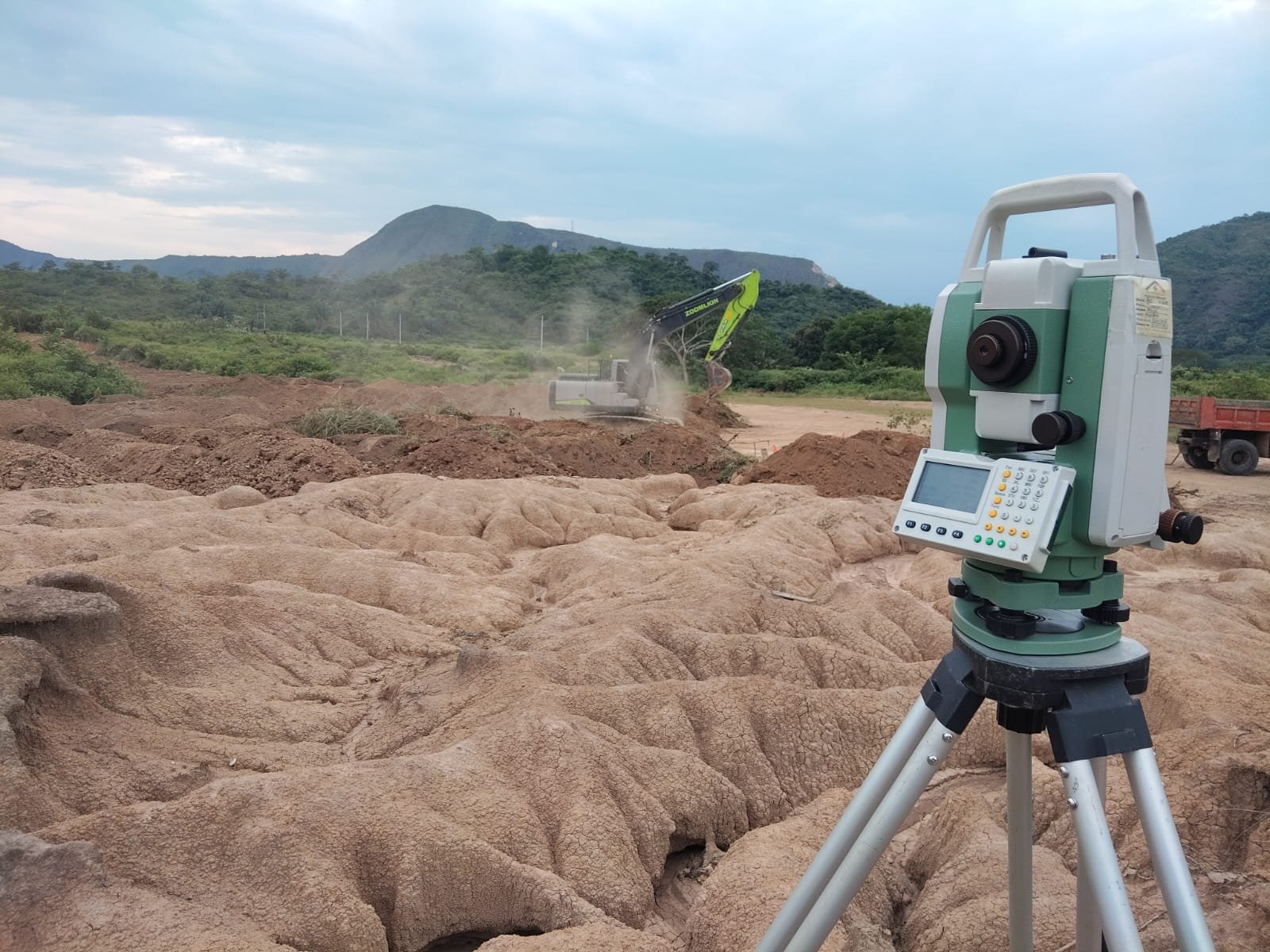

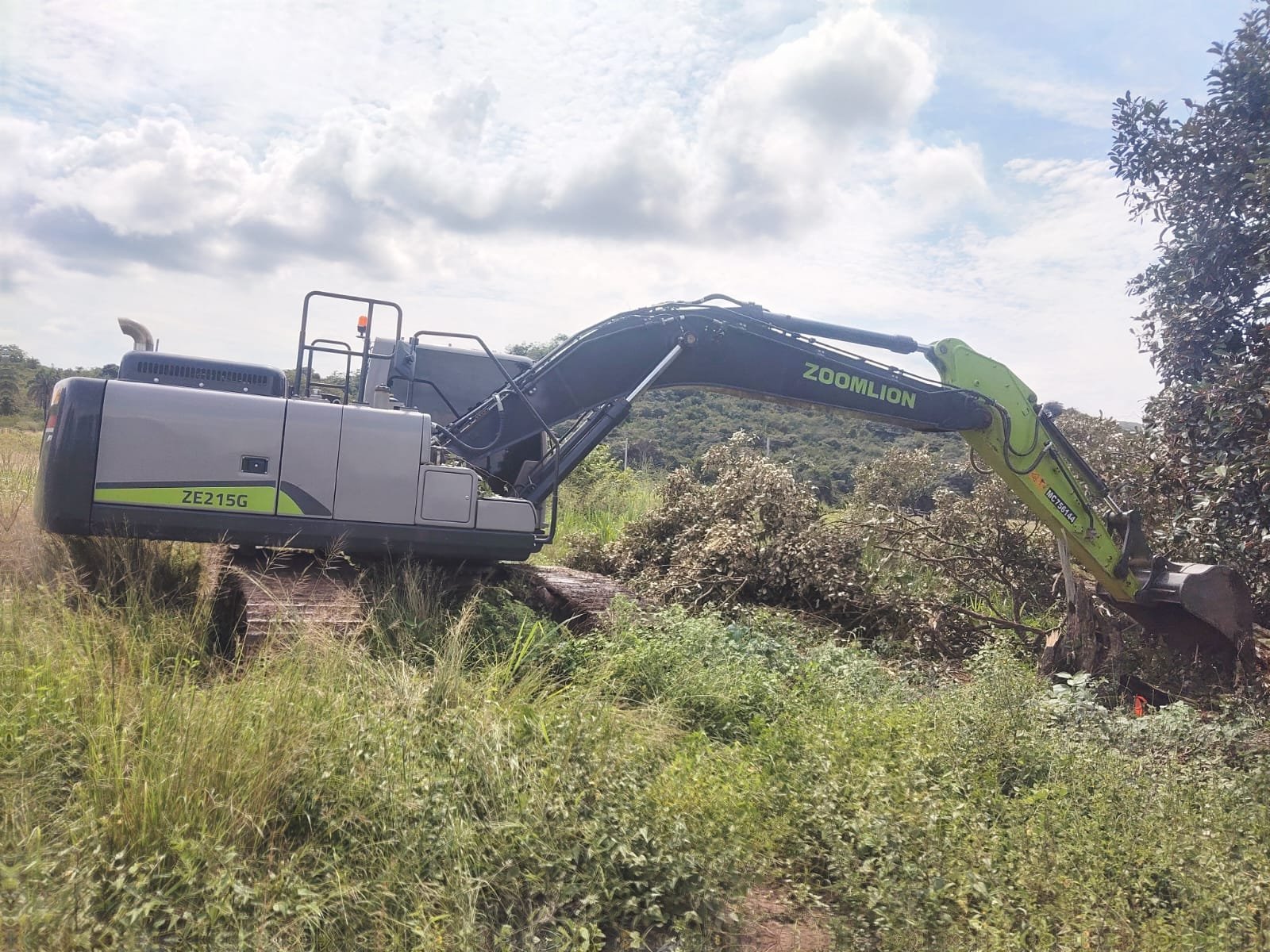

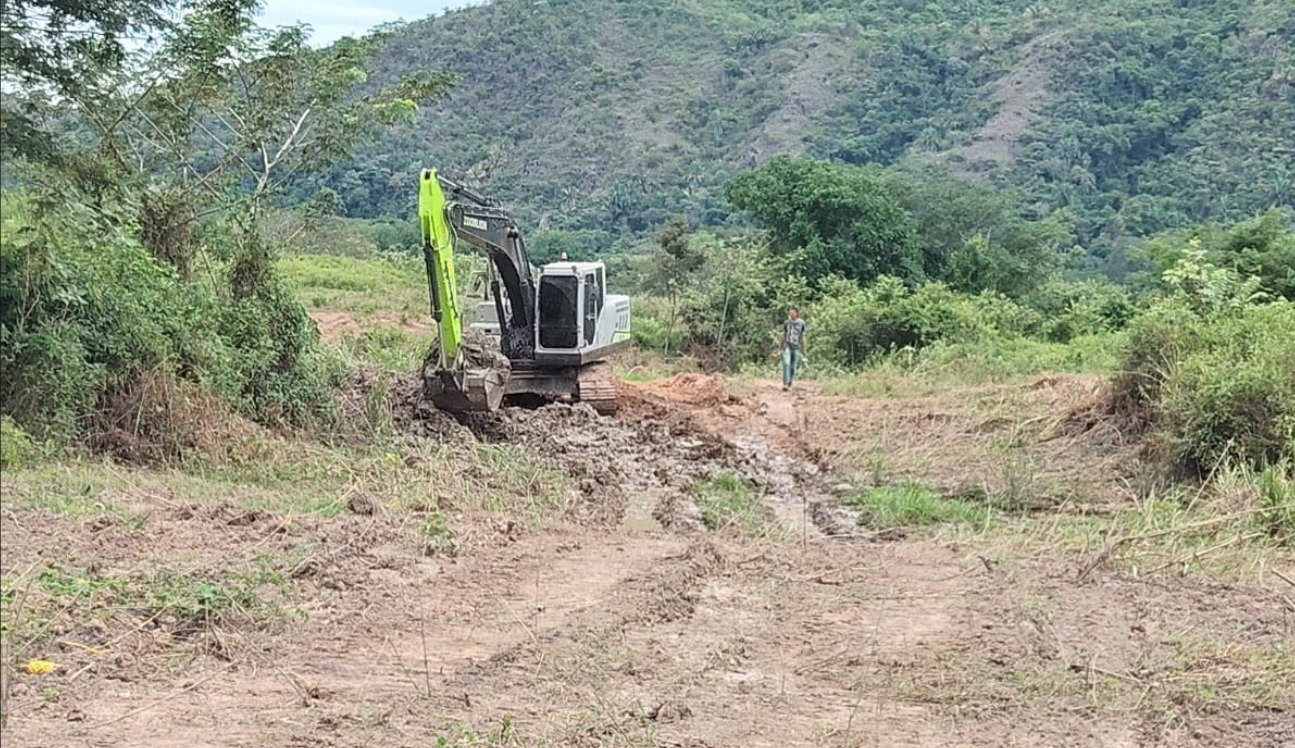

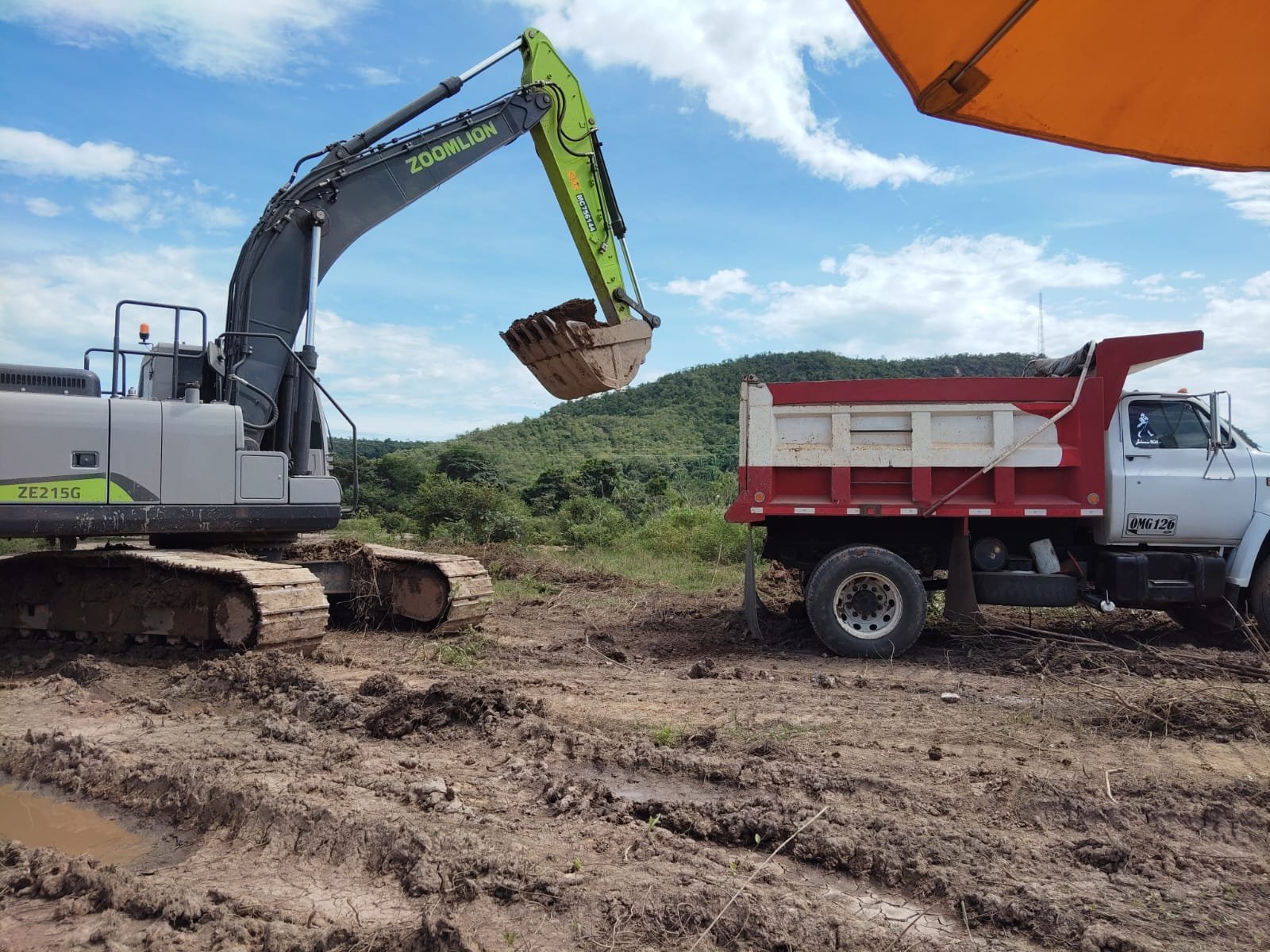

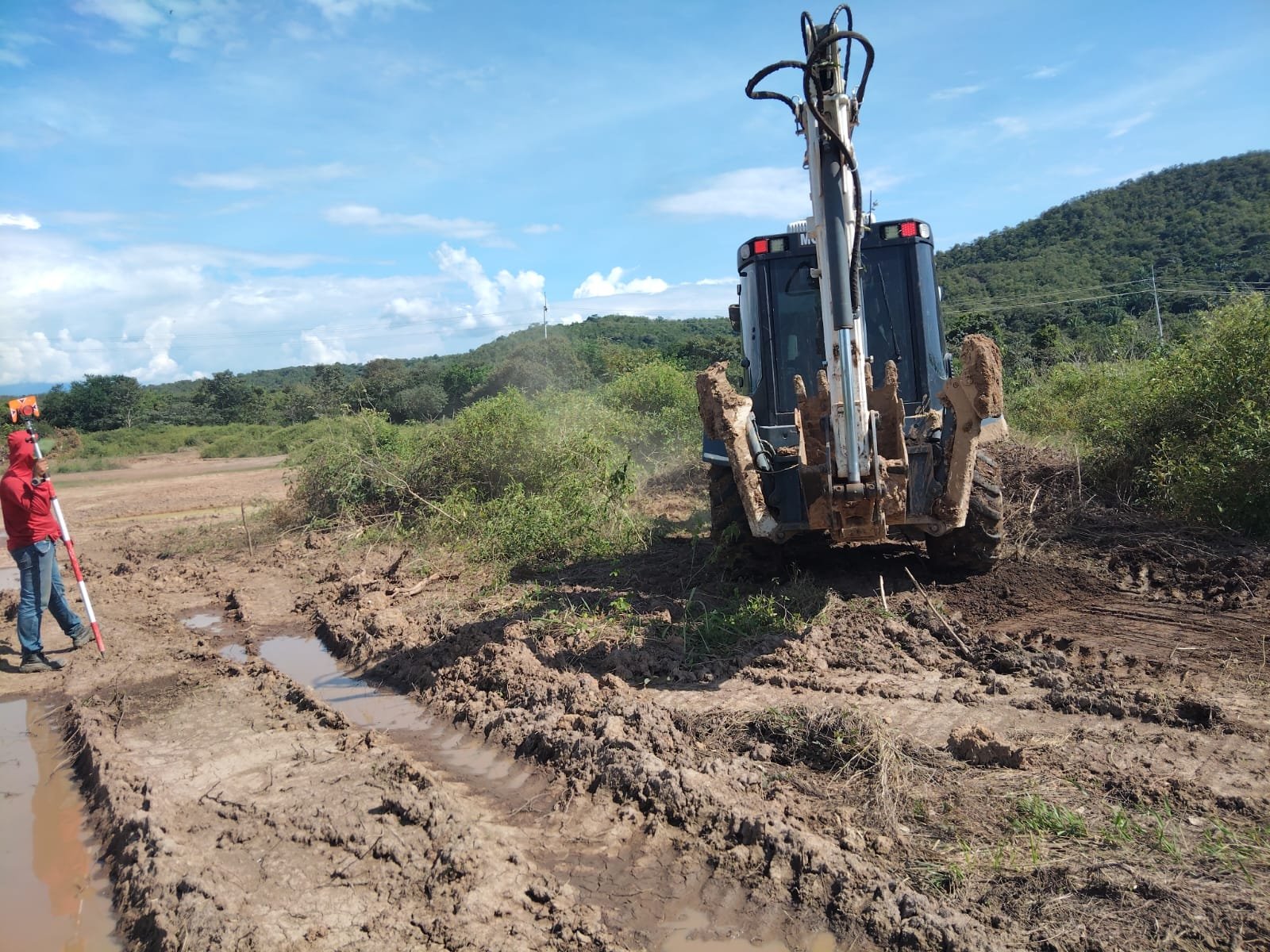

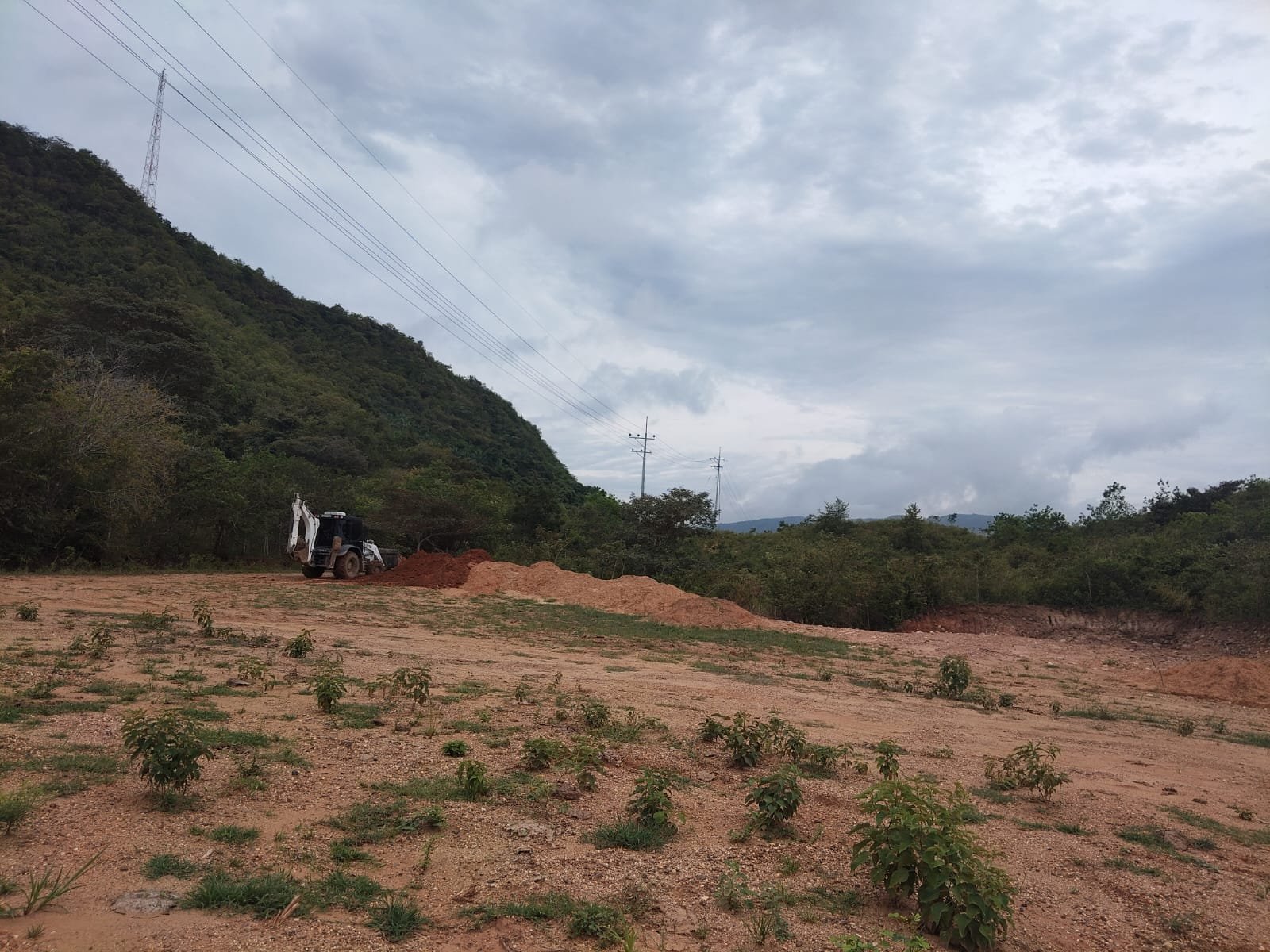

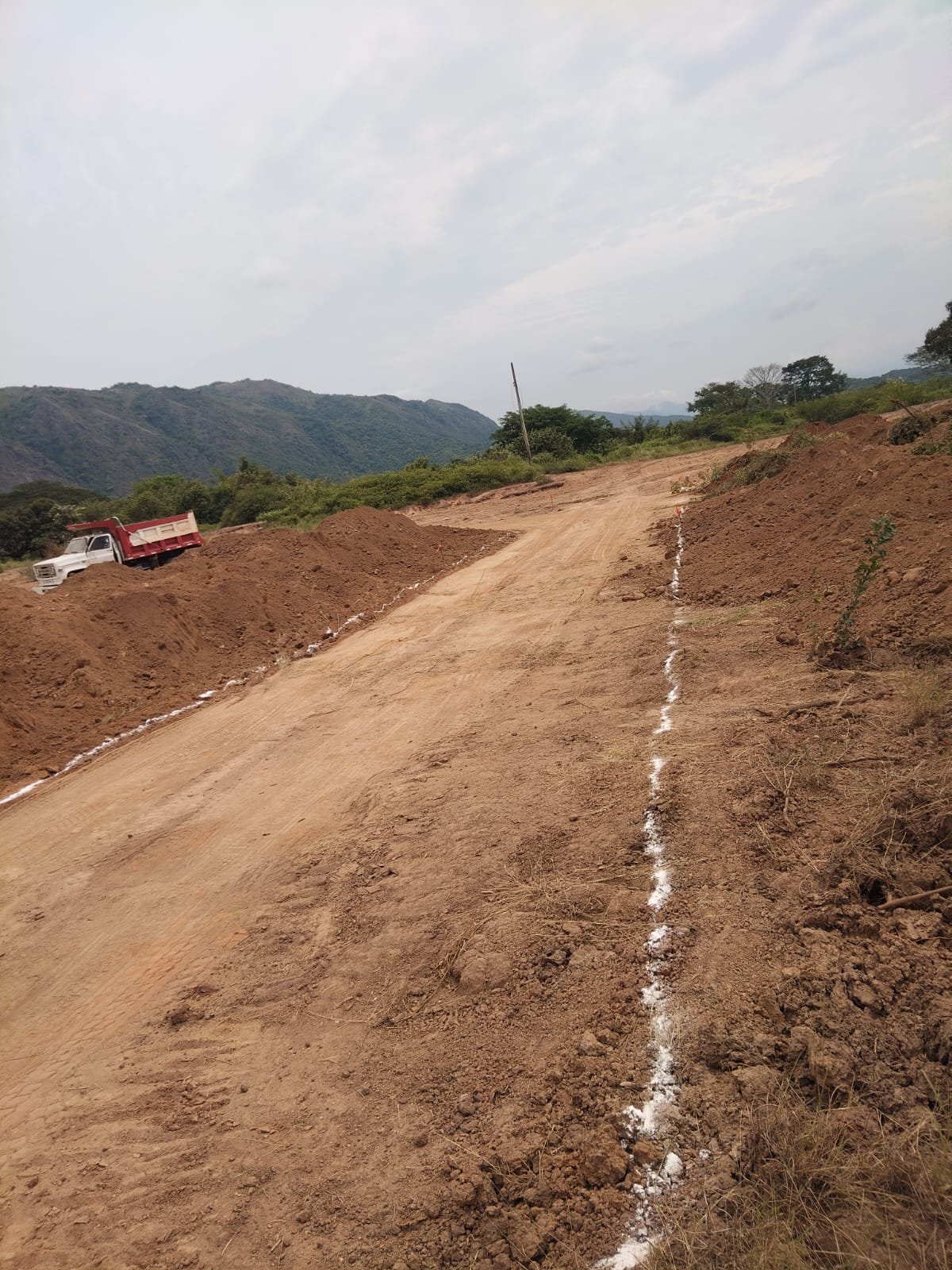

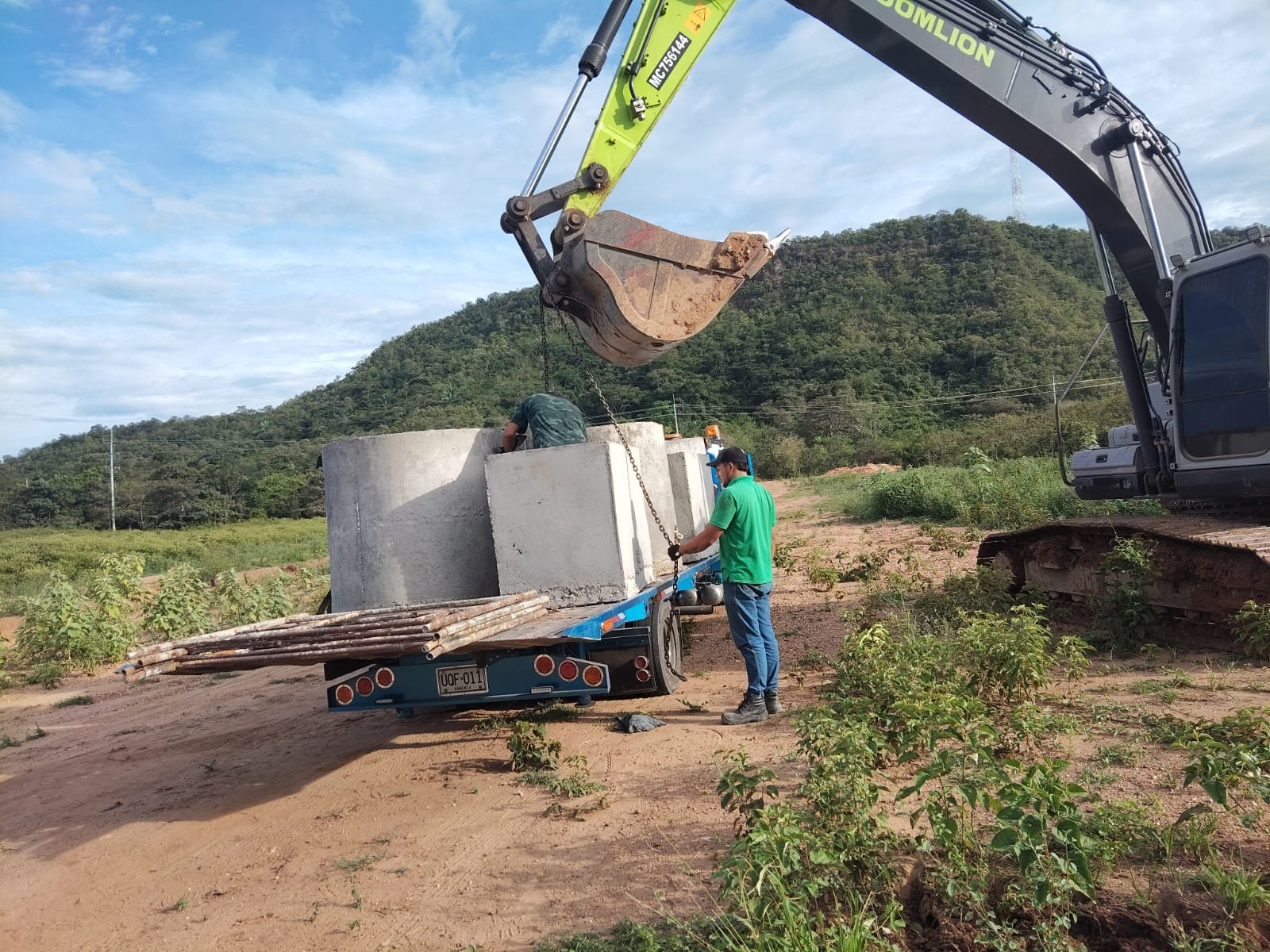

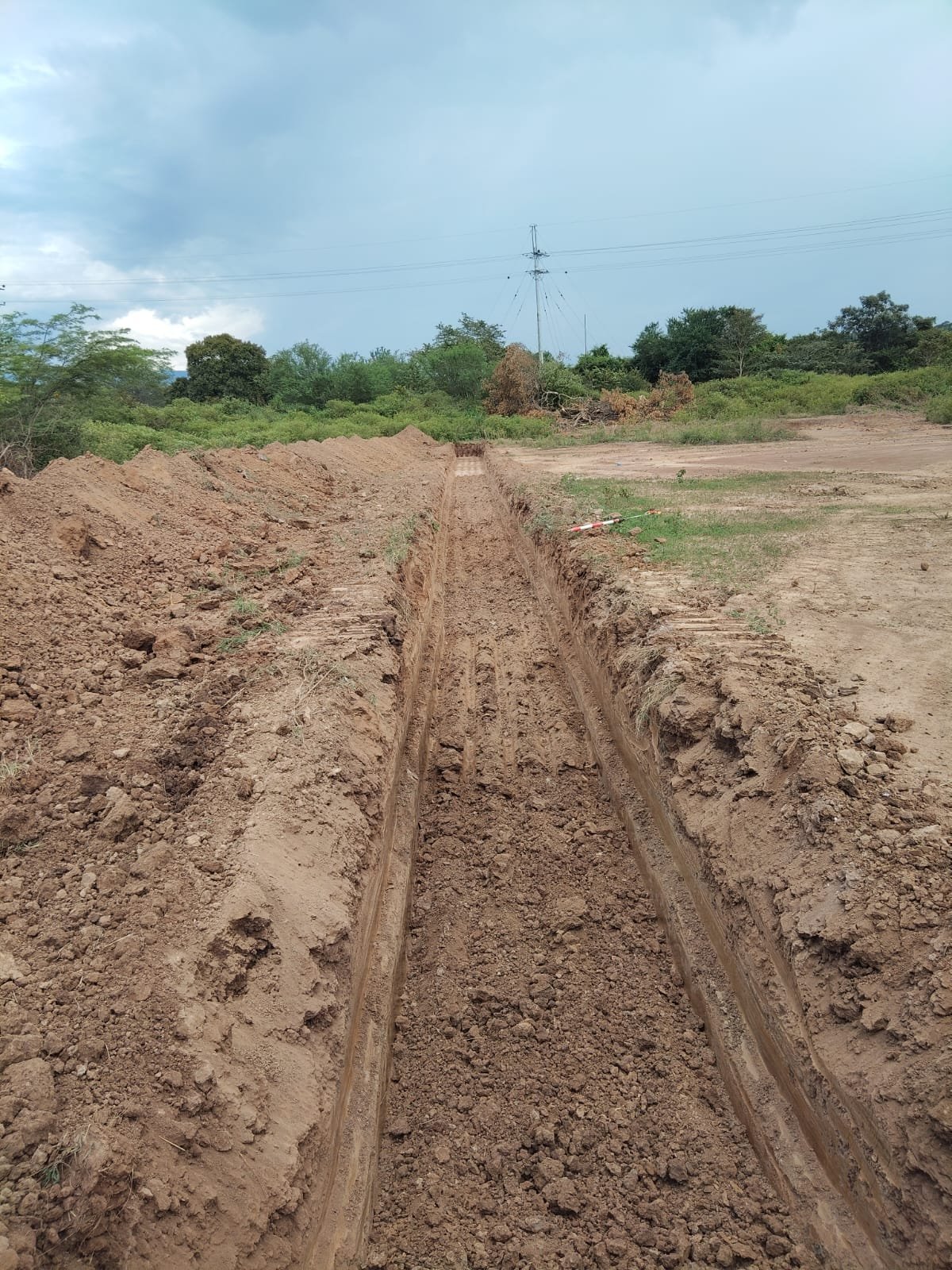

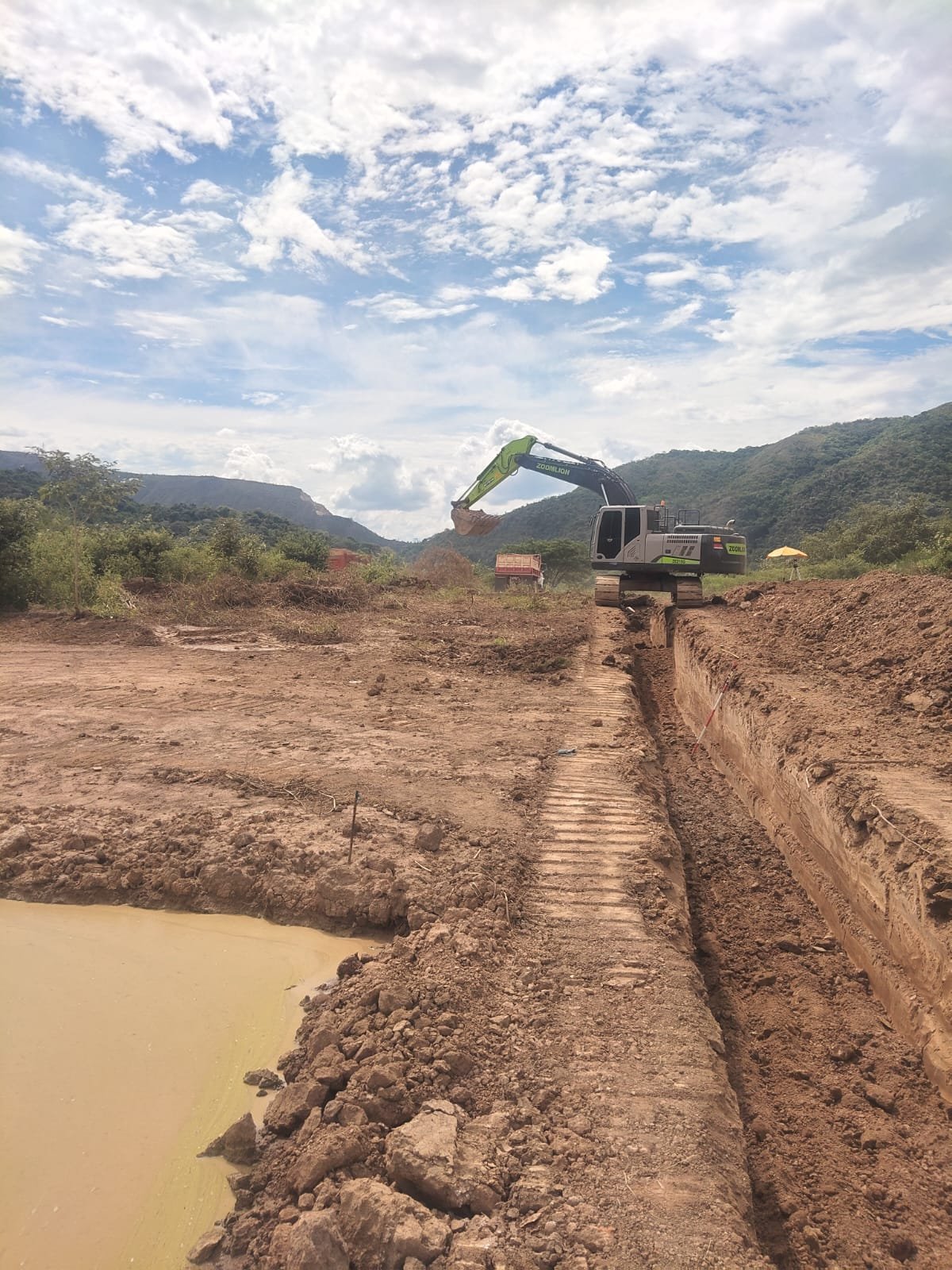

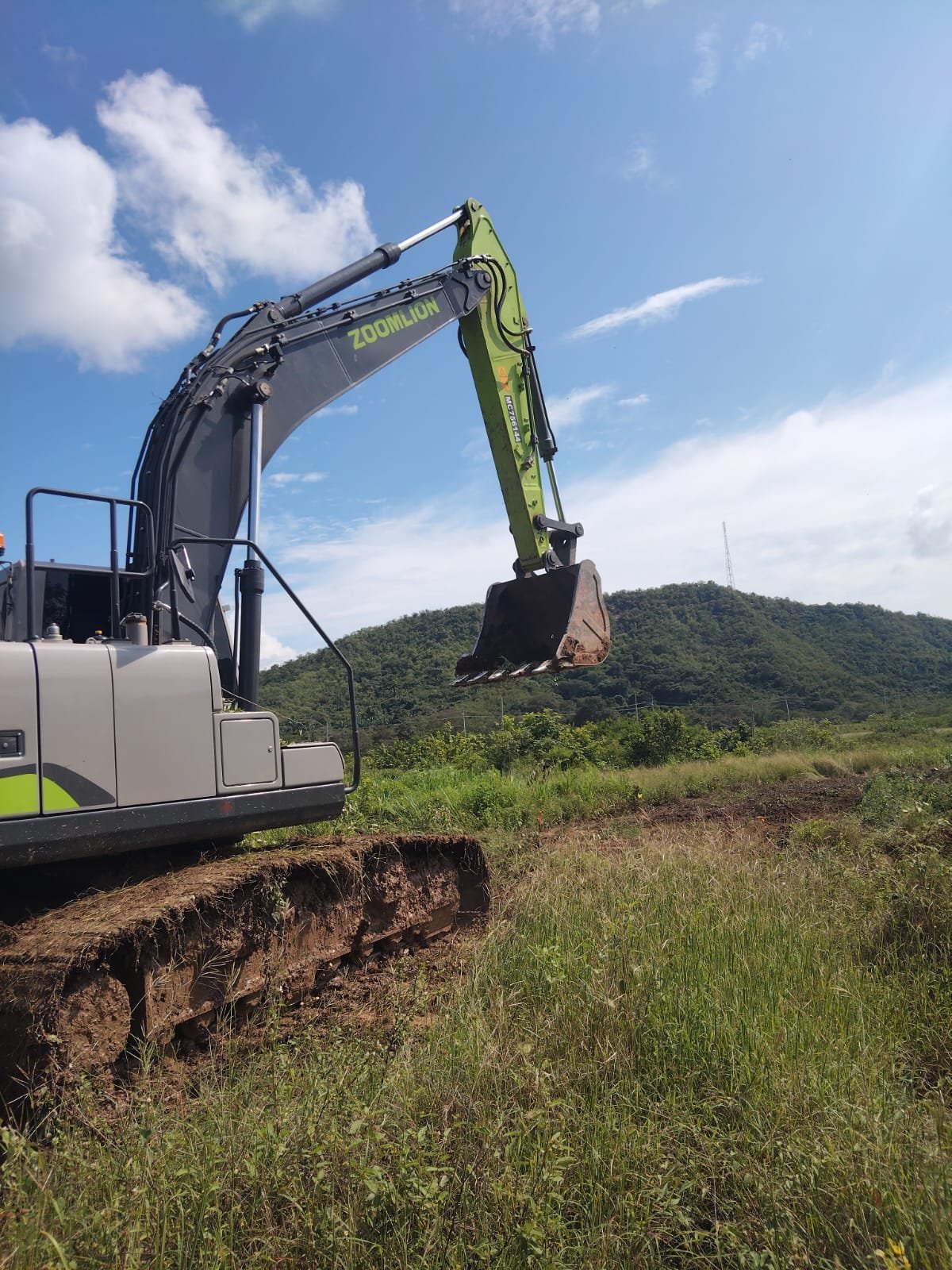

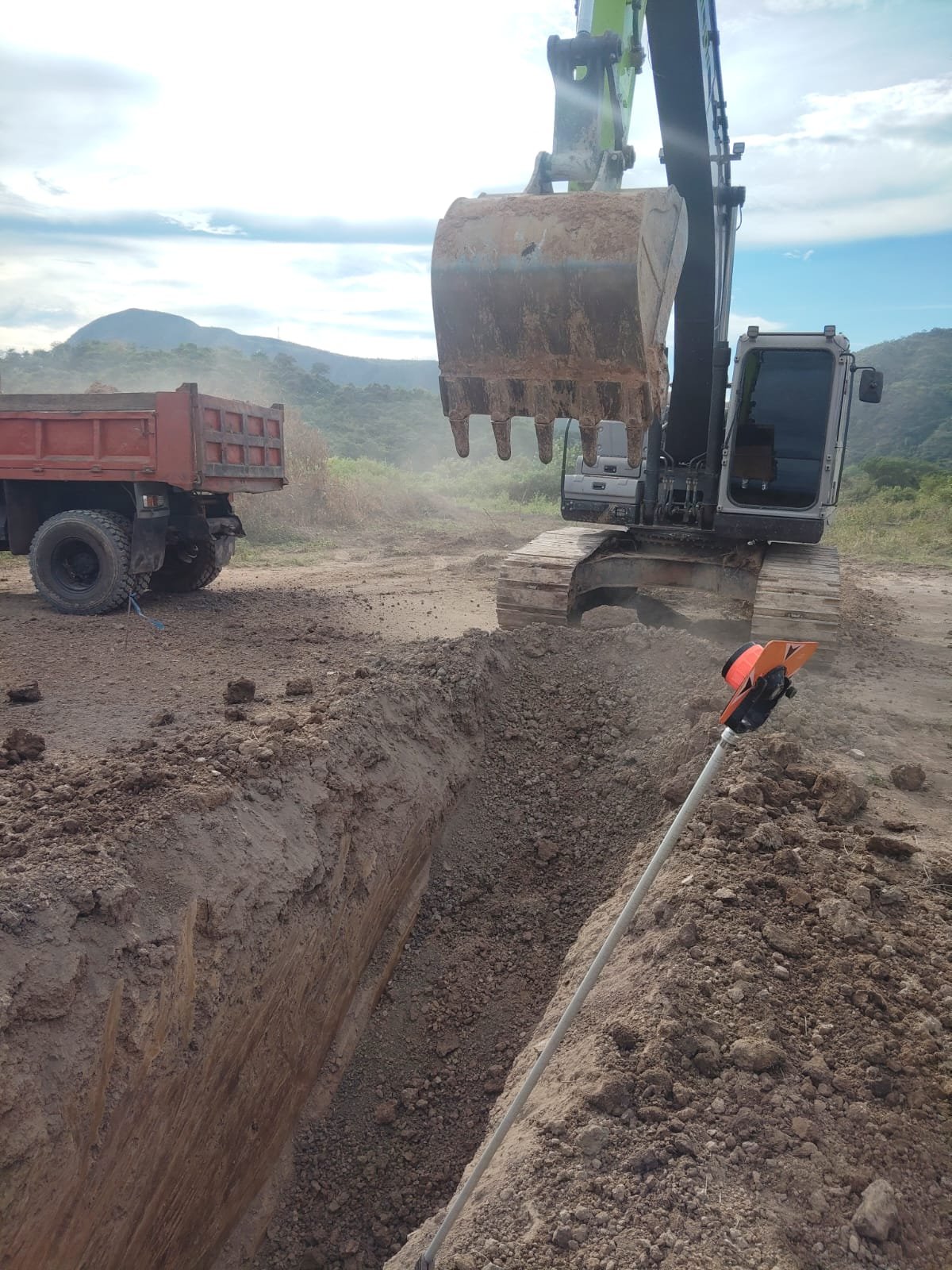

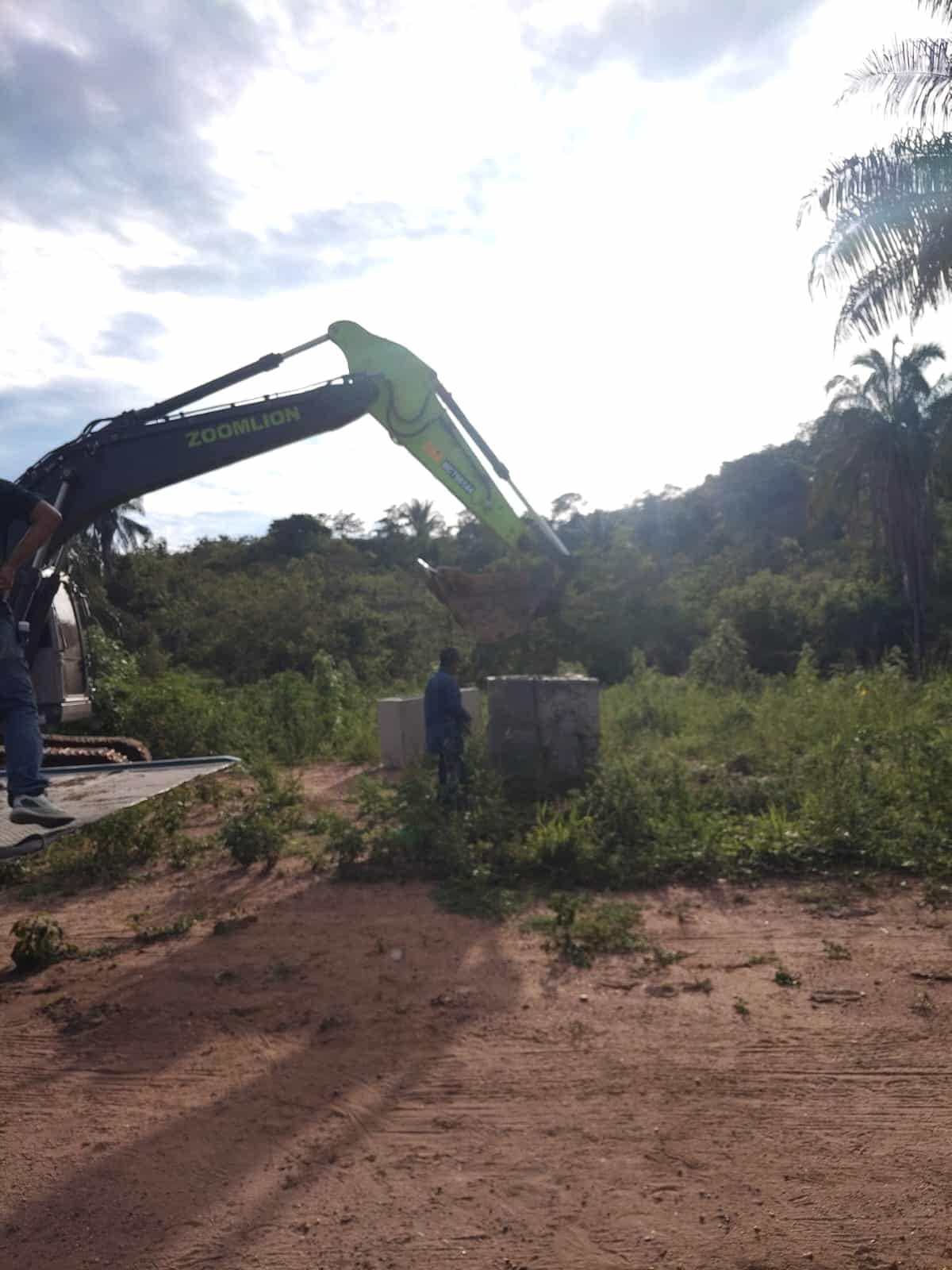

Durante la semana se avanzó en actividades de topografía, replanteo y excavación del canal perimetral entre las etapas del proyecto. Se realizó la marcación y control de excavación del canal, alcanzando avances progresivos en distintos tramos, así como el levantamiento topográfico de varias vías para la actualización de planos. La maquinaria apoyó en excavación, conformación y extendido de material, mientras que se ejecutaron labores de limpieza y organización en las zonas intervenidas. También se recibieron y despacharon elementos prefabricados para apoyar las actividades constructivas. Las actividades continúan conforme a la programación establecida.

semana 23 al 27 de febrero 2026

semana 16 al 20 de febrero 2026

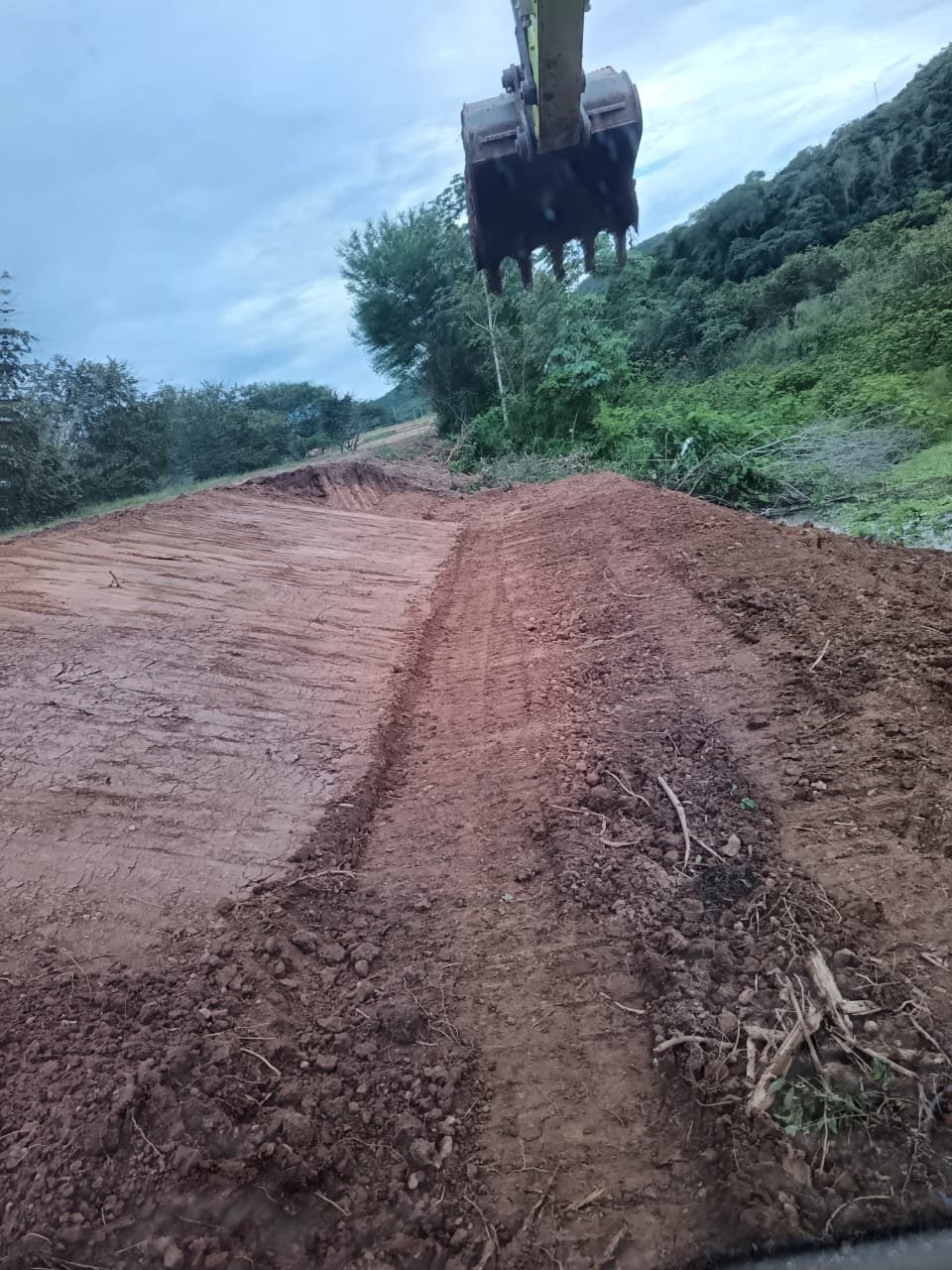

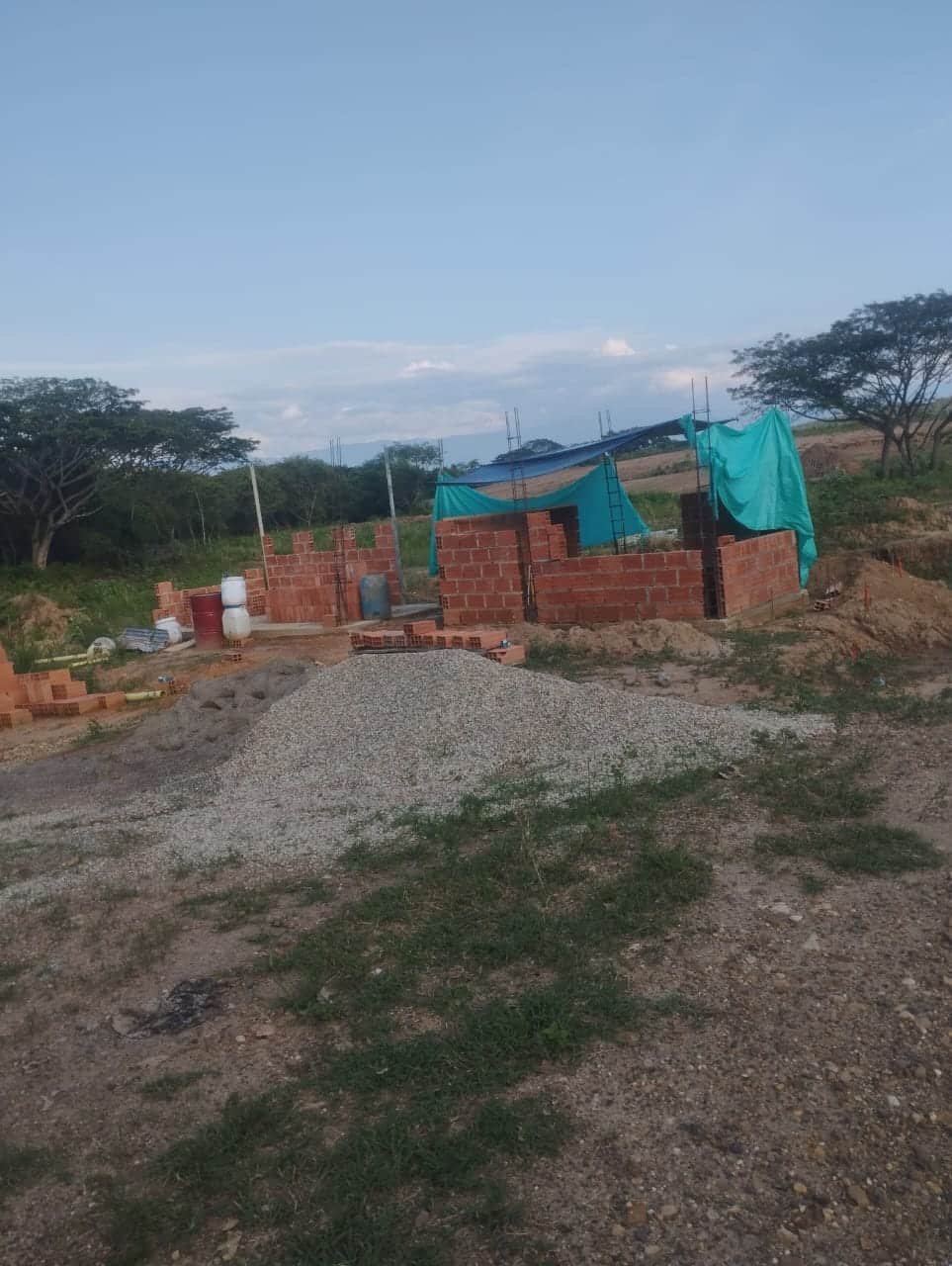

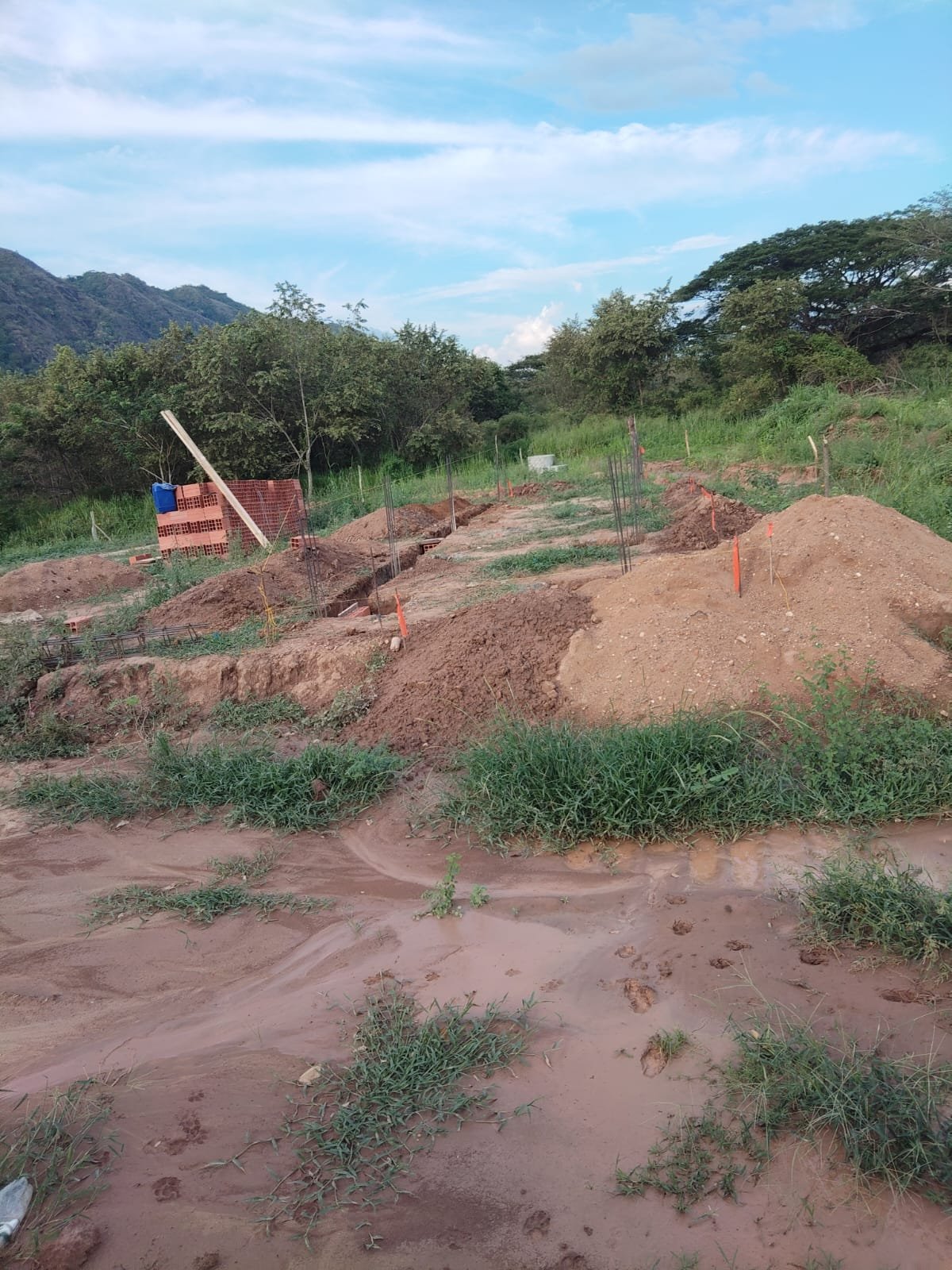

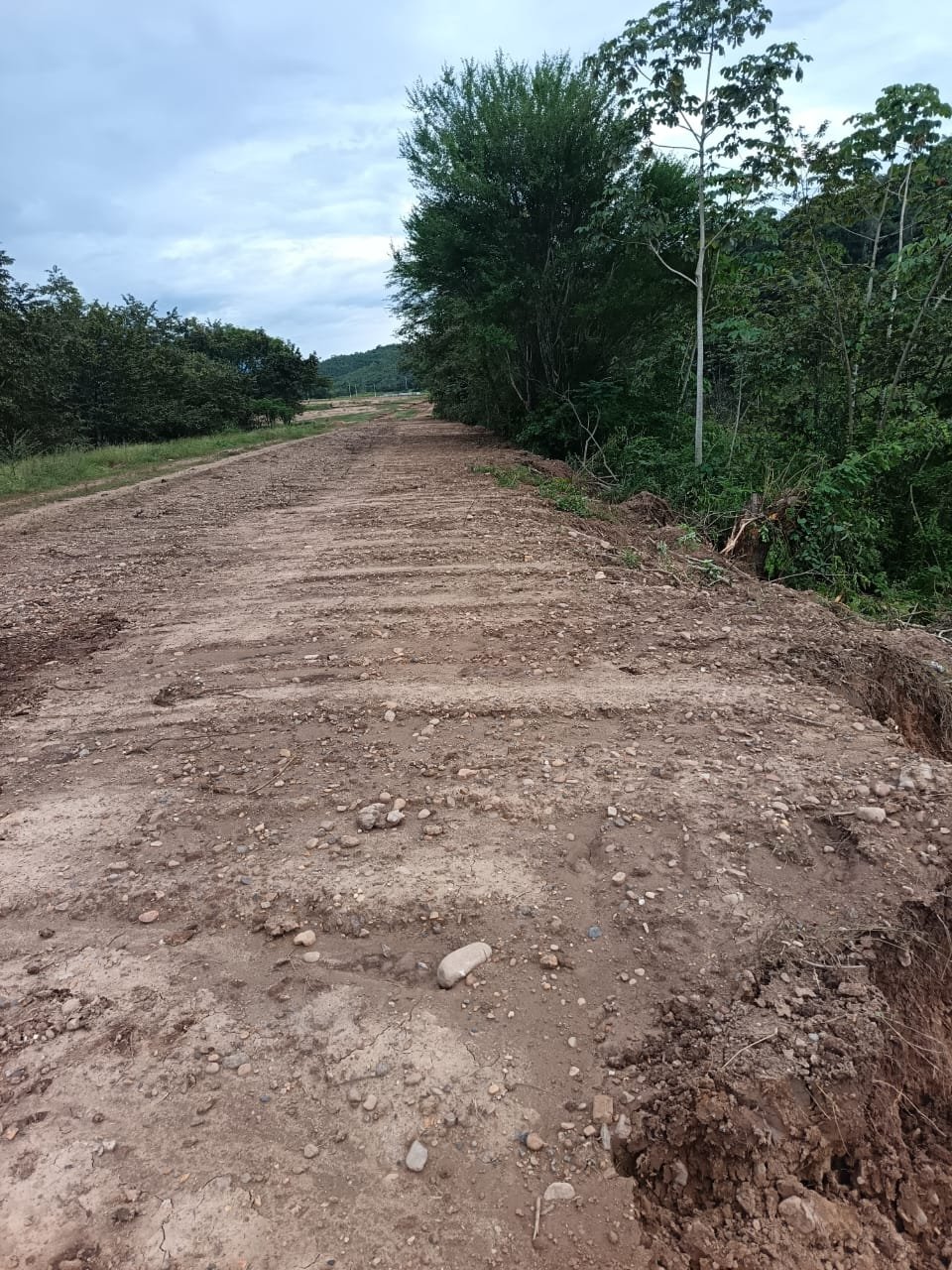

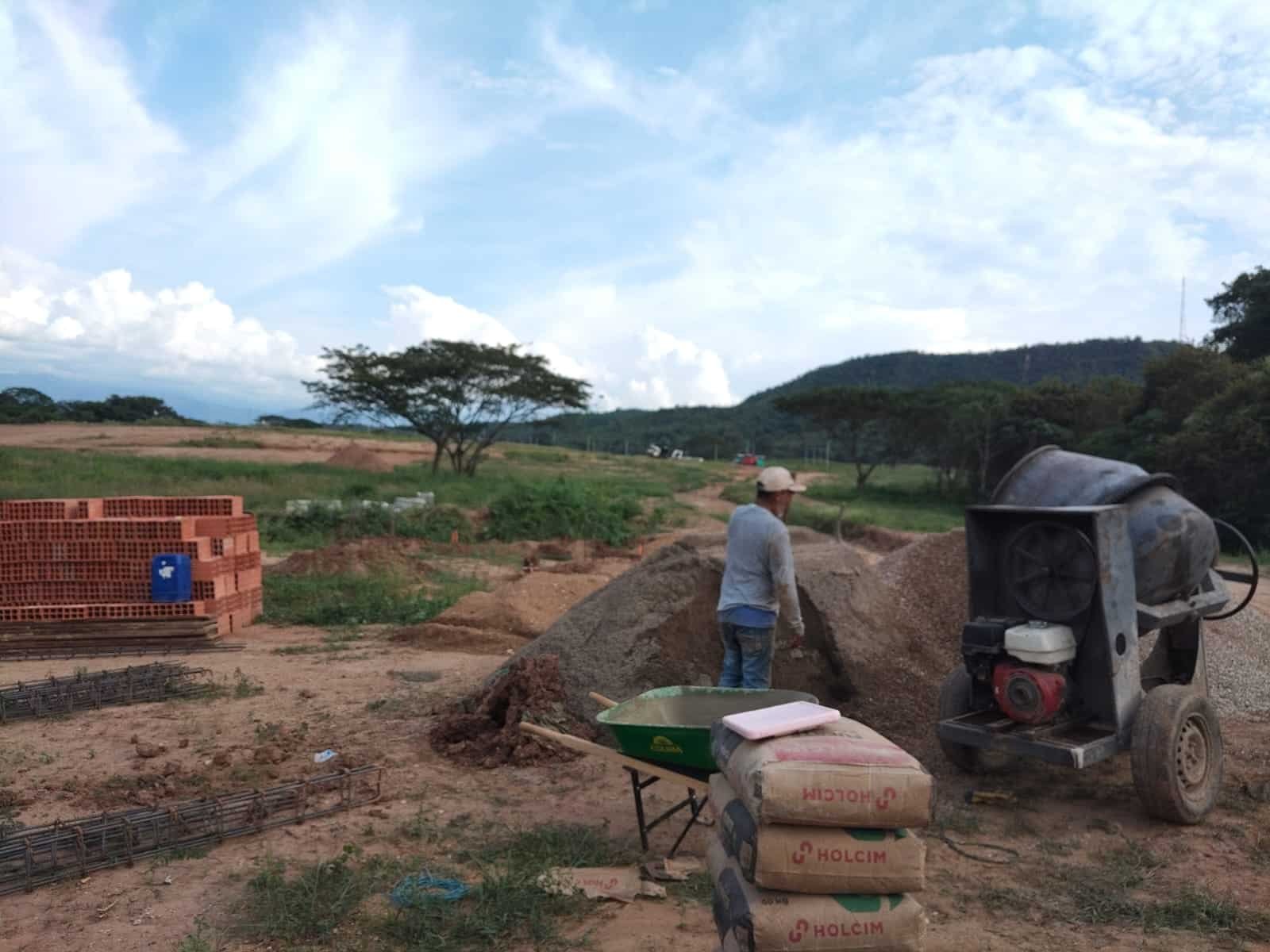

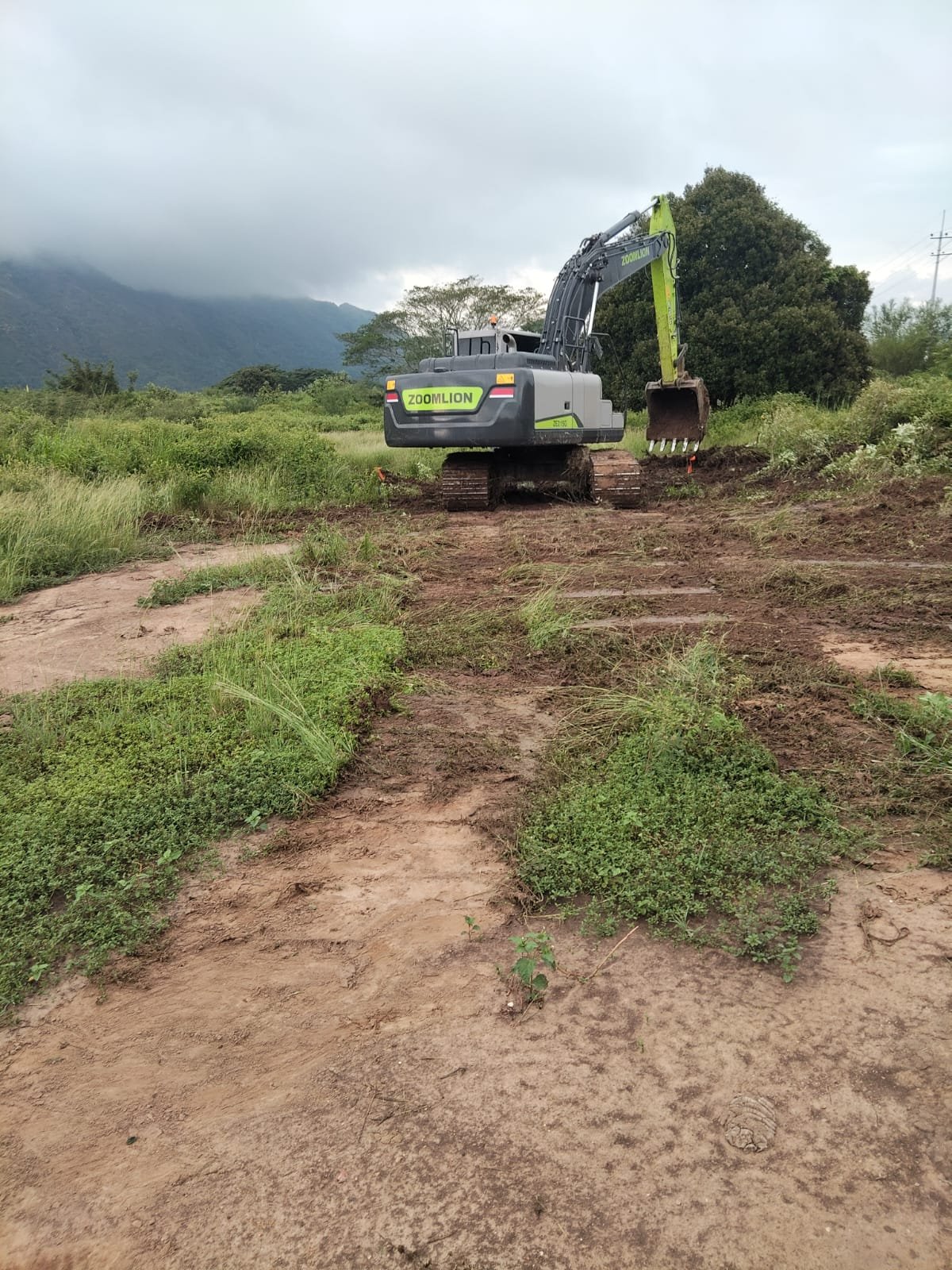

Durante la semana se avanzó en cajeo y perfilado de vías, con intervención en la vía 2 y conformación de manzanas, apoyado con cargue y disposición de material. Se realizaron trabajos topográficos, incluyendo replanteo de linderos, ubicación de deltas y toma de niveles para el diseño de pendientes y canal perimetral. Adicionalmente, continúan las actividades en portería, con vaciado de cimentación e inicio de instalación de tubería.

semana 9 al 13 de febrero 2026

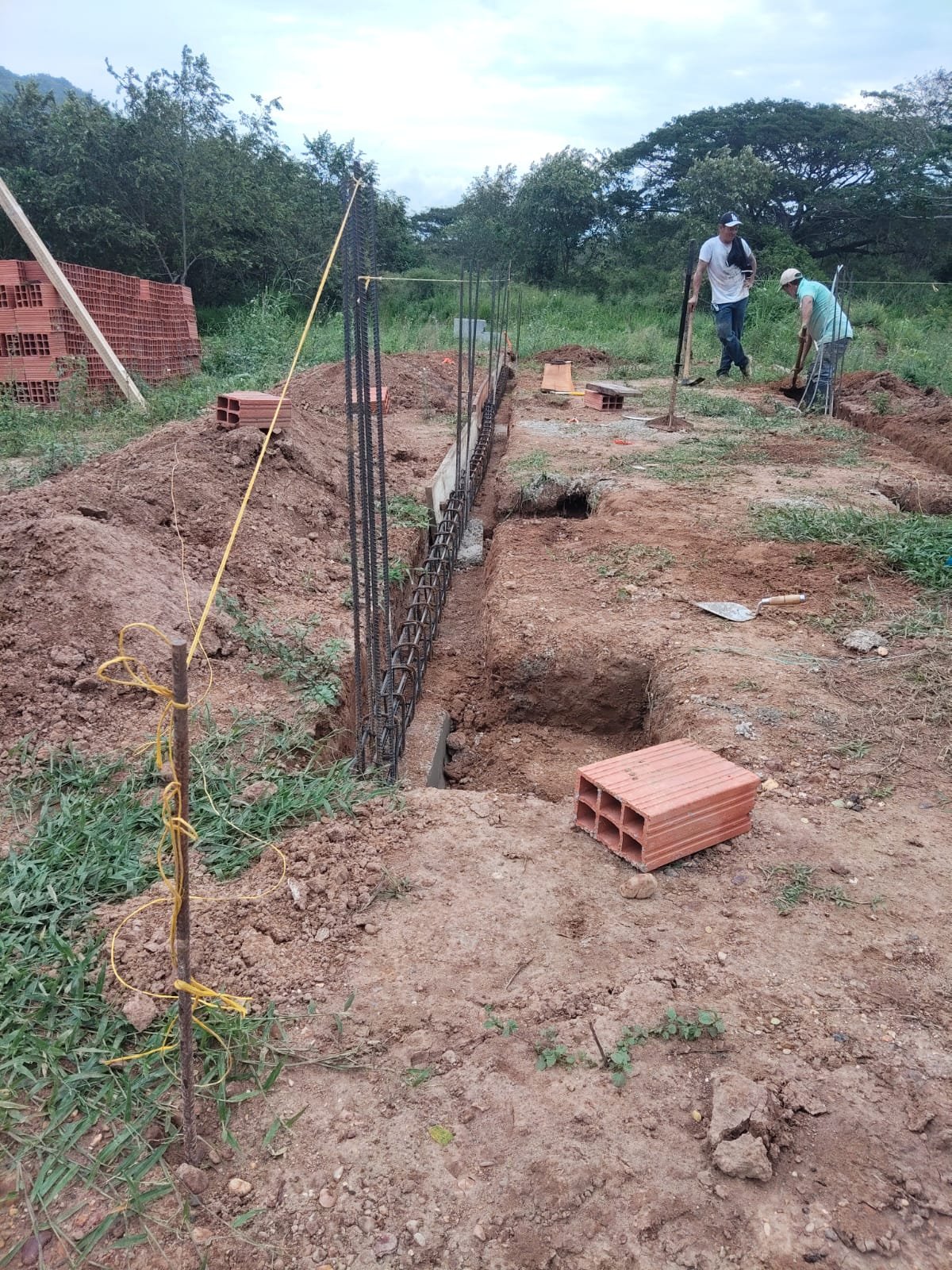

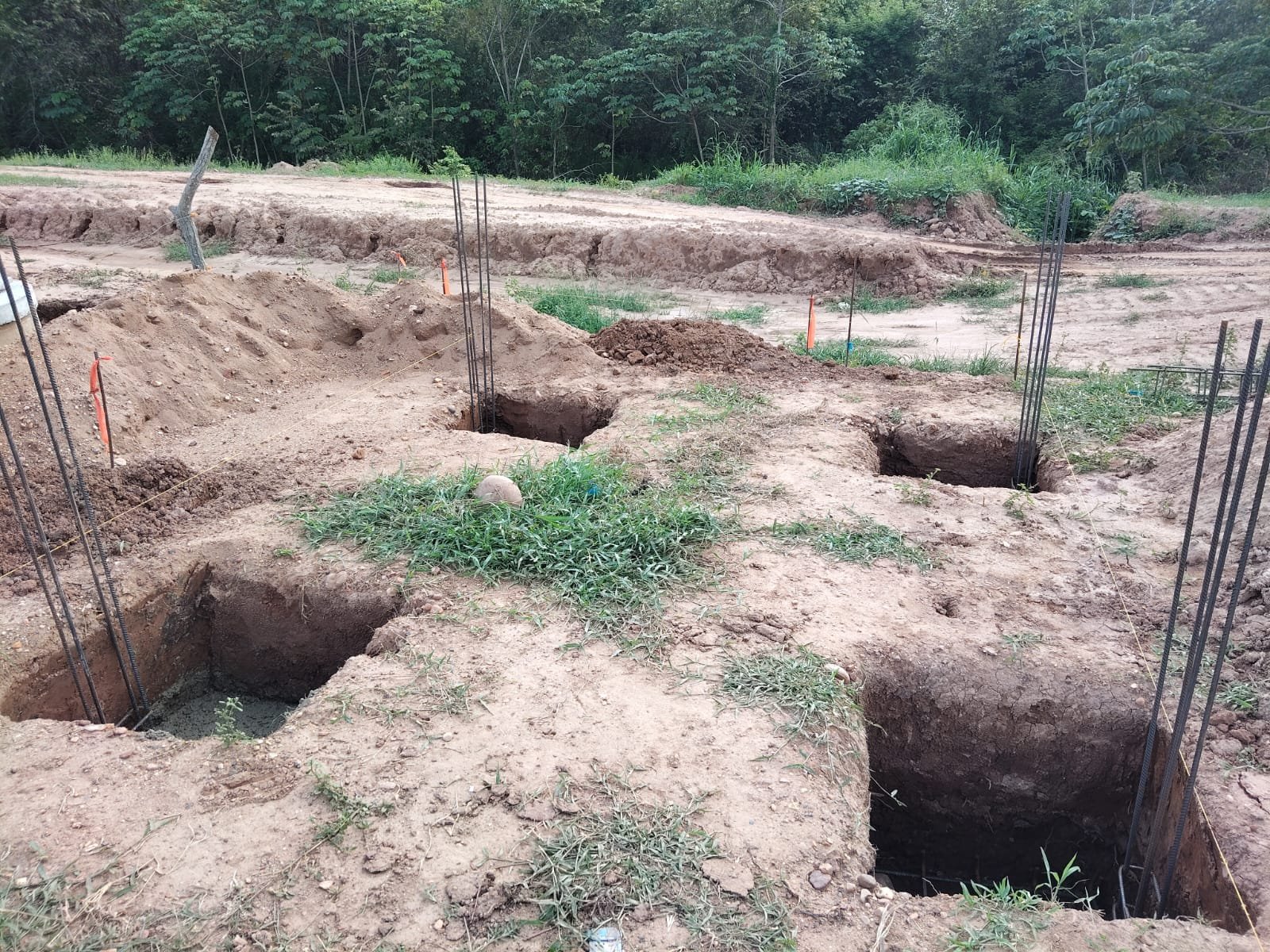

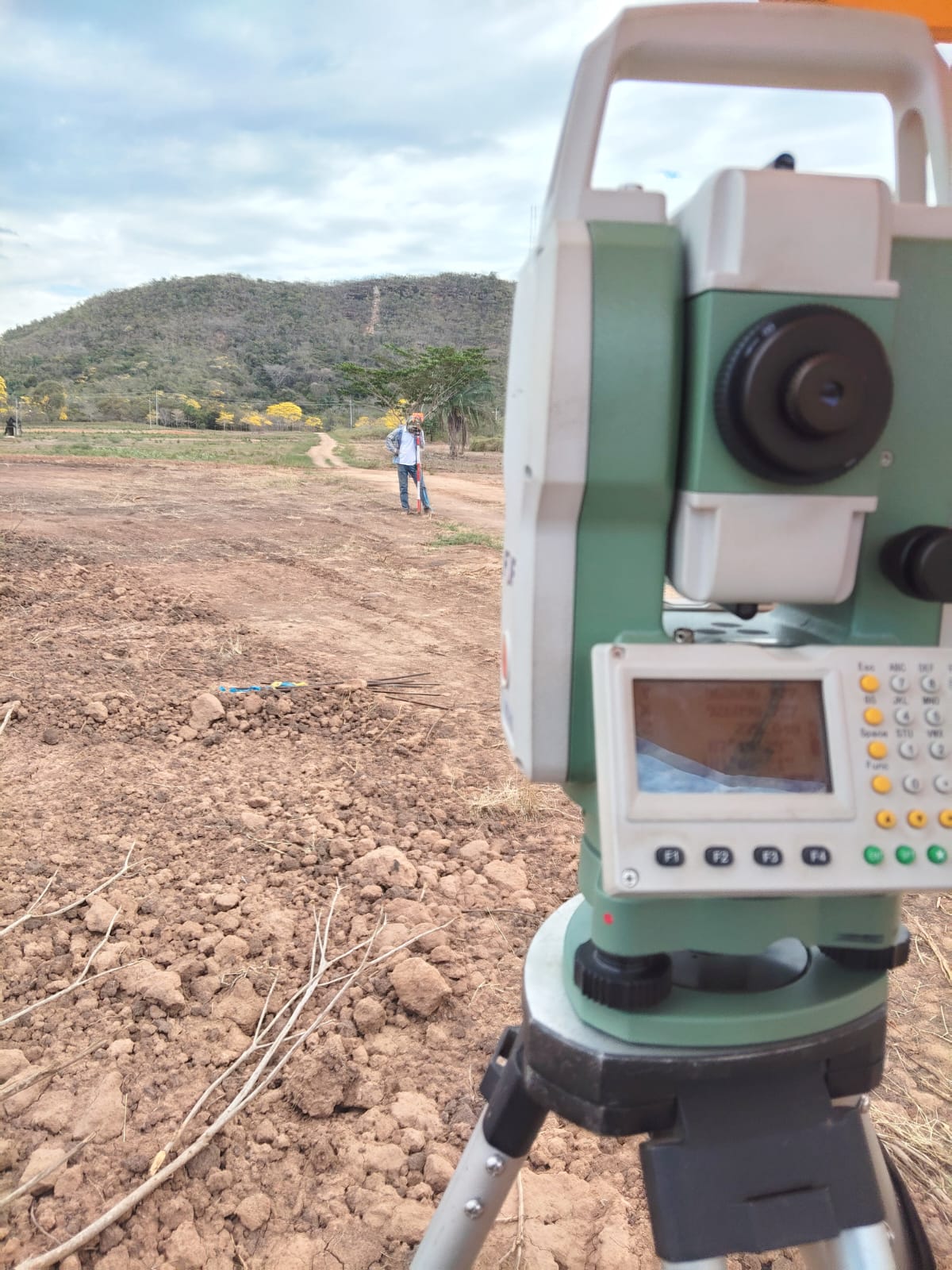

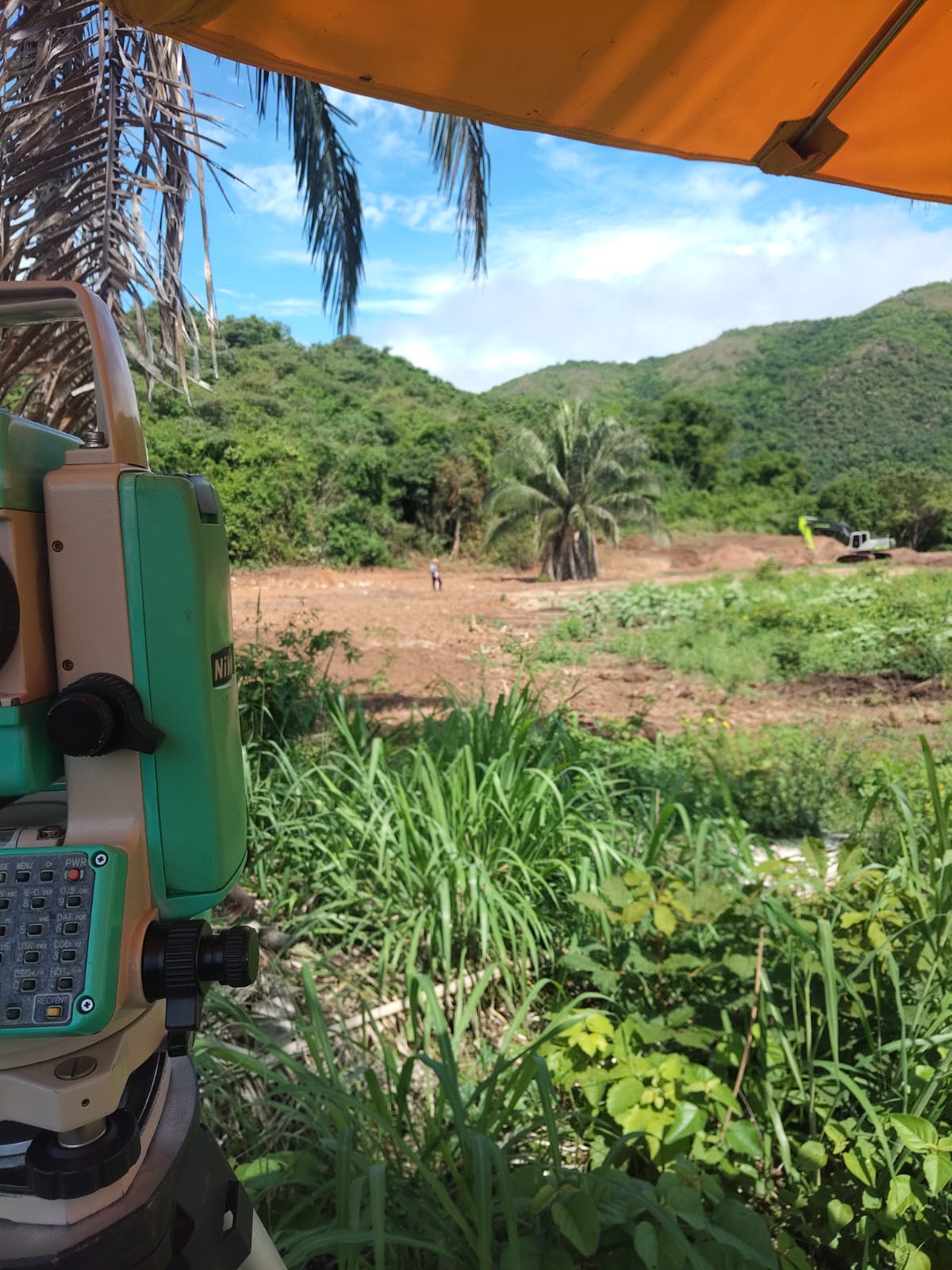

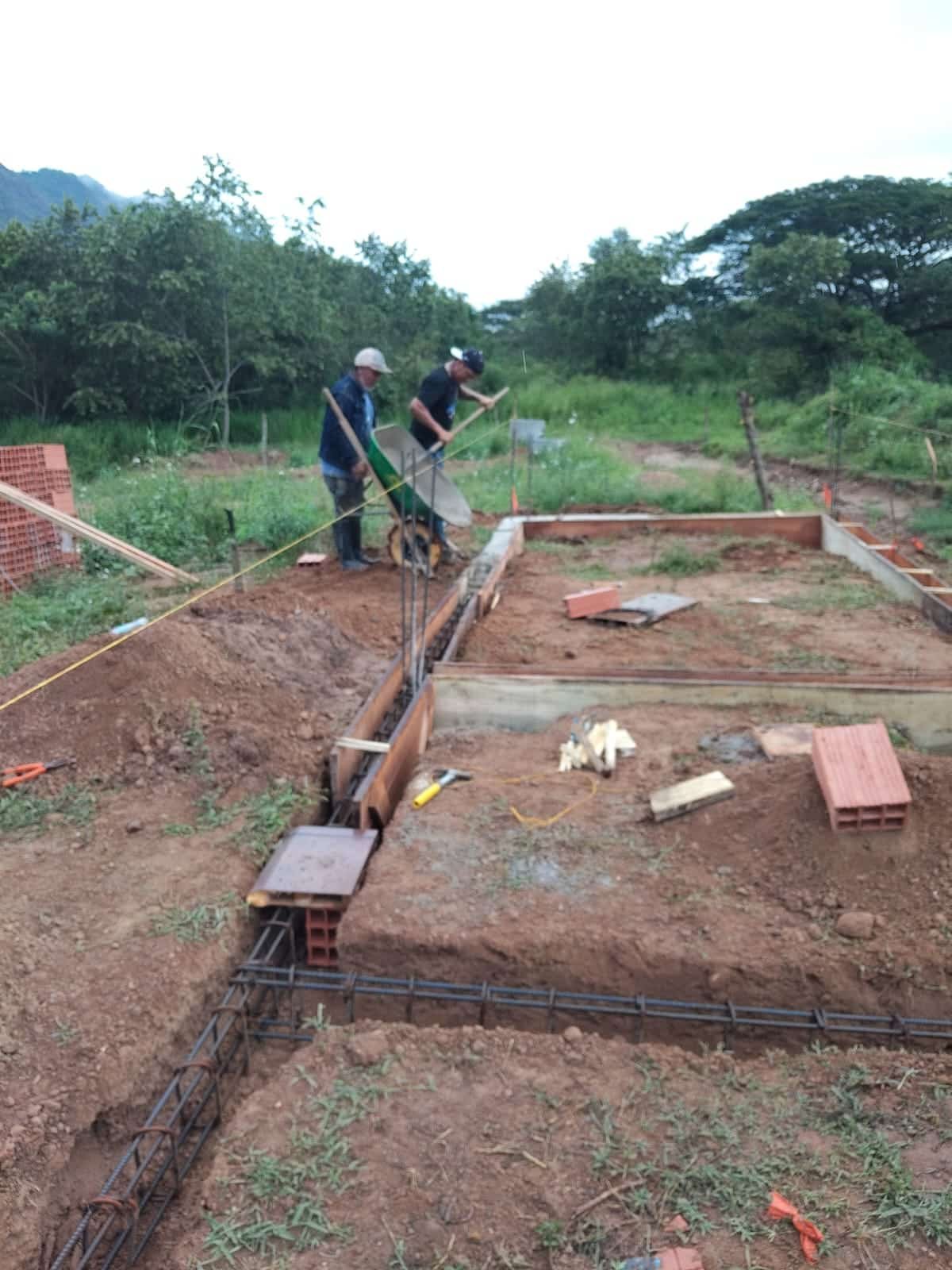

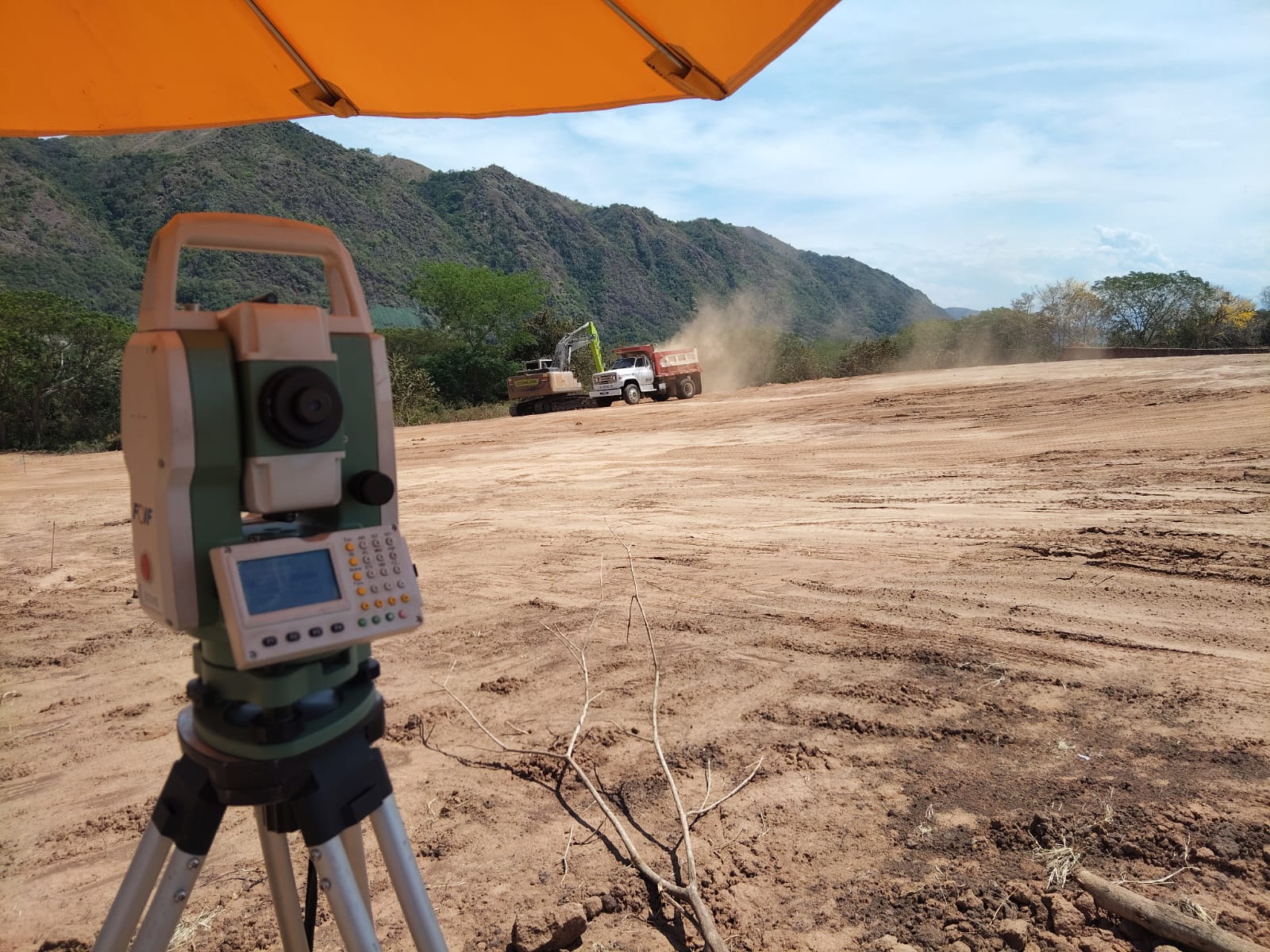

Durante la semana se realizaron trabajos topográficos, incluyendo poligonal, levantamientos con GPS y replanteo de varias vías del proyecto para su intervención. Con maquinaria se avanzó en limpieza, perfilado y cajeo de vías, además de la adecuación de desagües y traslado de material. En la zona de portería se ejecutaron excavación y vaciado de zapatas, pedestales y vigas de cimentación, continuando con las actividades estructurales del proyecto.

semana 16 al 20 de febrero 2026

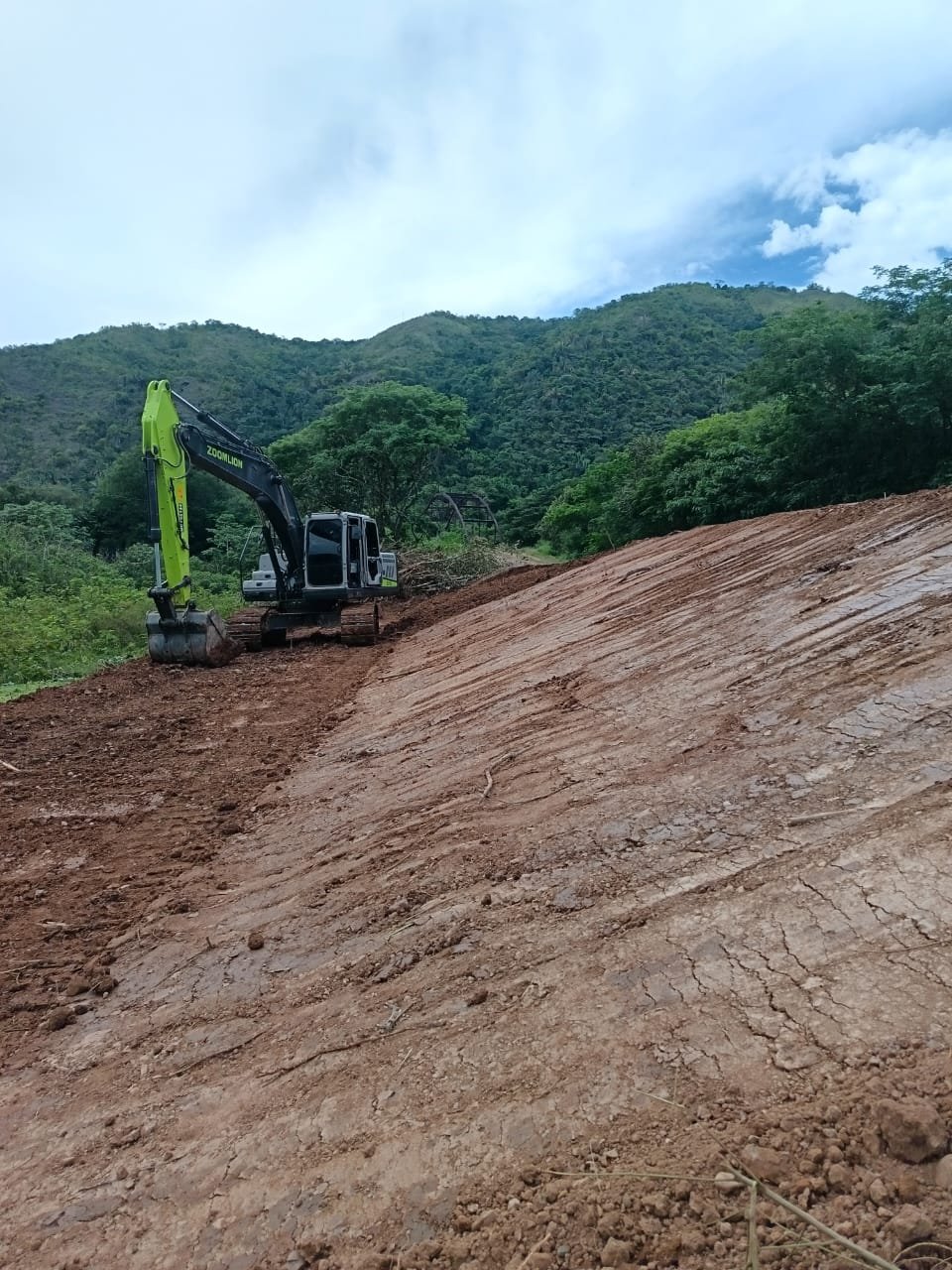

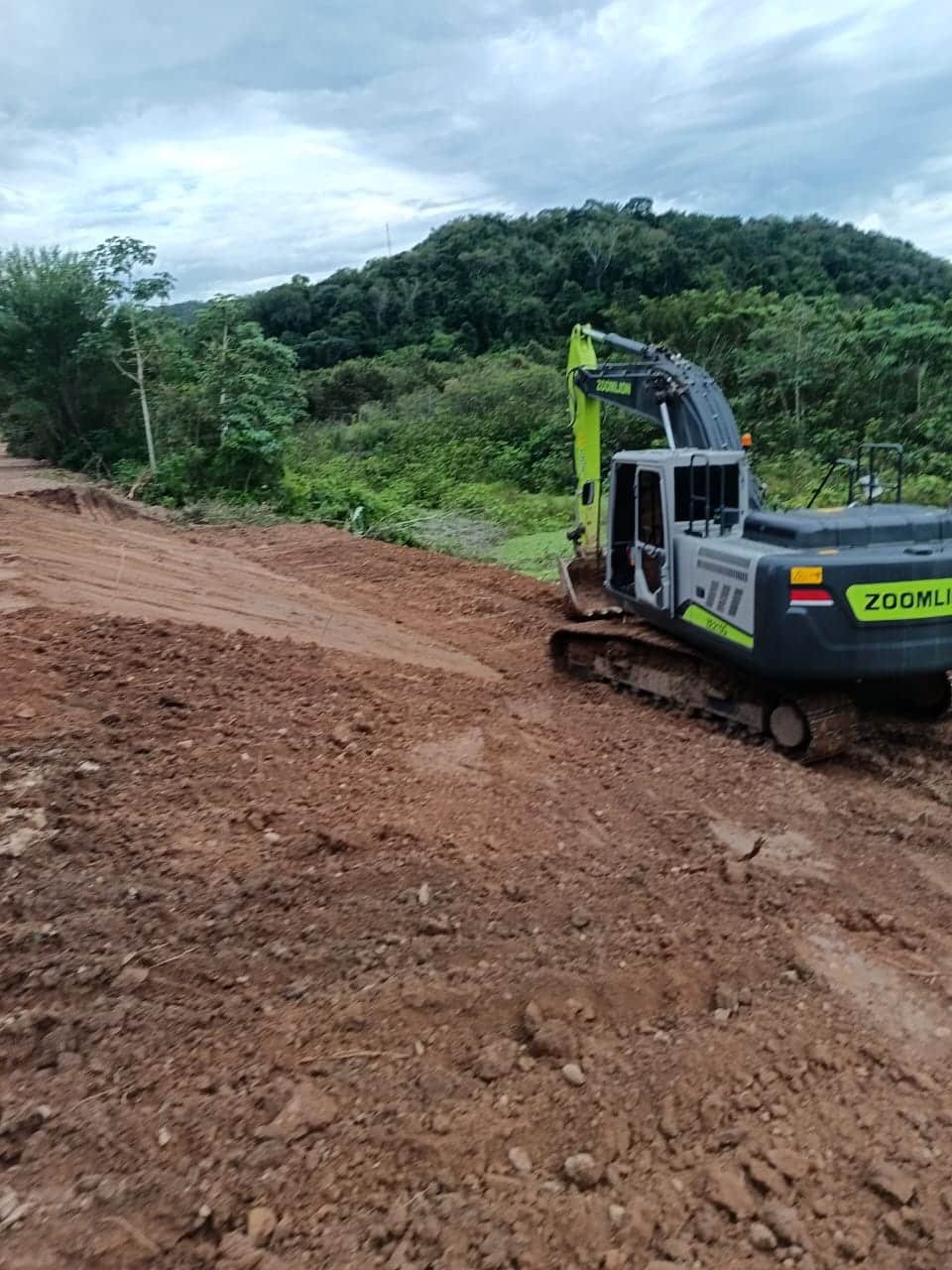

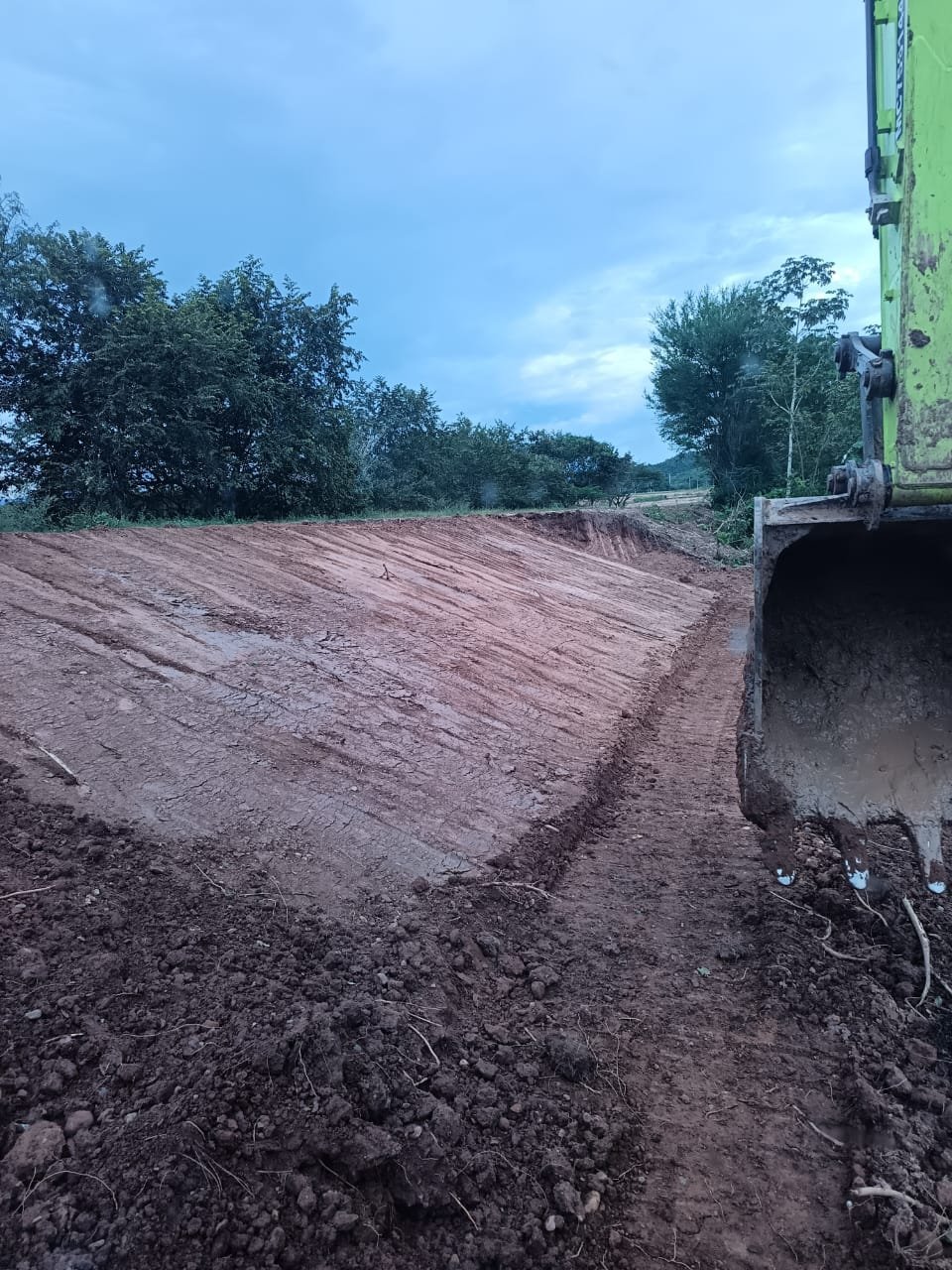

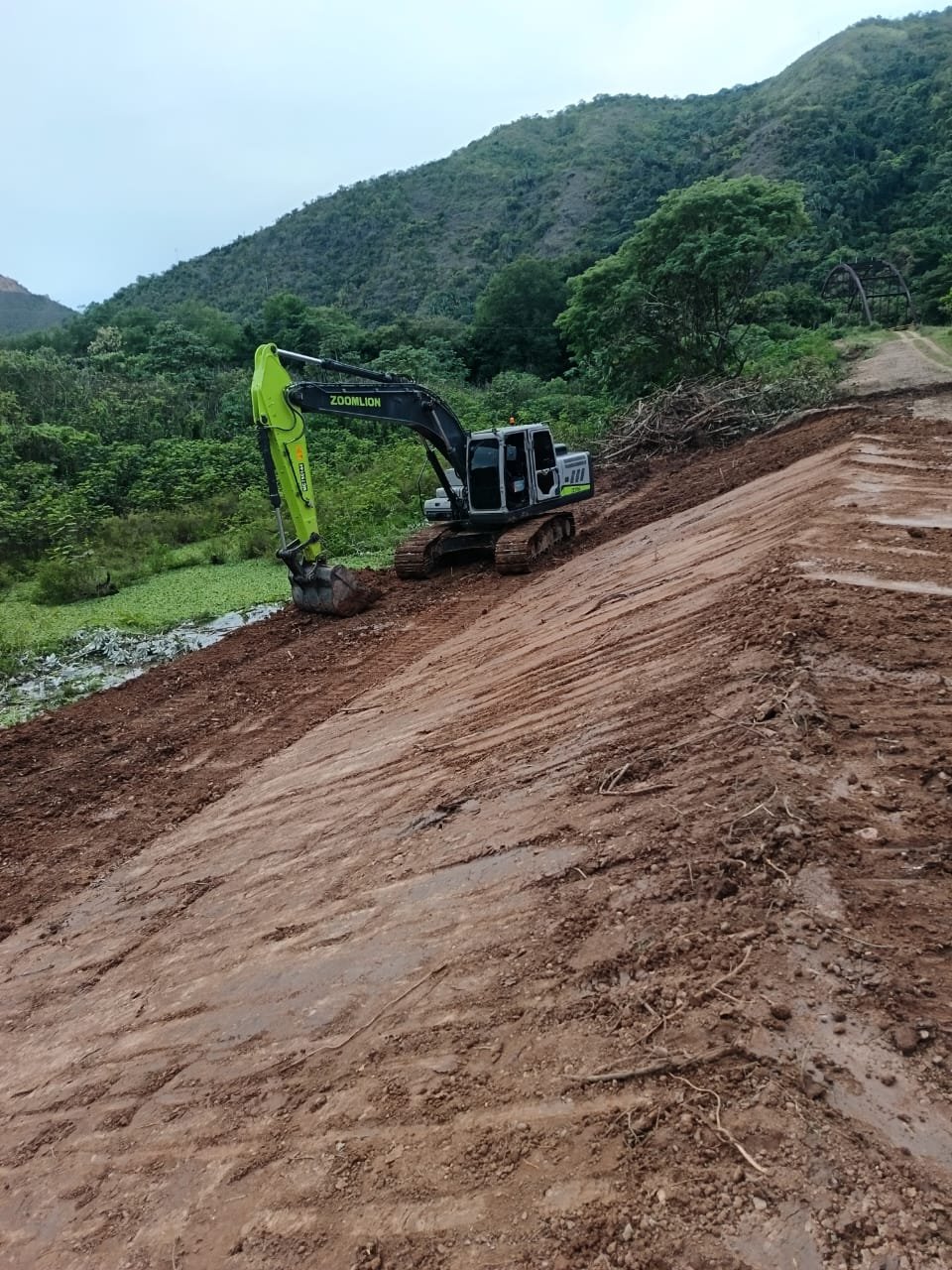

Se continúan los trabajos de movimiento de tierras con excavación, perfilado y conformación de la vía. La maquinaria realiza adecuación del terreno y nivelación para garantizar una base estable en los próximos procesos constructivos.

semana 15 al 19 de diciembre 2025

Durante la semana se avanzó en la actualización y ajuste del diseño de la red sanitaria, recalculando niveles y pendientes según las cotas reales del terreno. Se ejecutaron excavaciones, instalación de tubería, pozos y cajas sanitarias, incluyendo pruebas de funcionamiento y cierre de tramos instalados. Adicionalmente, se realizaron trabajos de nivelación y adecuación en la zona de portería, así como el inicio del cajeo y replanteo de la vía 10 y la conformación de manzanas aledañas.

semana 8 al 12 de diciembre 2025

semana 1 al 5 de diciembre 2025

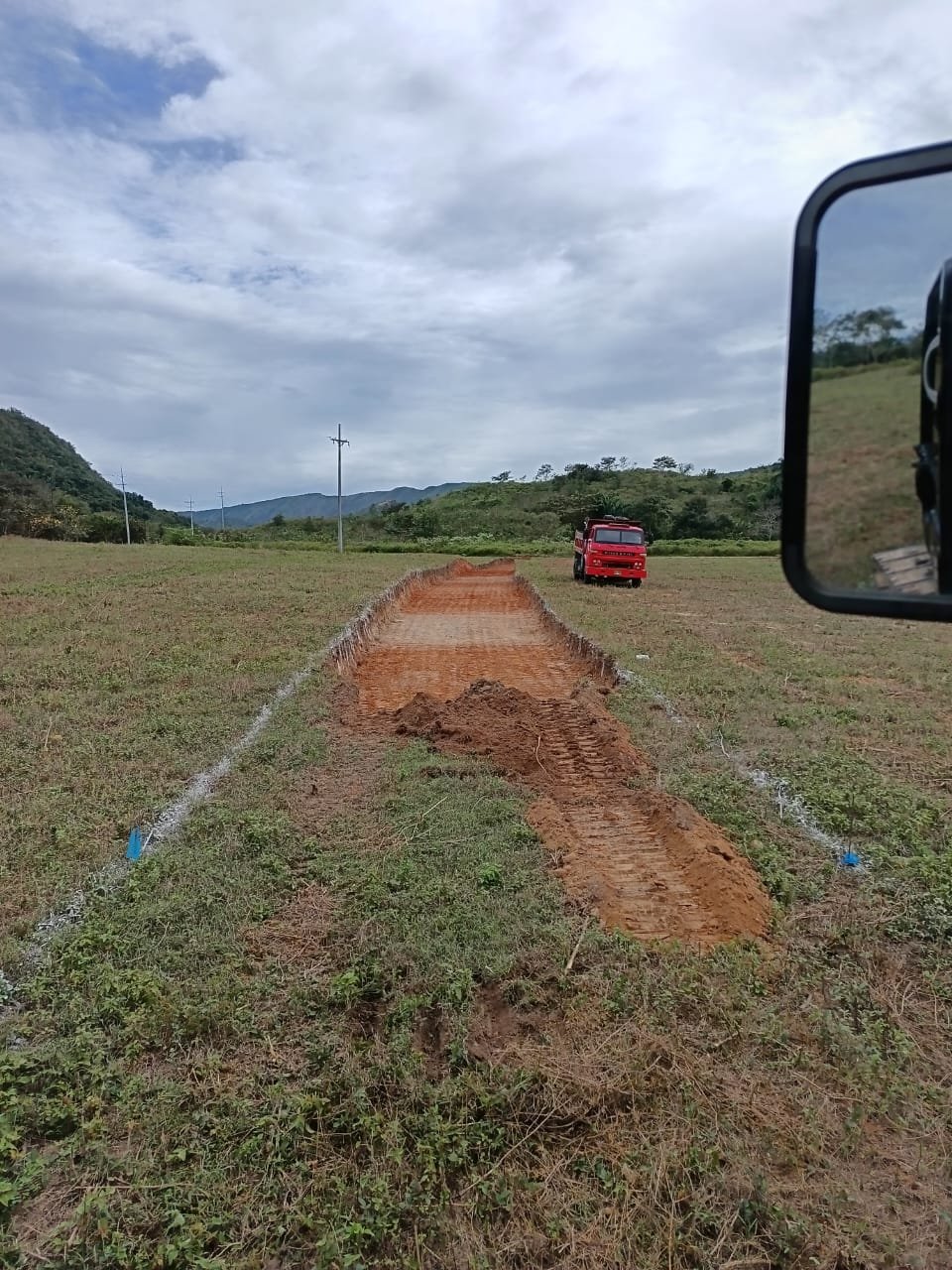

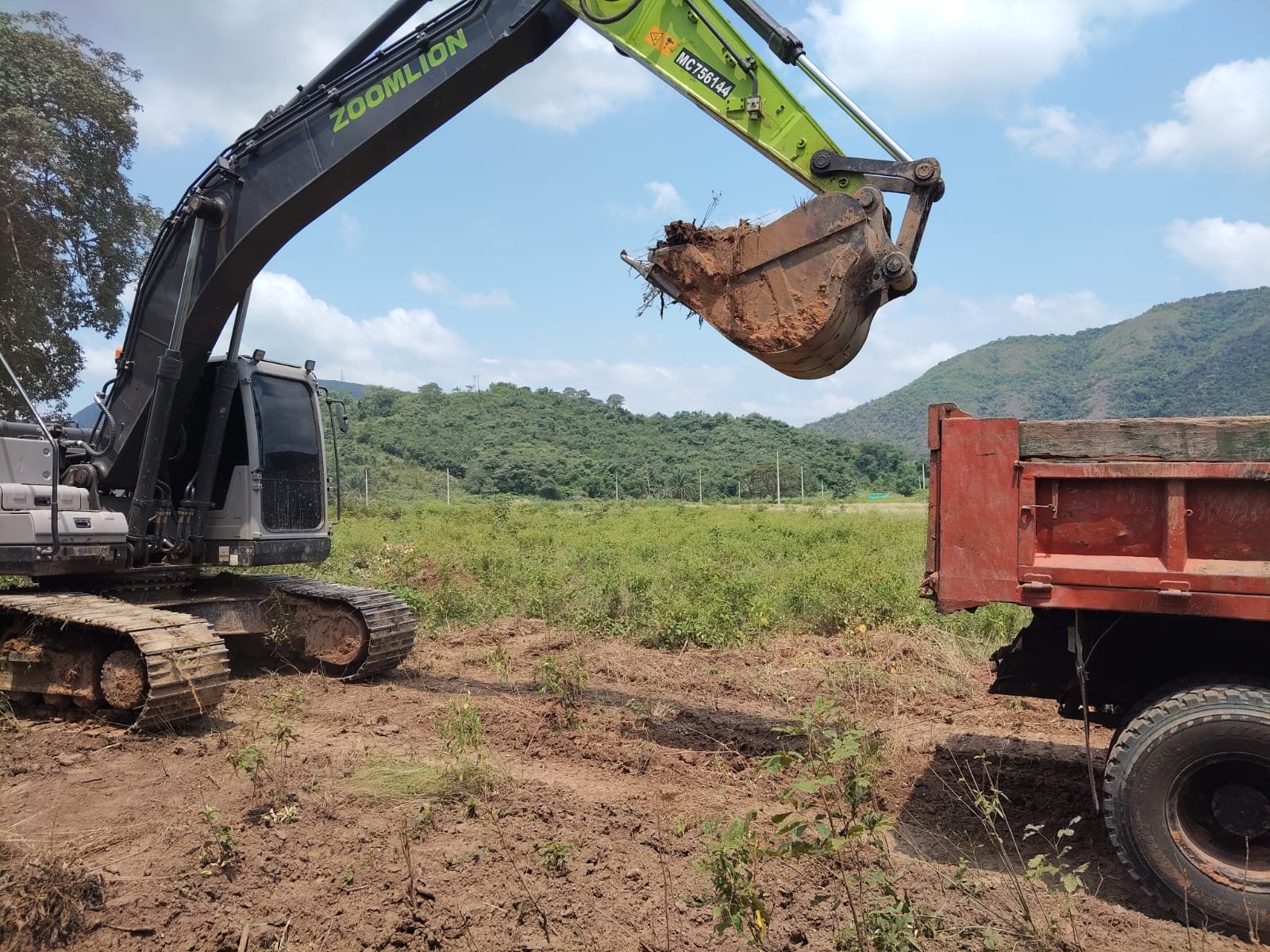

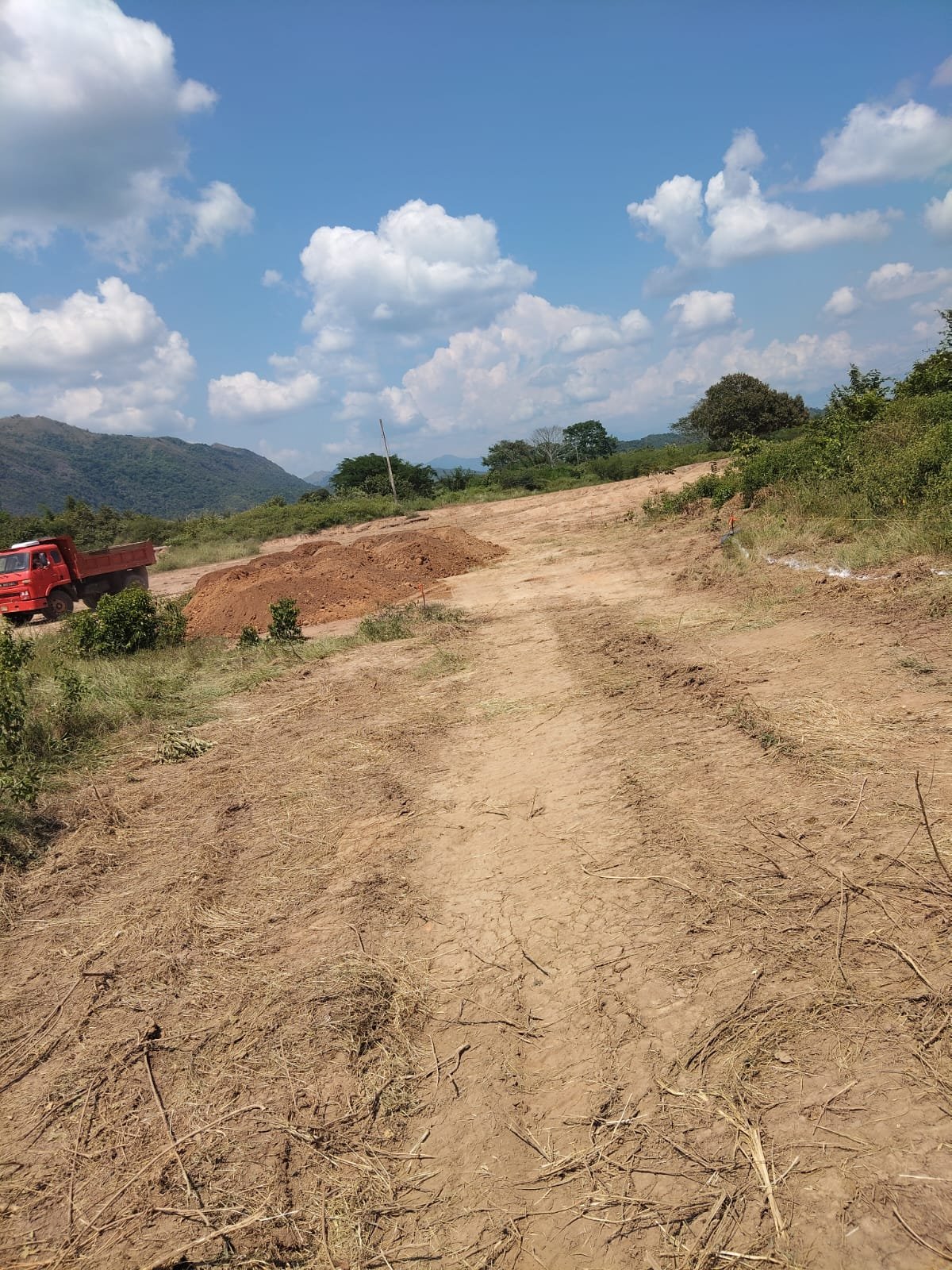

El diseño sanitario de la primera etapa, realizando los ajustes finales para su correcta operación. Se continúa con el cajeo de la vía principal y la extensión de material en el botadero.

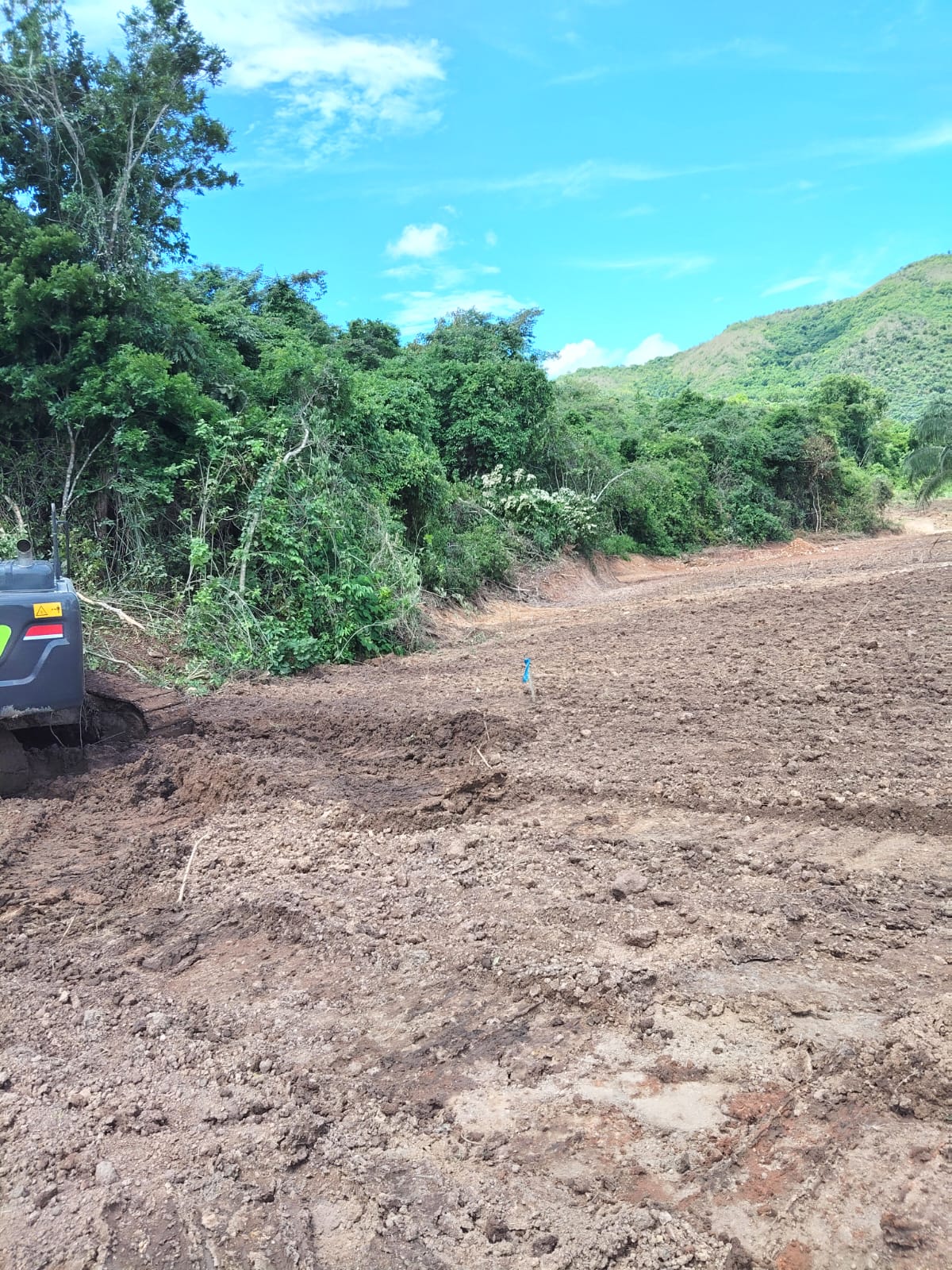

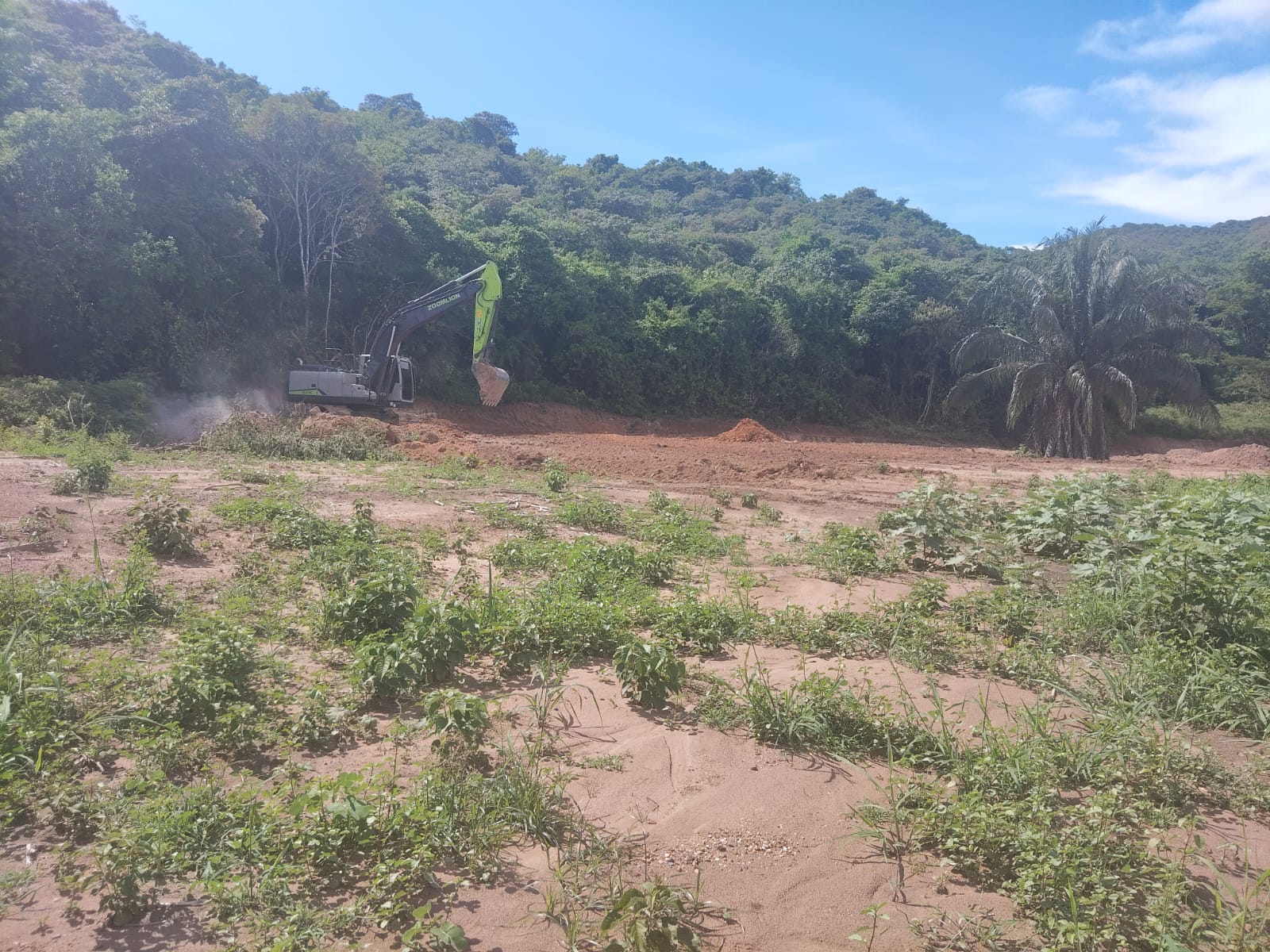

semana 24 al 28 de noviembre 2025

semana 10 al 14 de noviembre 2025
