Galería de avances de obra
Semana 6 al 10 de abril
2026
Semana 6 al 10 de abril 2026
Durante los días se avanzó en actividades de movimiento de tierras y estructuras en el proyecto.

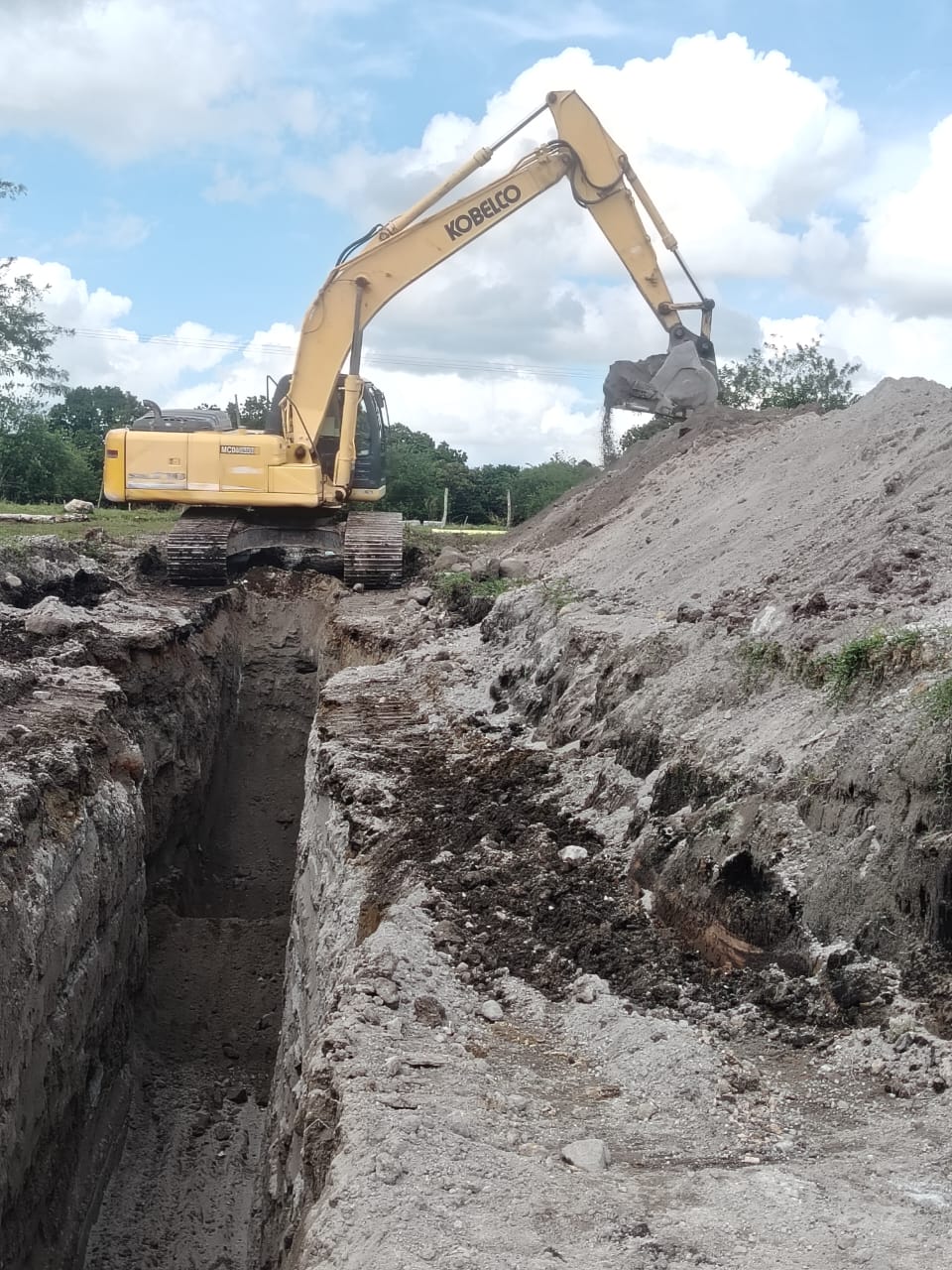

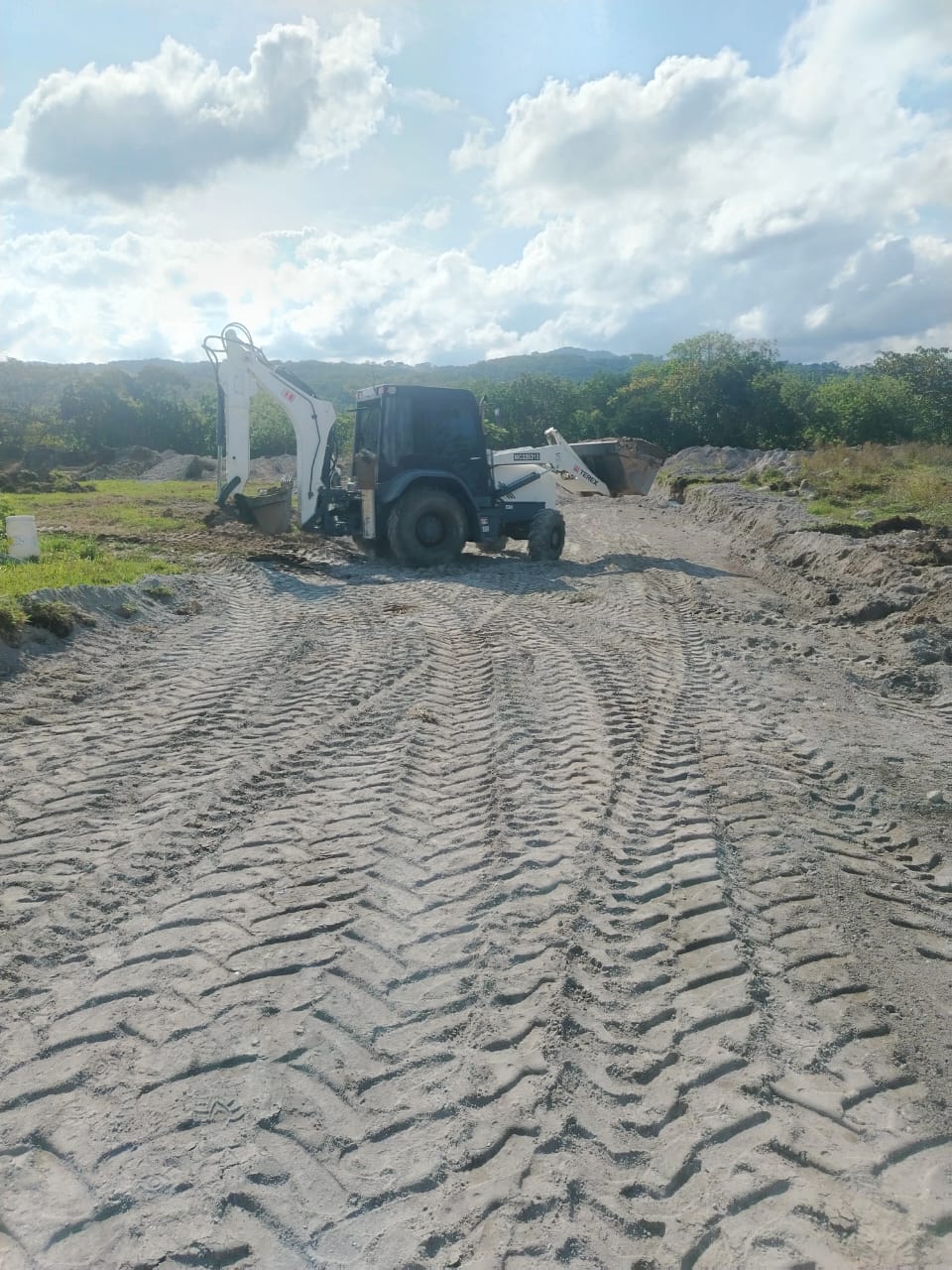

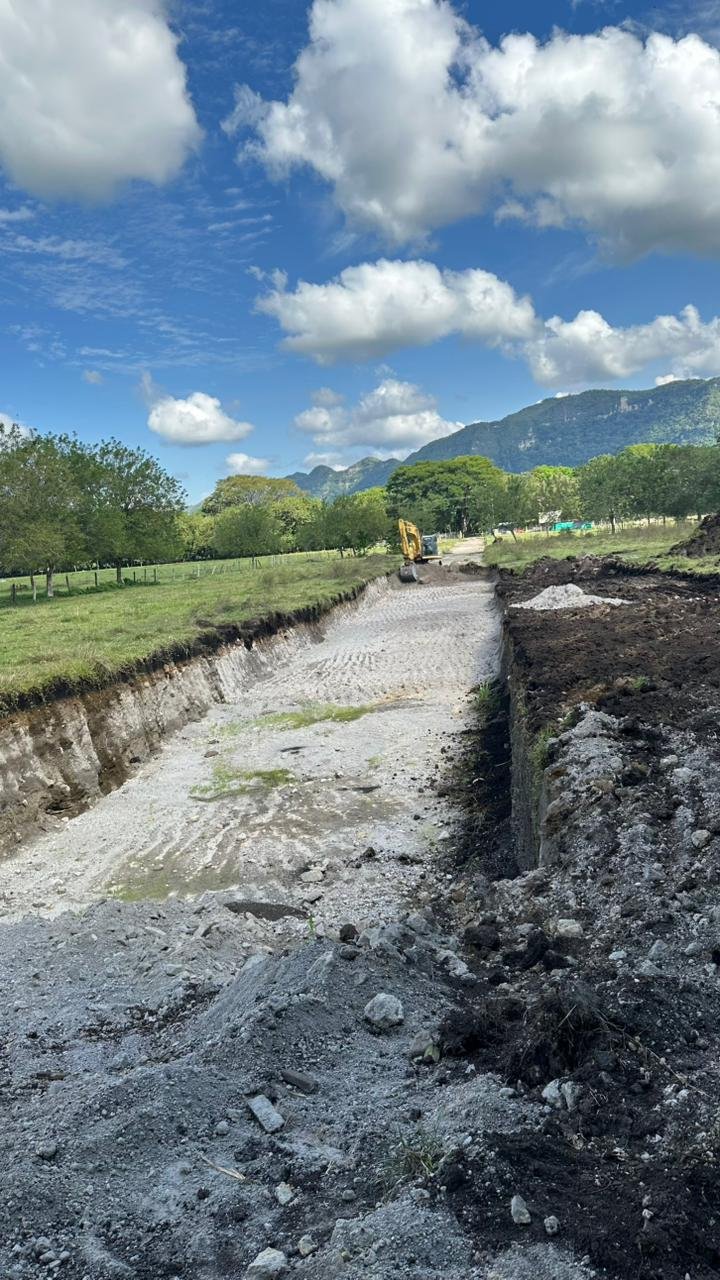

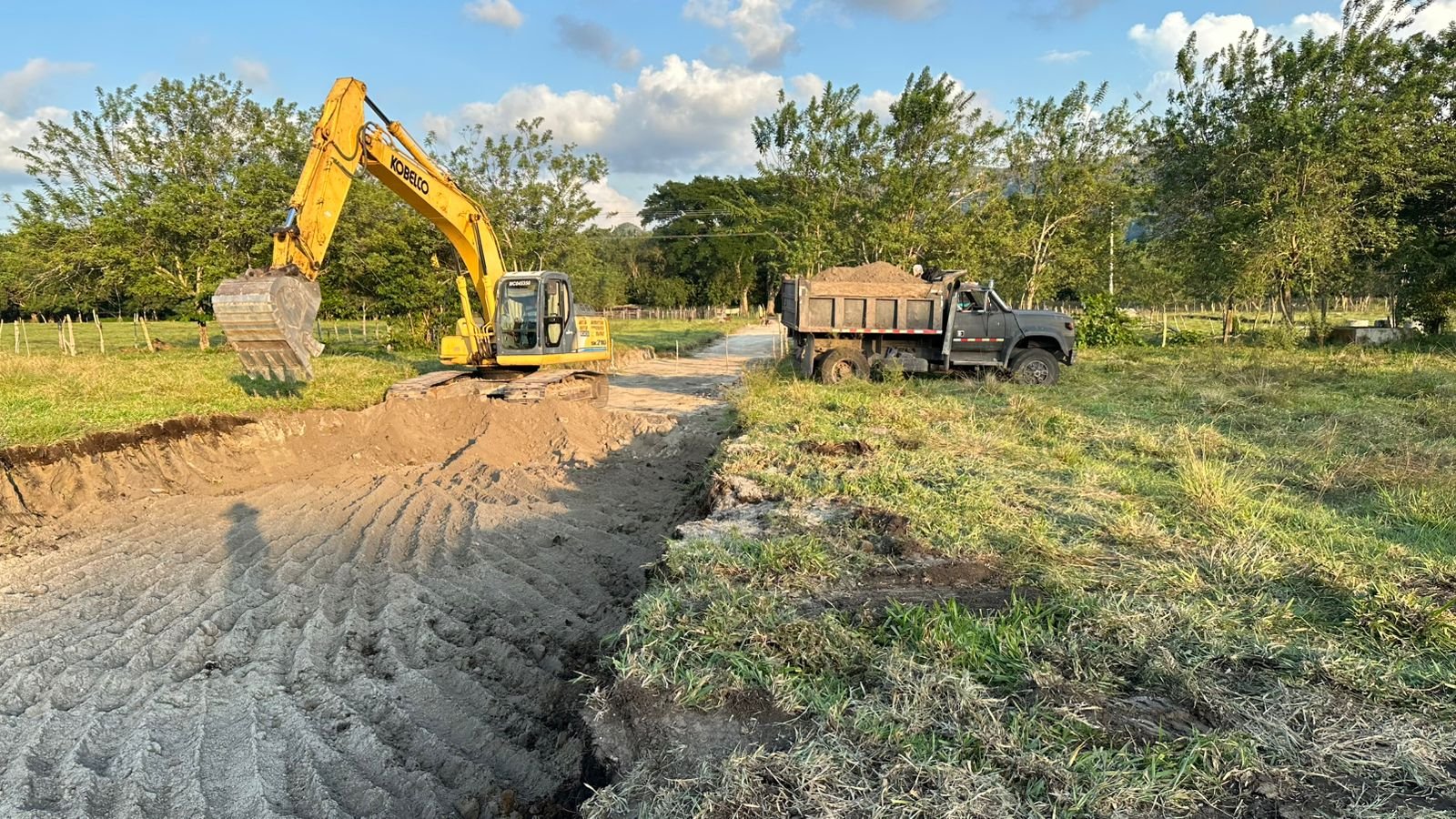

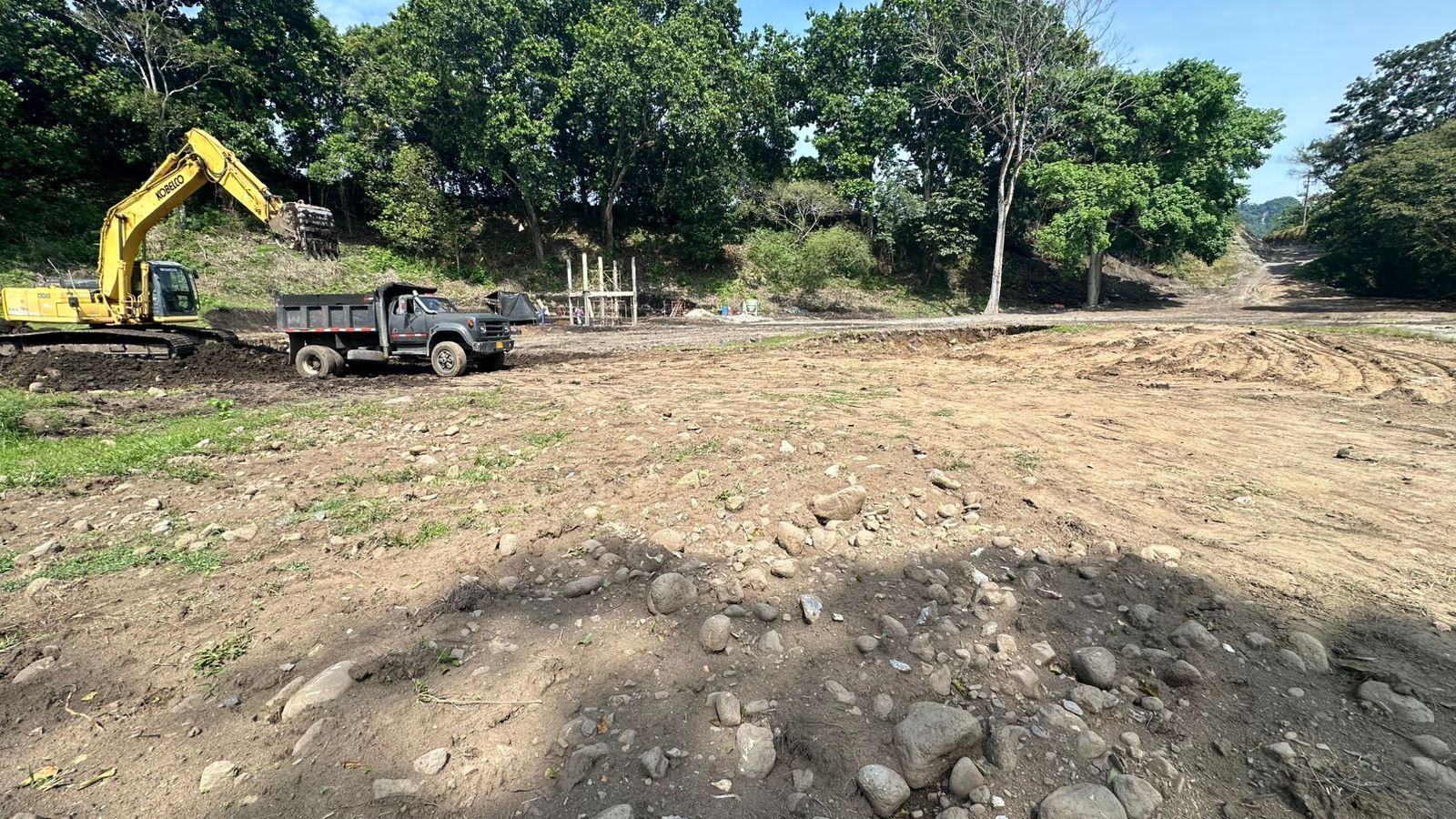

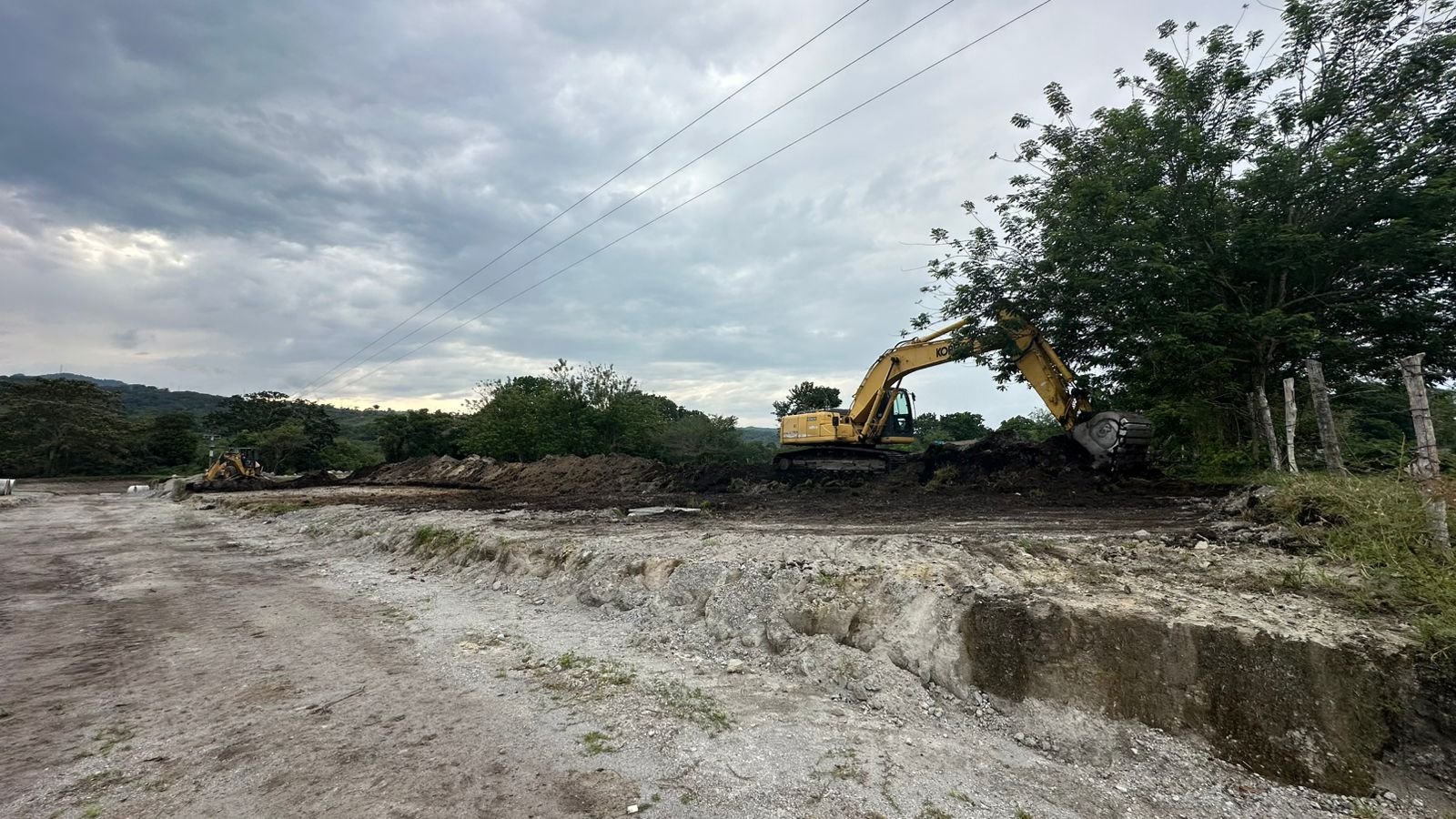

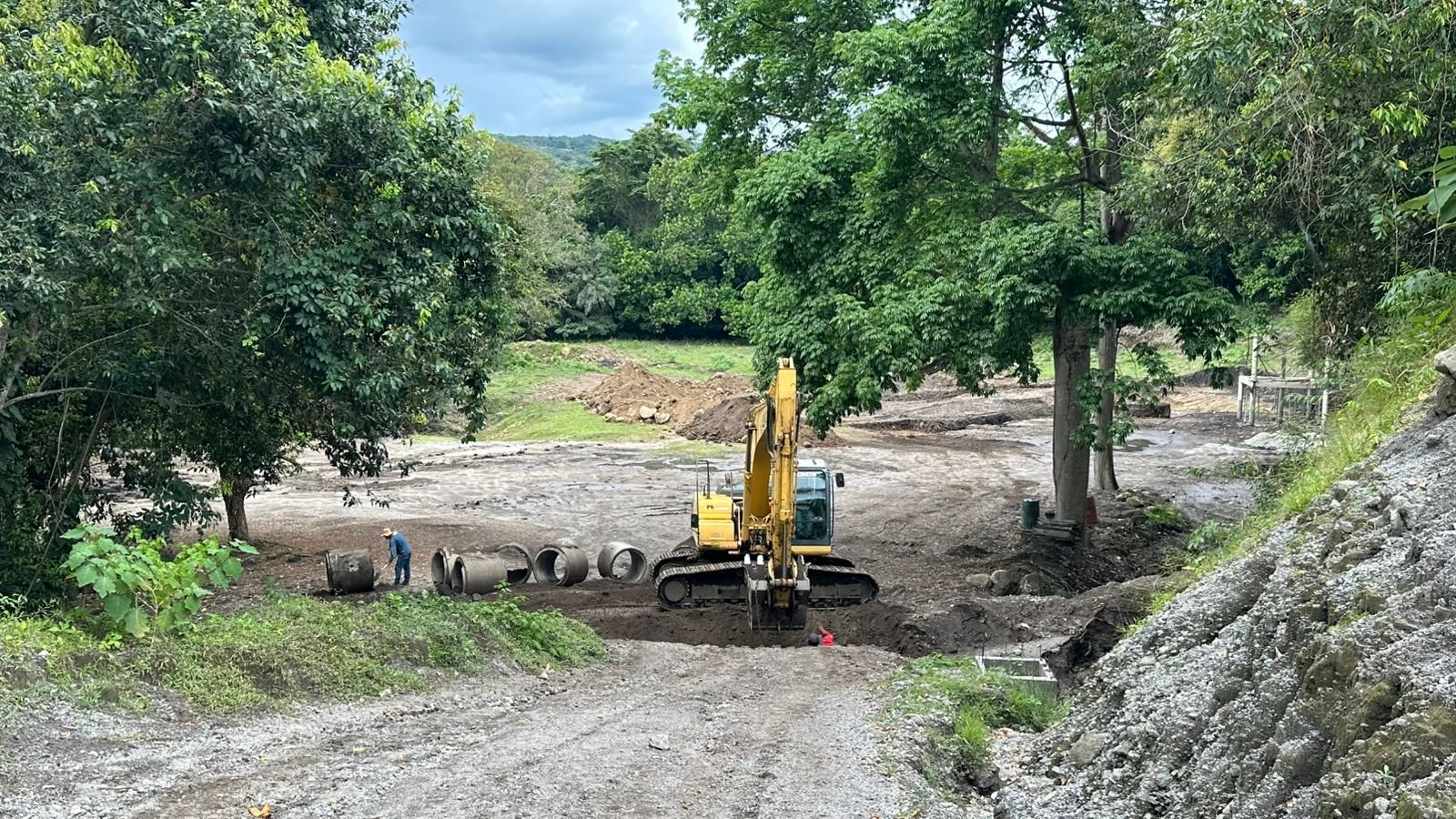

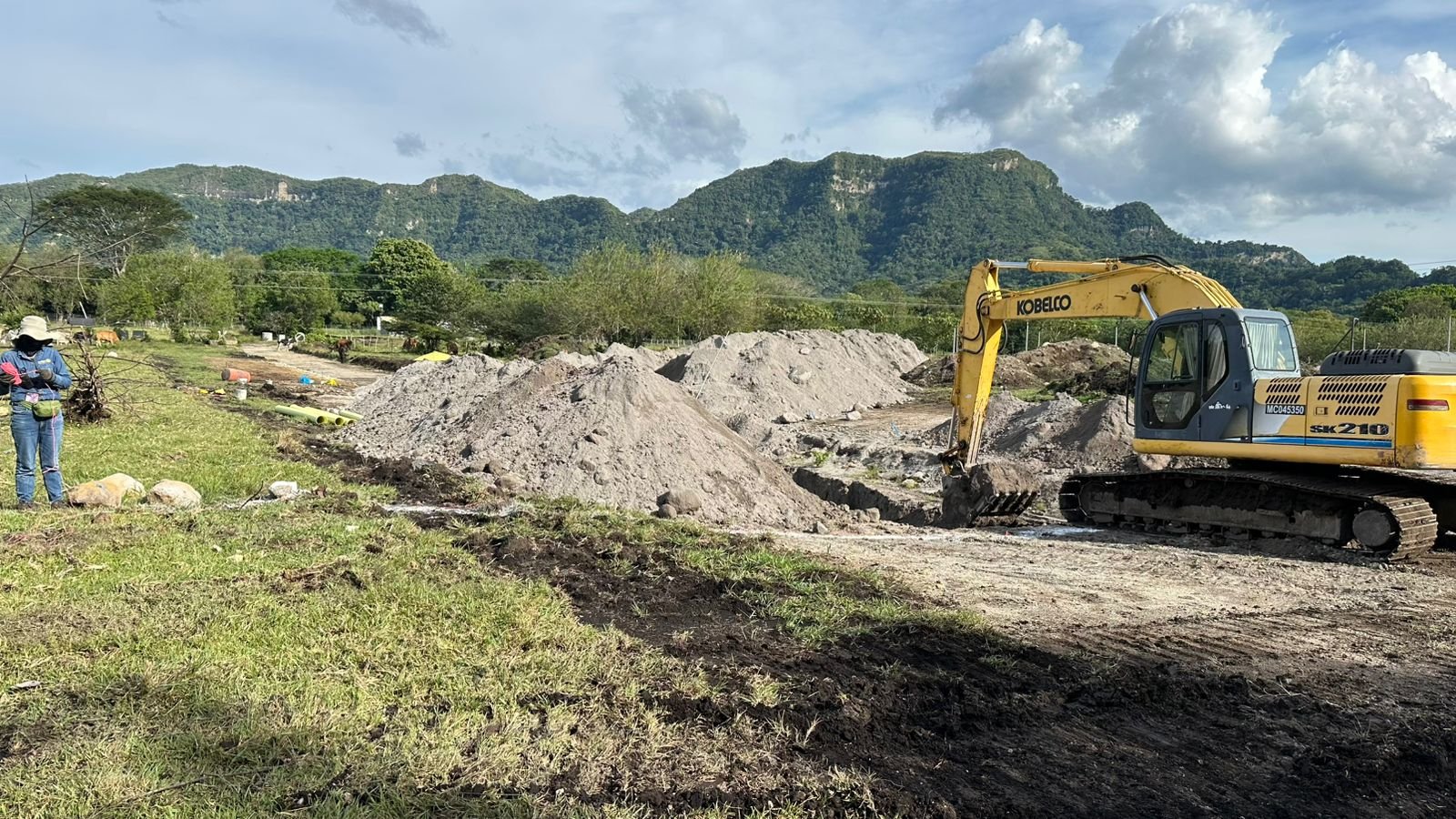

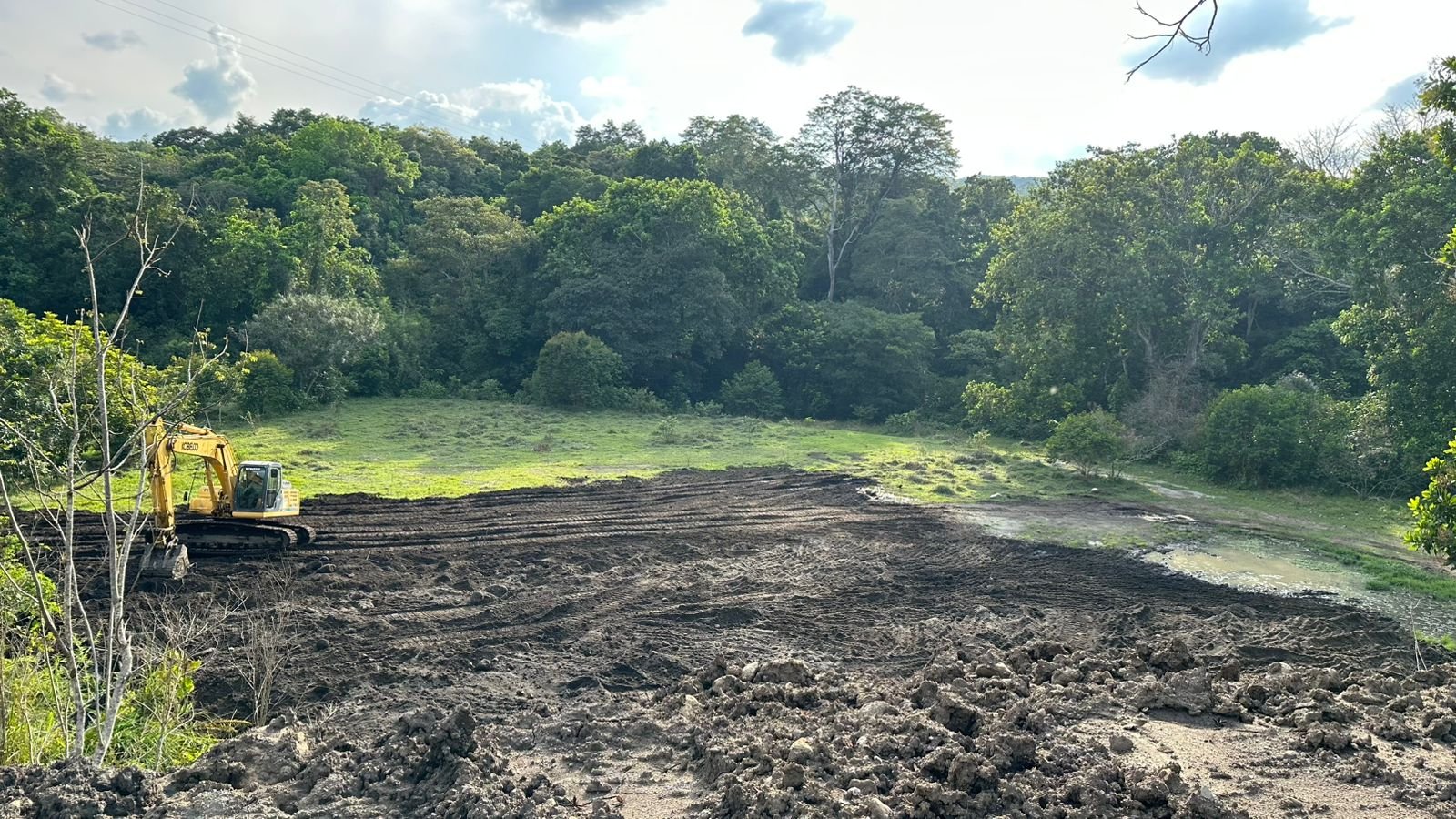

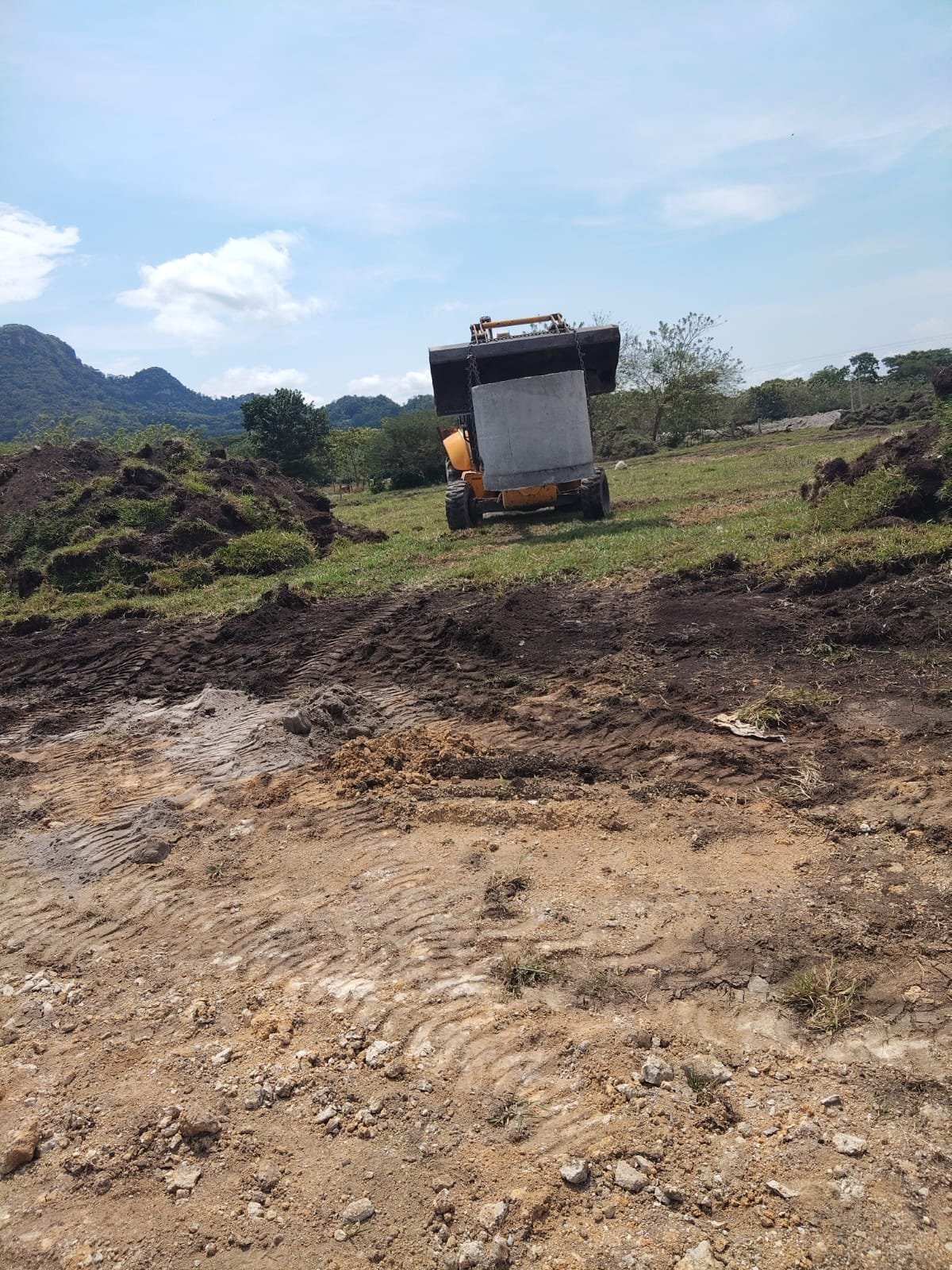

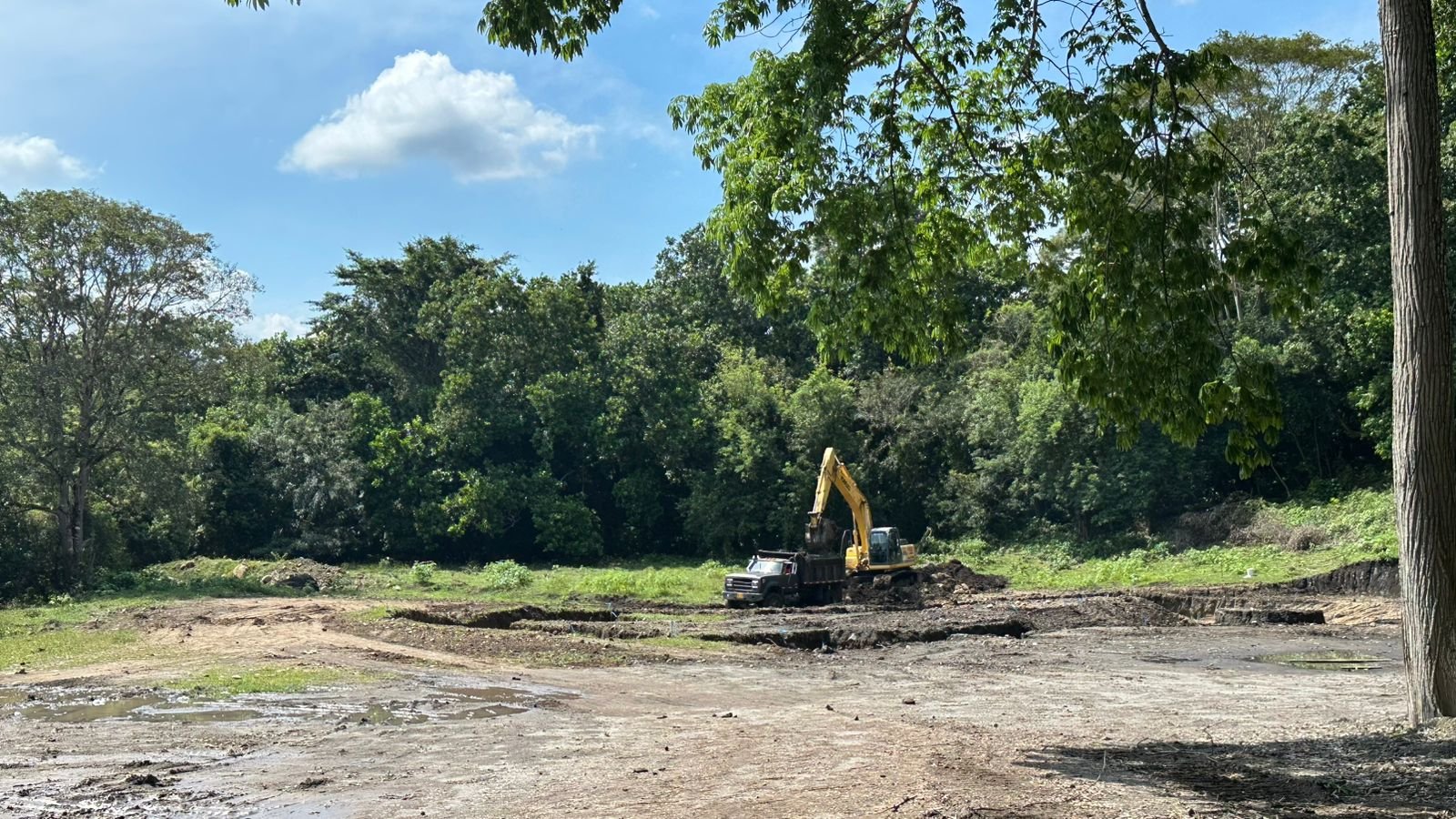

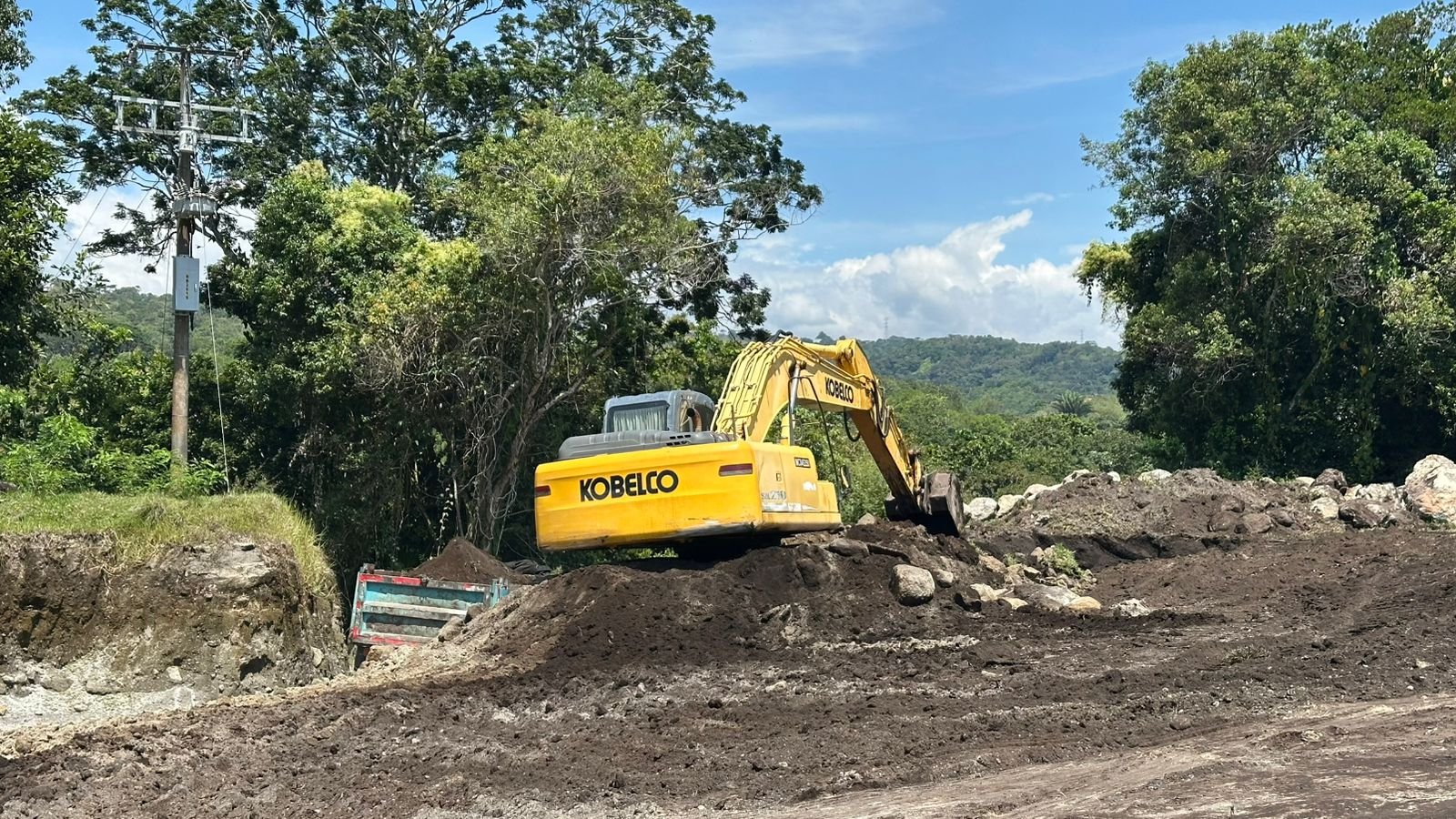

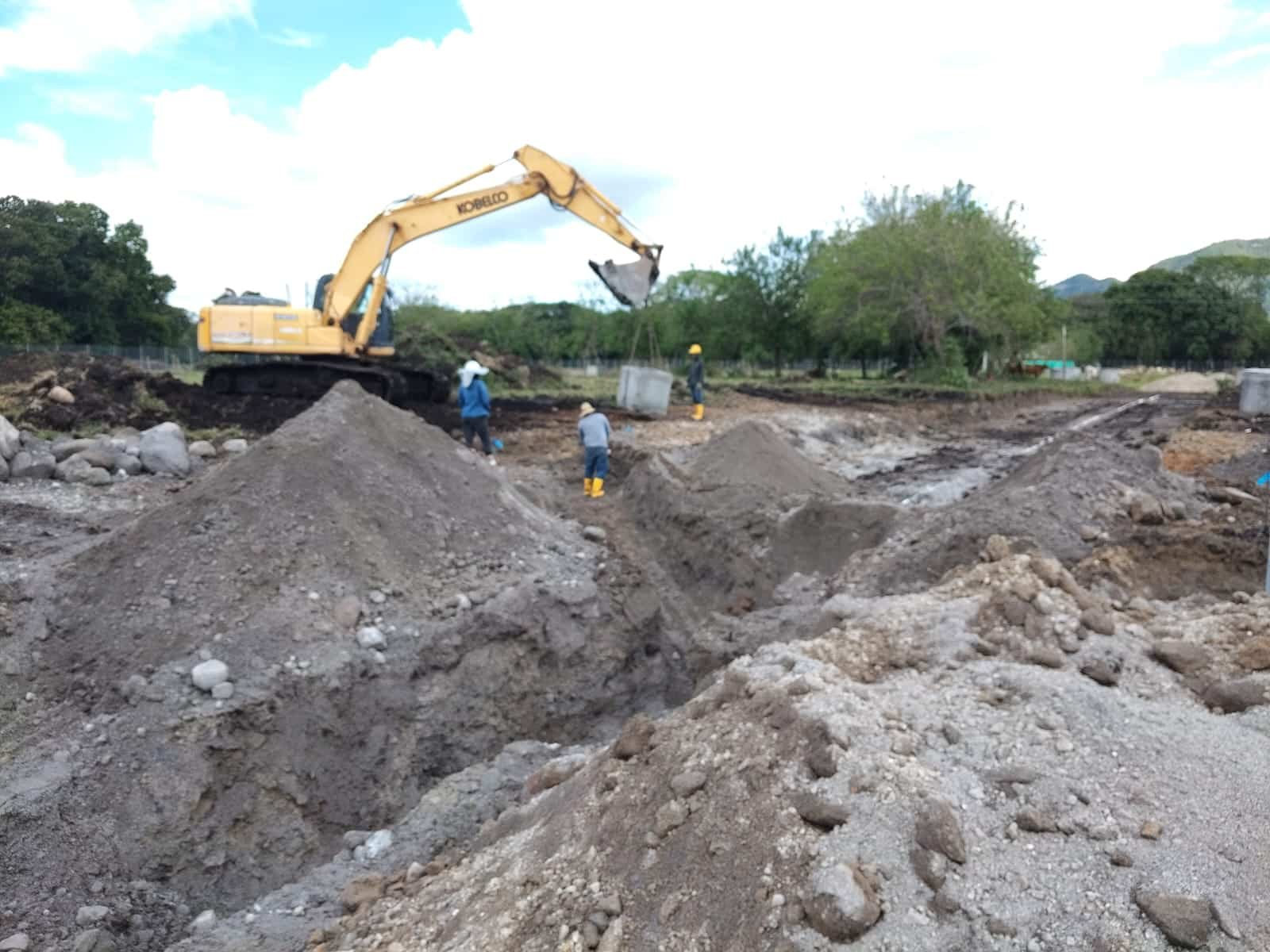

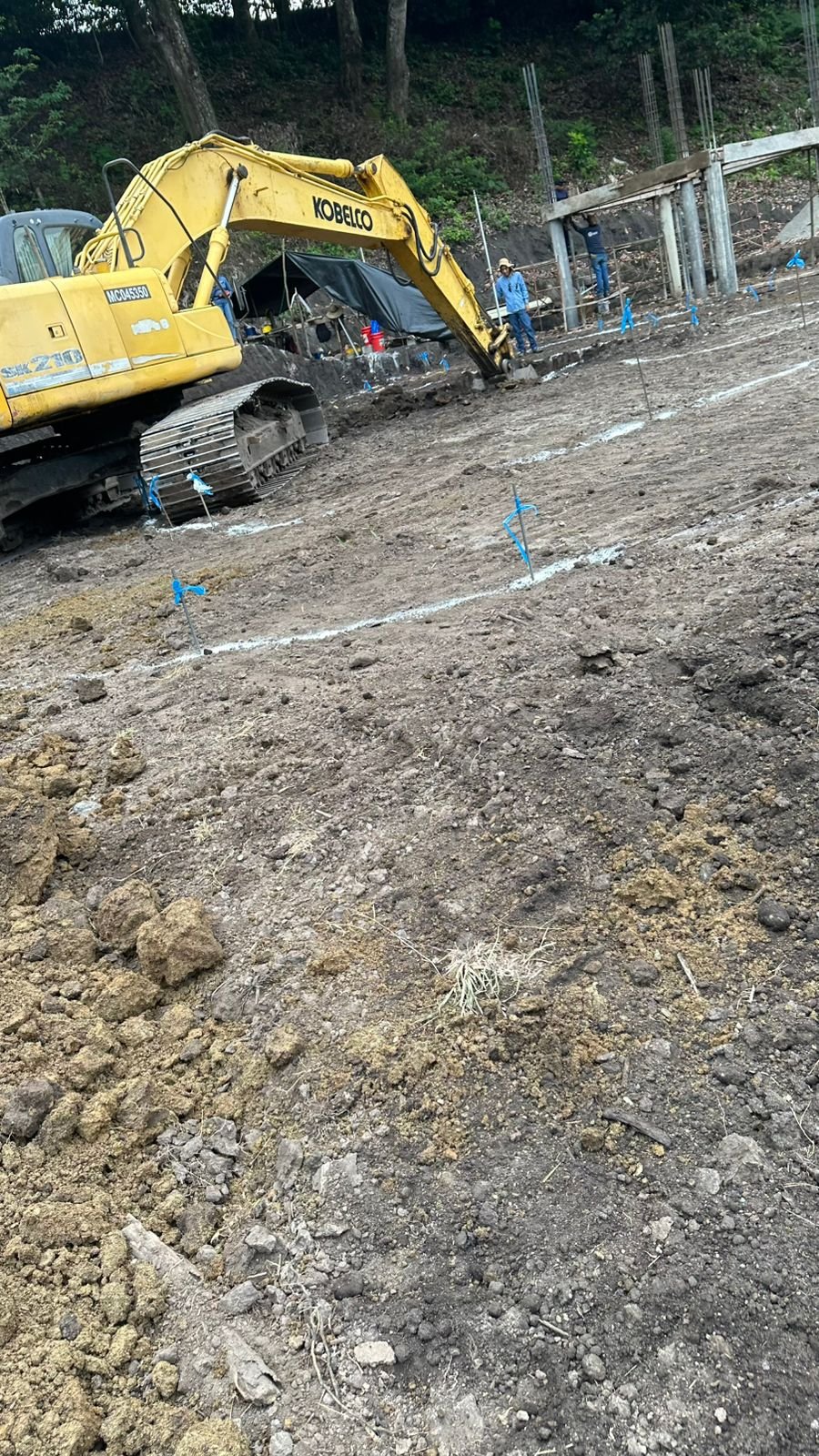

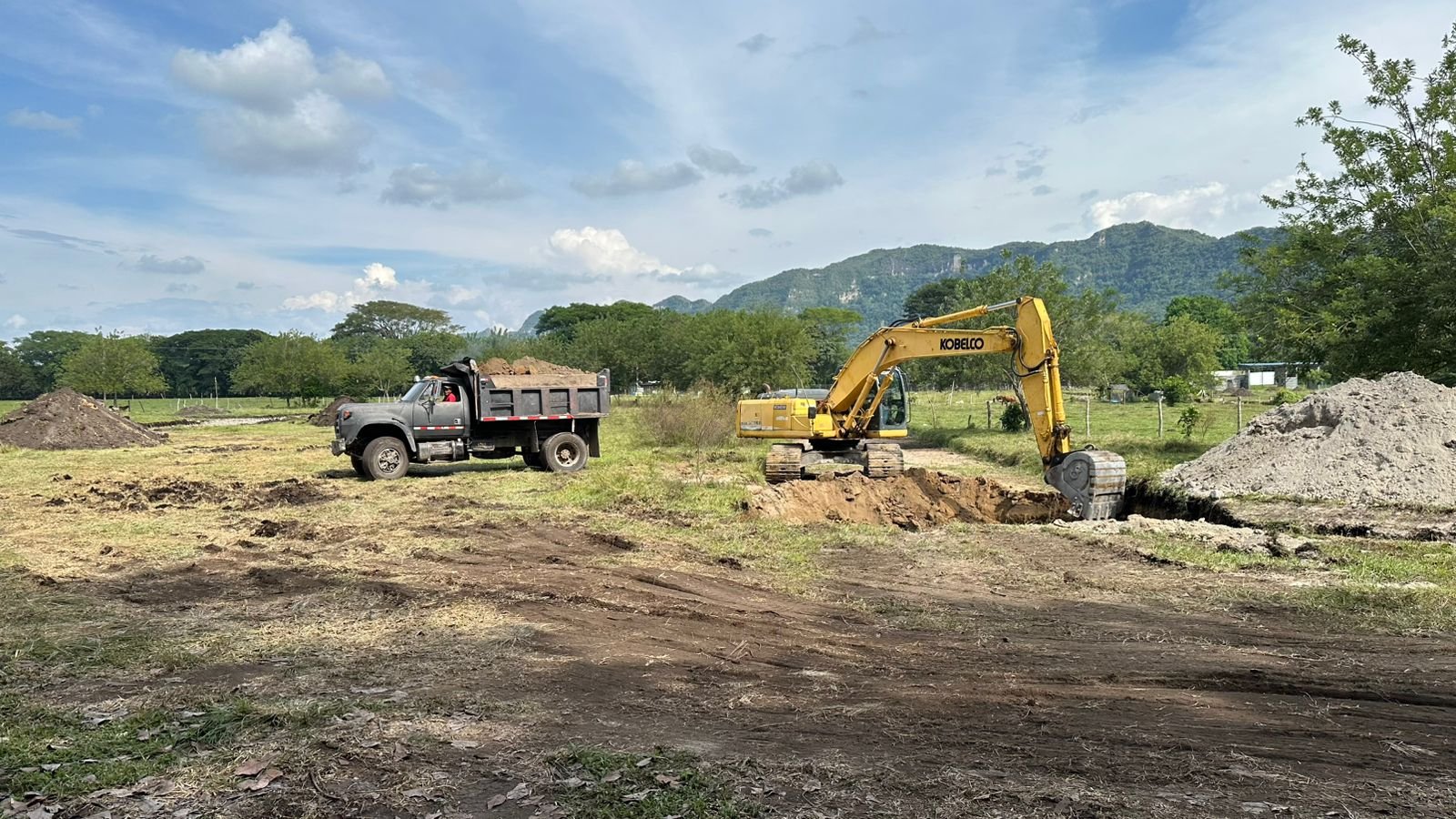

Se realizaron labores de cargue y extendido de material en la terraza 3, así como la evacuación de material producto de la excavación del río lento. Se dejó programado el descapote en zonas cercanas a la piscina.

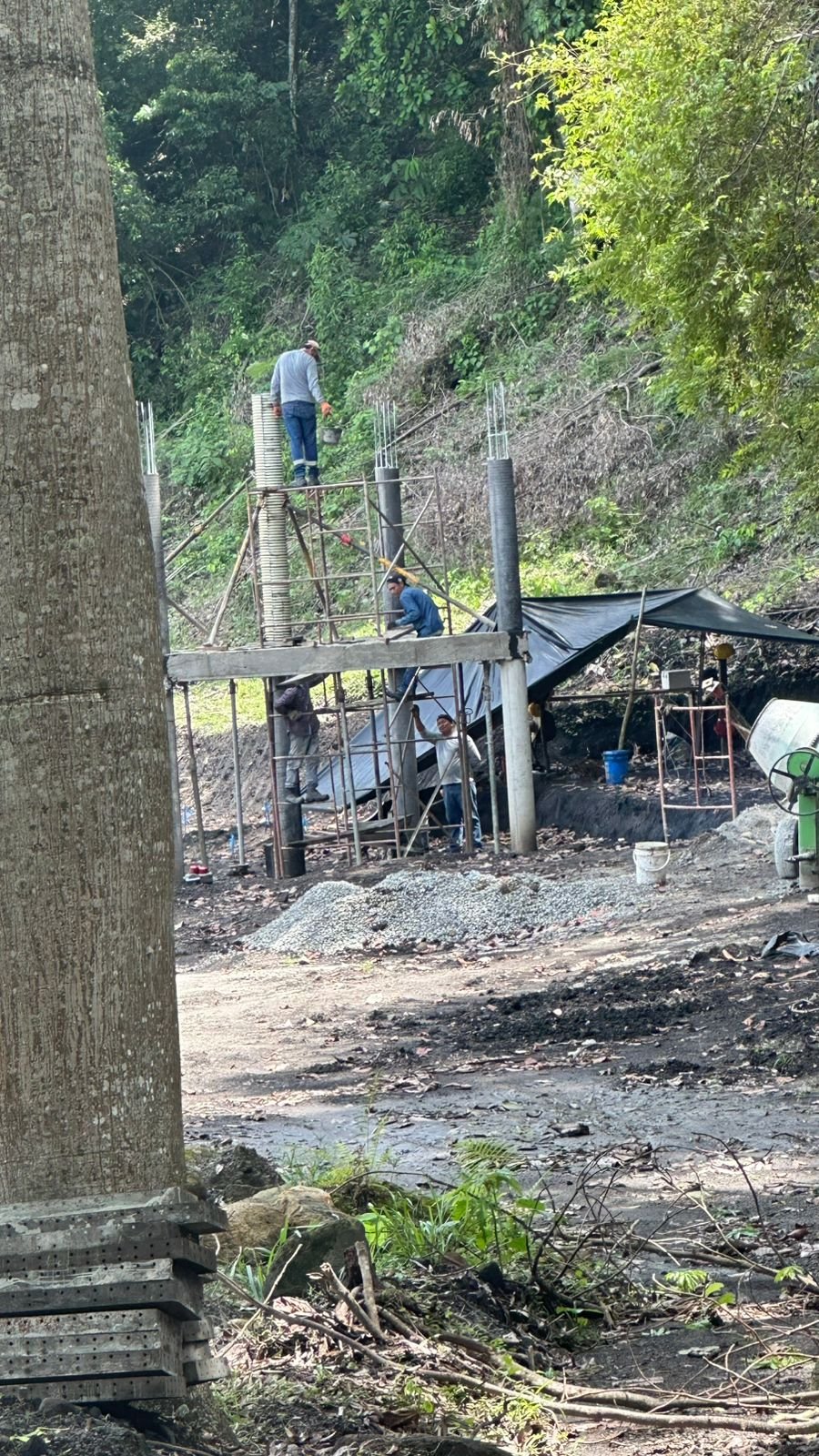

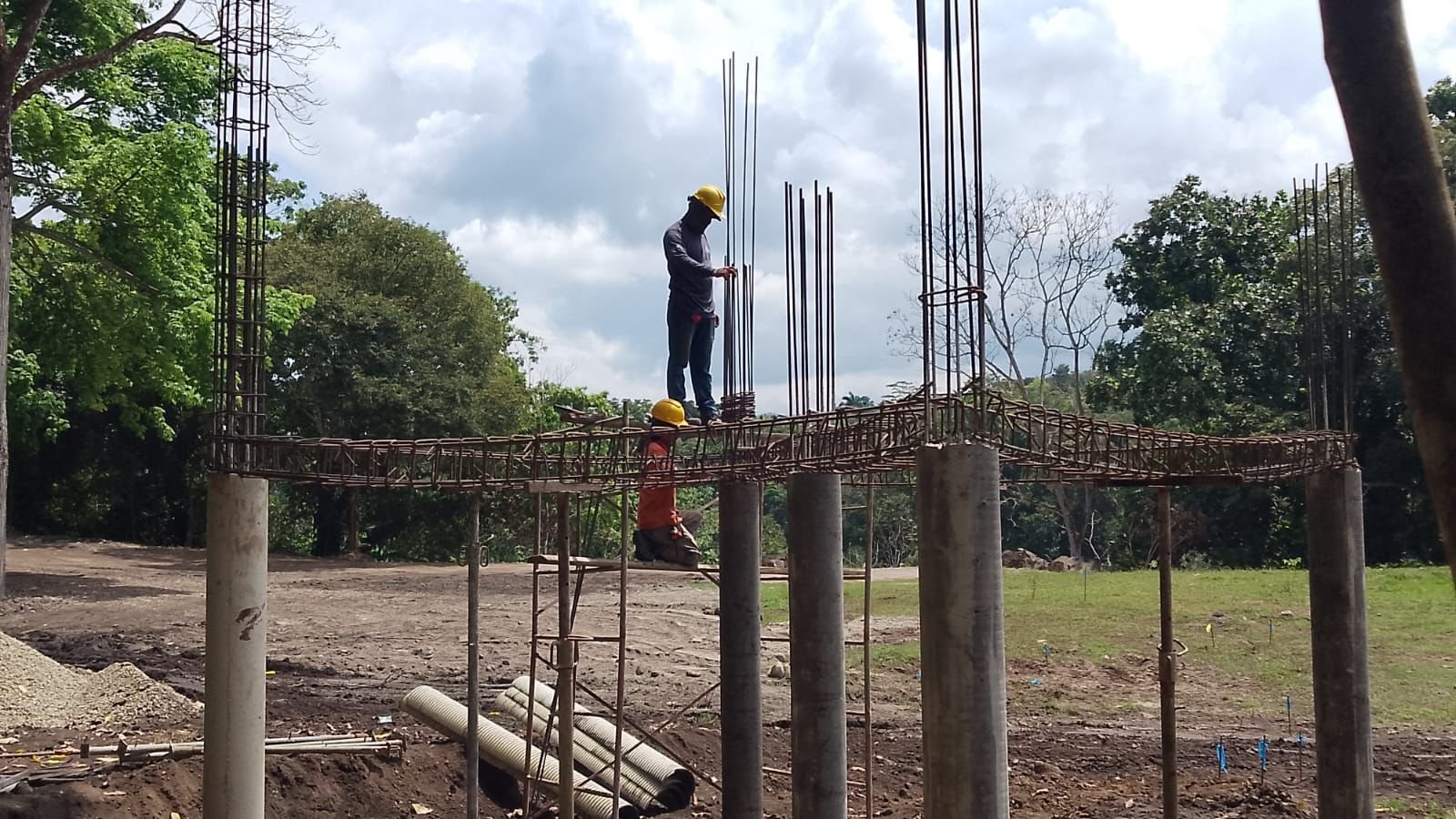

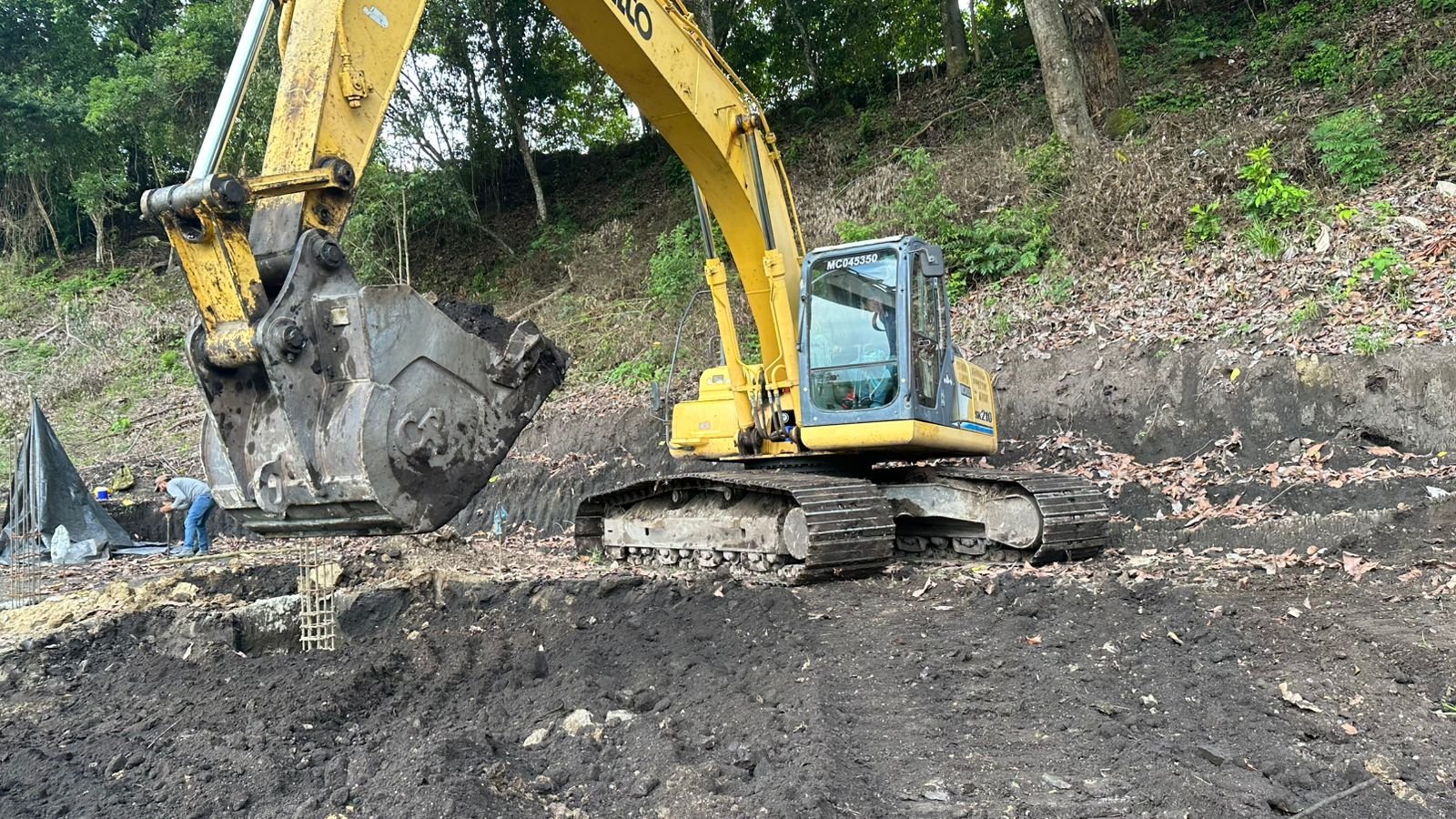

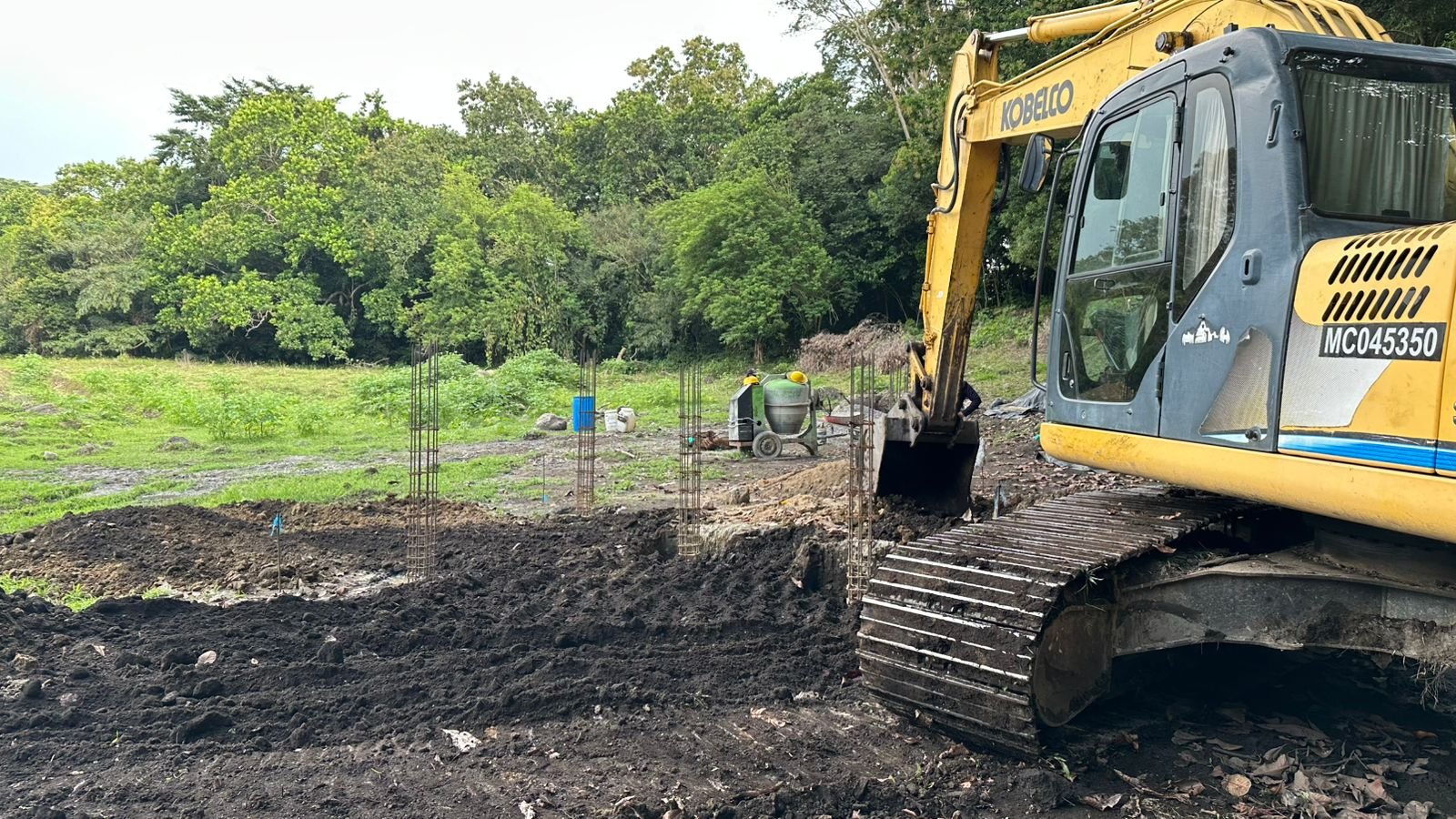

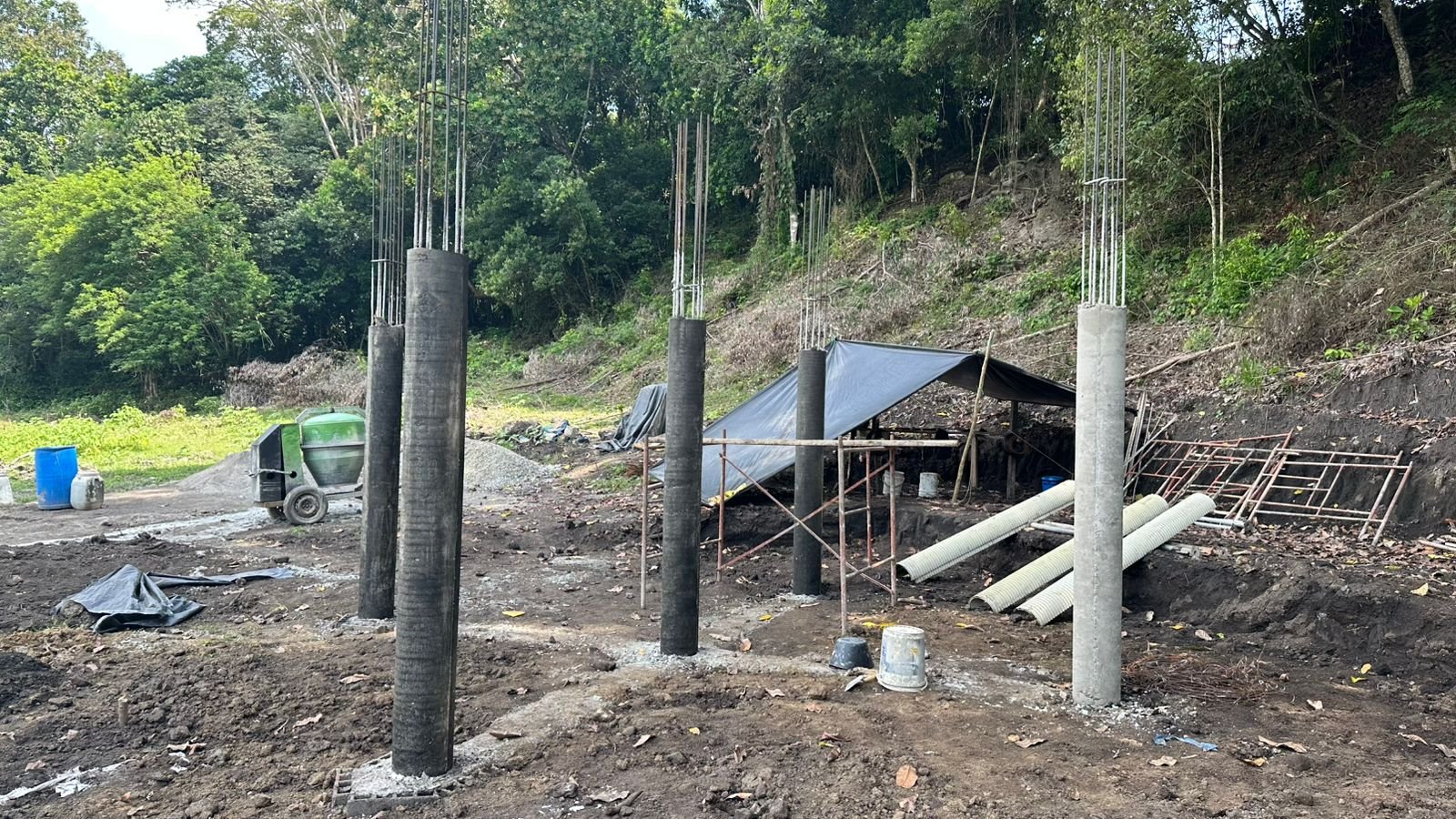

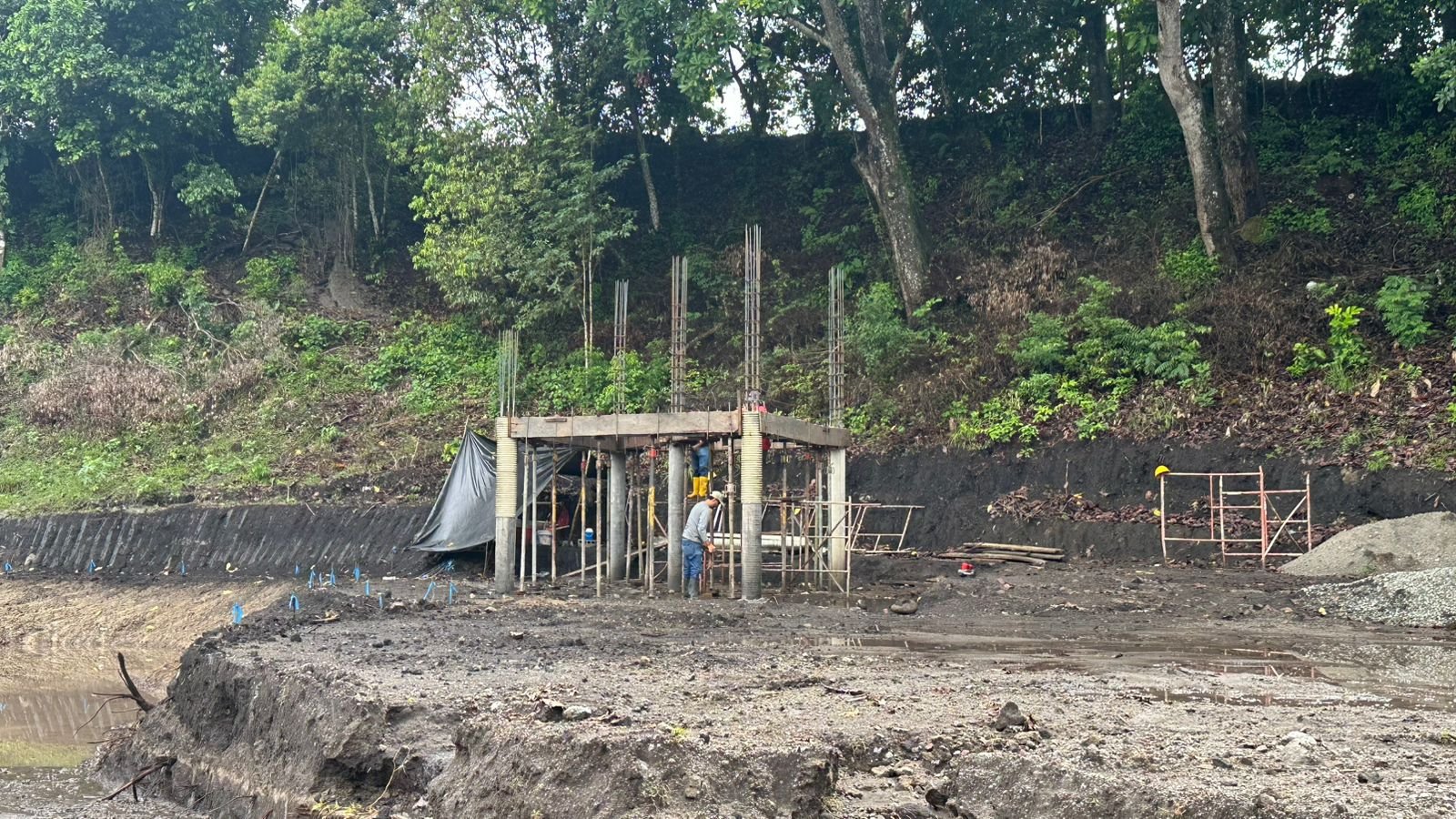

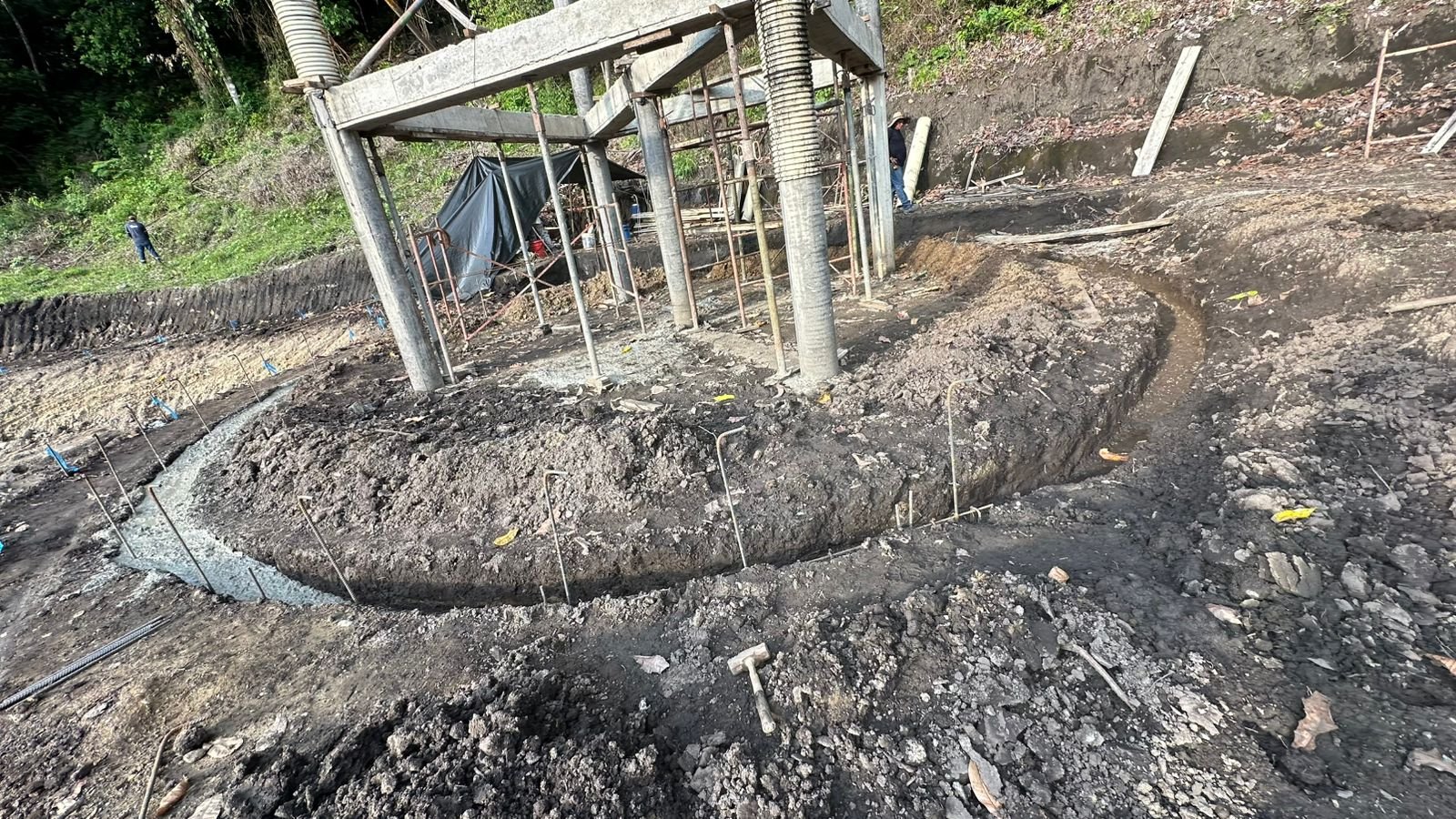

En el frente del volcán, se ejecutó la fundida de columnas del segundo nivel hasta los 5 metros, además del avance en la excavación y fundida de la viga de piso en radio.

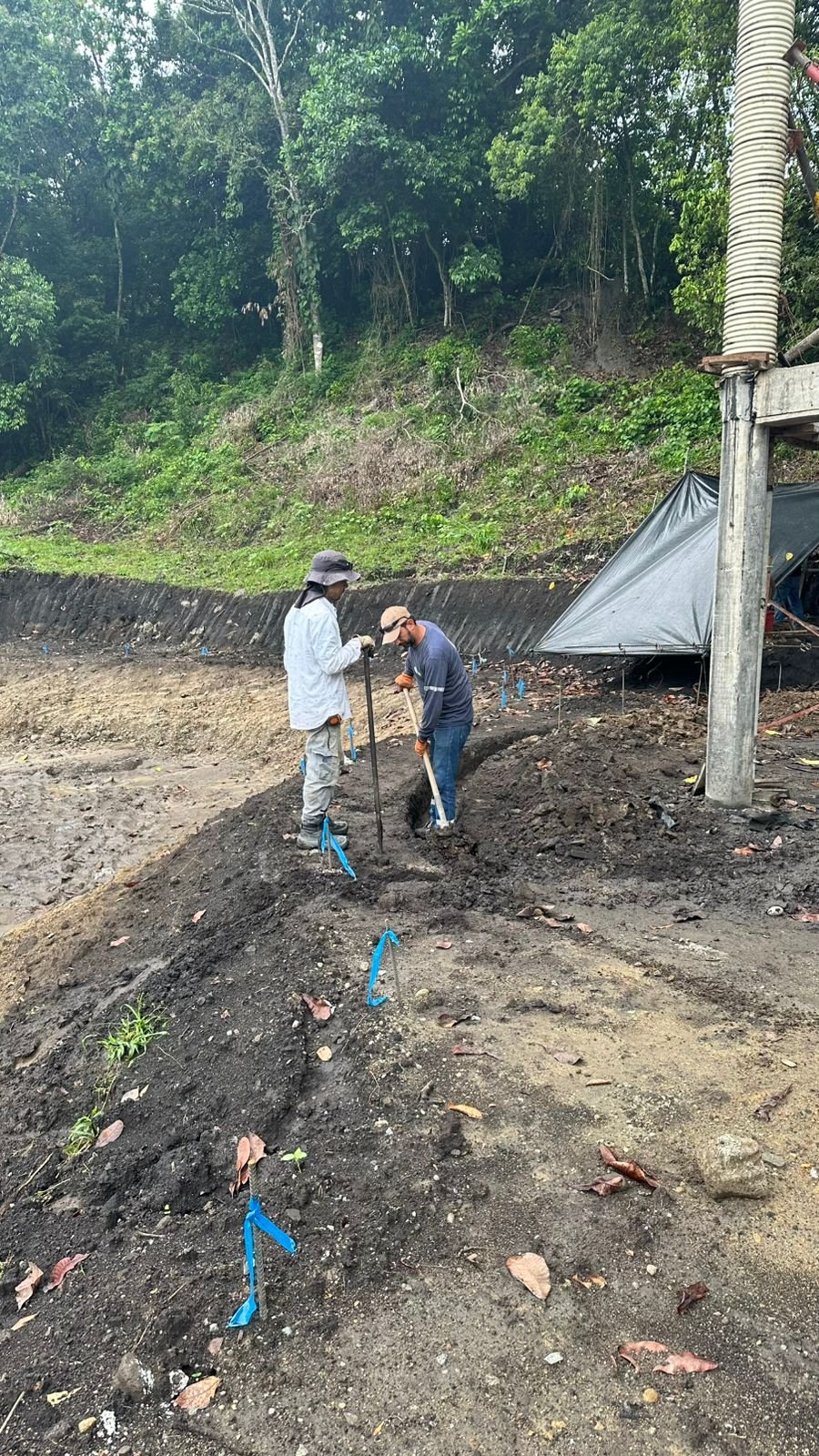

Se continuó con el cargue de tierra negra. Como novedad, la jornada presentó afectación por falta de red eléctrica.
Las actividades continúan según programación
Semana 23 al 27 de marzo
2026

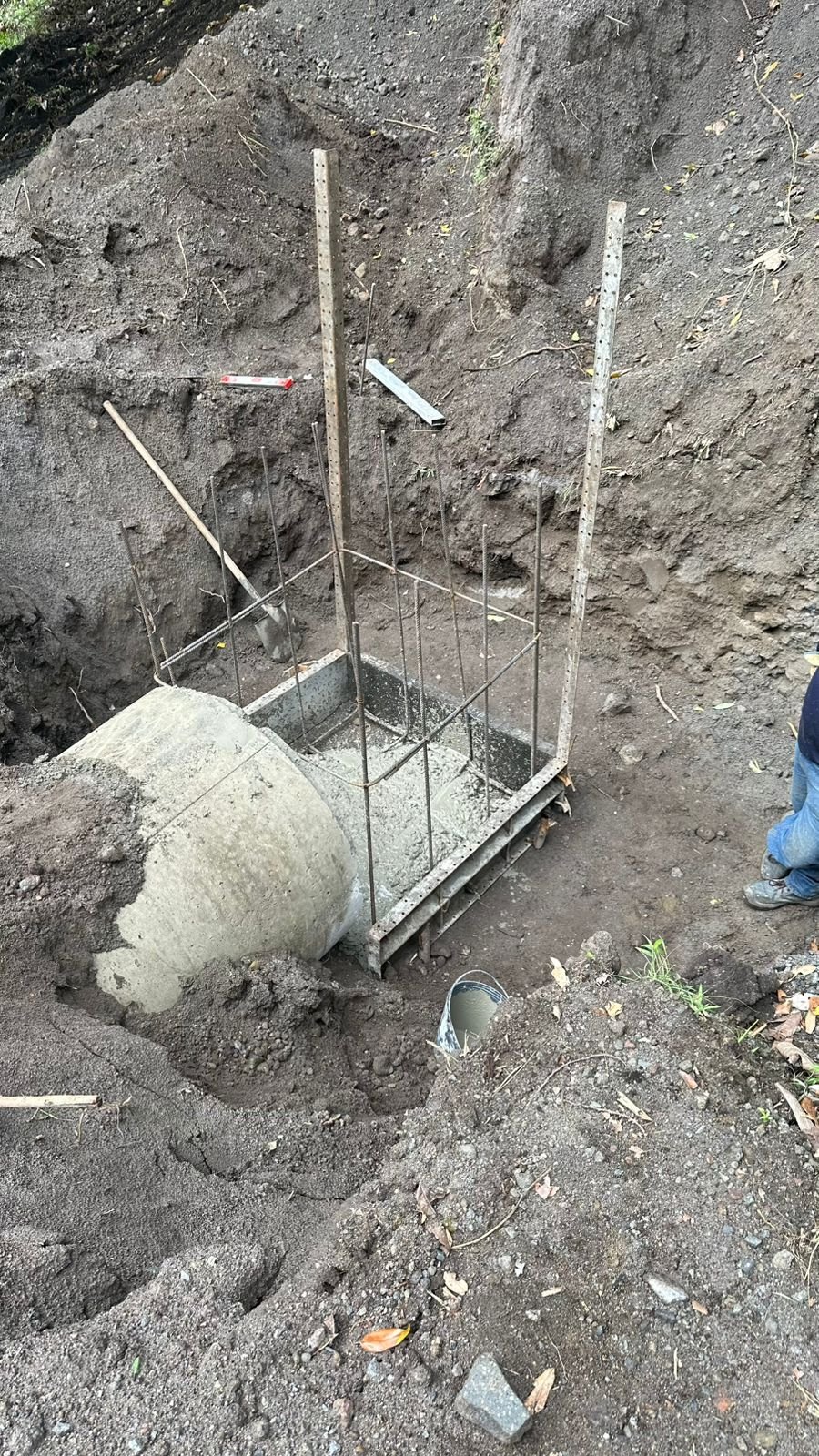

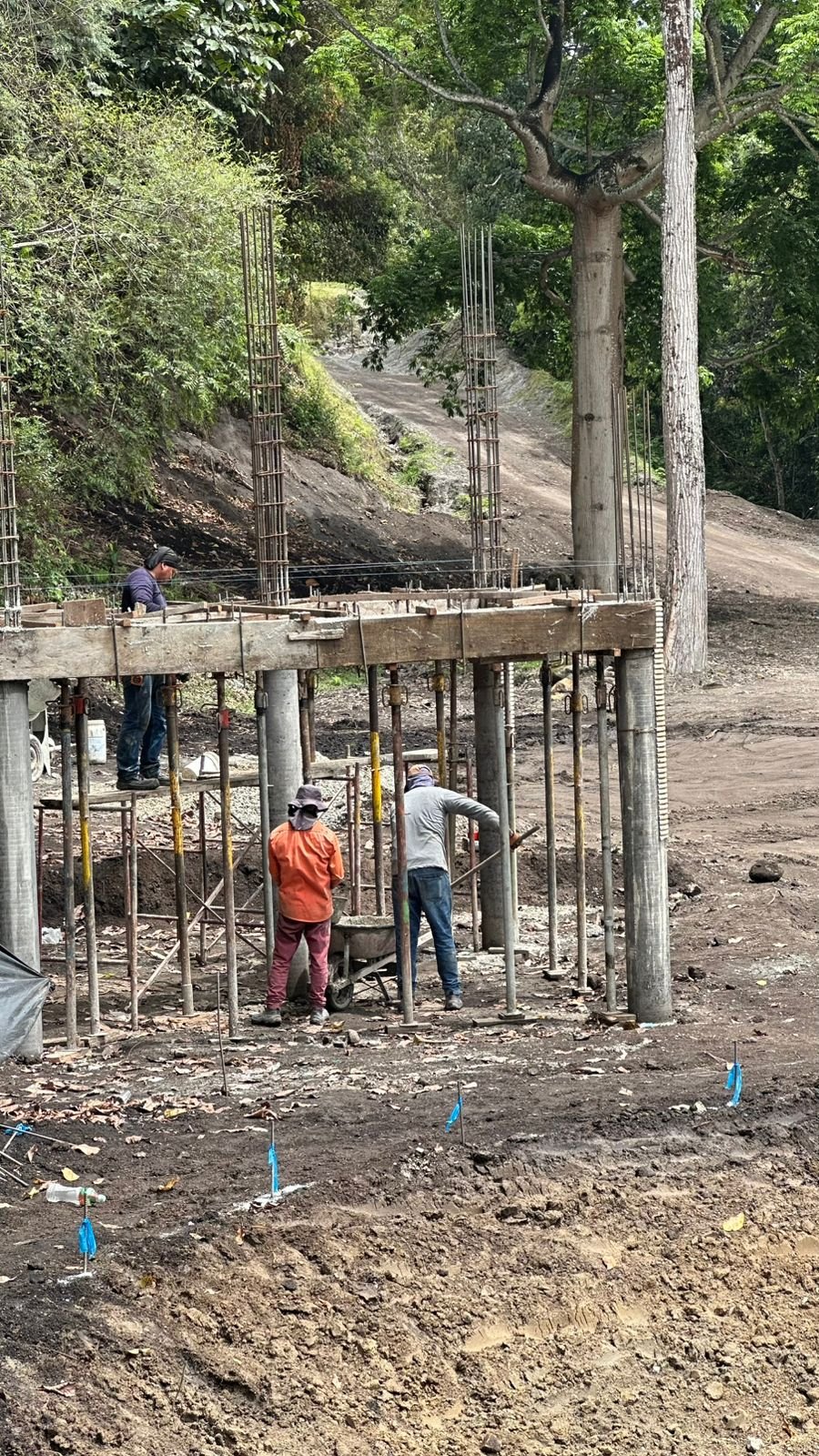

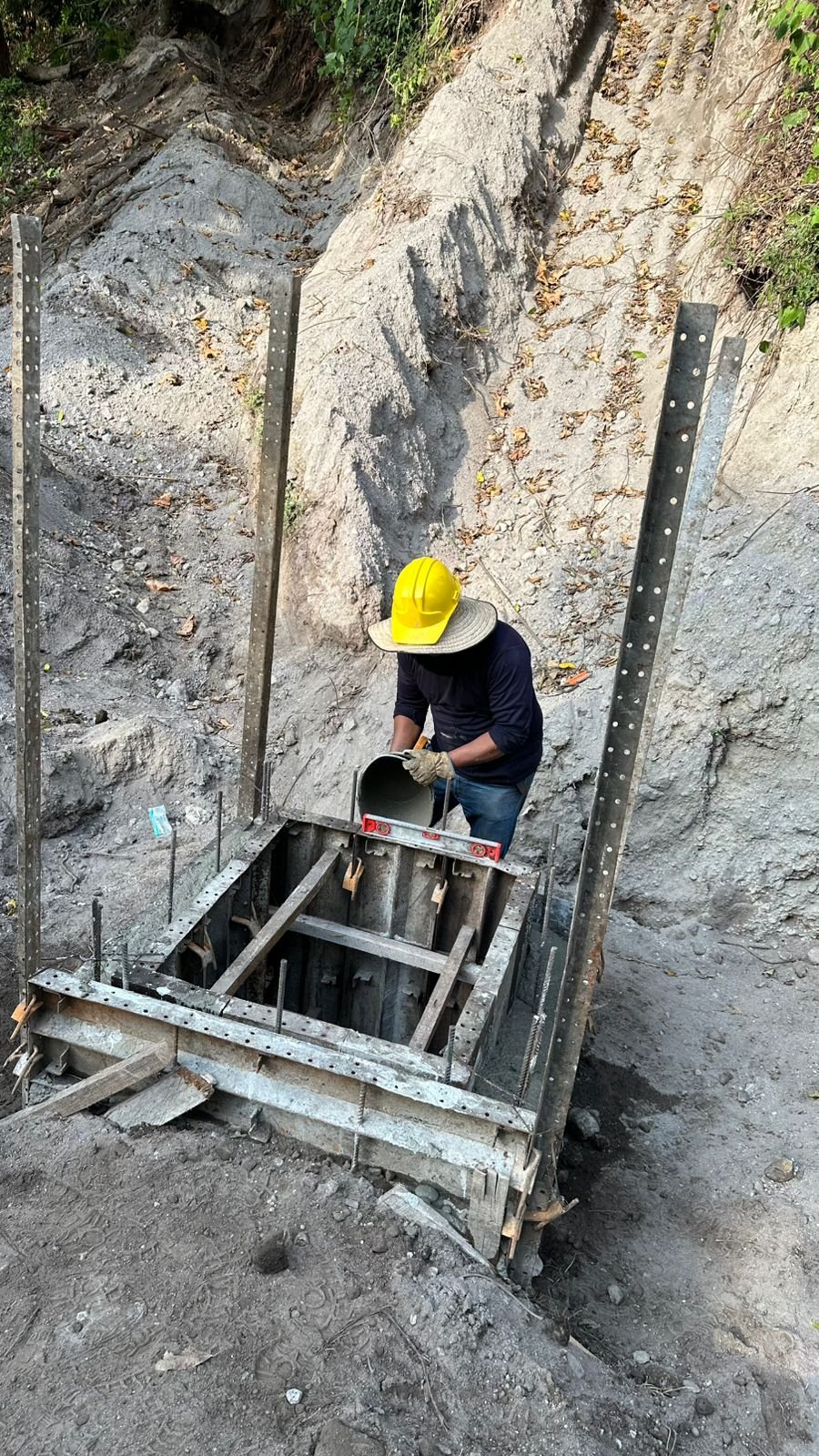

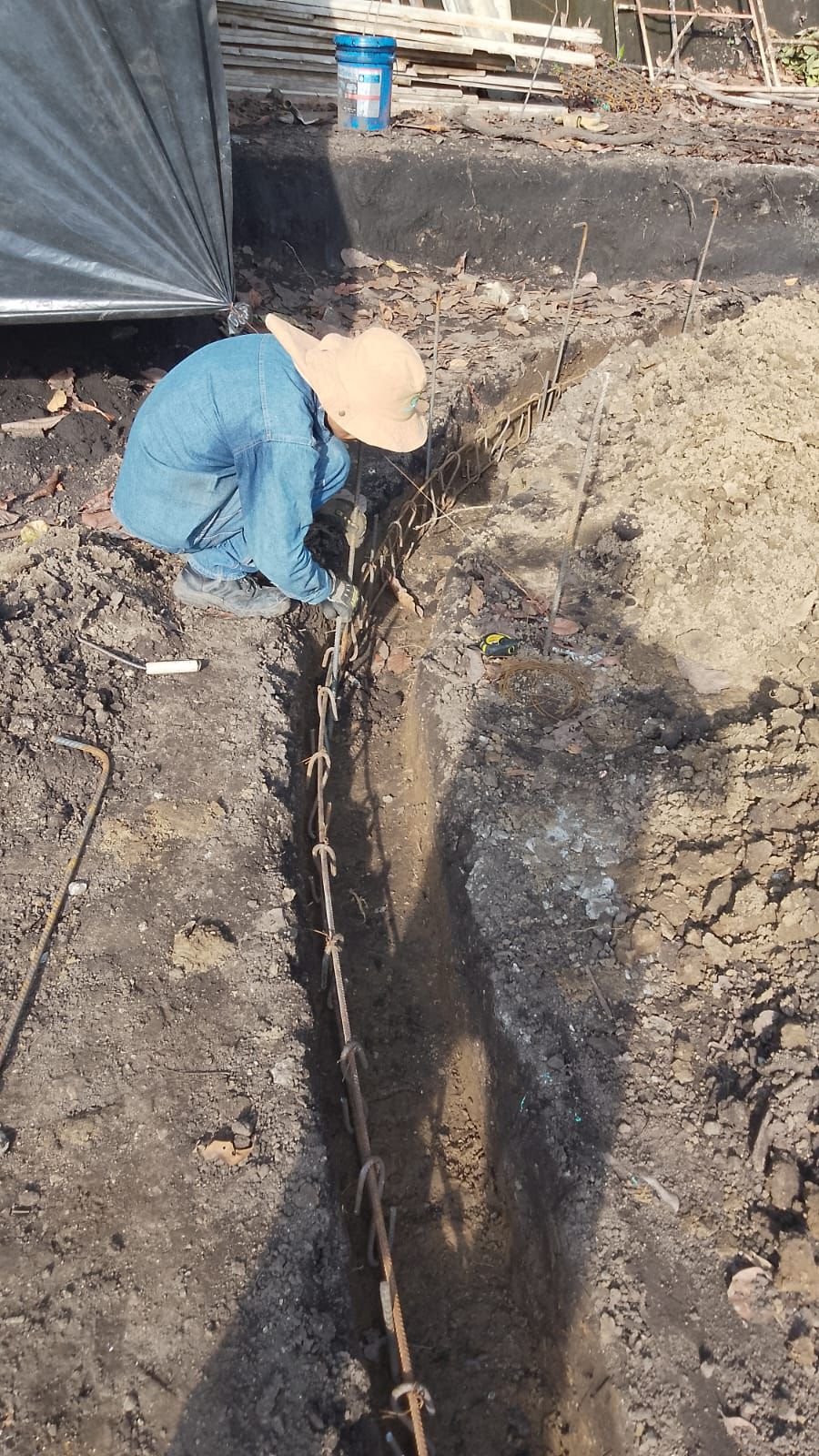

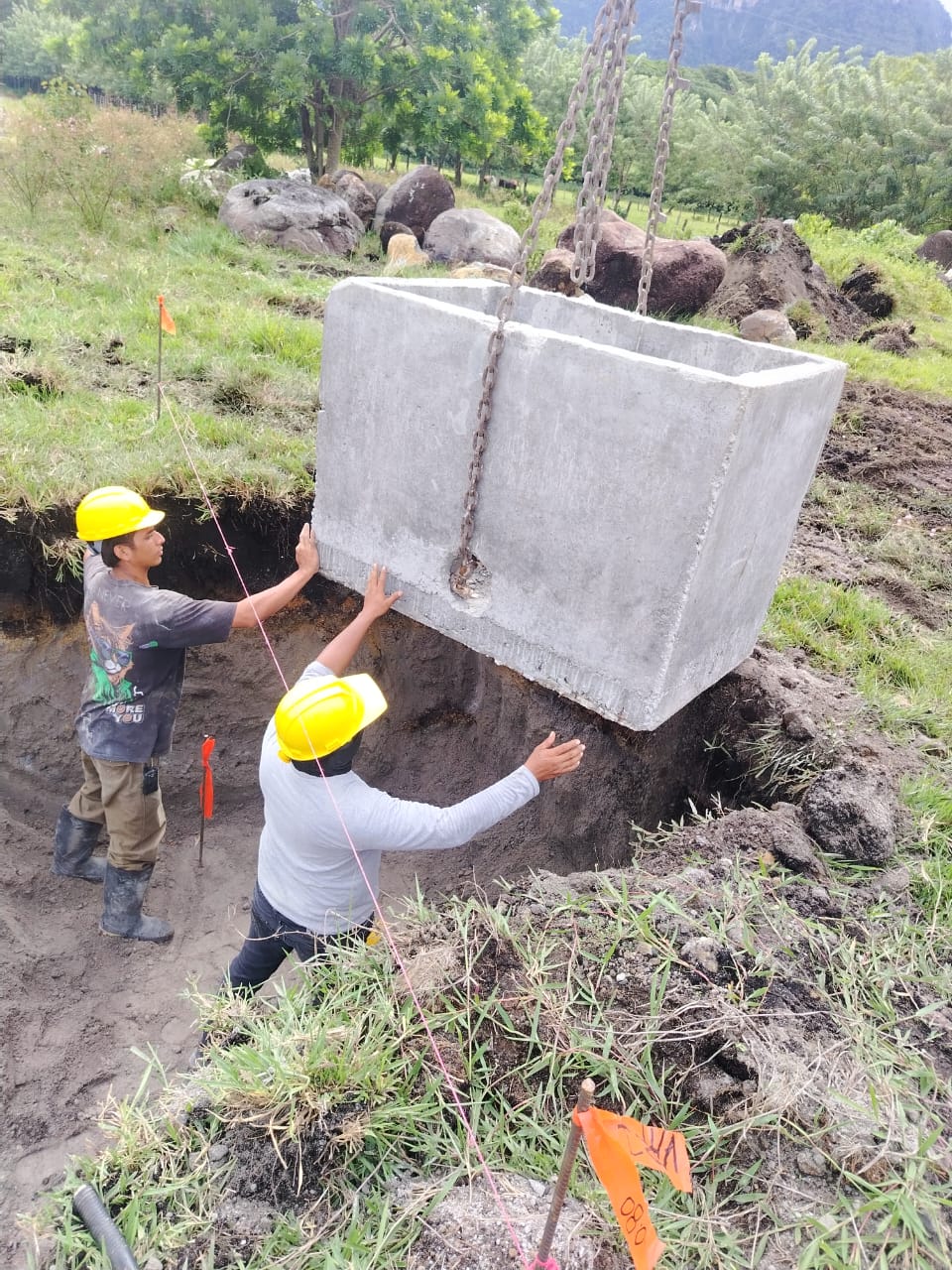

Durante la semana se avanzó en obras estructurales, con la fundida de la viga aérea y construcción de cajas para disipadores.

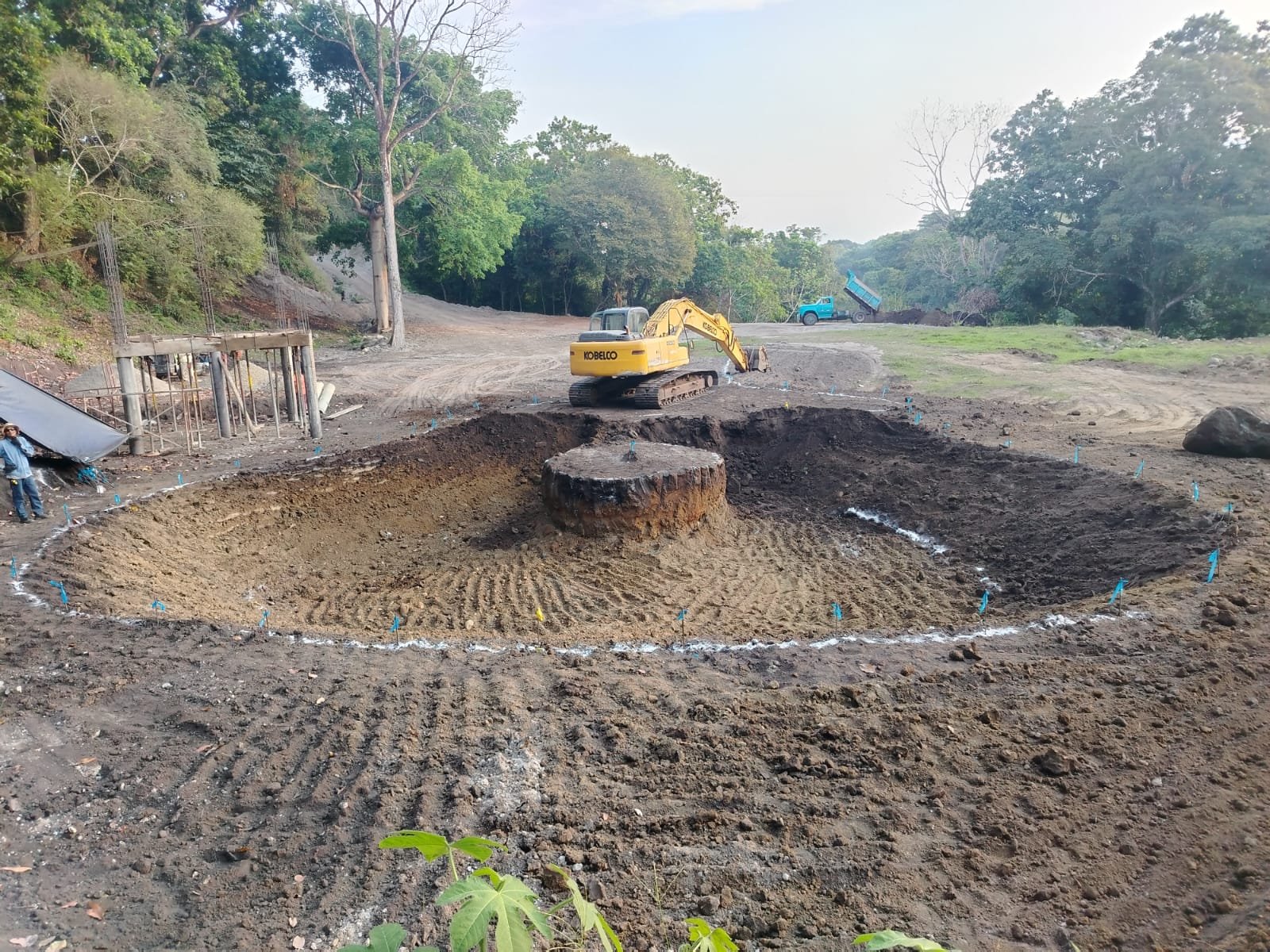

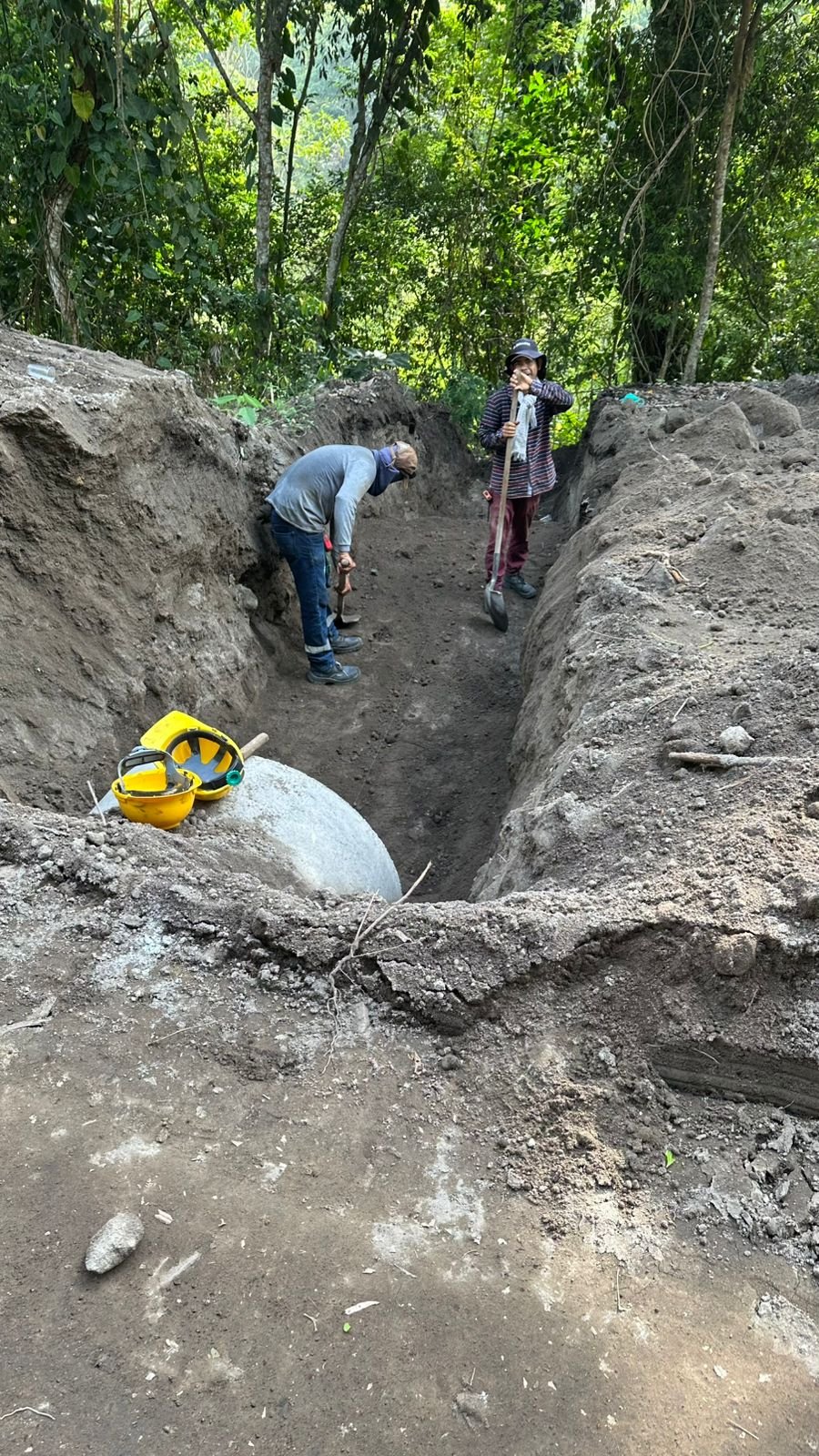

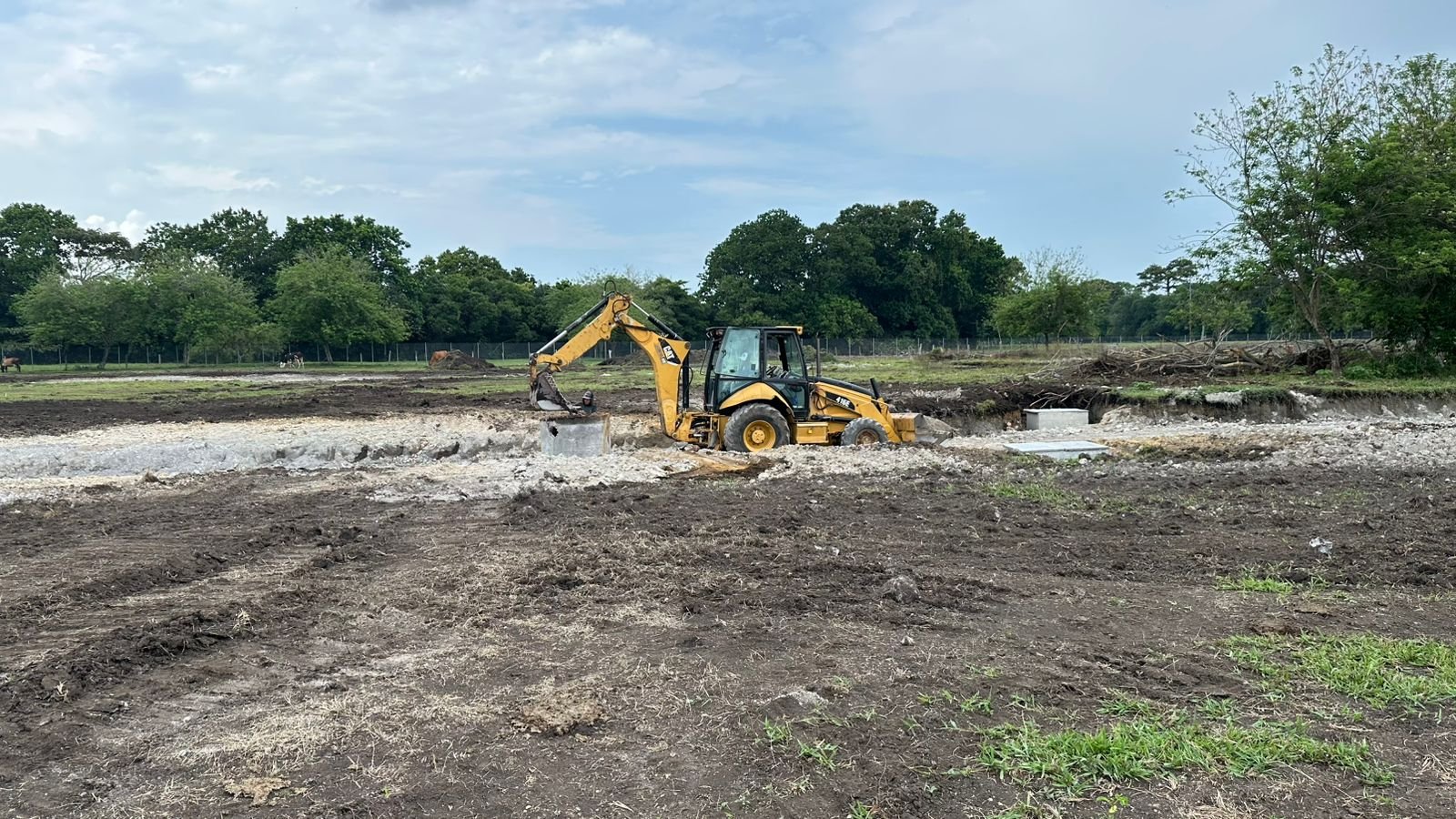

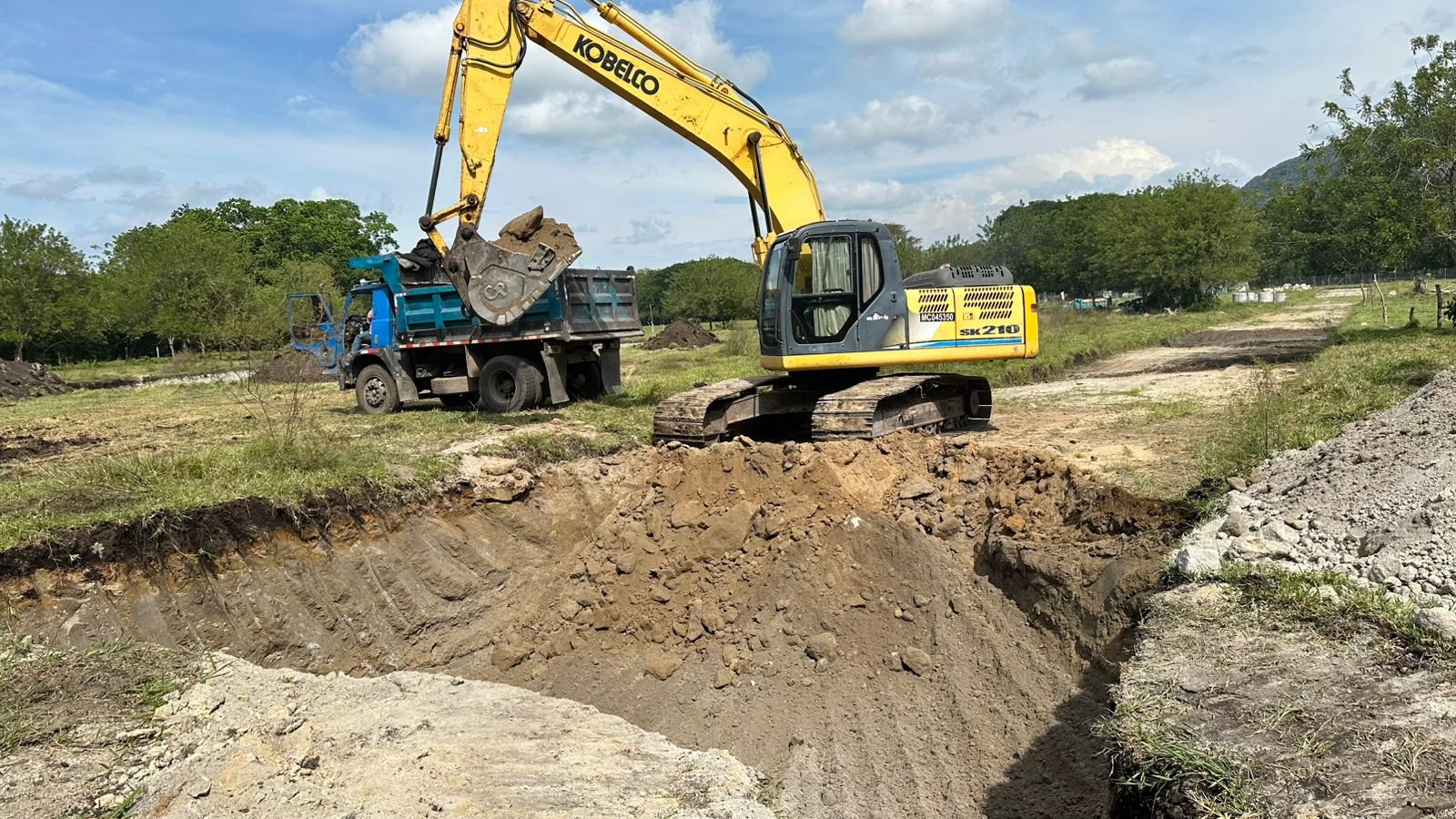

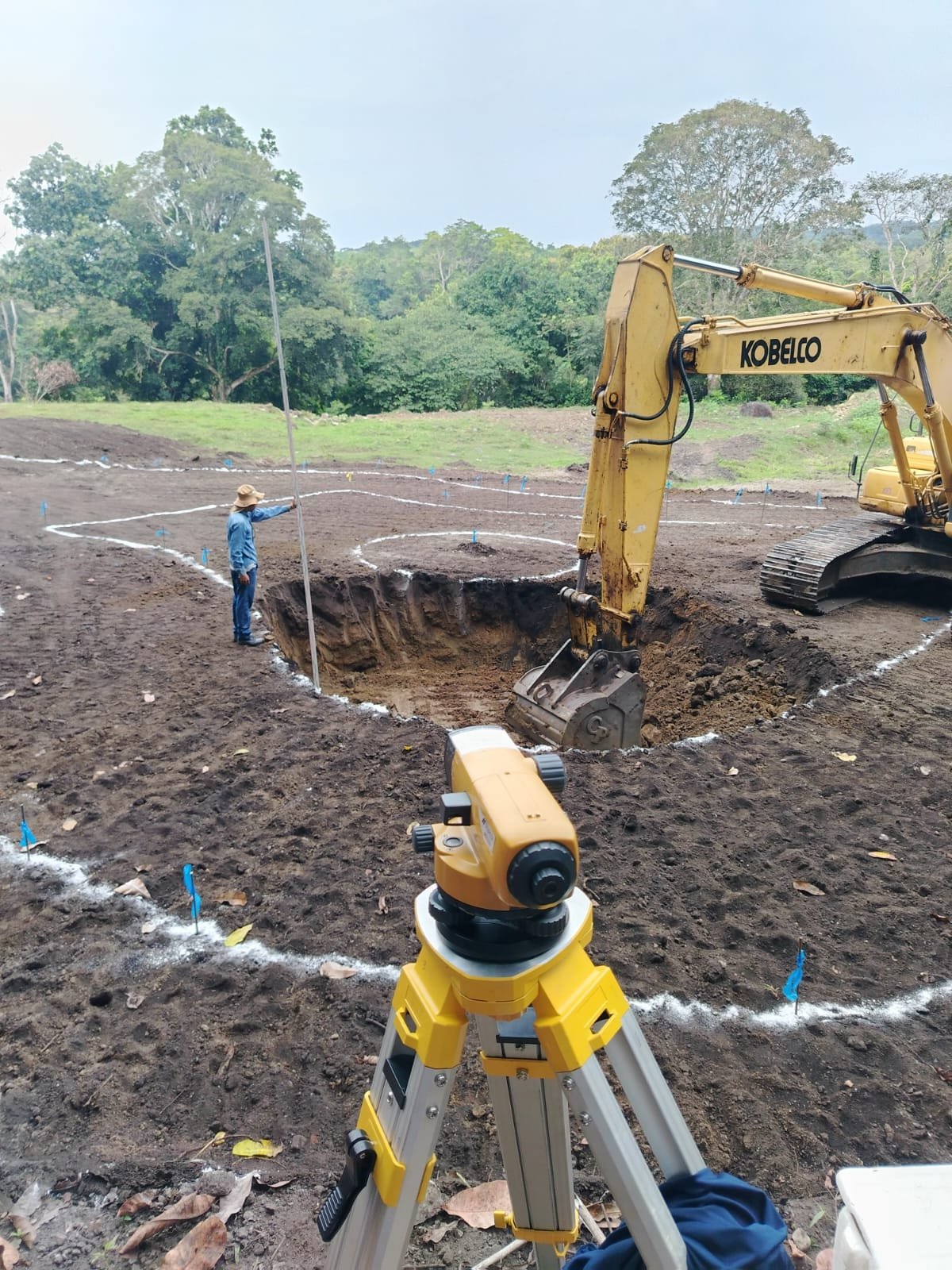

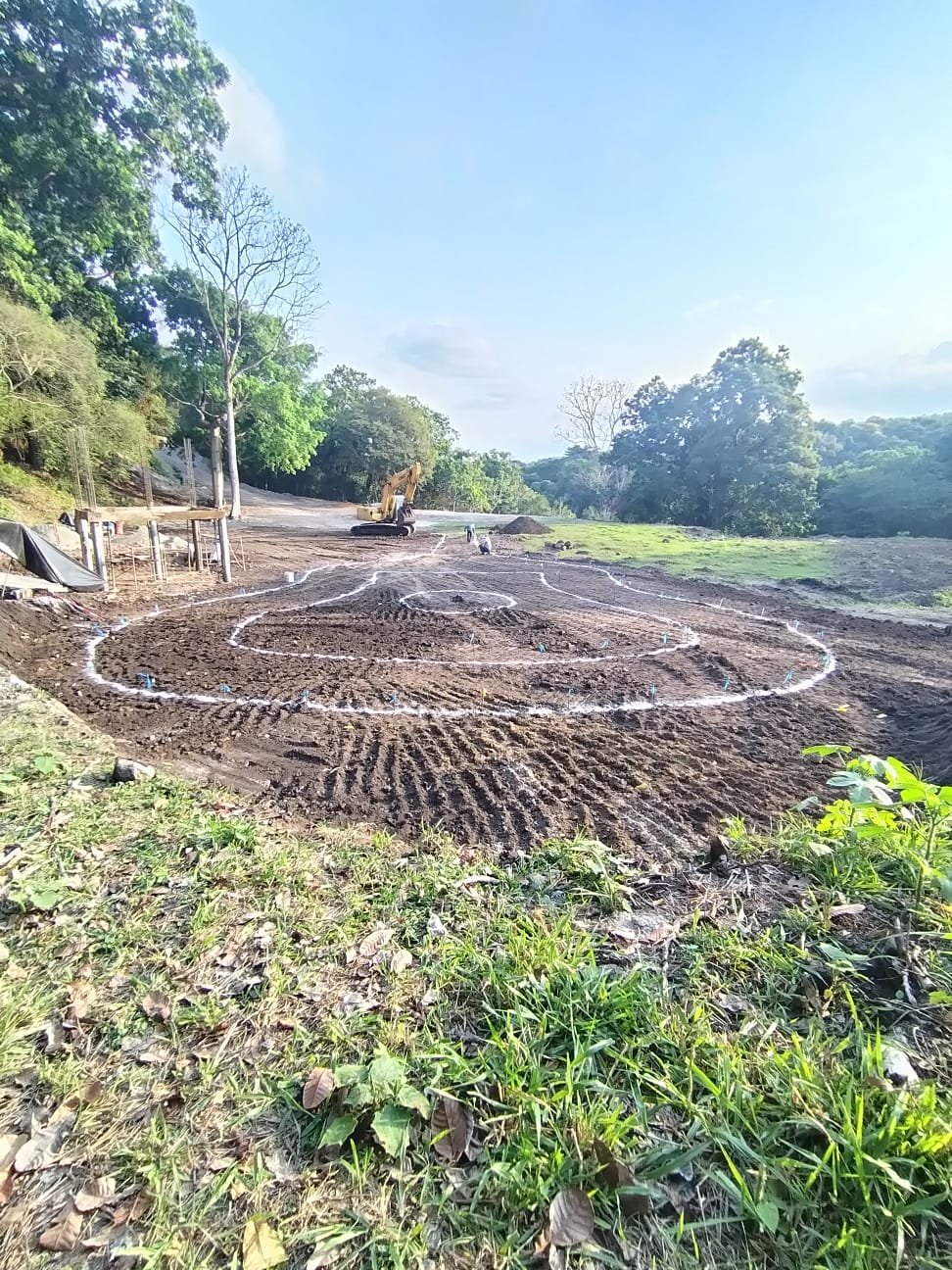

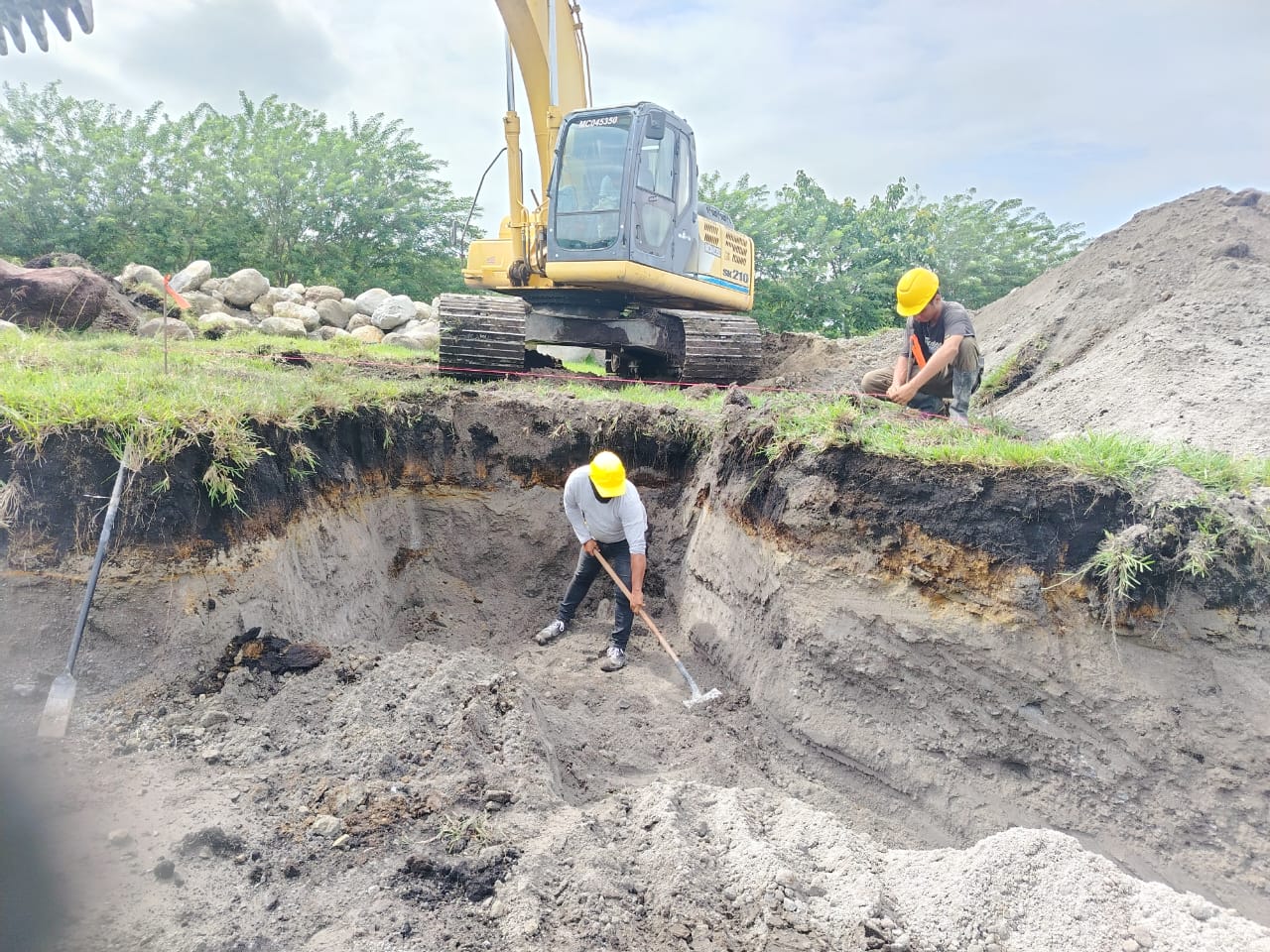

Se dio inicio y finalización a la excavación de la piscina, incluyendo replanteo, conformación de taludes, control de niveles y definición de pendientes.
También se realizaron trabajos de movimiento de tierras, cargue de material y ajustes topográficos, asegurando la correcta conformación del terreno según diseño.
Semana 16 al 20 de marzo
2026

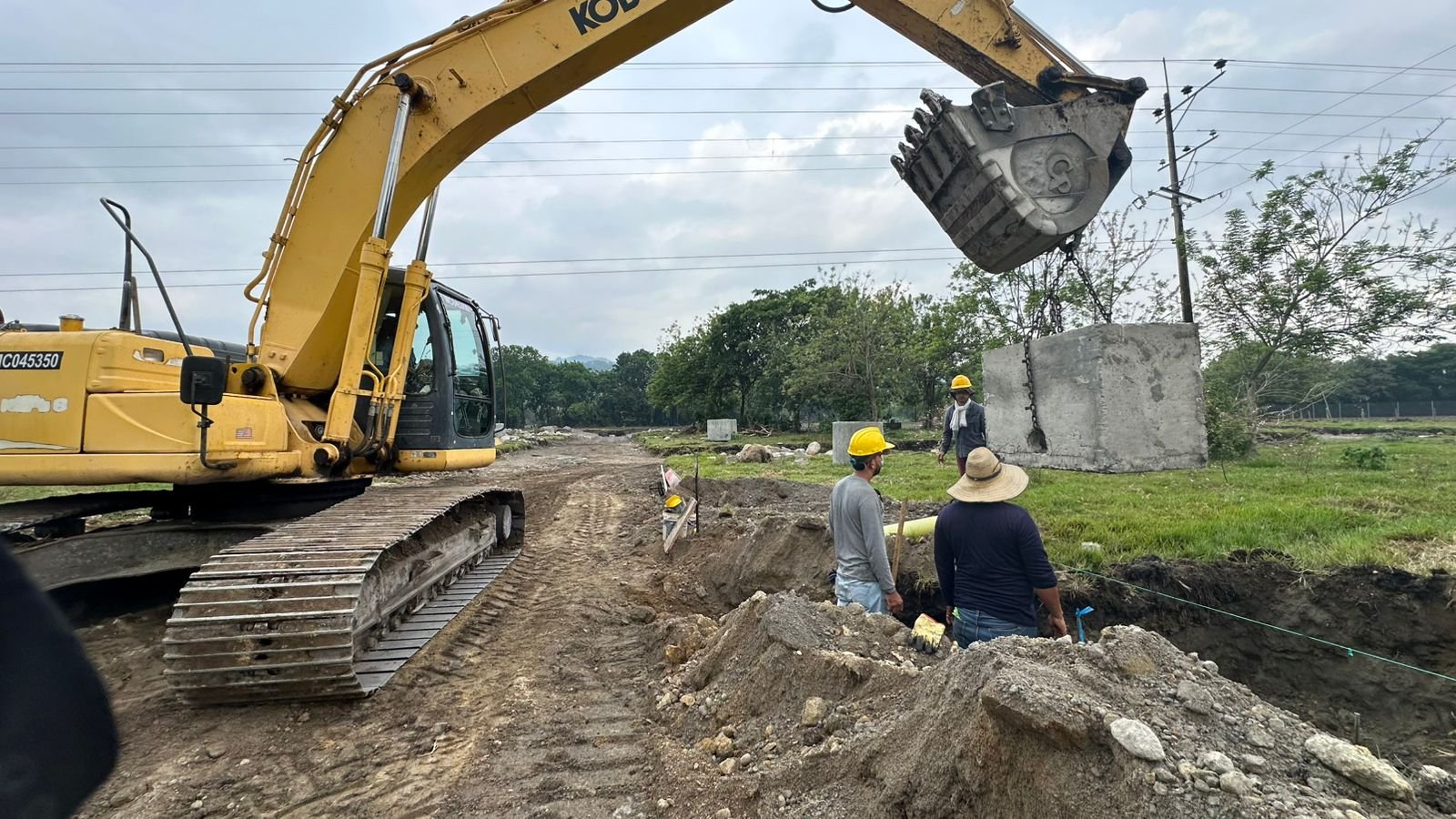

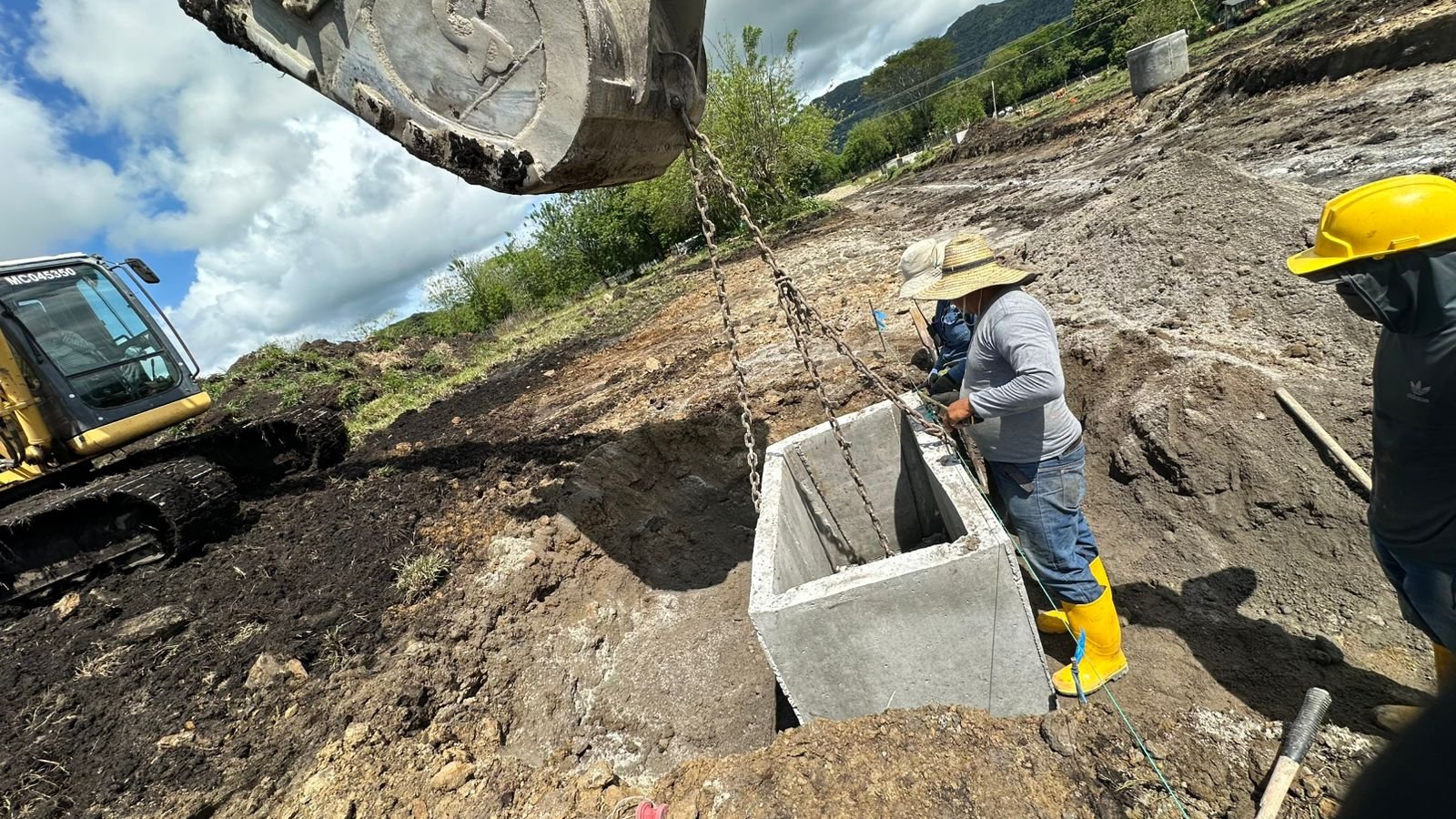

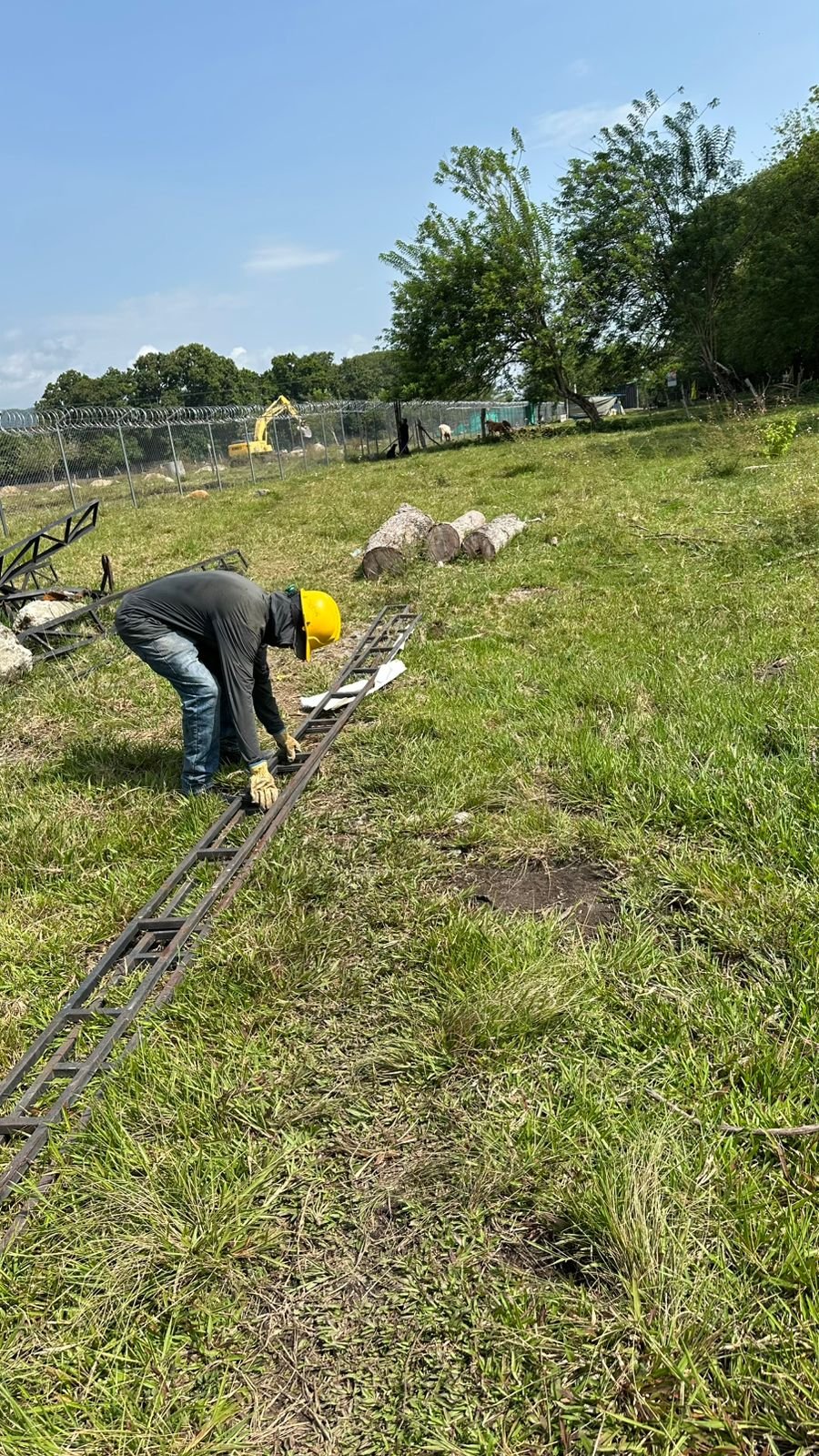

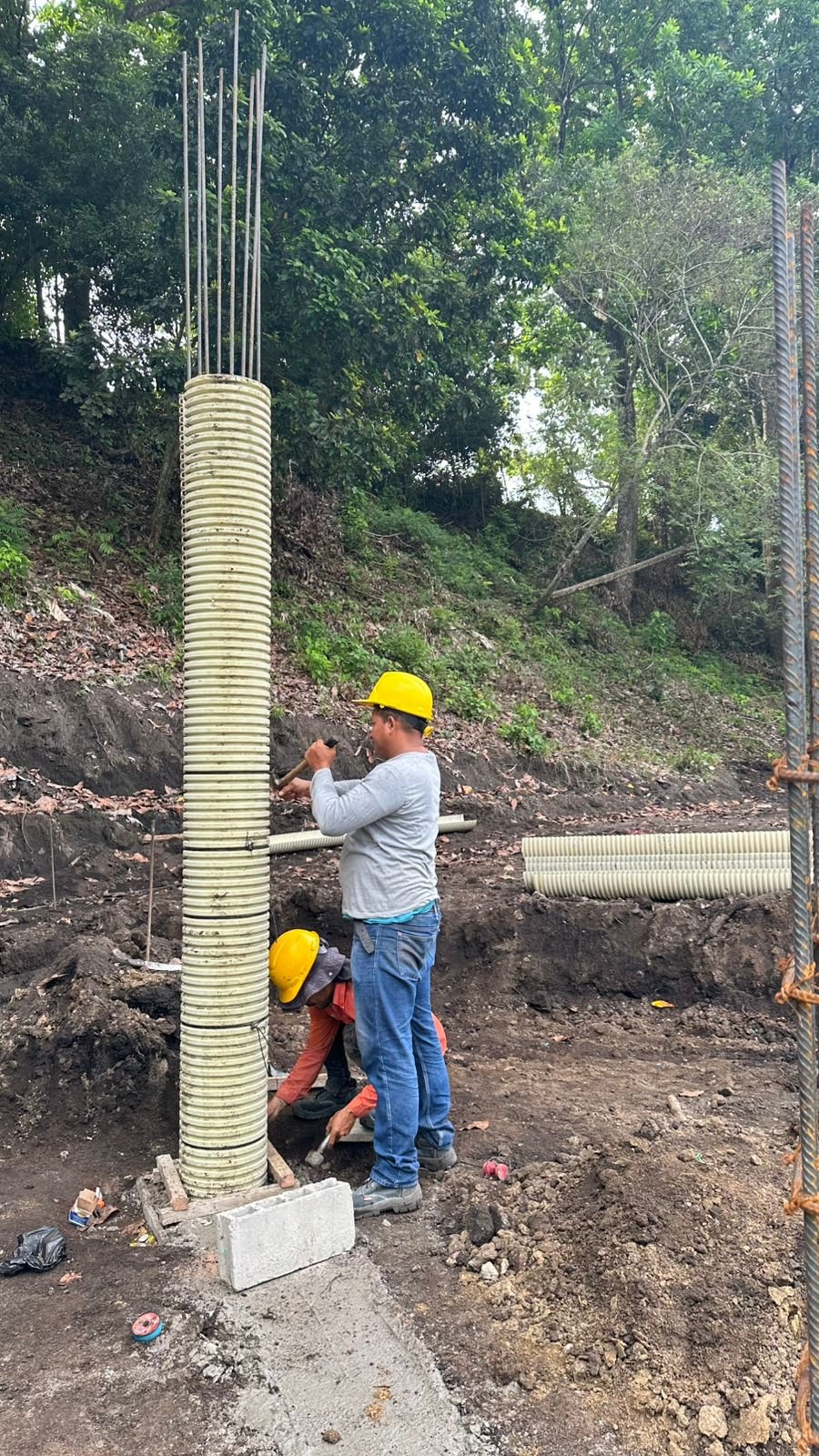

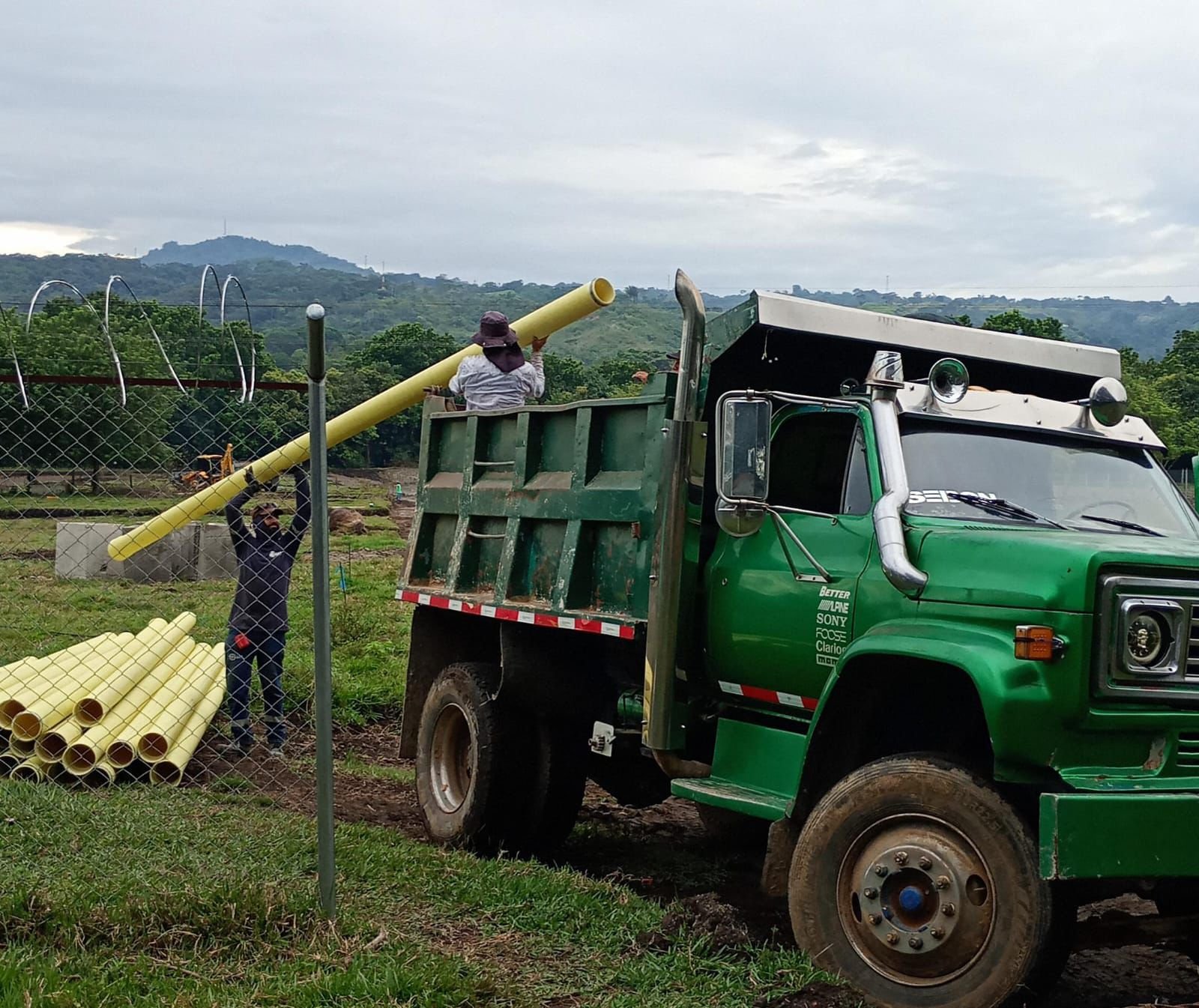

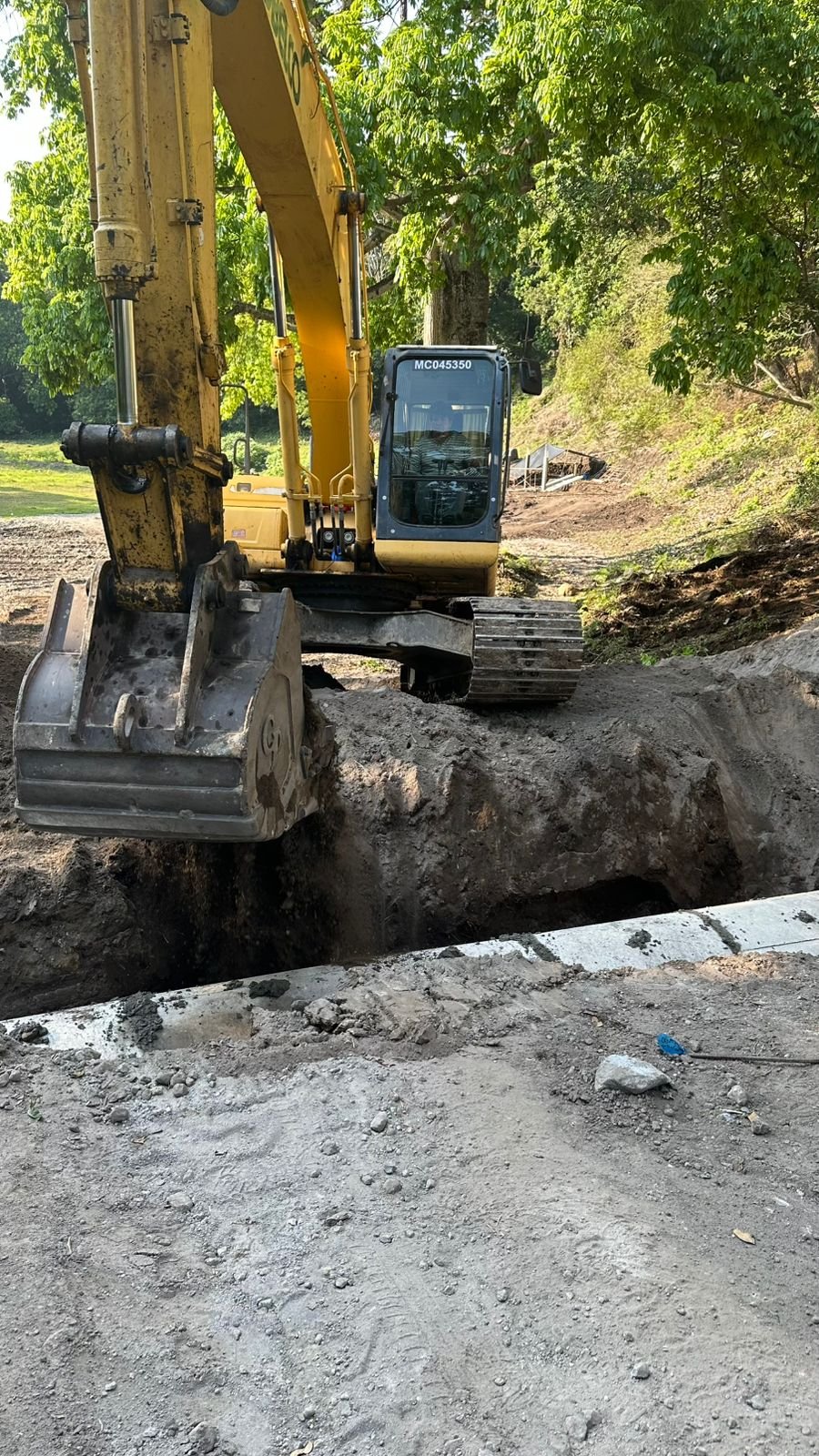

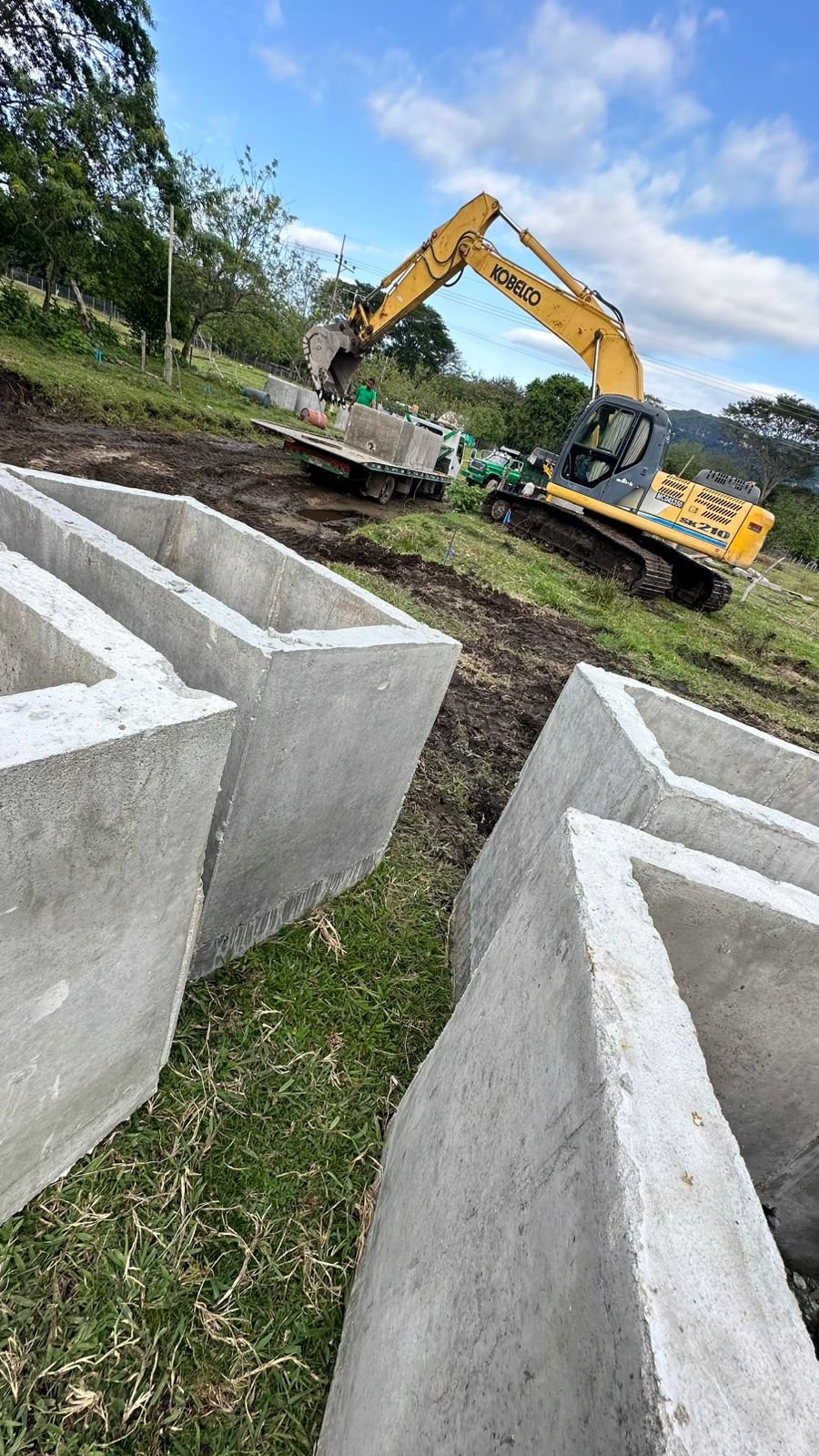

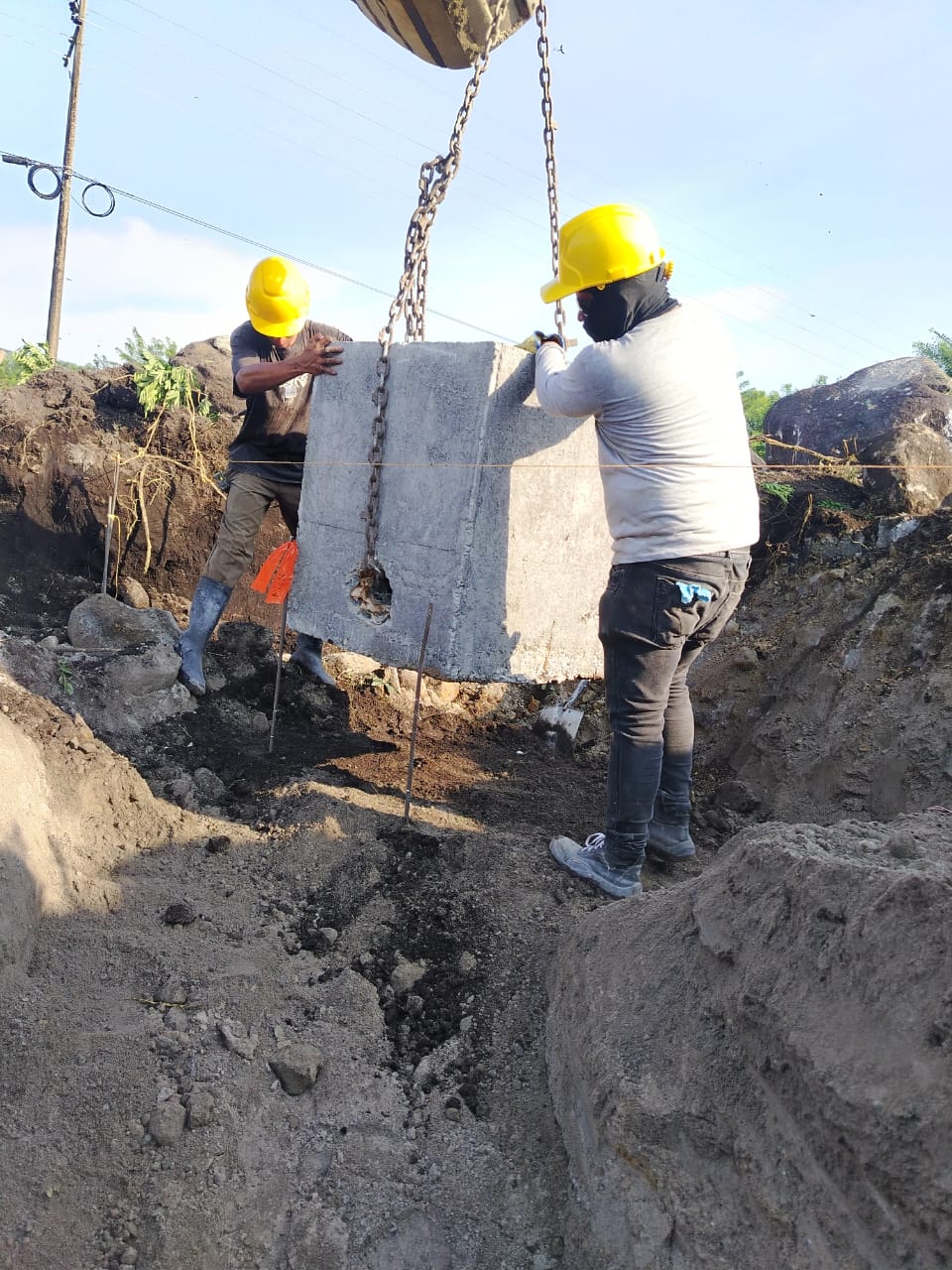

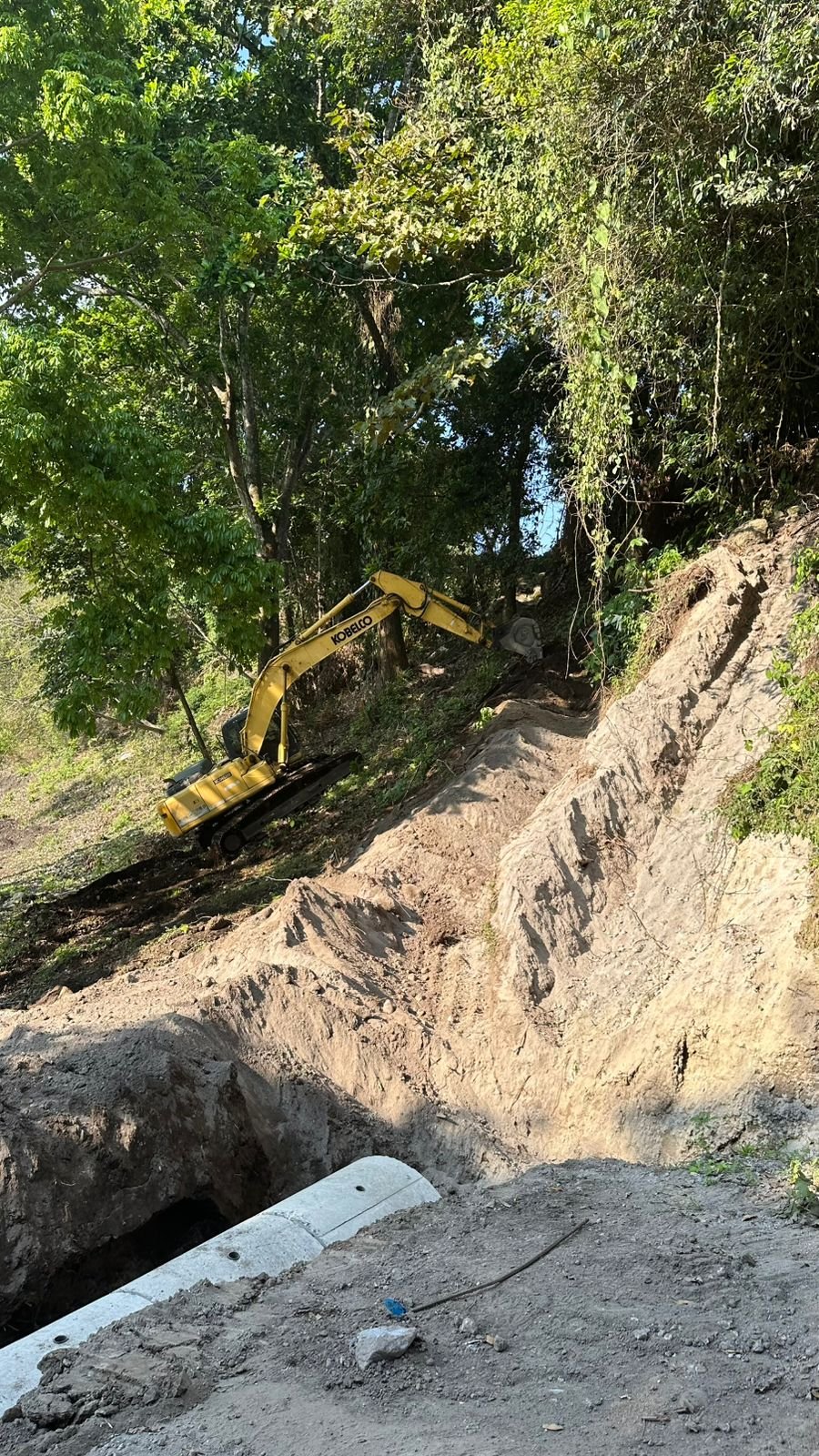

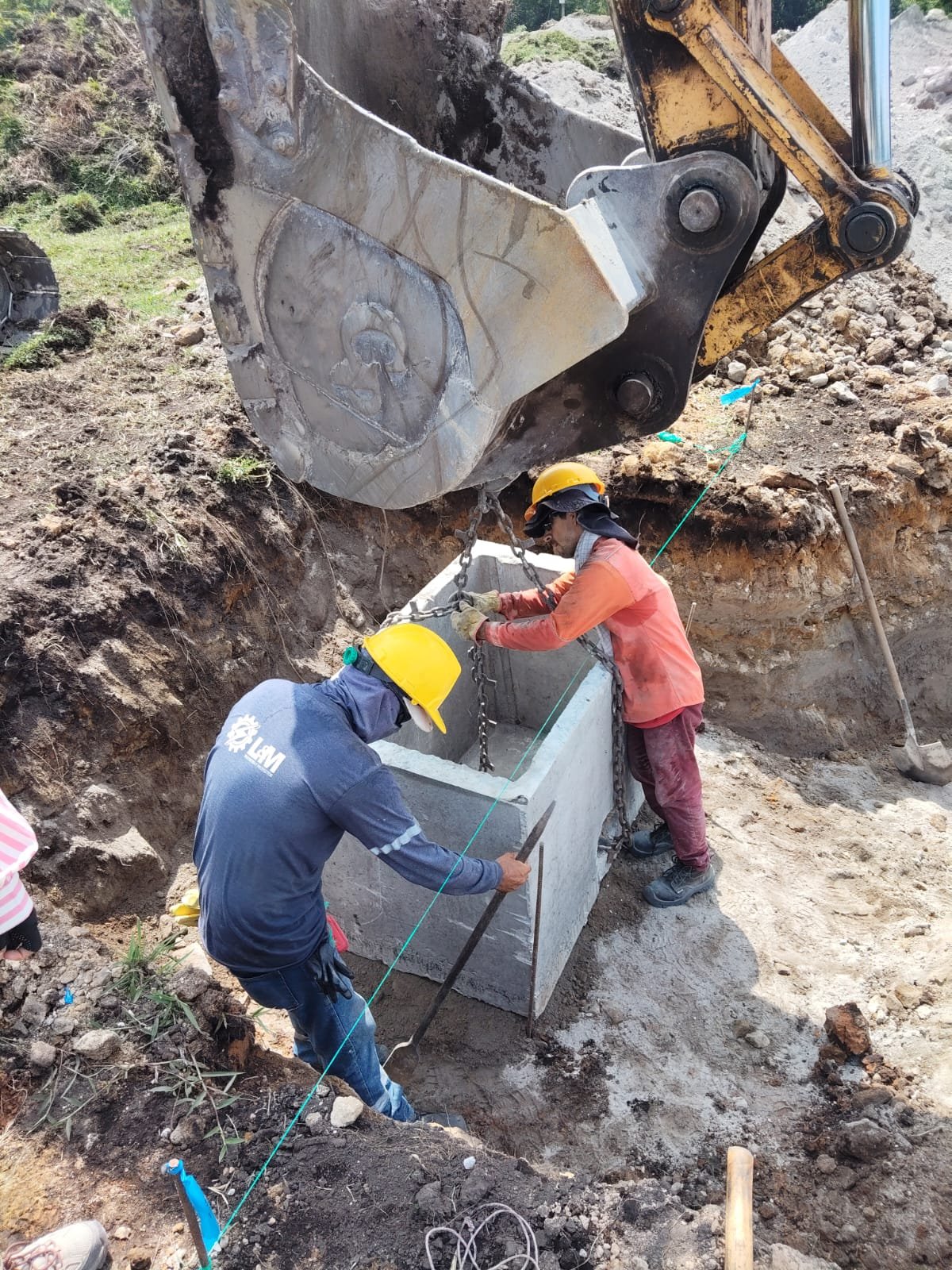

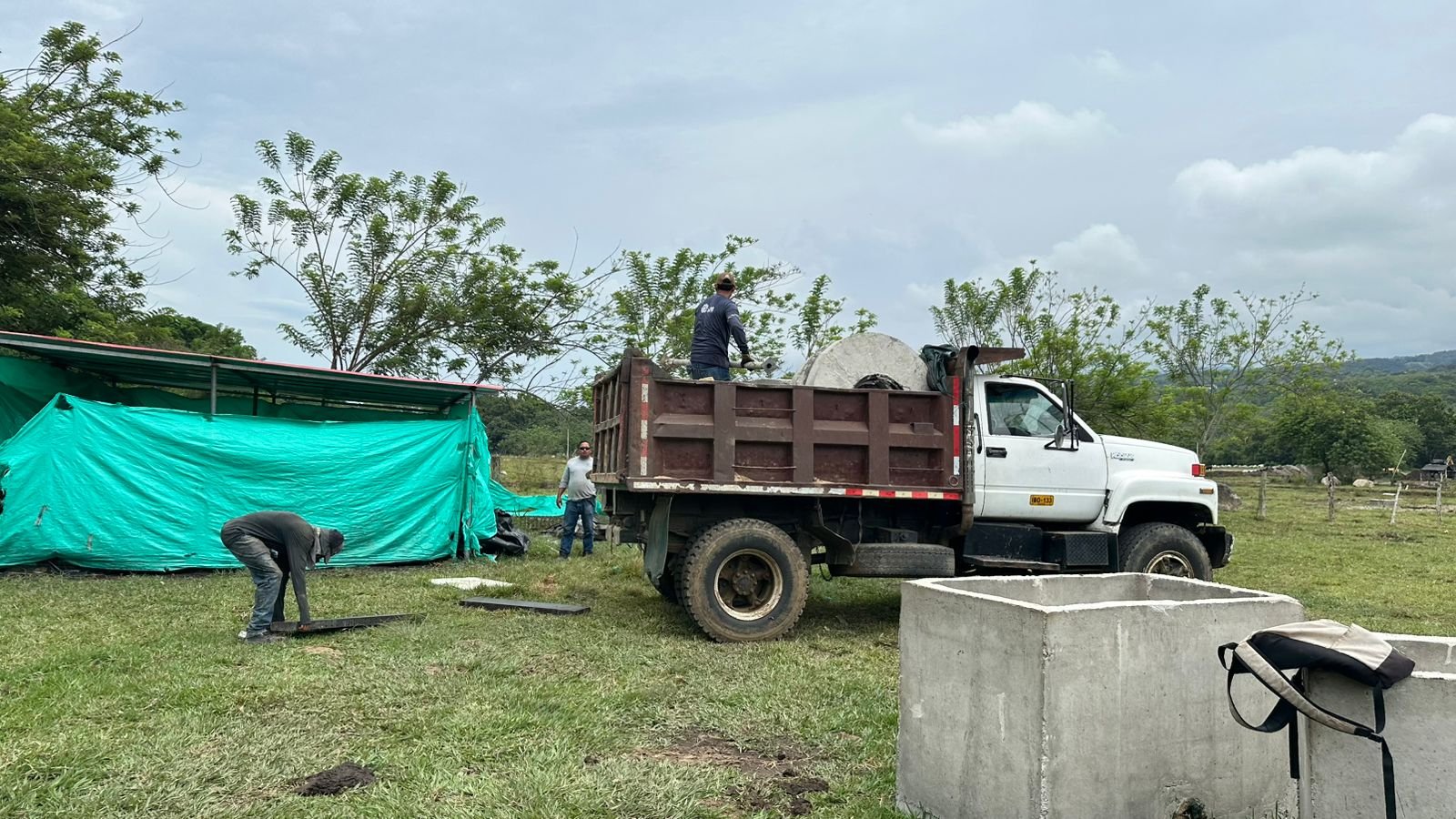

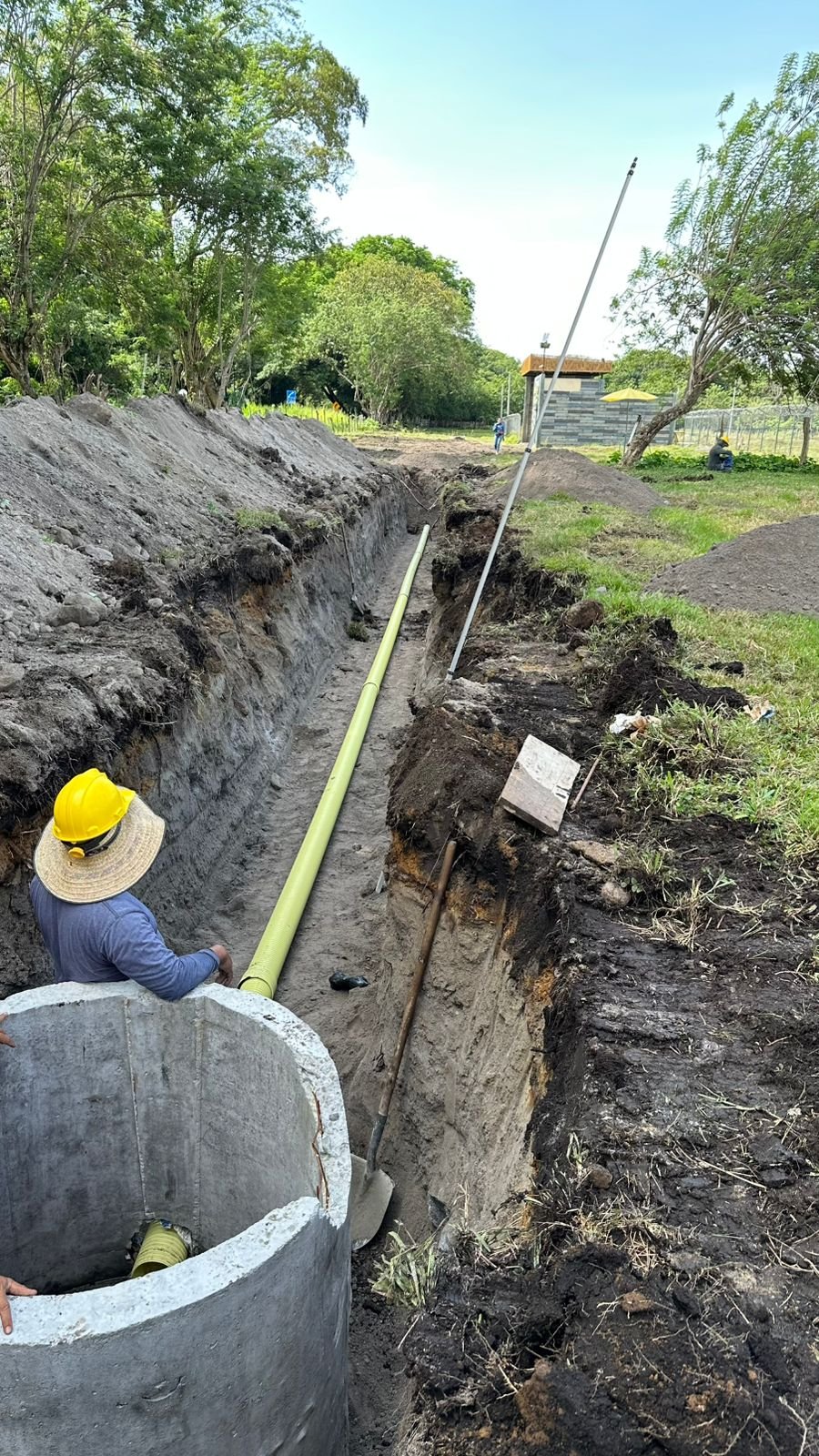

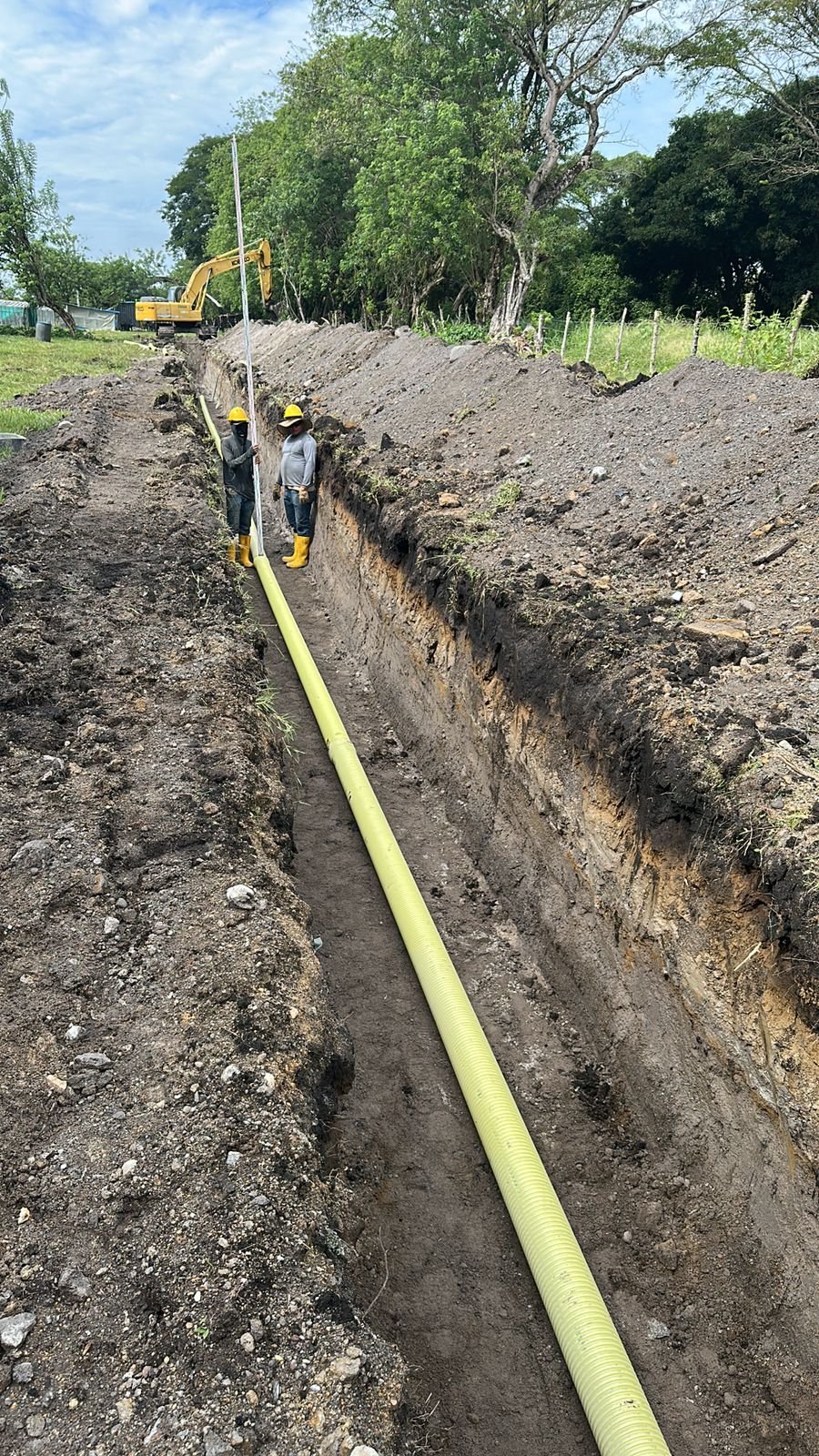

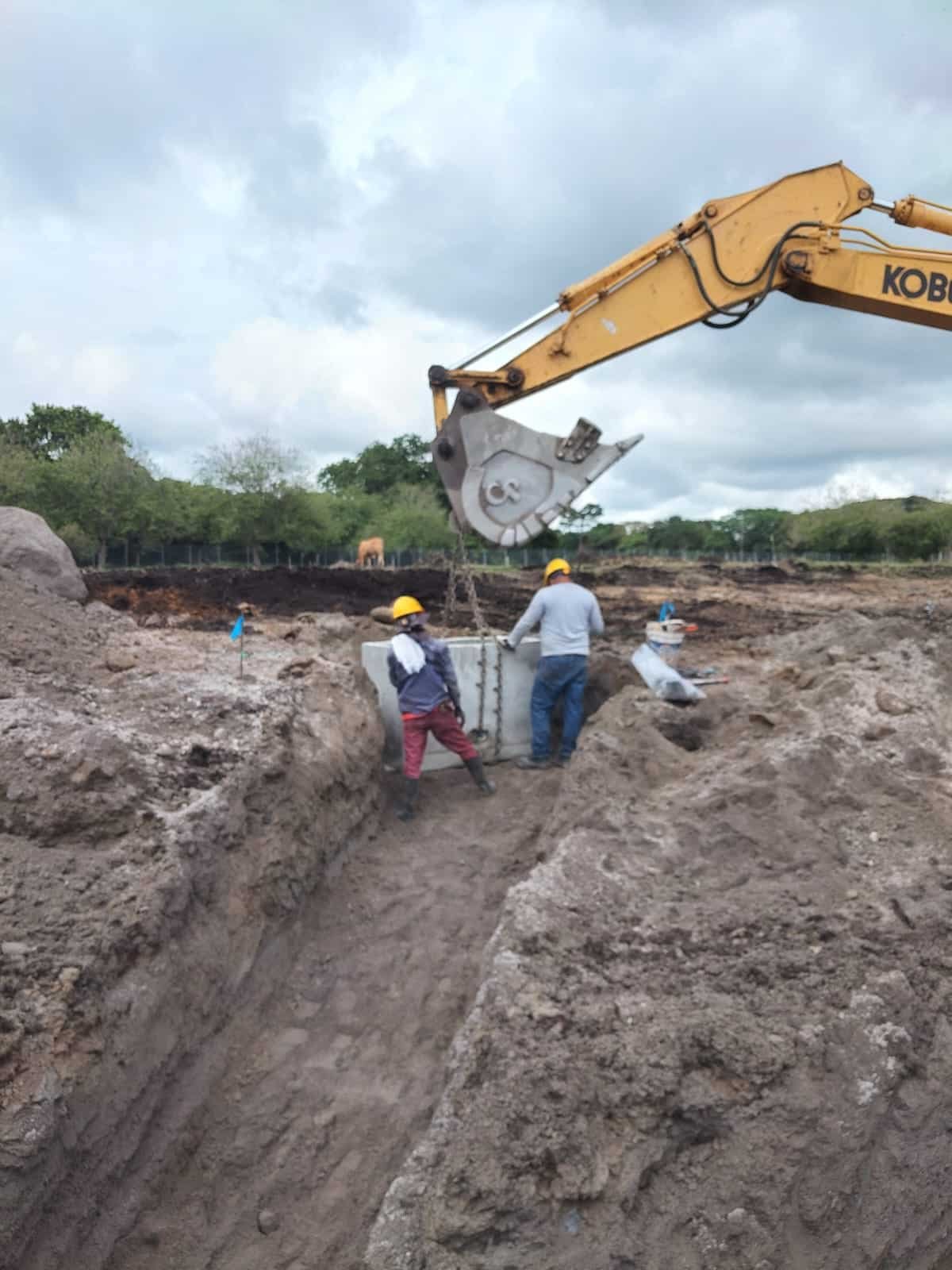

Durante la semana se avanzó en obras hidráulicas y estructurales, con instalación de tubería en box culvert, construcción de disipadores y ejecución de flejes y vigas aéreas en la zona del volcán.

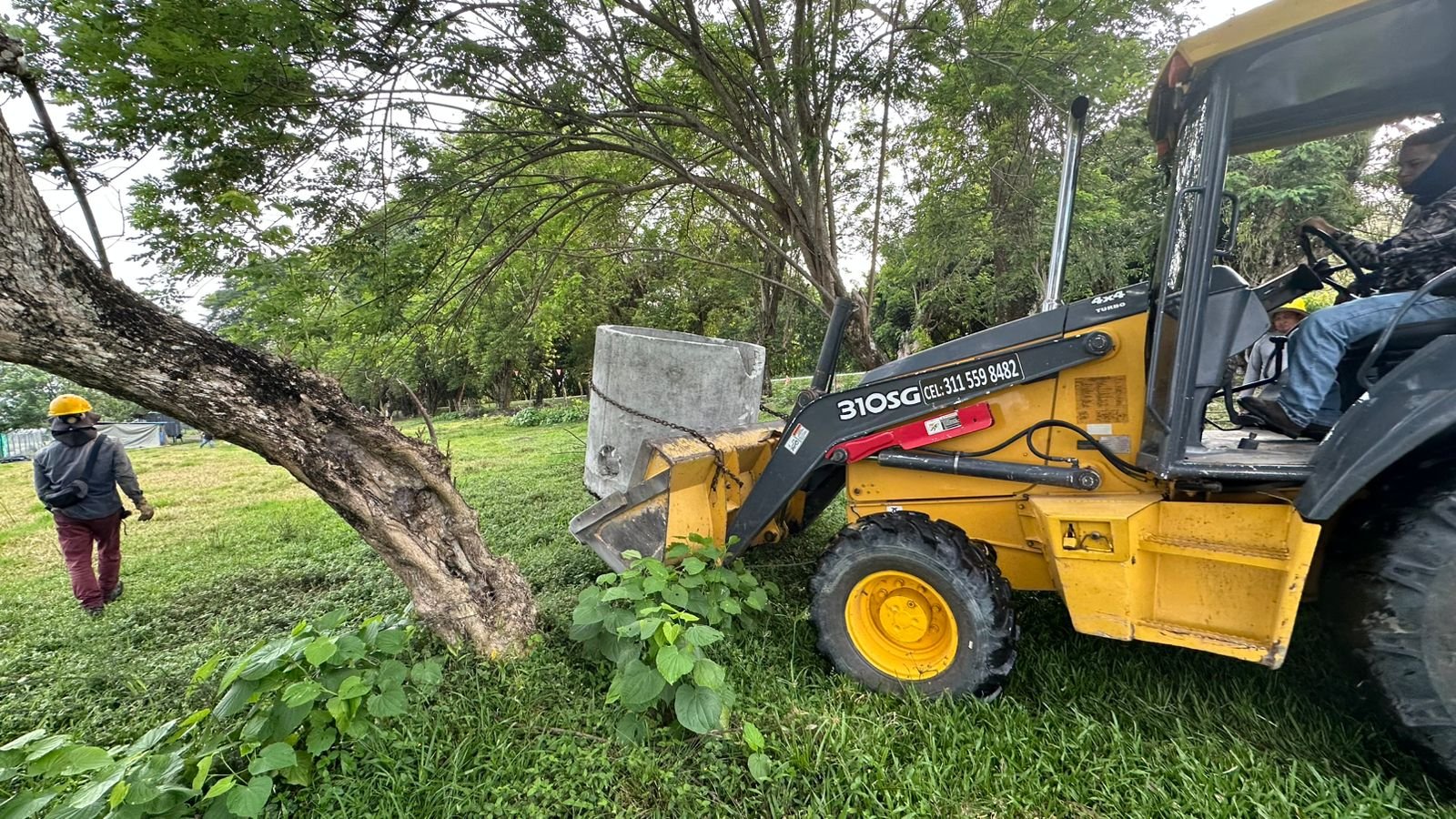

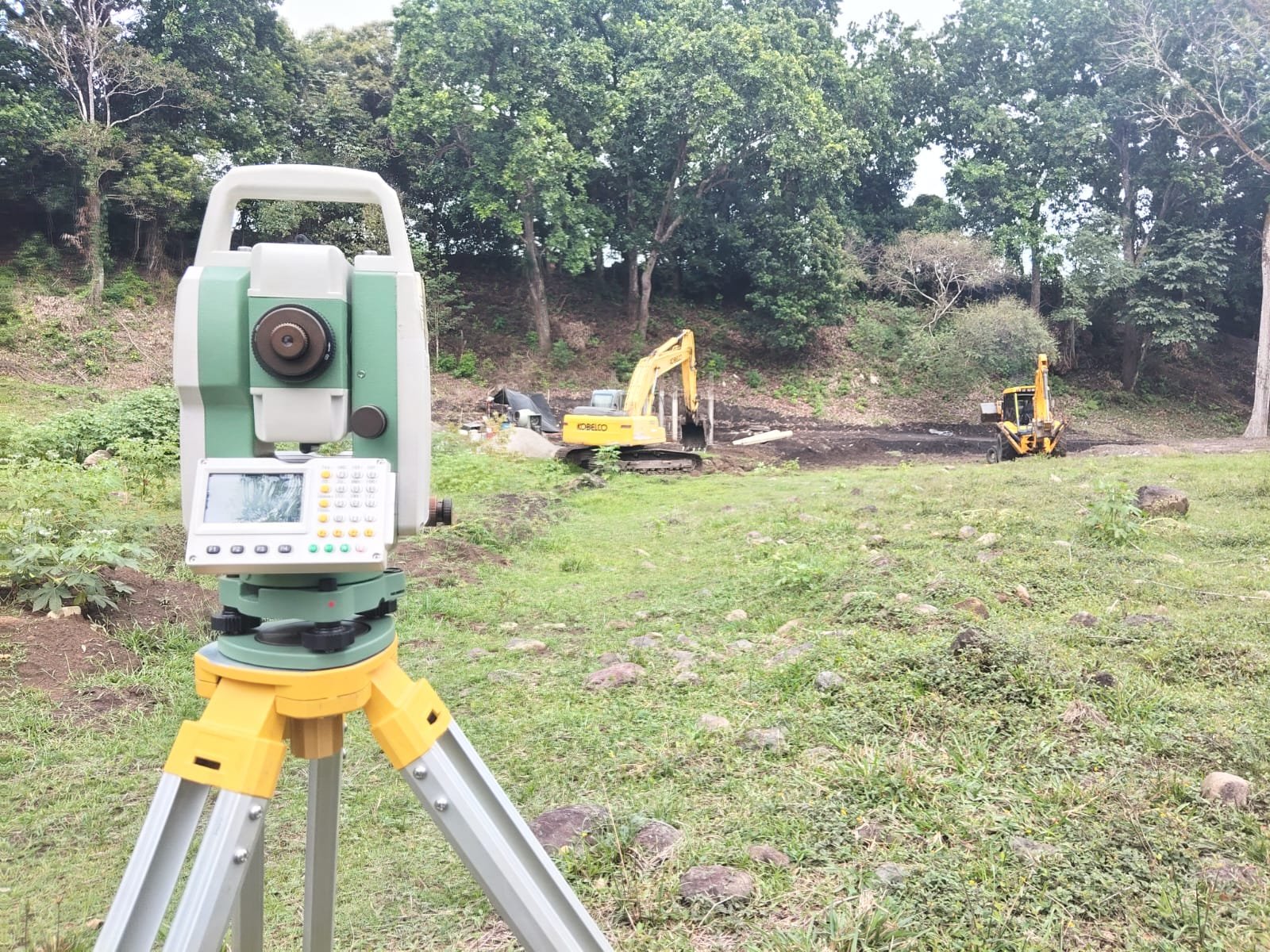

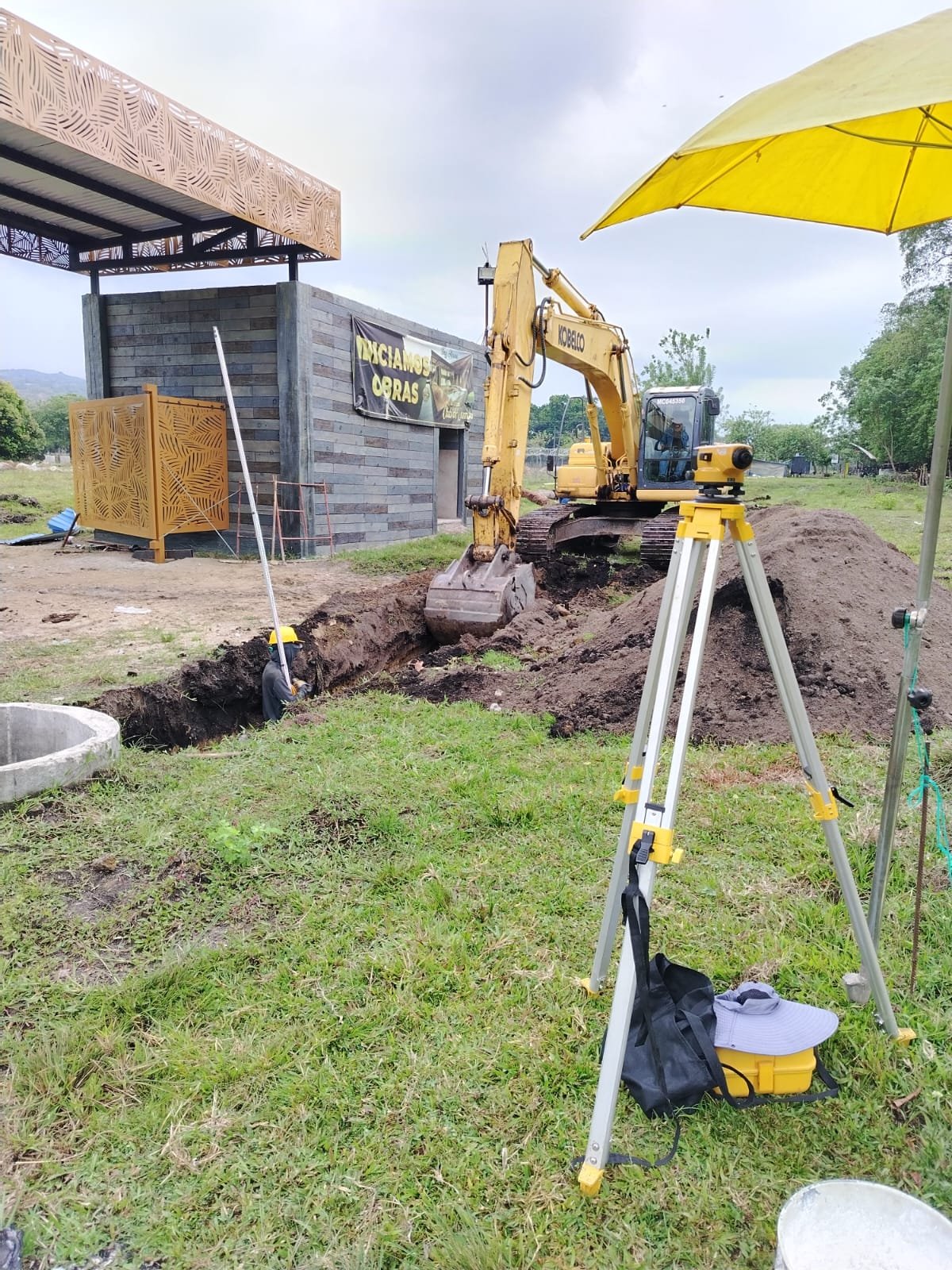

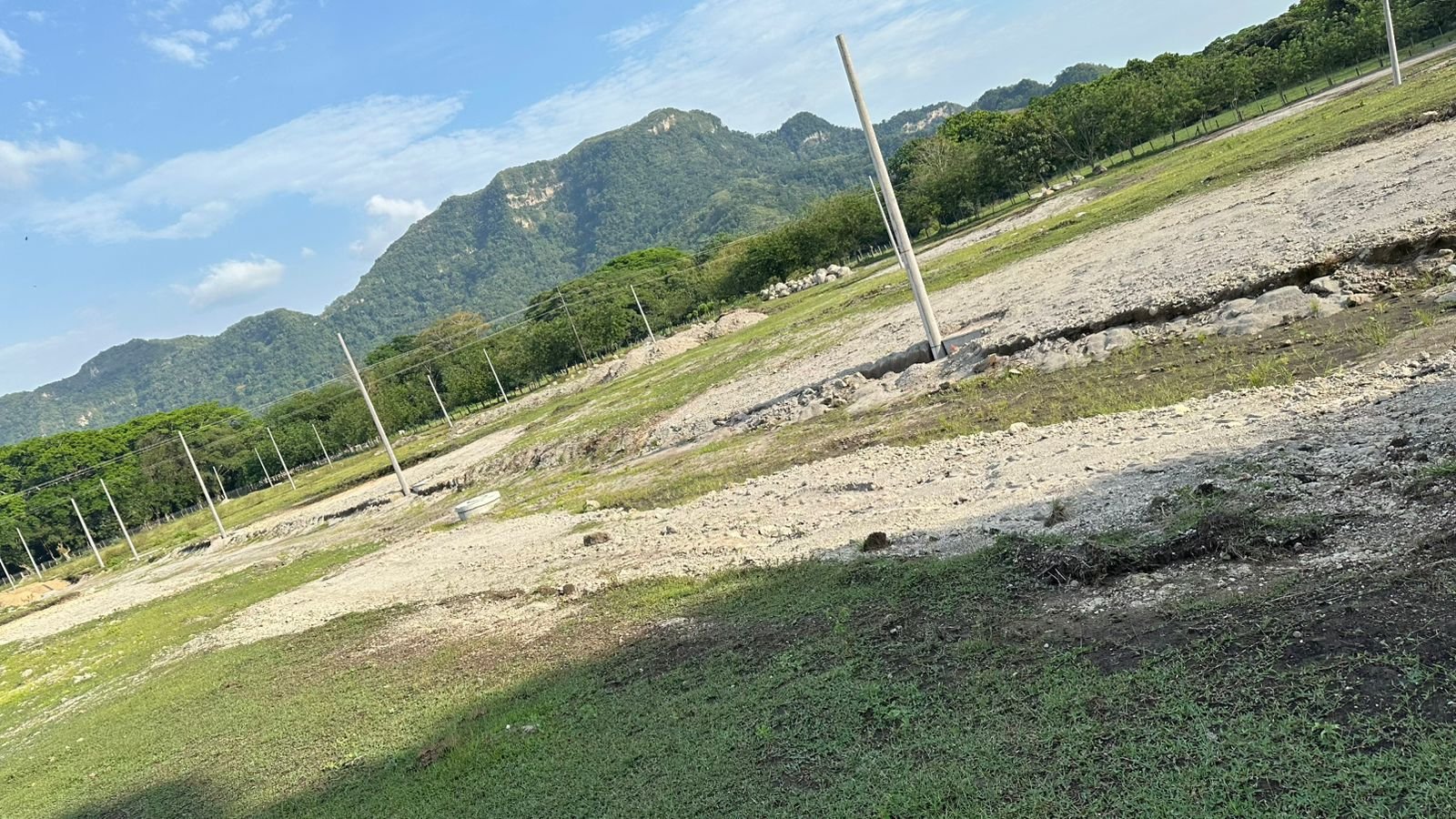

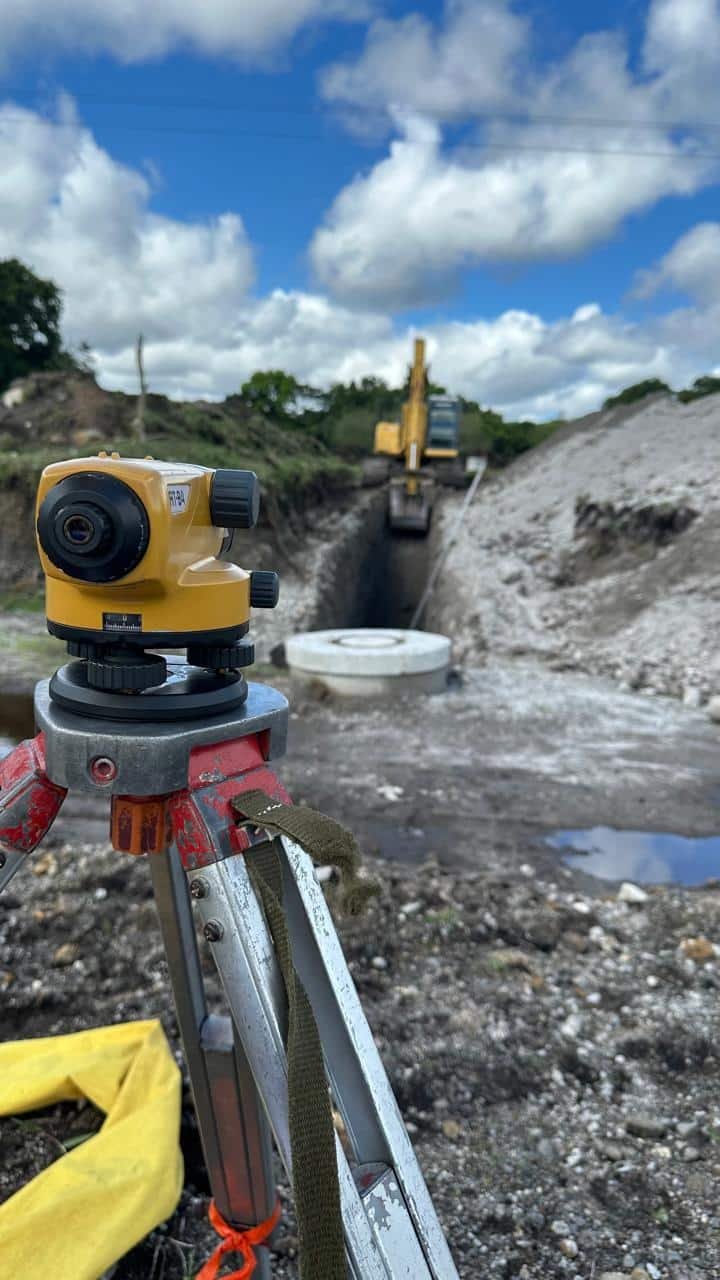

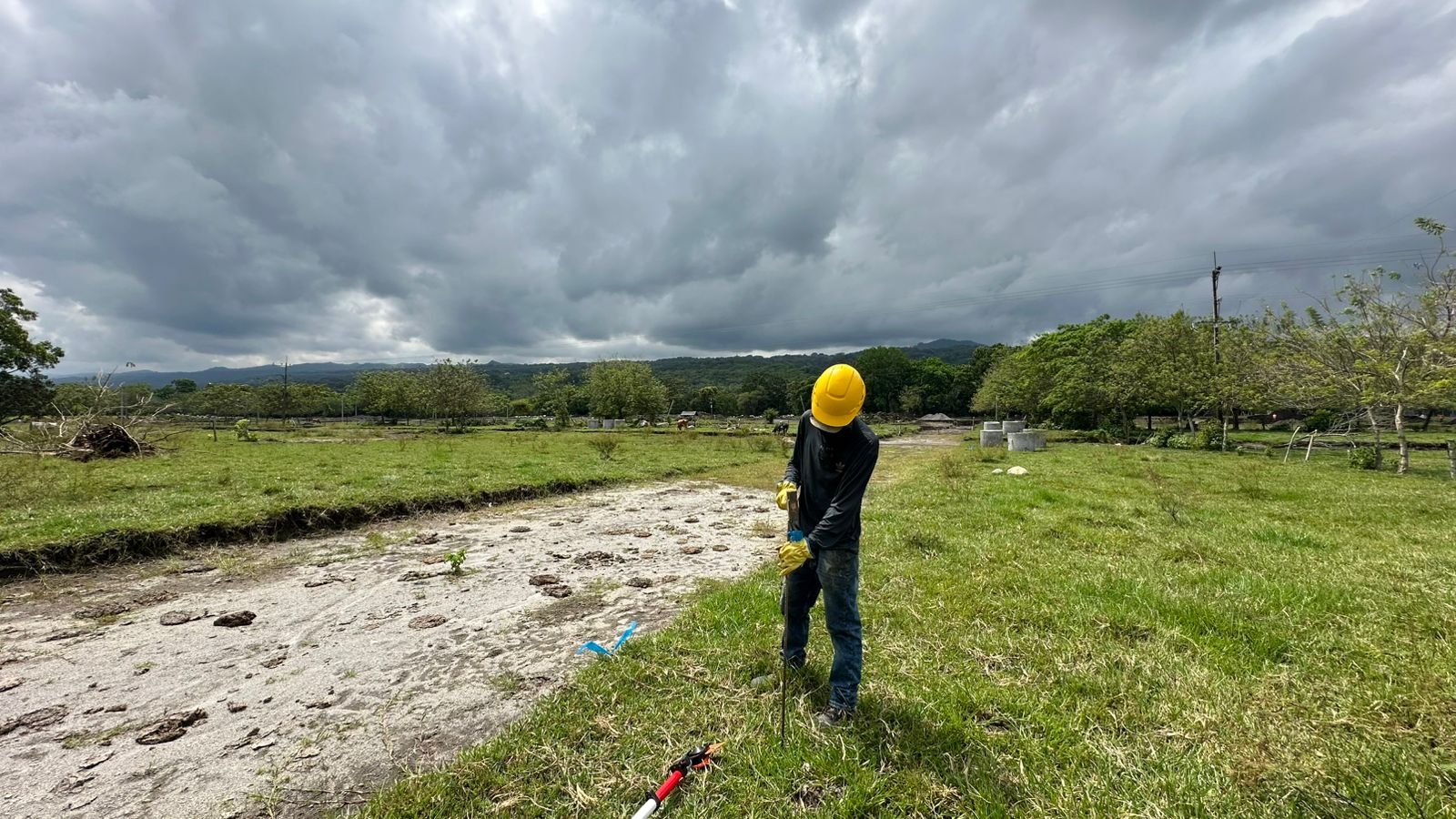

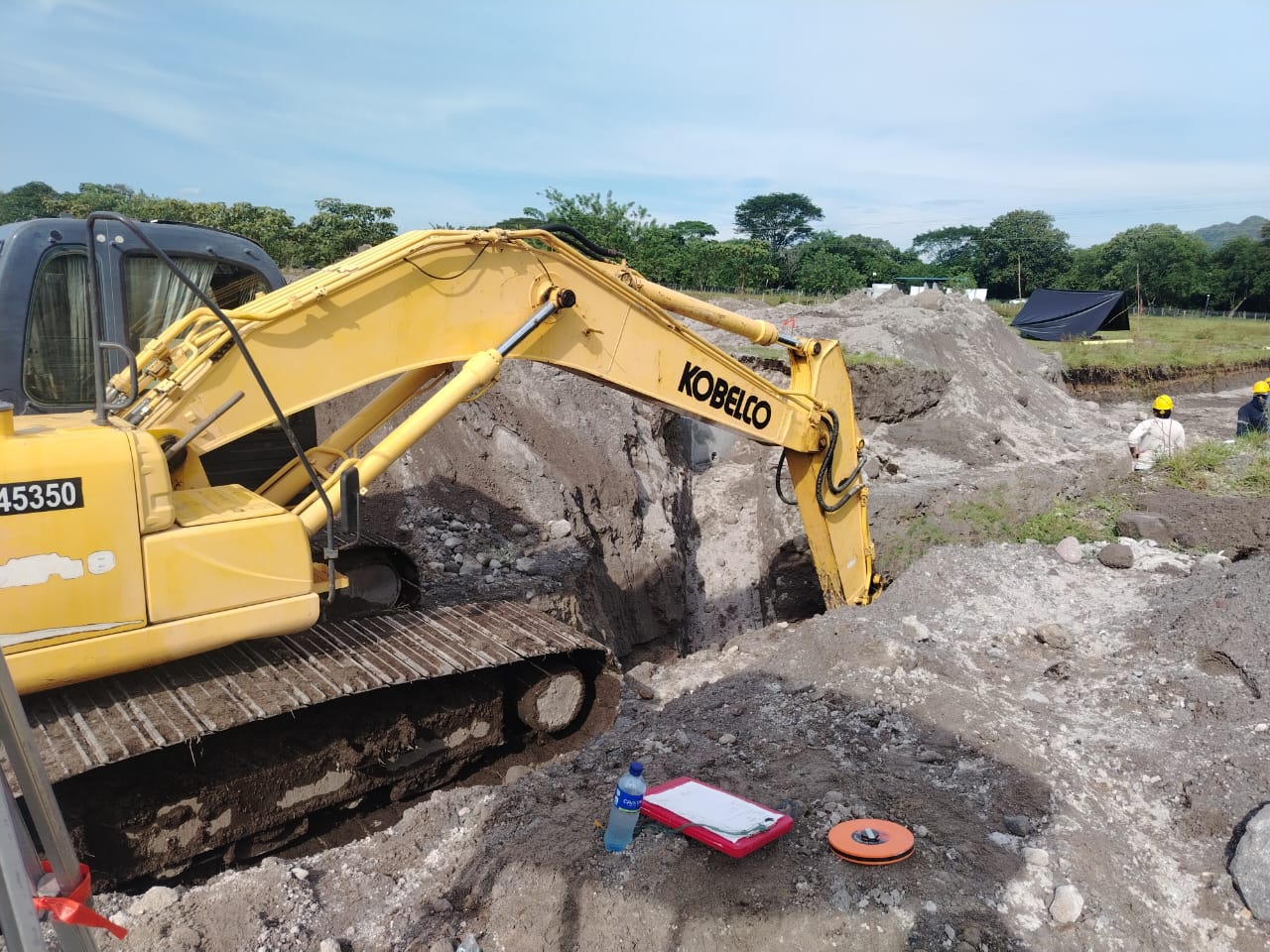

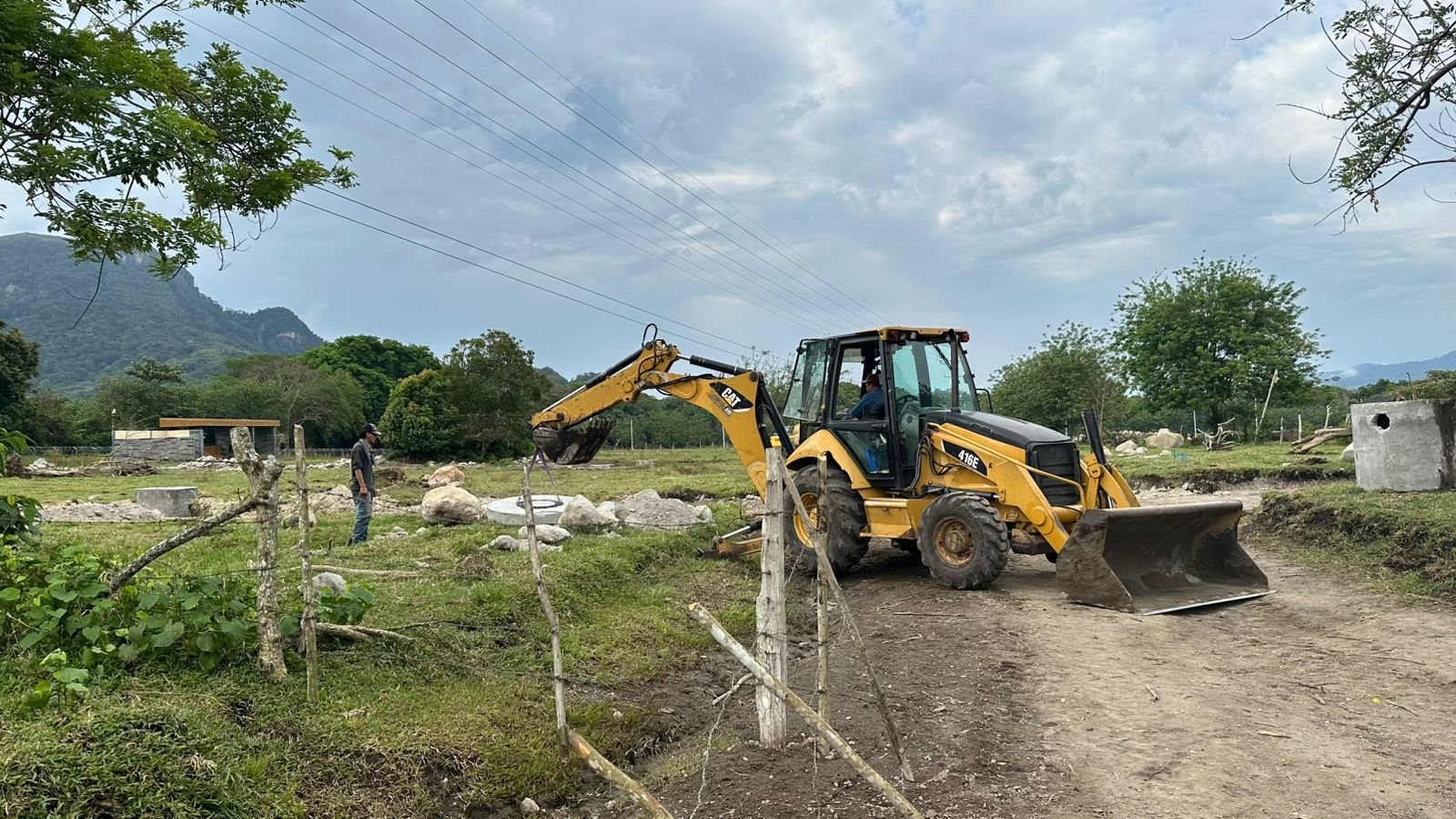

Se realizaron además trabajos de topografía, incluyendo georreferenciación del proyecto, replanteo de piscina y ubicación de postes eléctricos con sus respectivos niveles.

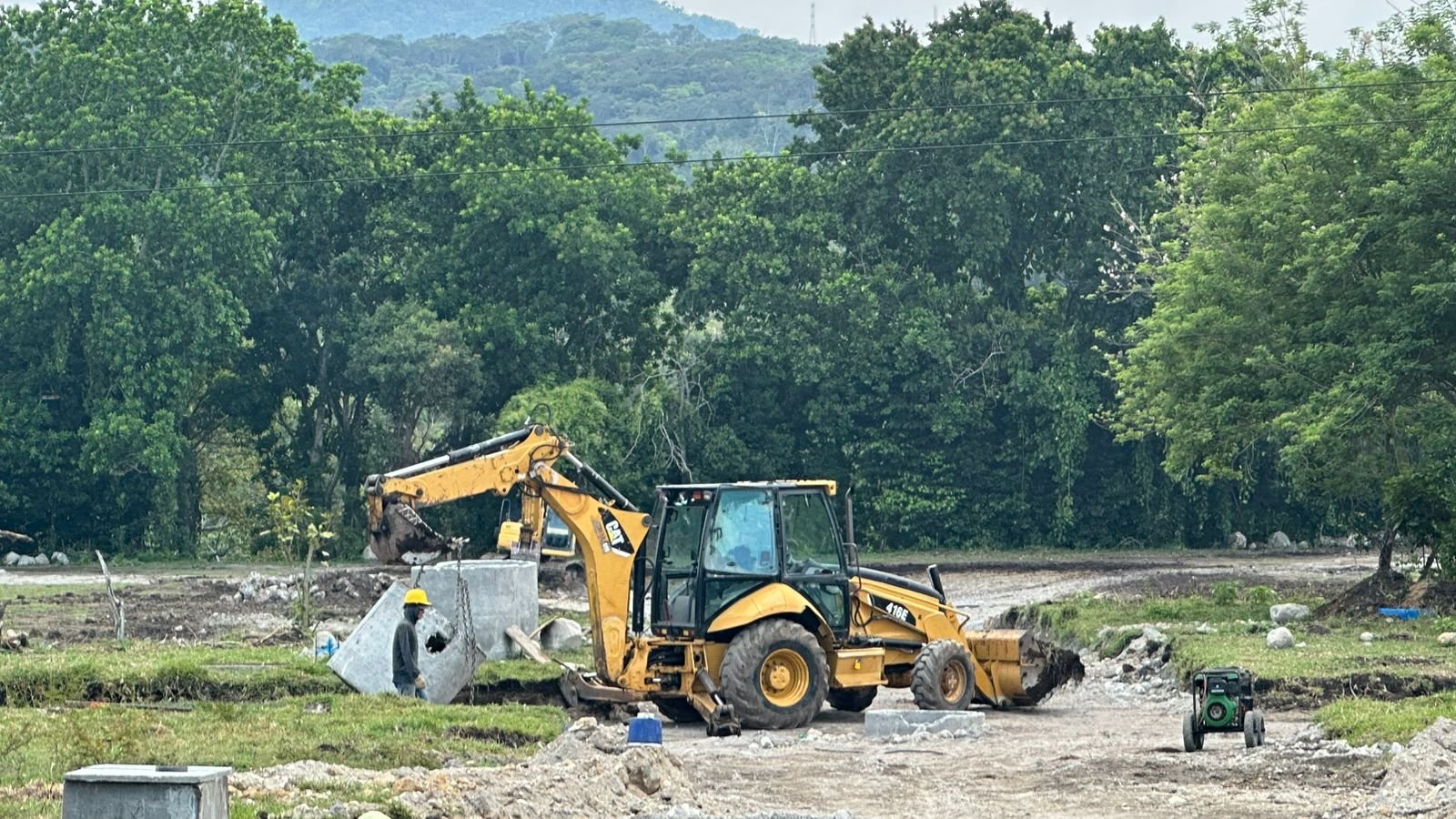

También se ejecutaron labores de movimiento de materiales, rellenos, limpieza y perfilamiento, continuando con la adecuación general del proyecto.
Semana 9 al 13 de marzo
2026

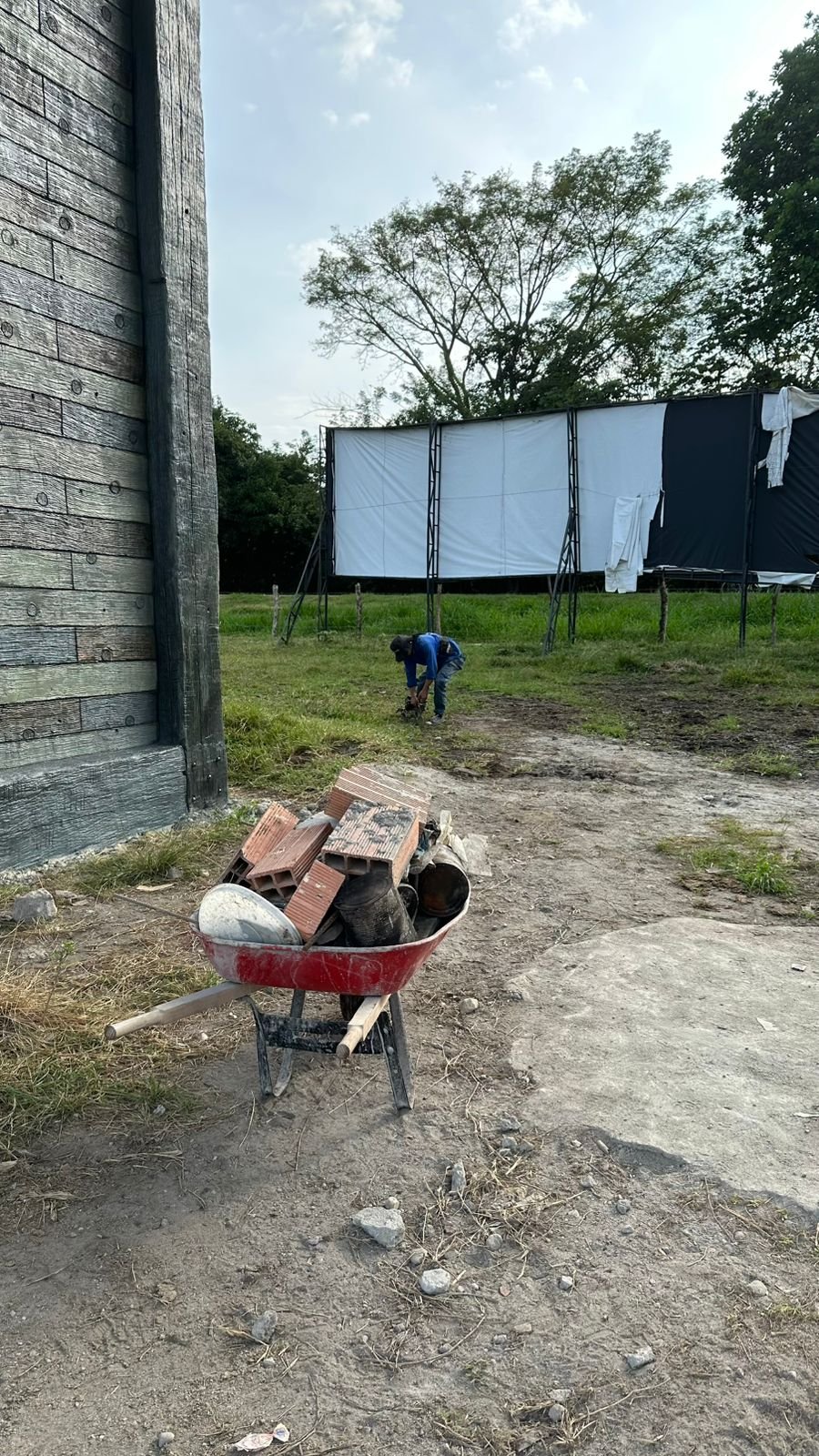

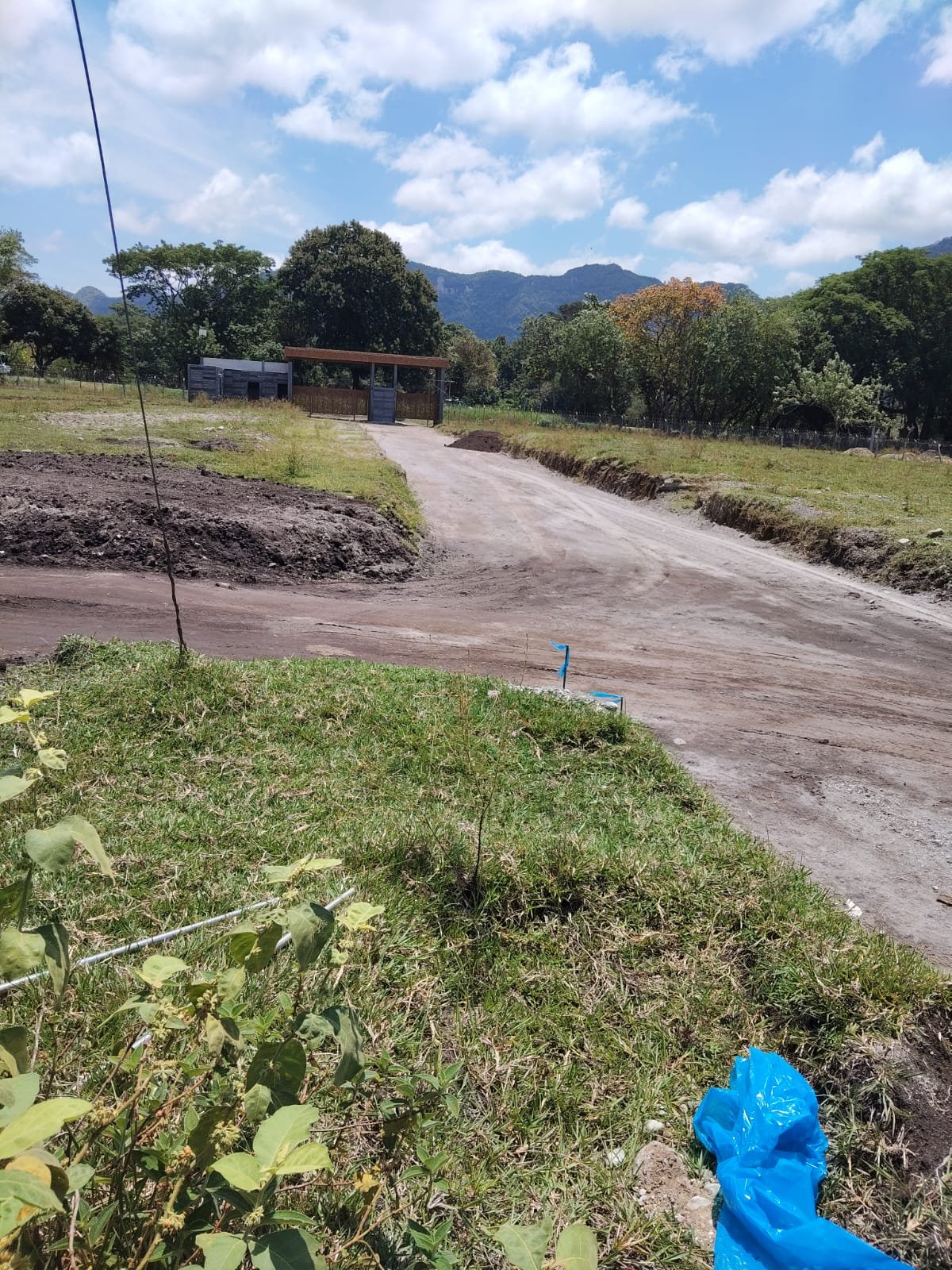

Durante la semana se realizaron trabajos de perfilamiento de vías, limpieza de manzanas y traslado de materiales, además de la finalización de cañuelas en cajas sanitarias del sector Río Medina y la instalación de tapas en pozos y cajas.

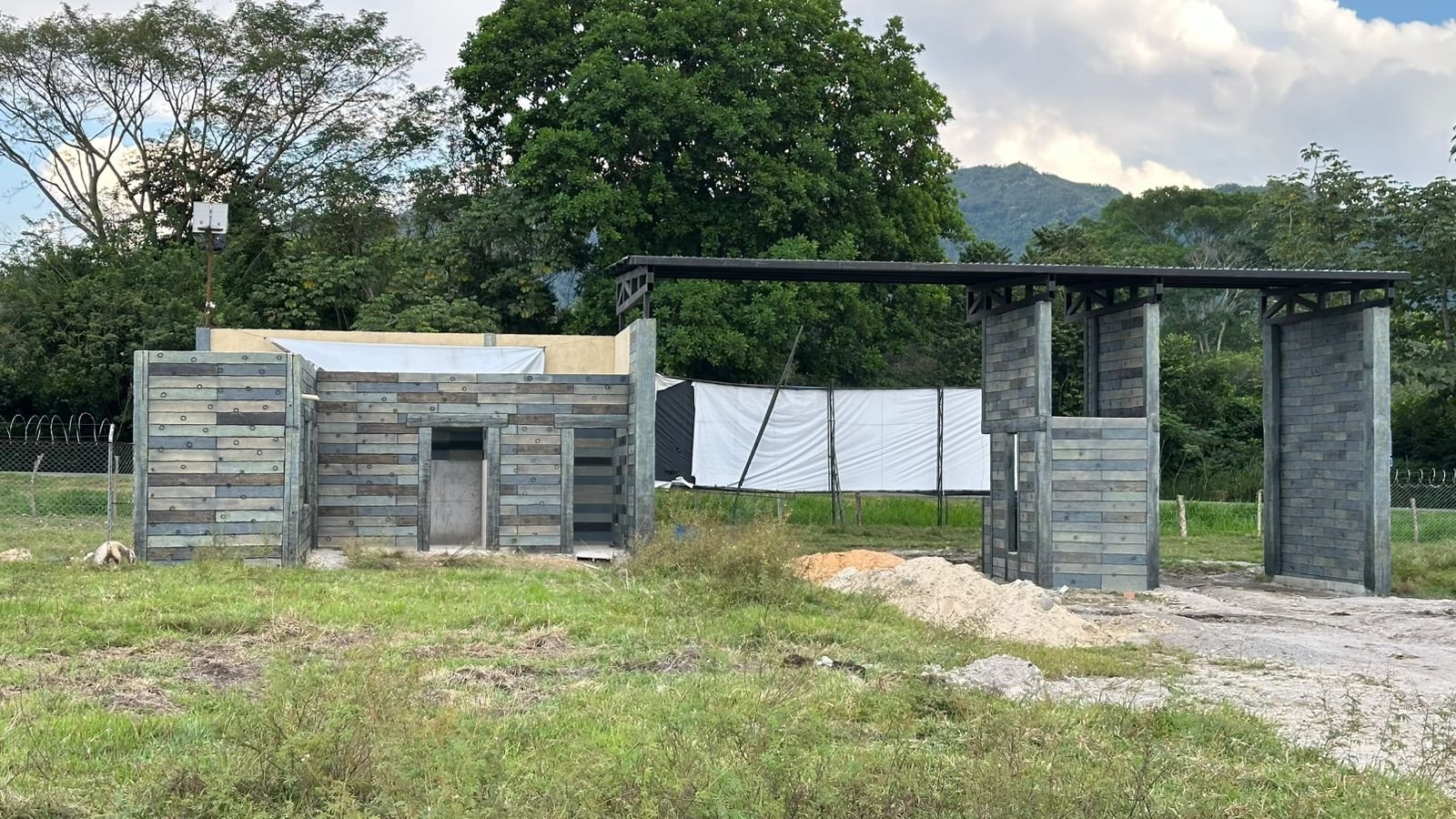

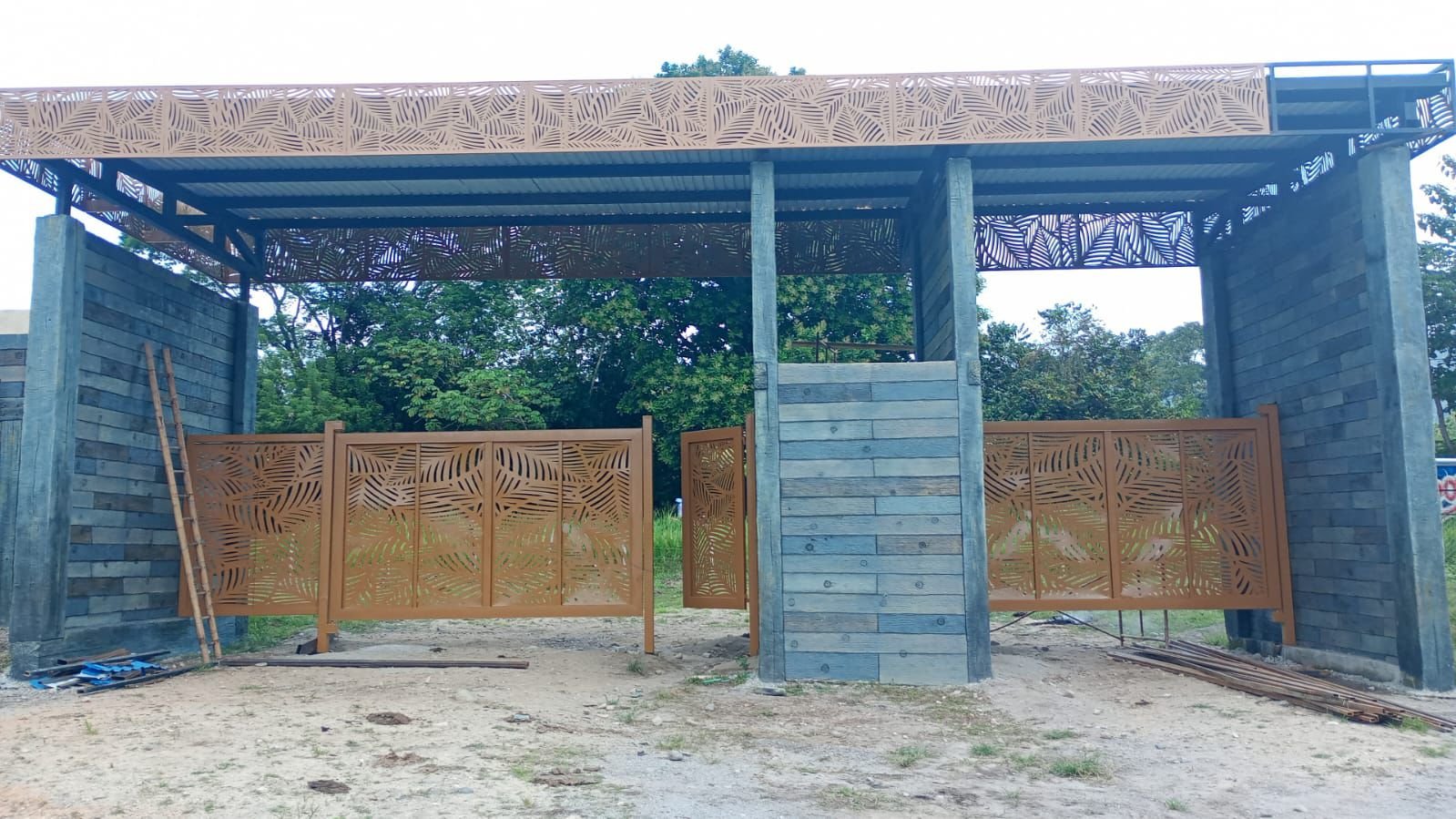

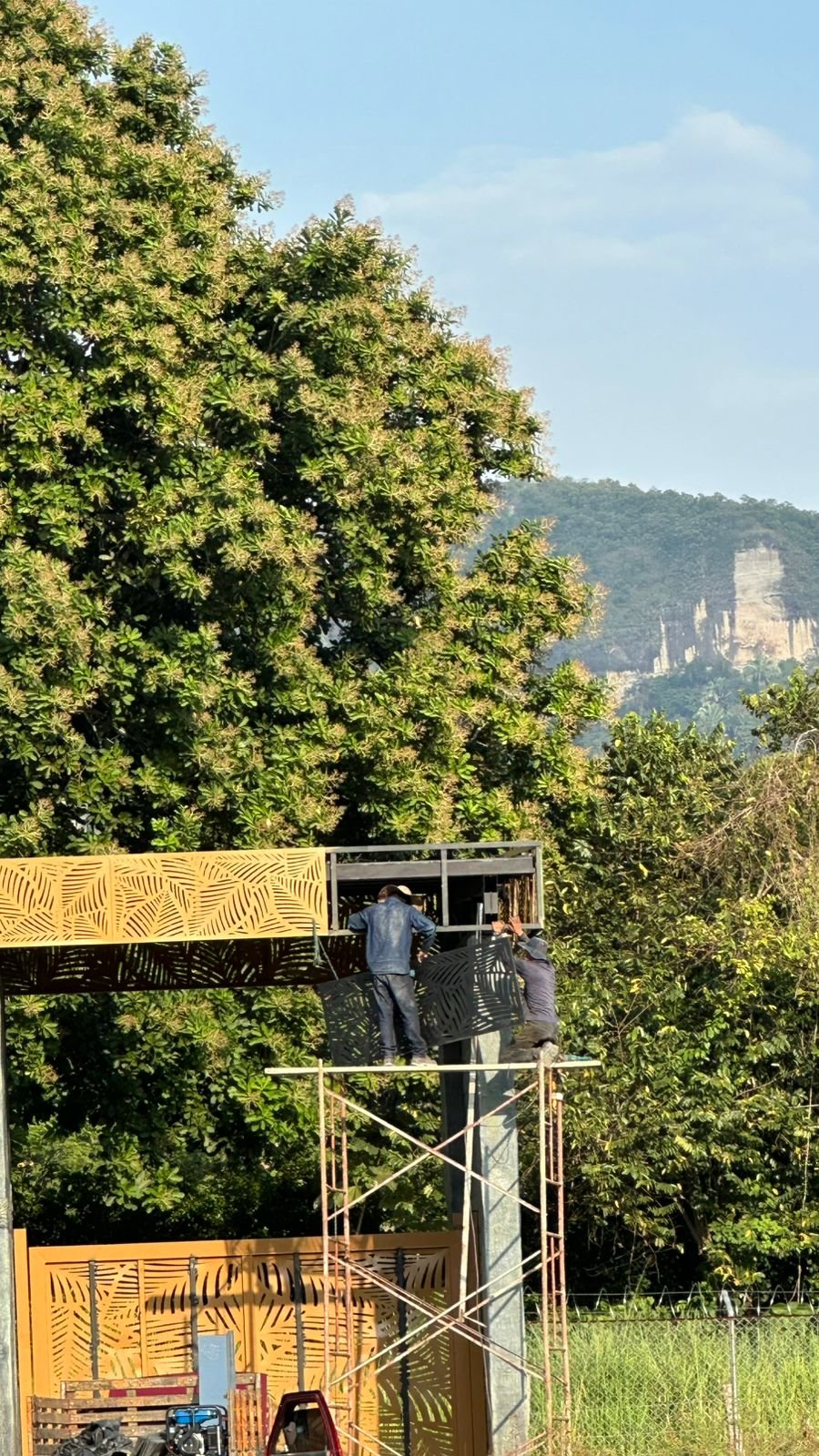

También se avanzó en cerramiento y portería, con instalación de láminas, pasadores y pintura de portones.

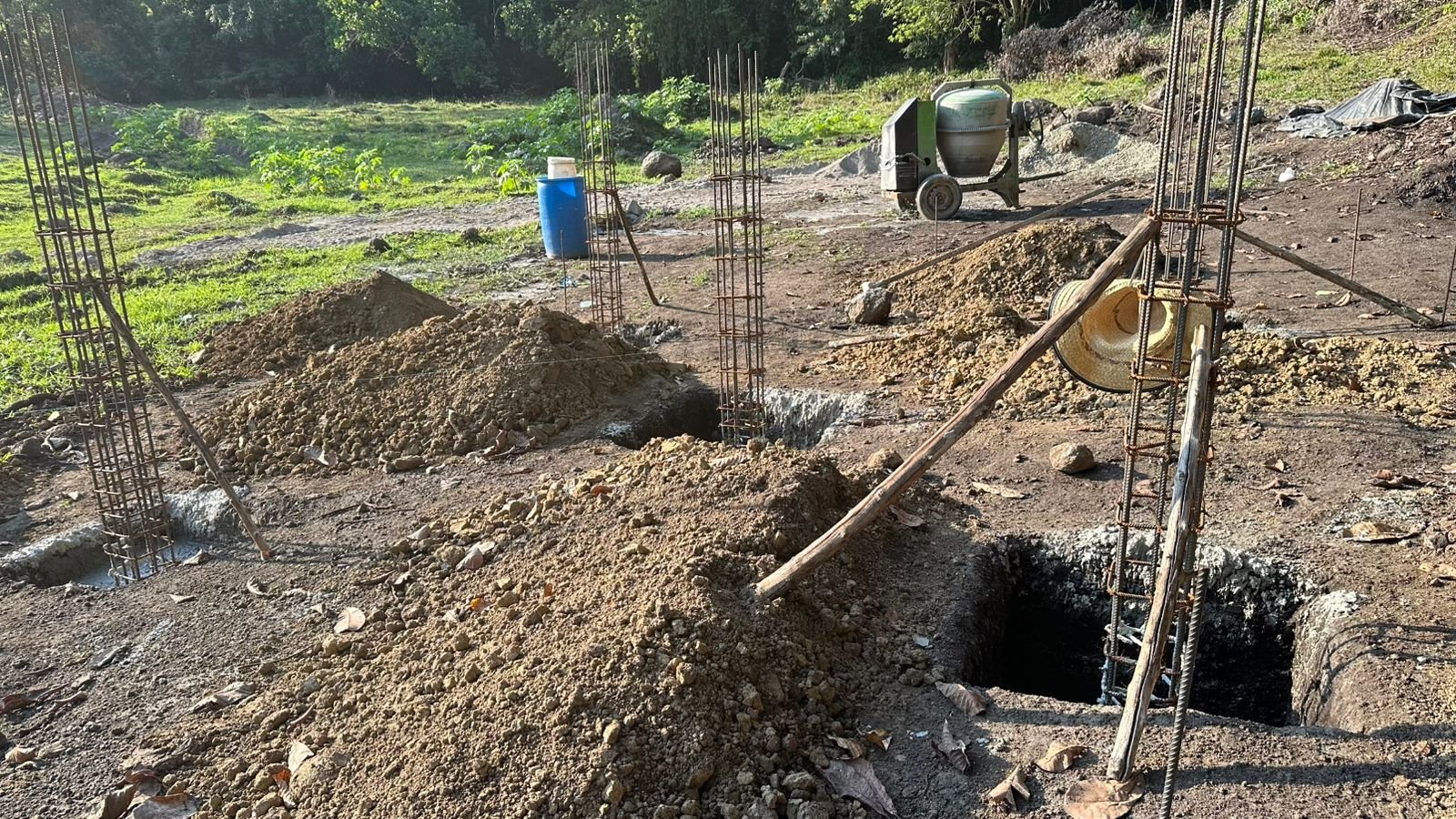

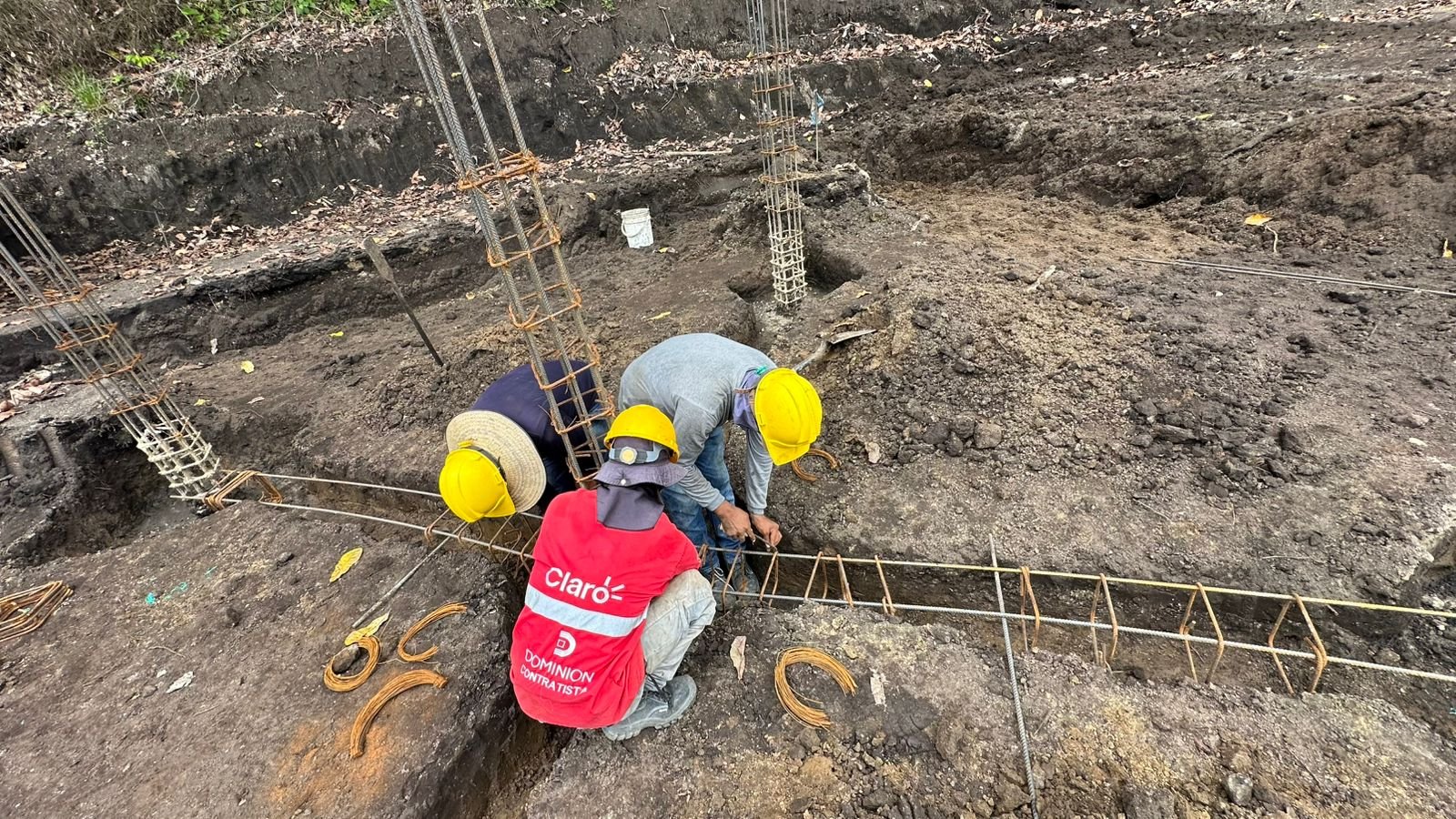

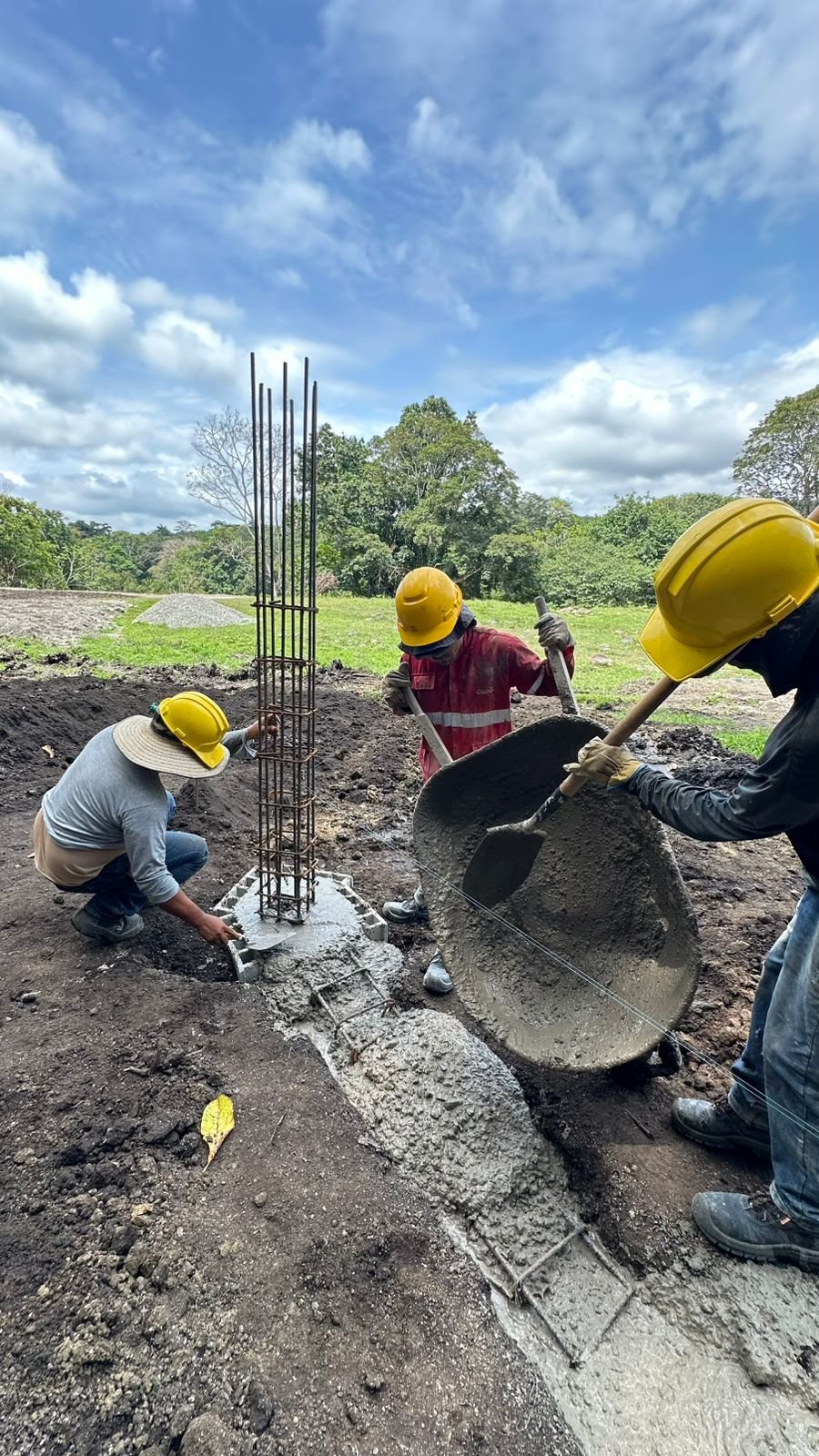

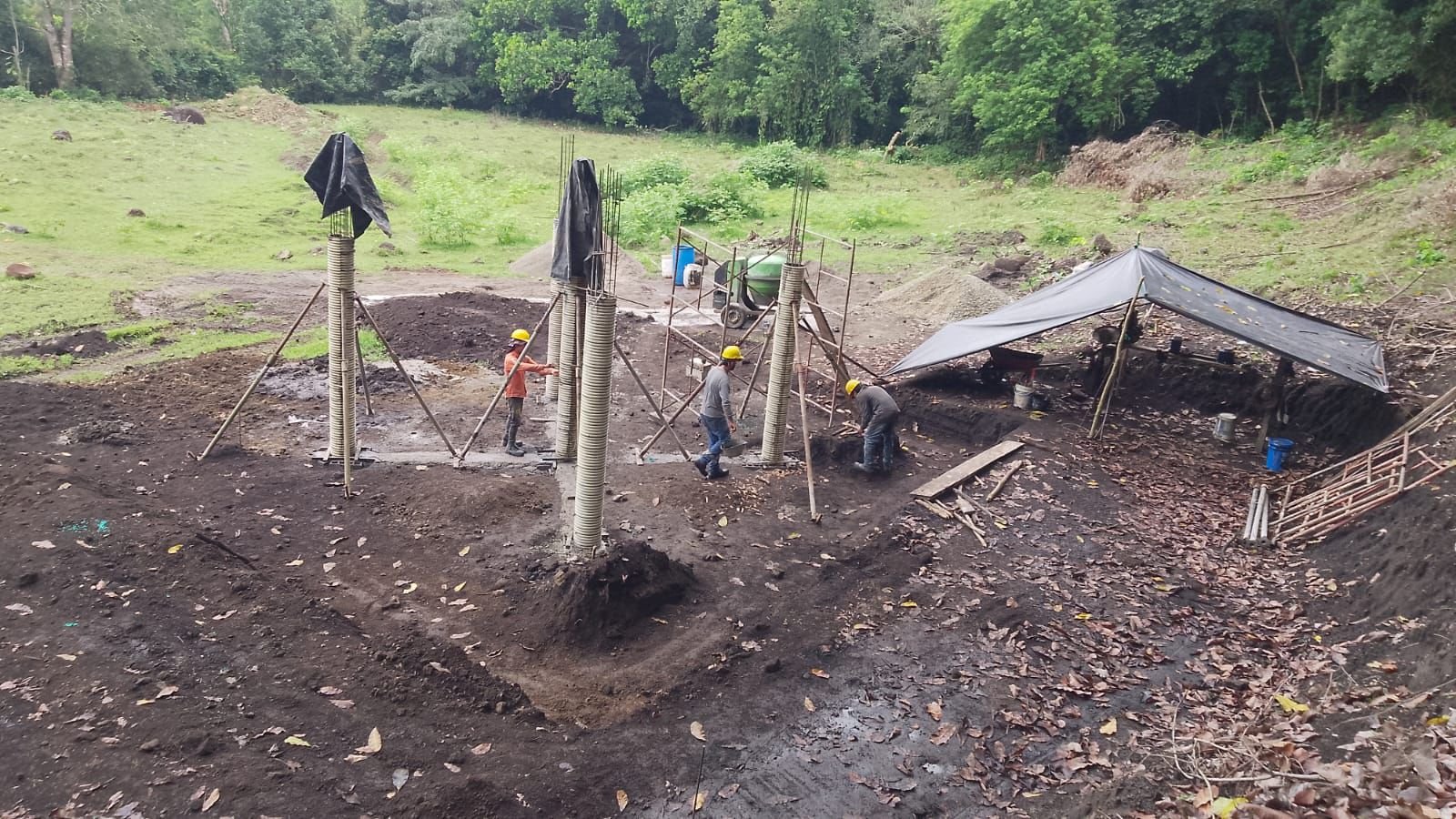

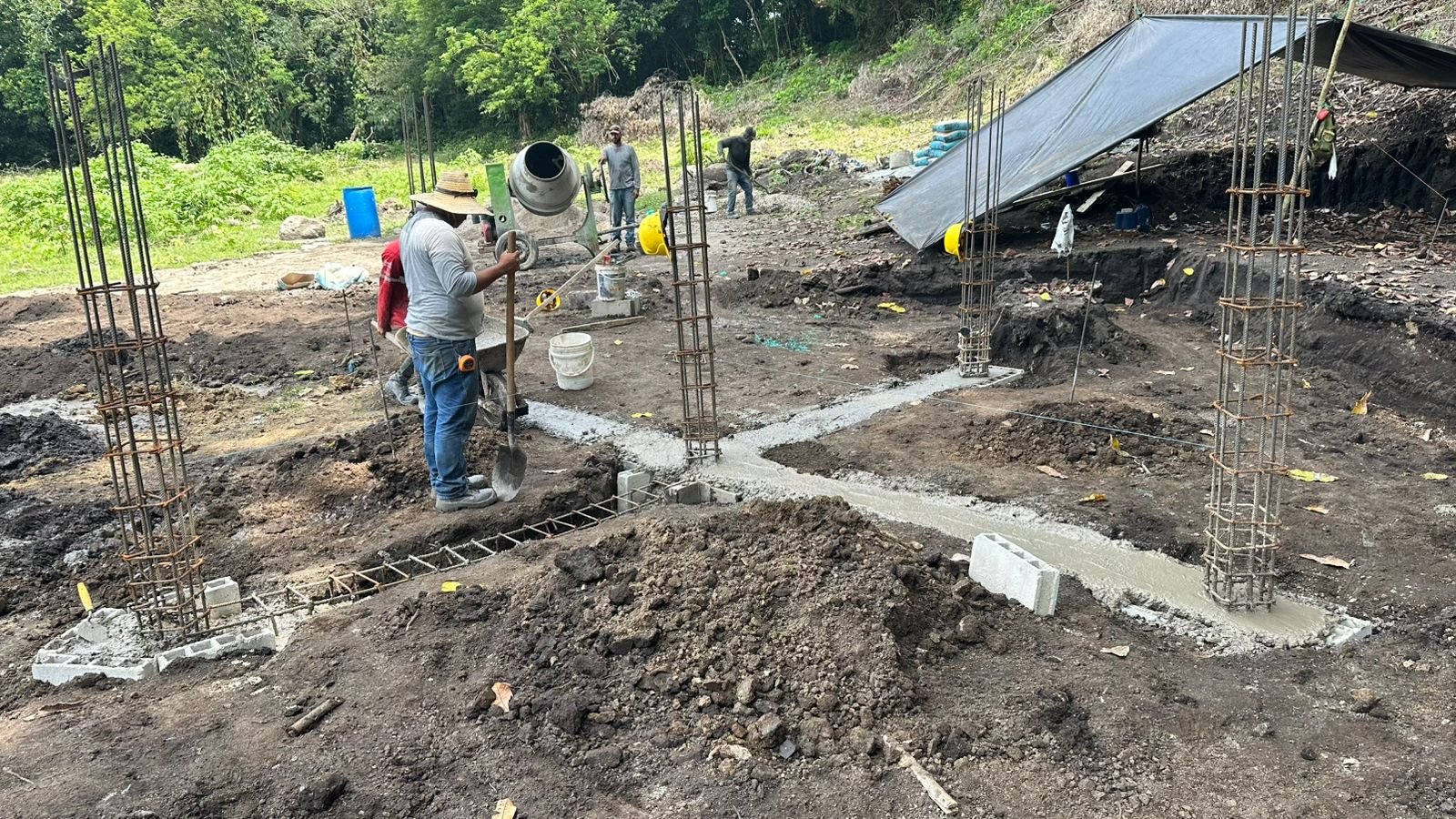

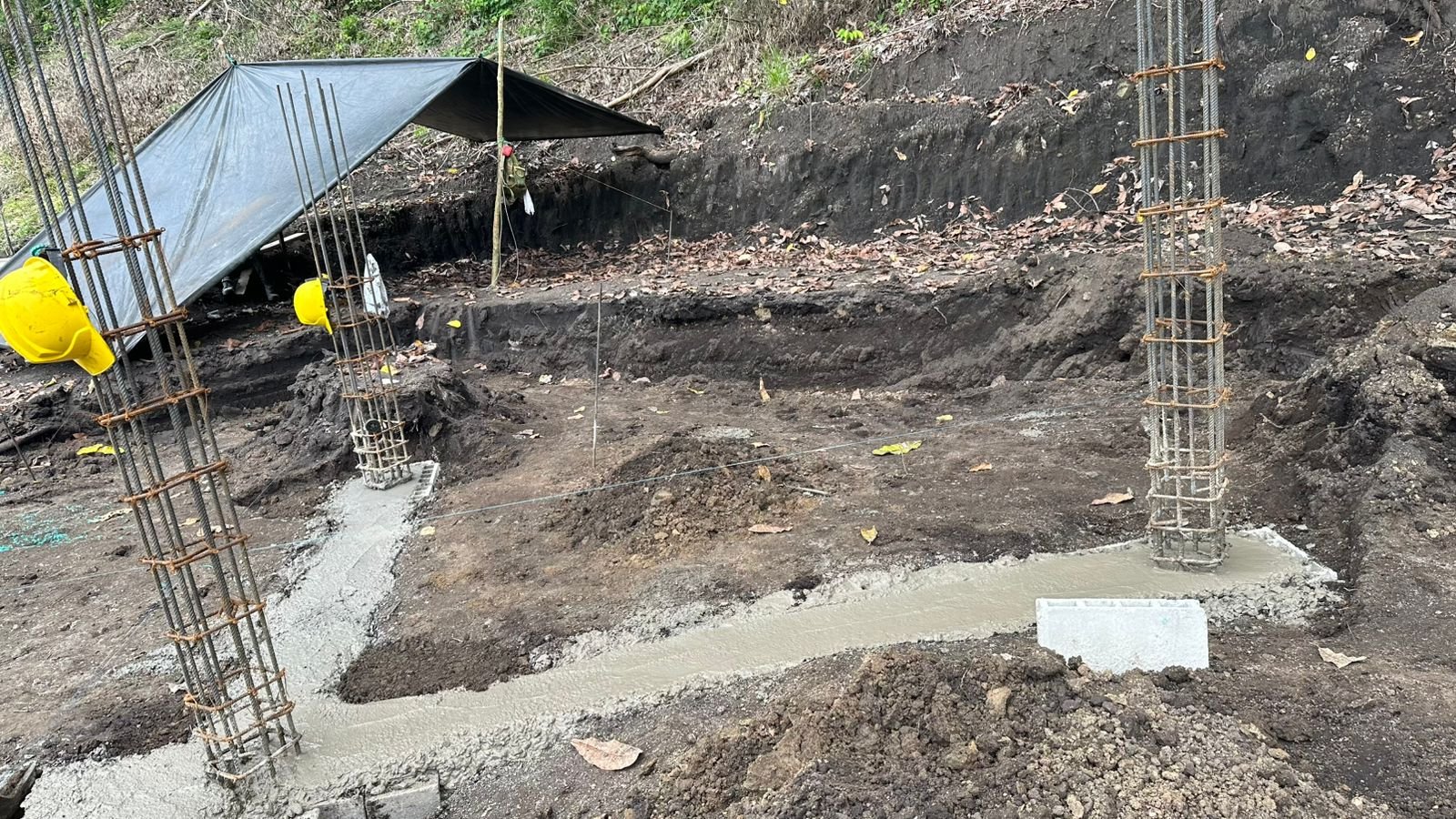

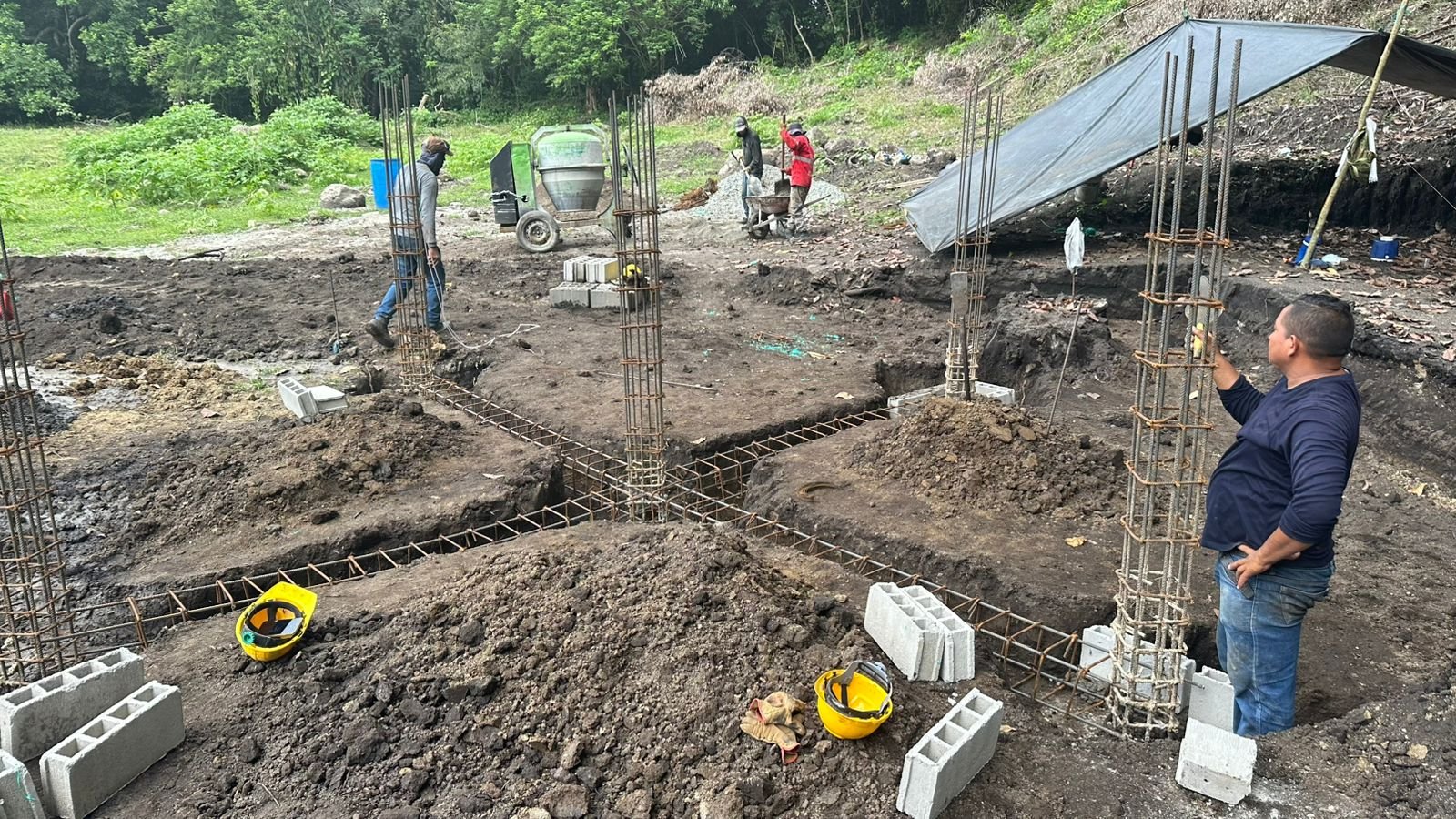

Adicionalmente, se ejecutaron trabajos estructurales en la zona del volcán, incluyendo la fundida de columnas y vigas de cimentación, junto con adecuación de terreno y conformación de vías en diferentes sectores del proyecto.
Semana 2 al 6 de marzo
2026

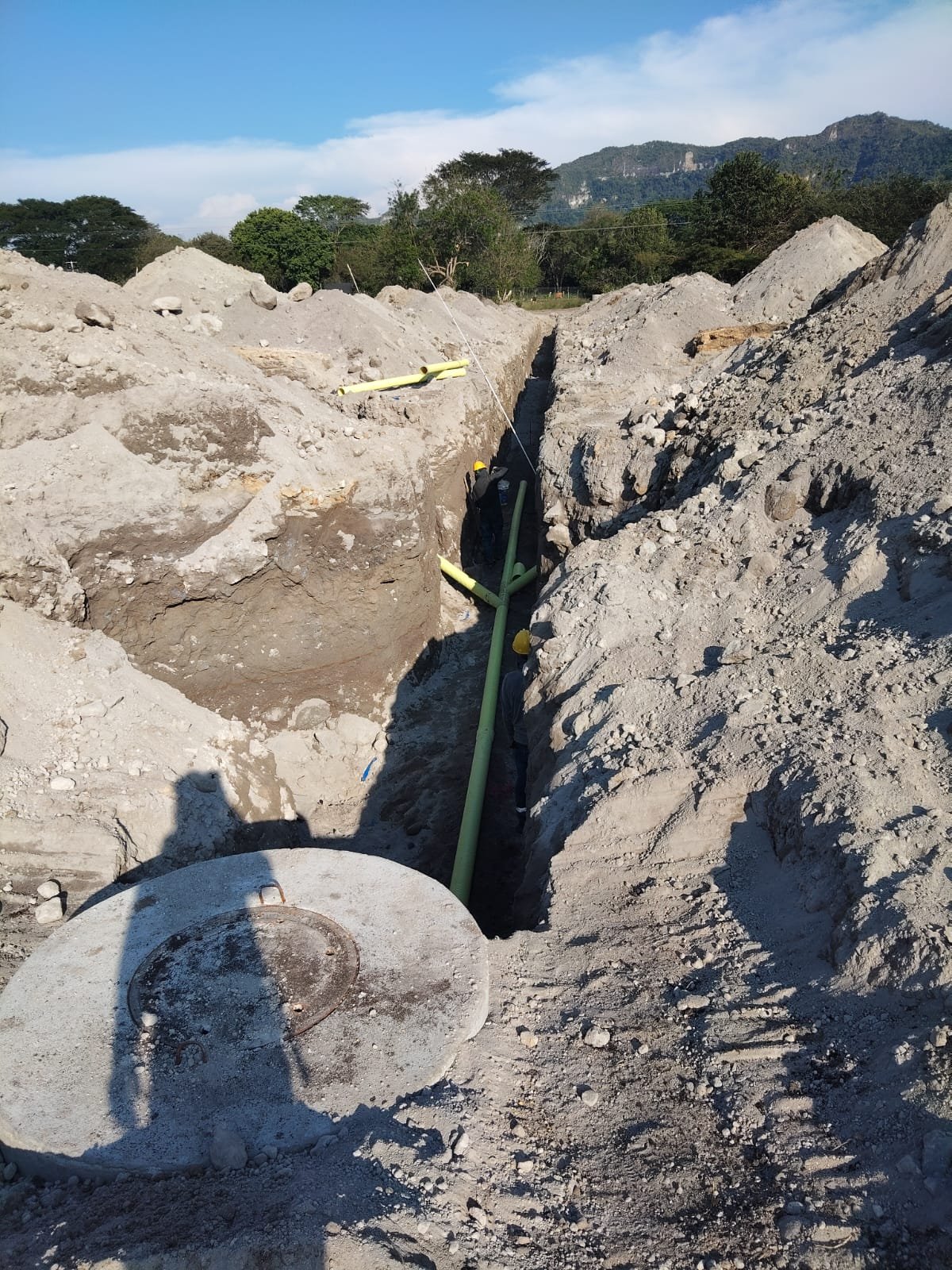

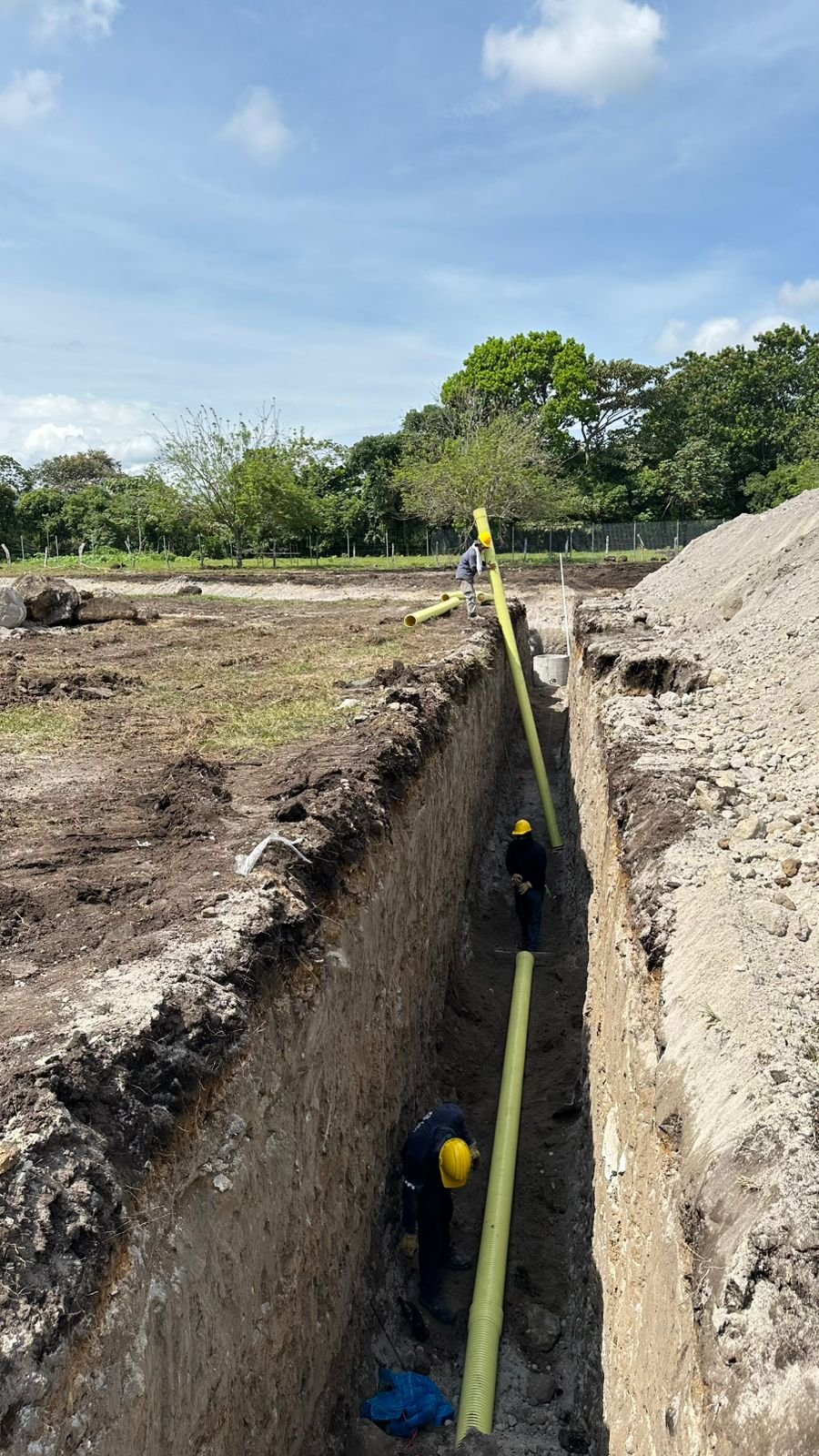

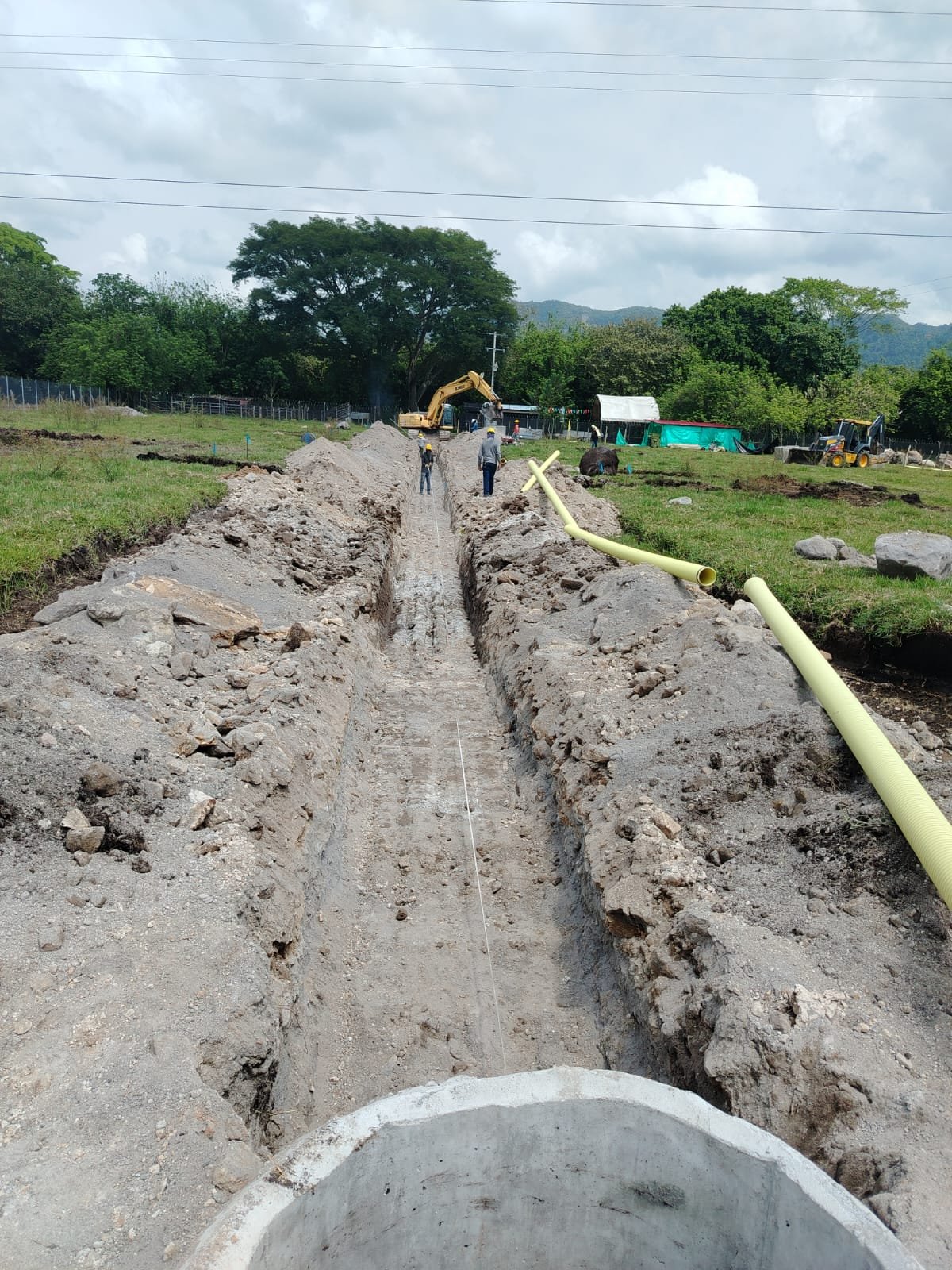

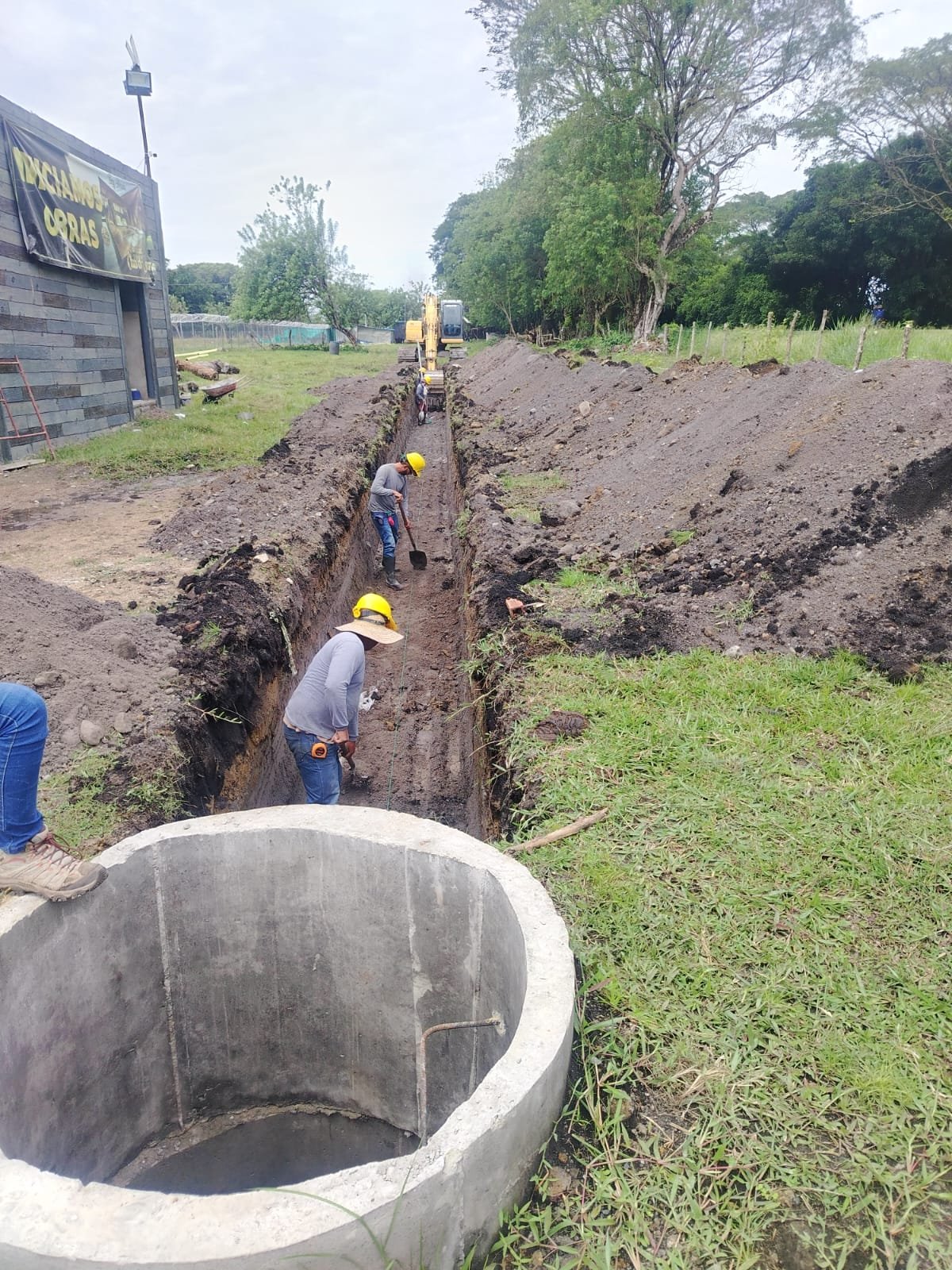

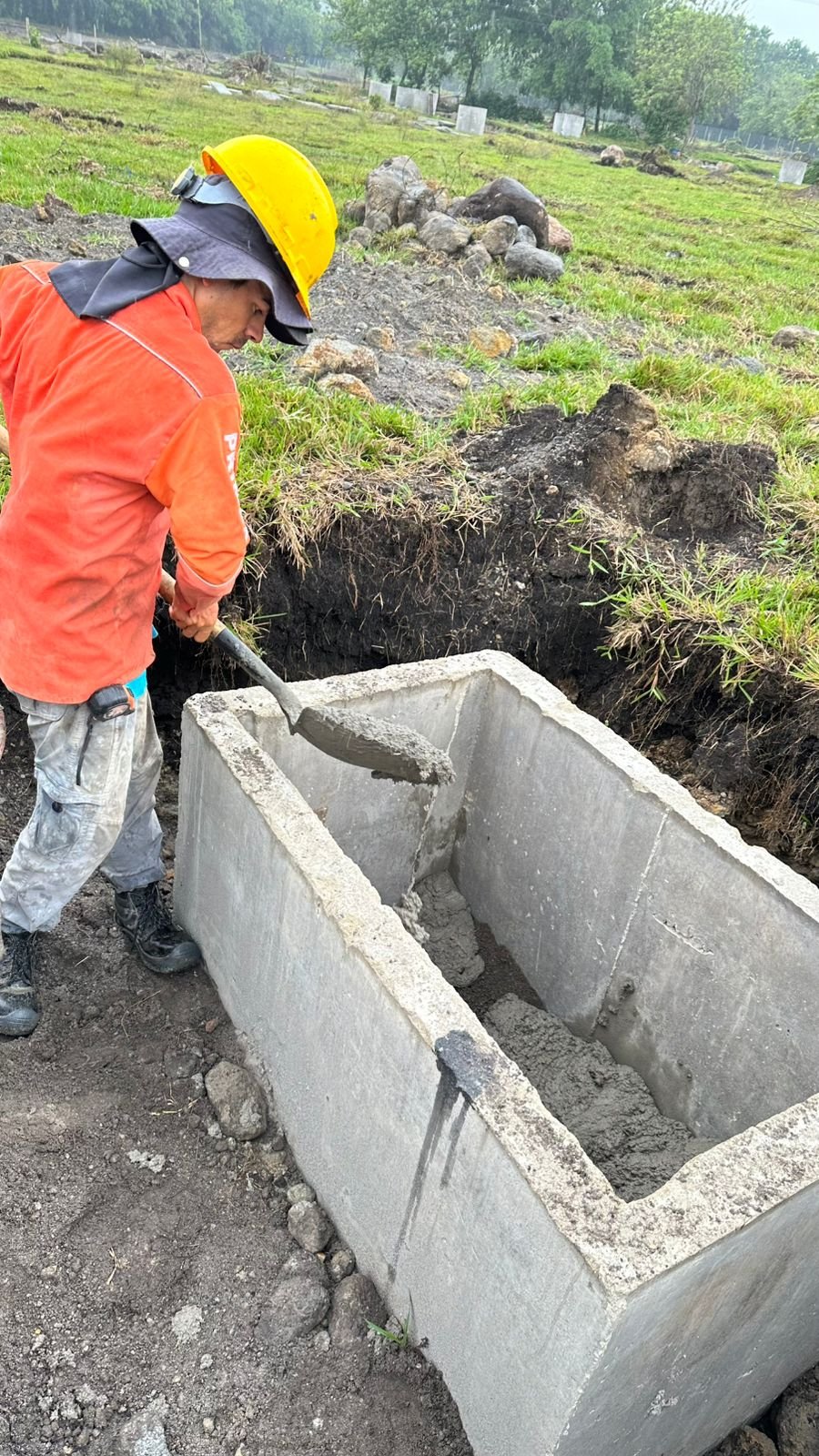

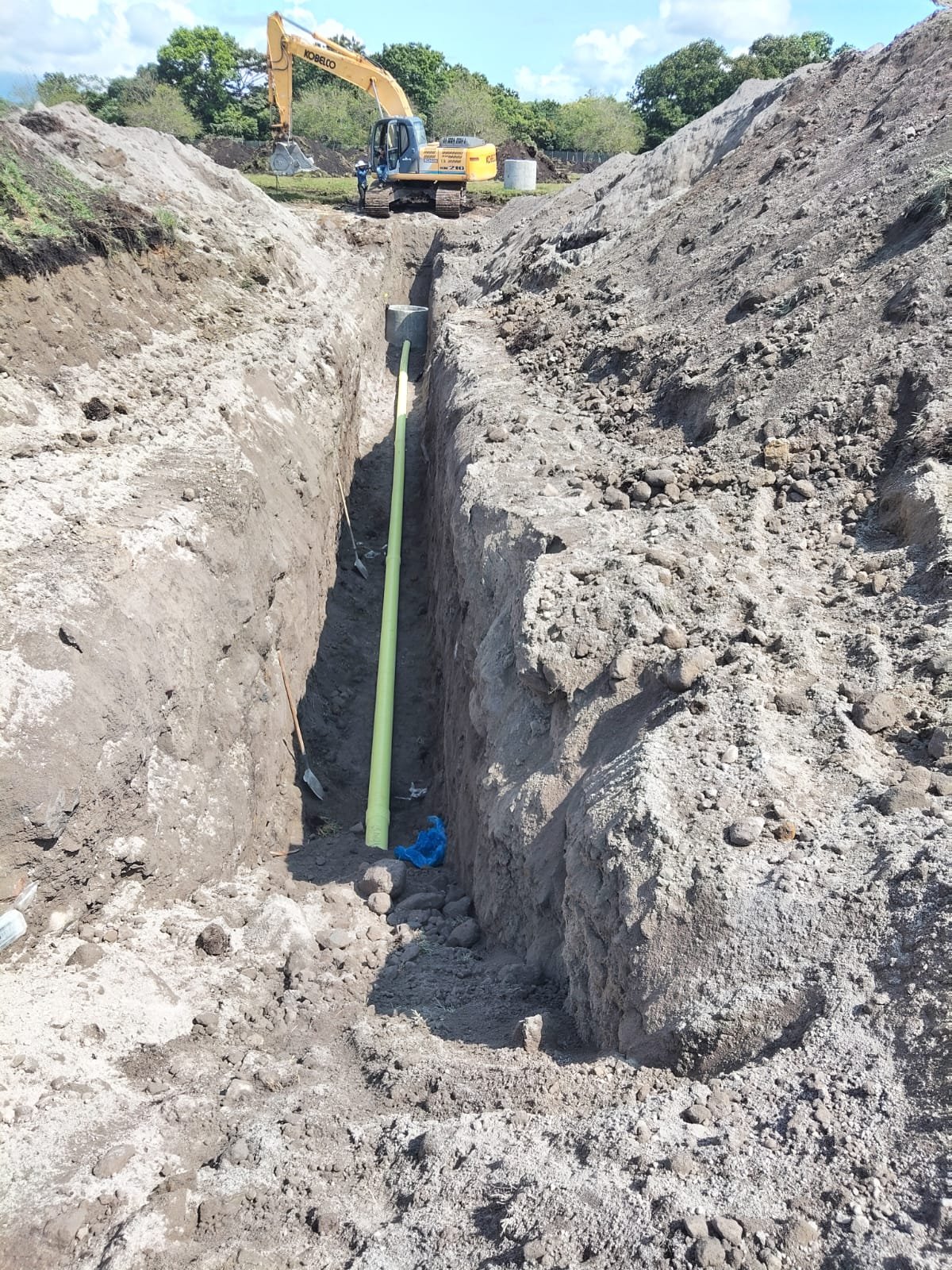

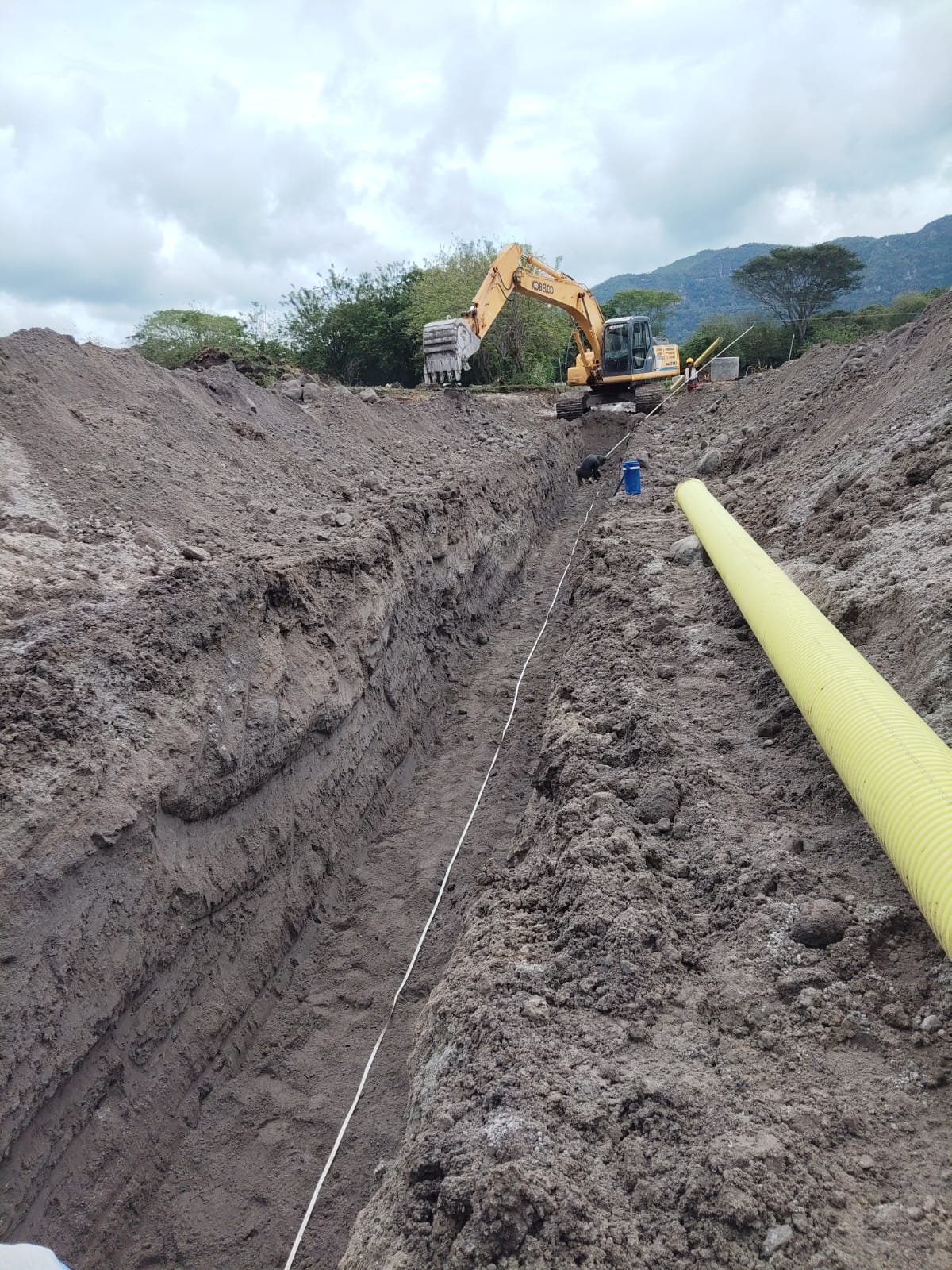

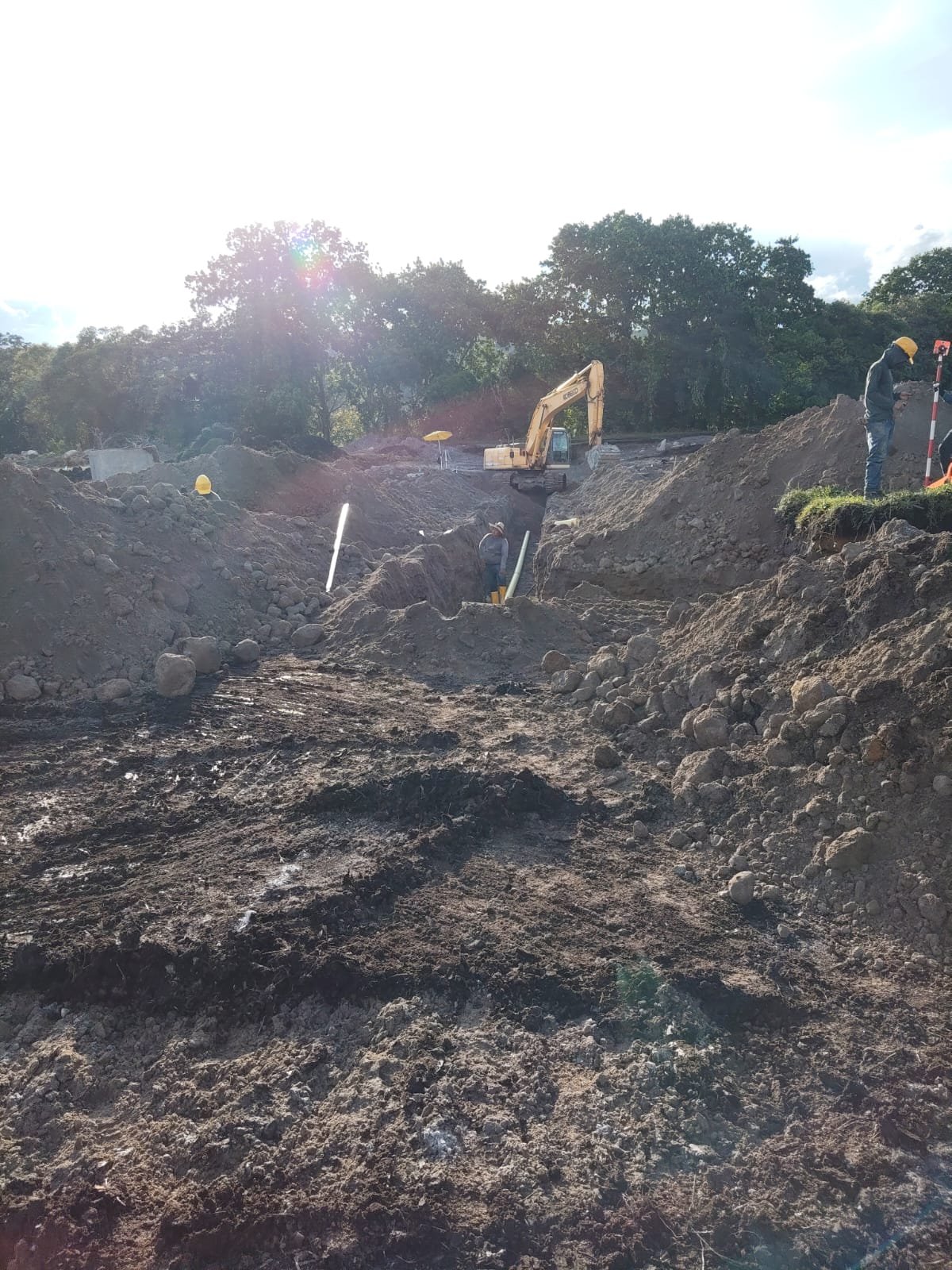

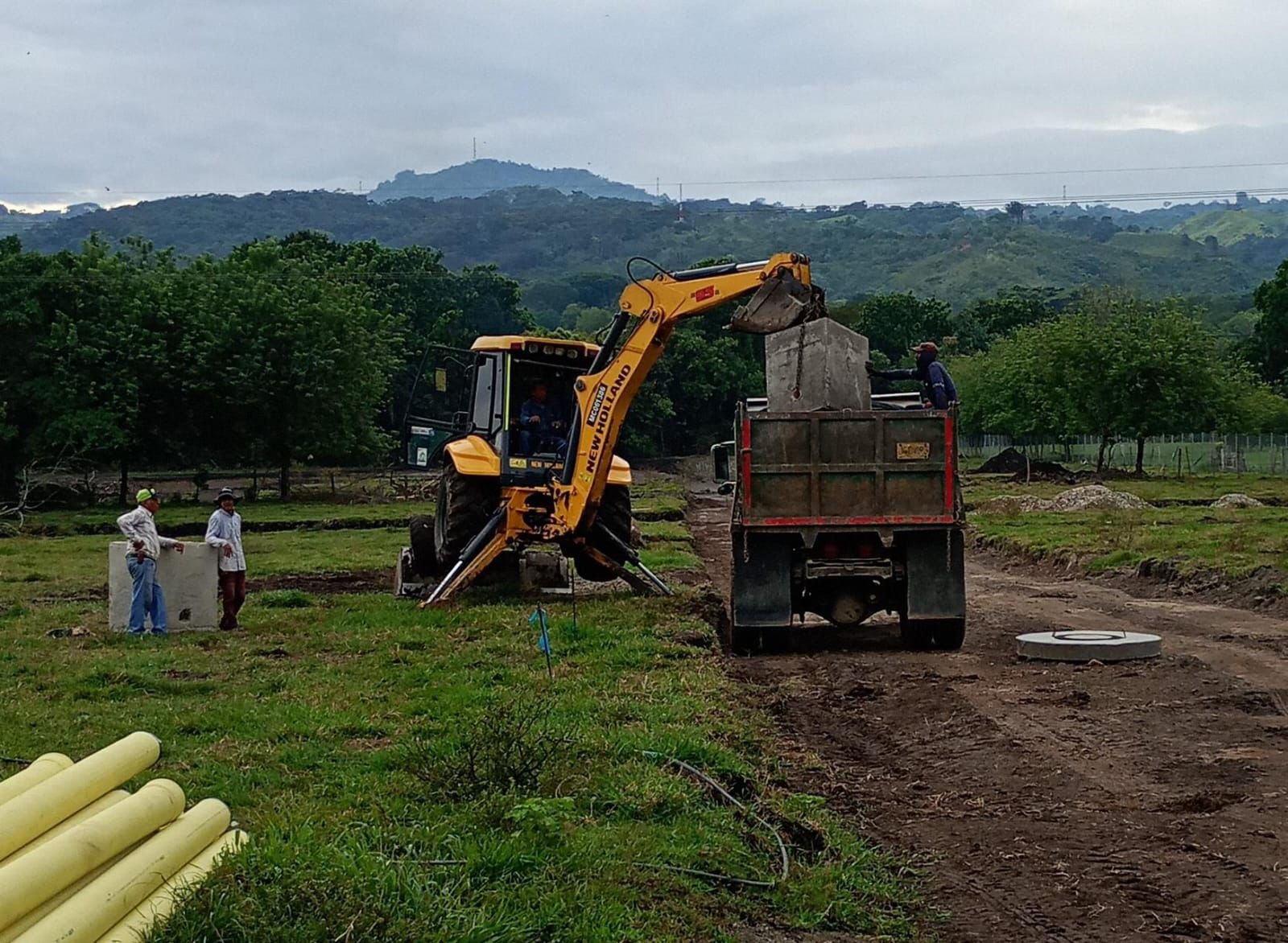

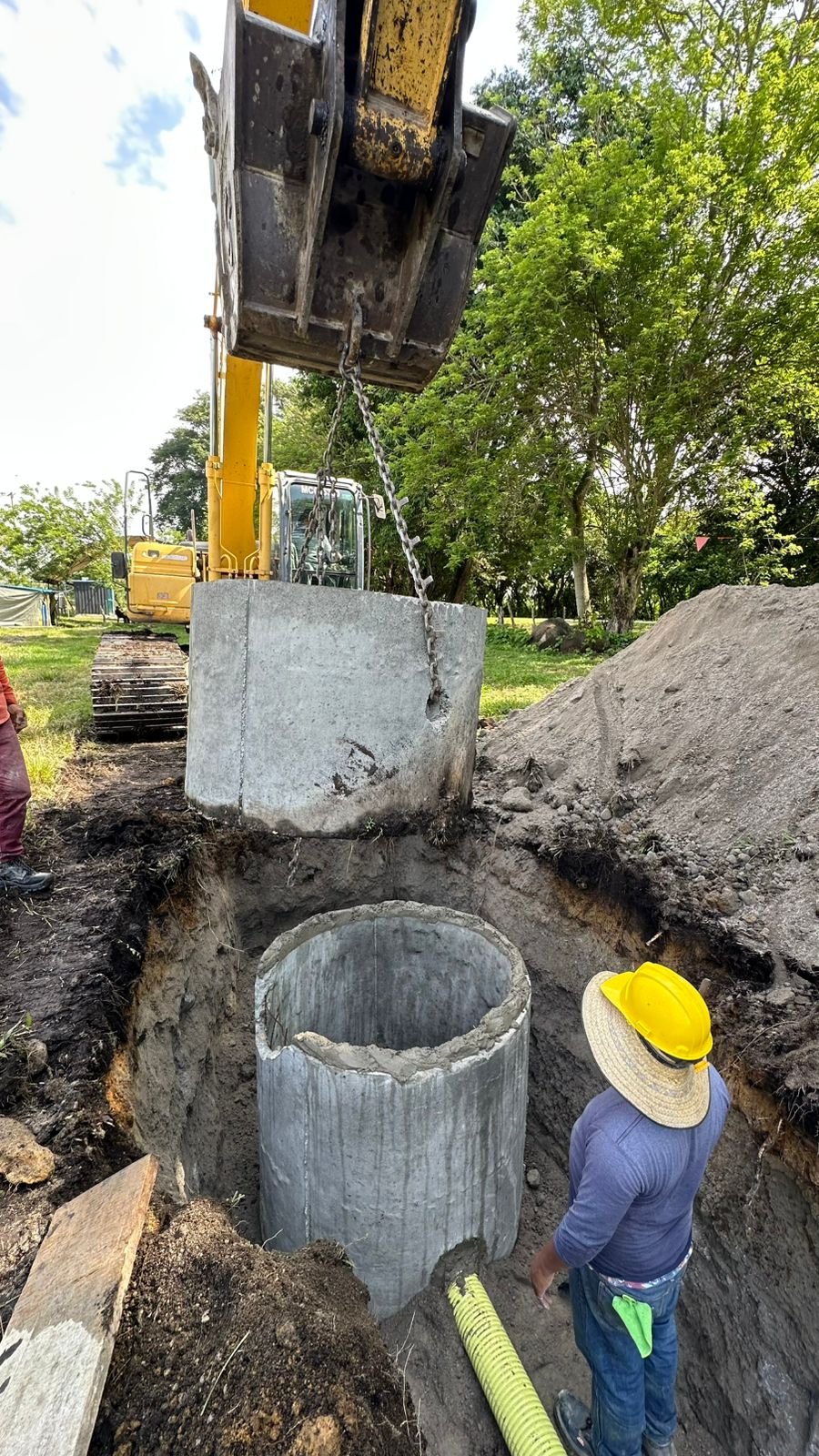

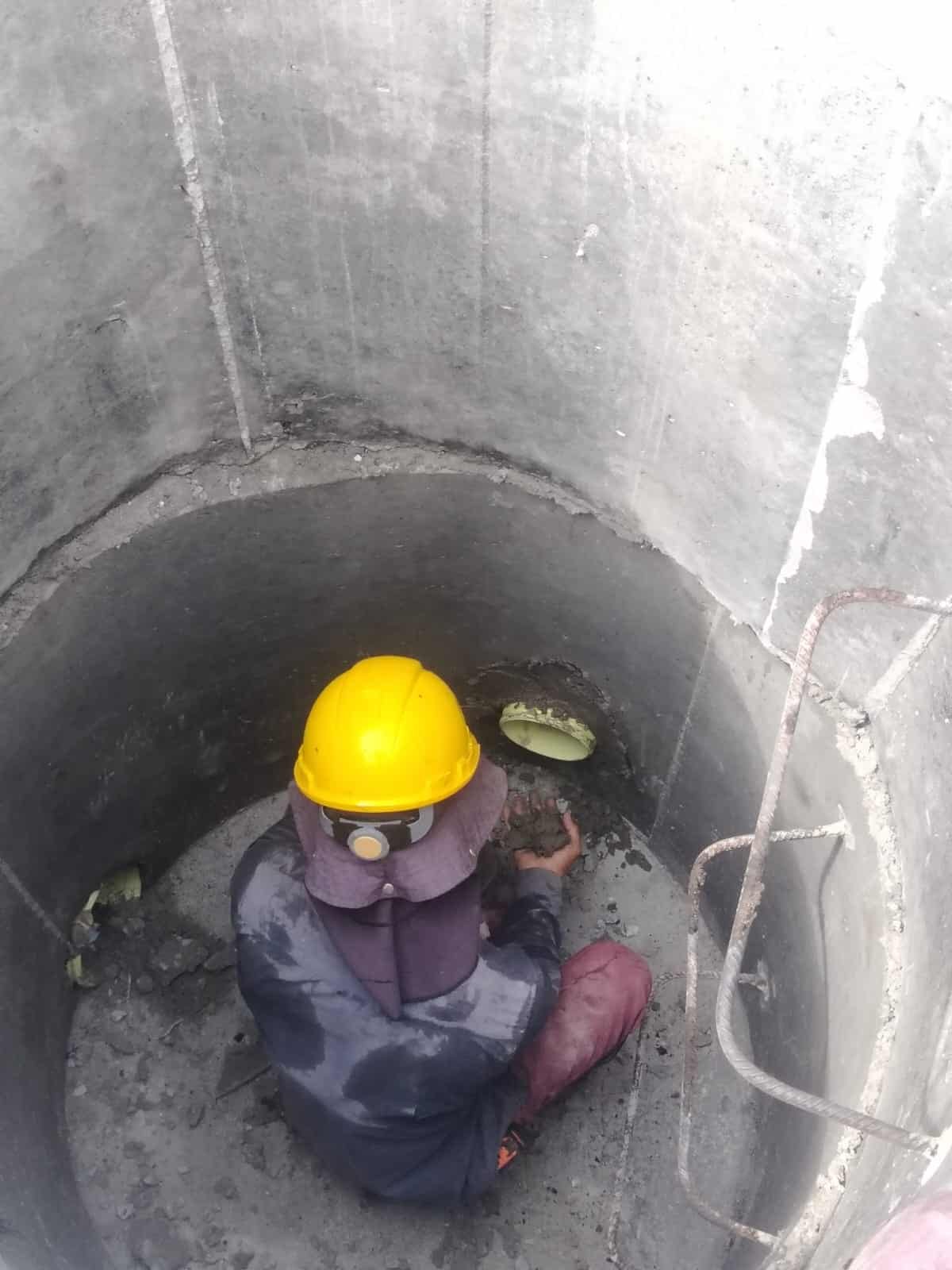

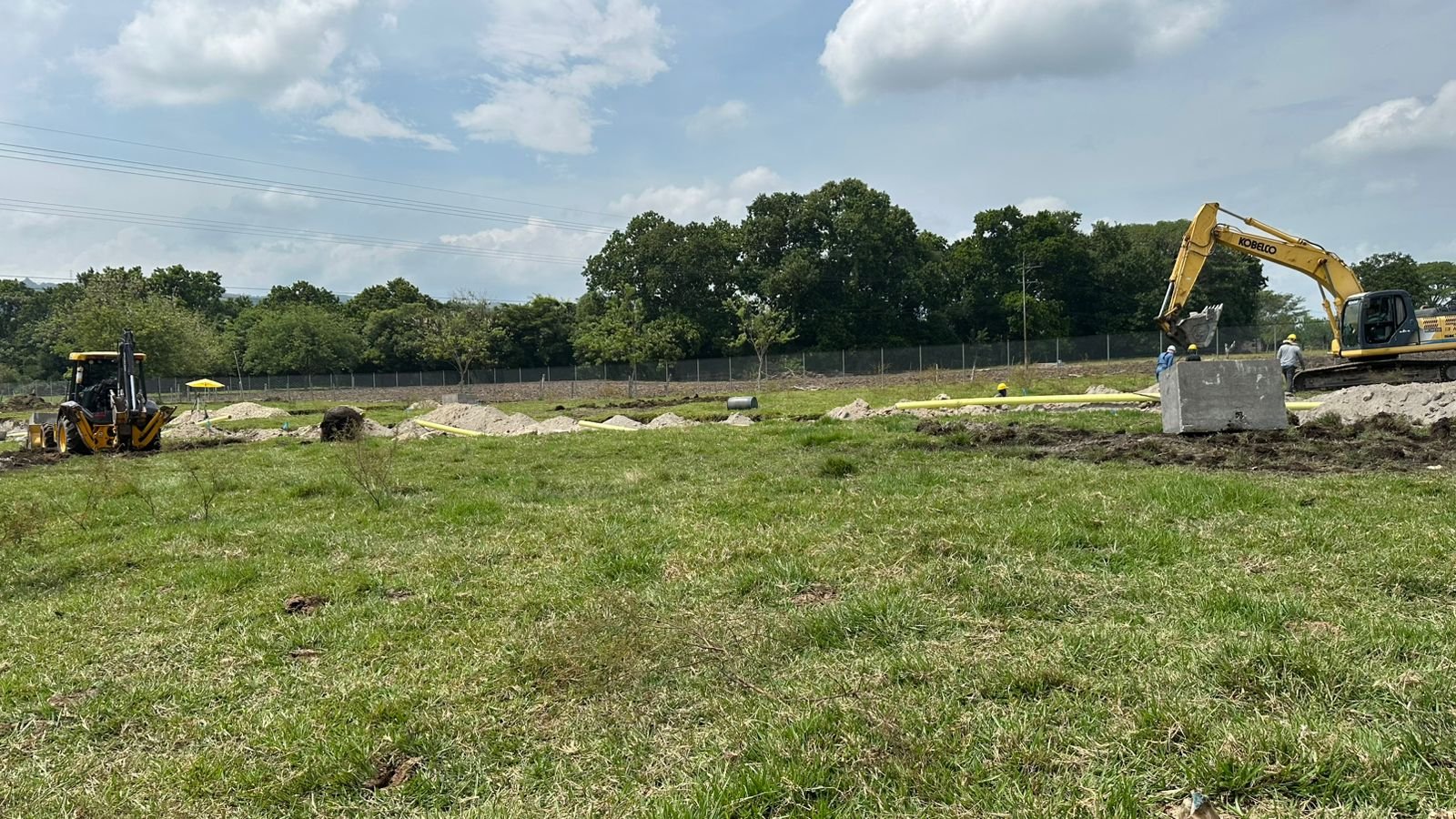

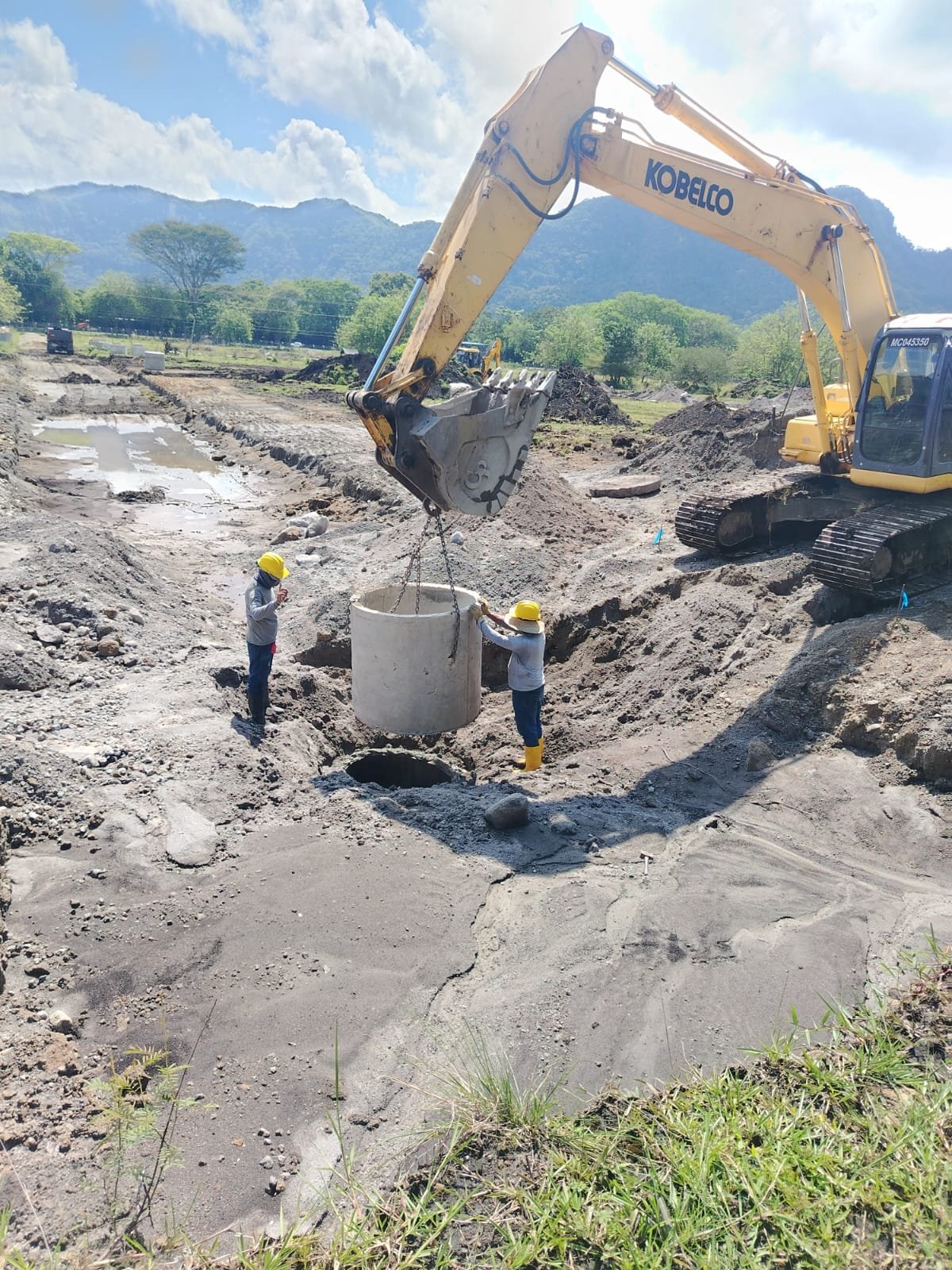

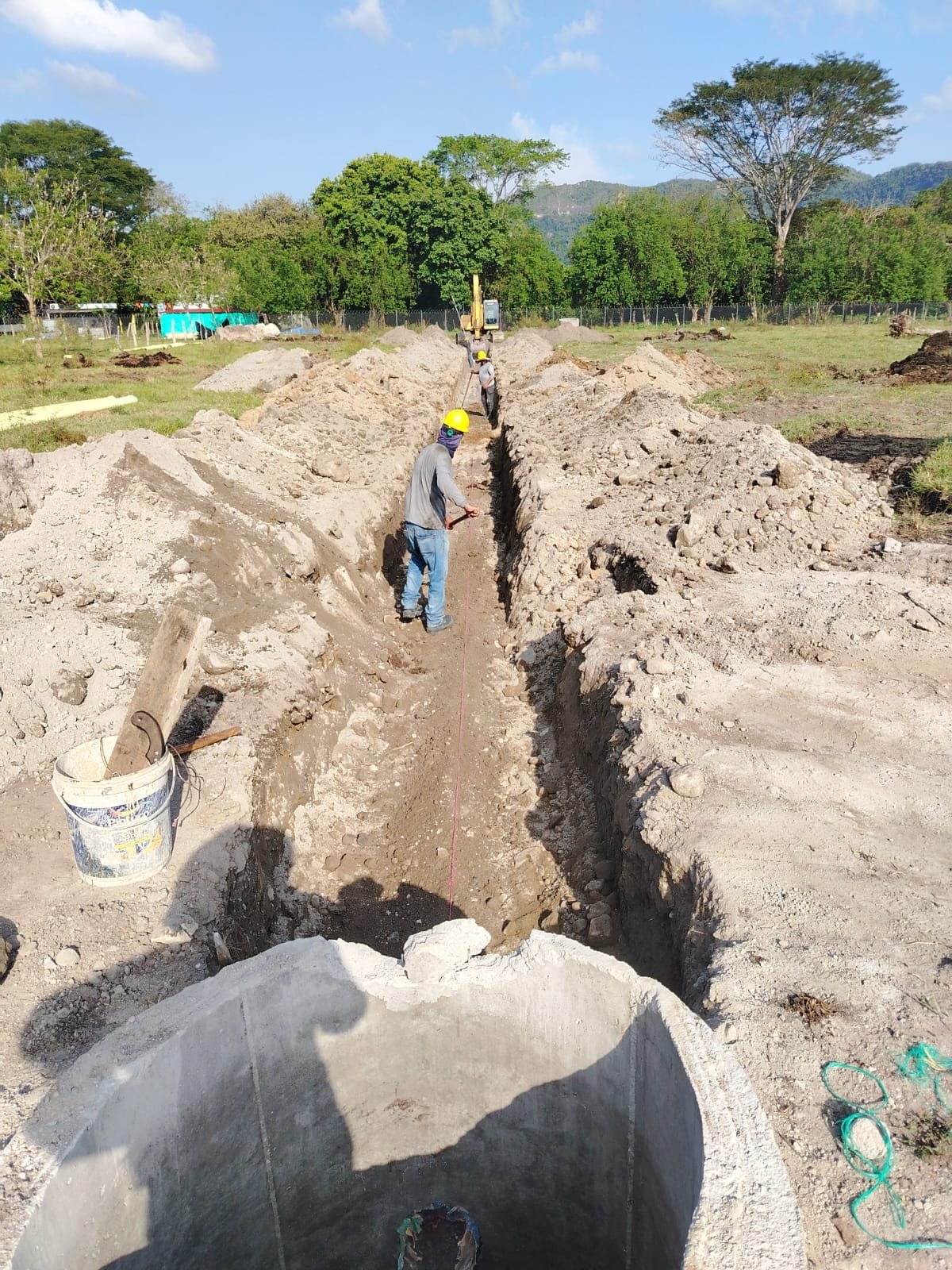

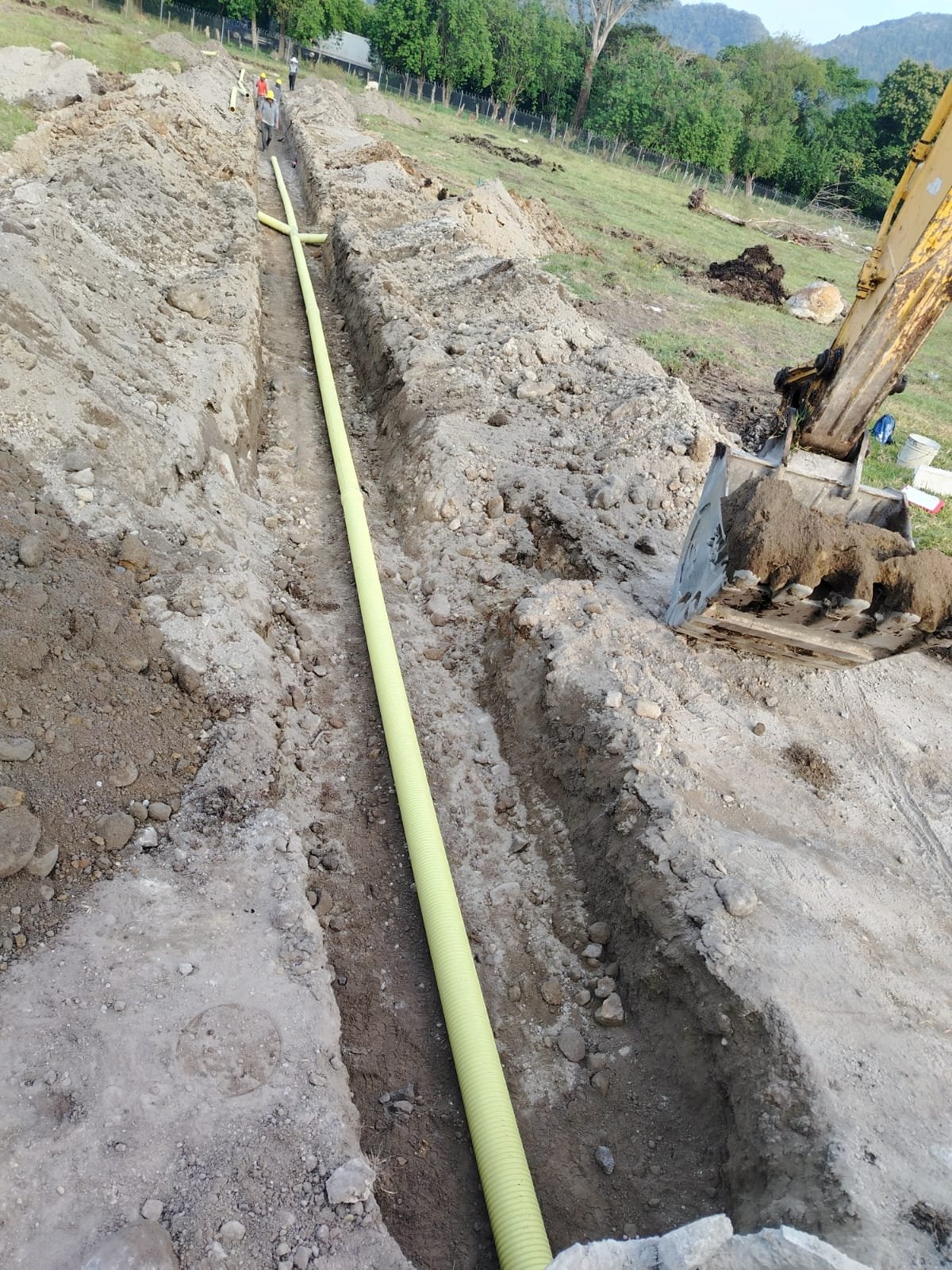

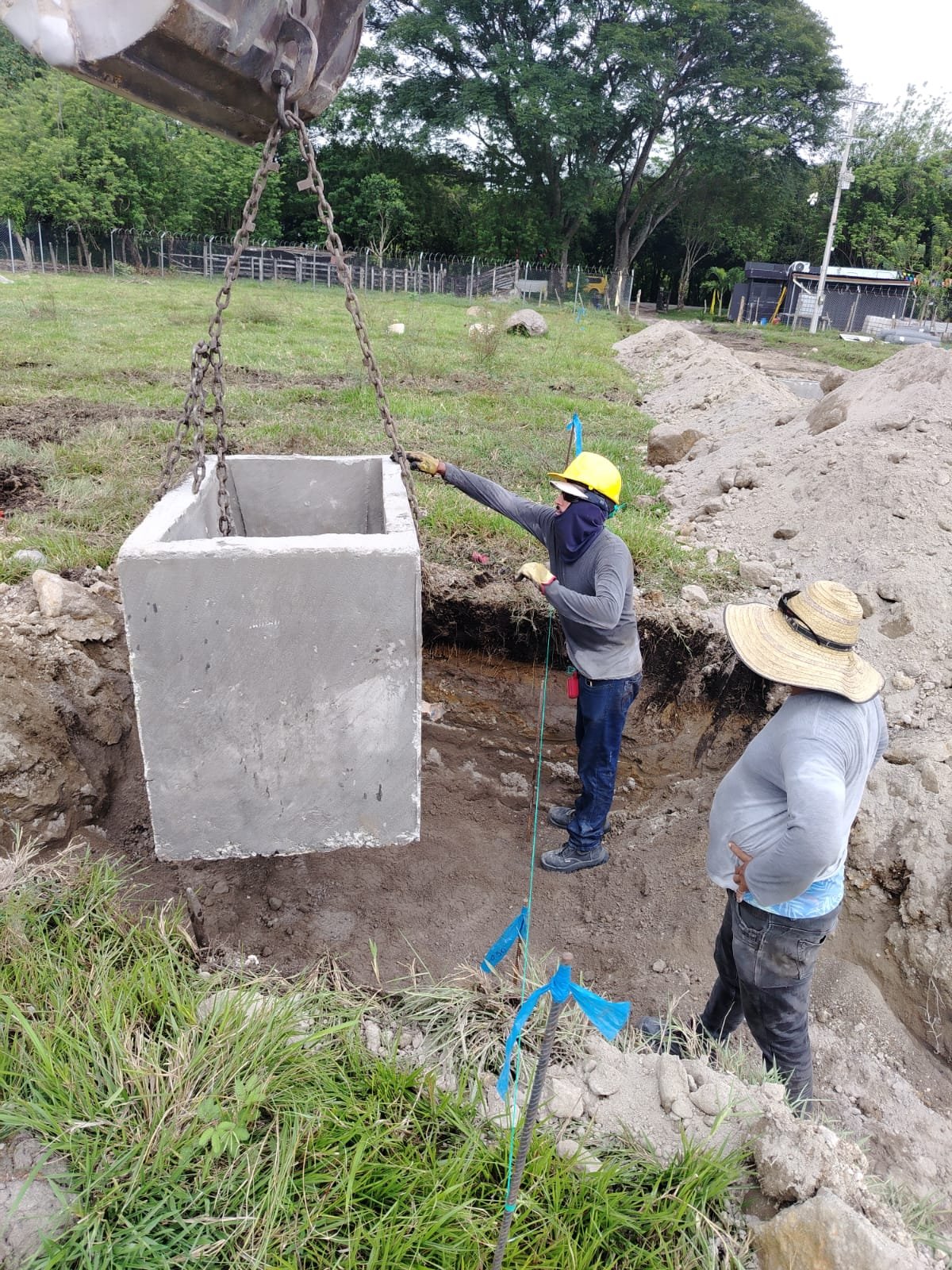

Durante la semana se avanzó en la instalación de red sanitaria en los tramos PZ5–PZ4 y PZ2–PZ1, realizando excavación, instalación de tubería, pozos y cajas domiciliarias con sus respectivas pruebas de agua y tapado.
También se realizaron trabajos de topografía, instalación de cajas pendientes y acometidas, finalizando la red sanitaria interna del proyecto para las viviendas.
Adicionalmente, se iniciaron trabajos de red sanitaria en la zona externa de locales, avanzando con excavación e instalación de tubería, además de apoyo en traslado de materiales y adecuación de vías.
Semana 23 al 27 de febrero
2026
Semana 23 al 27 de febrero 2026

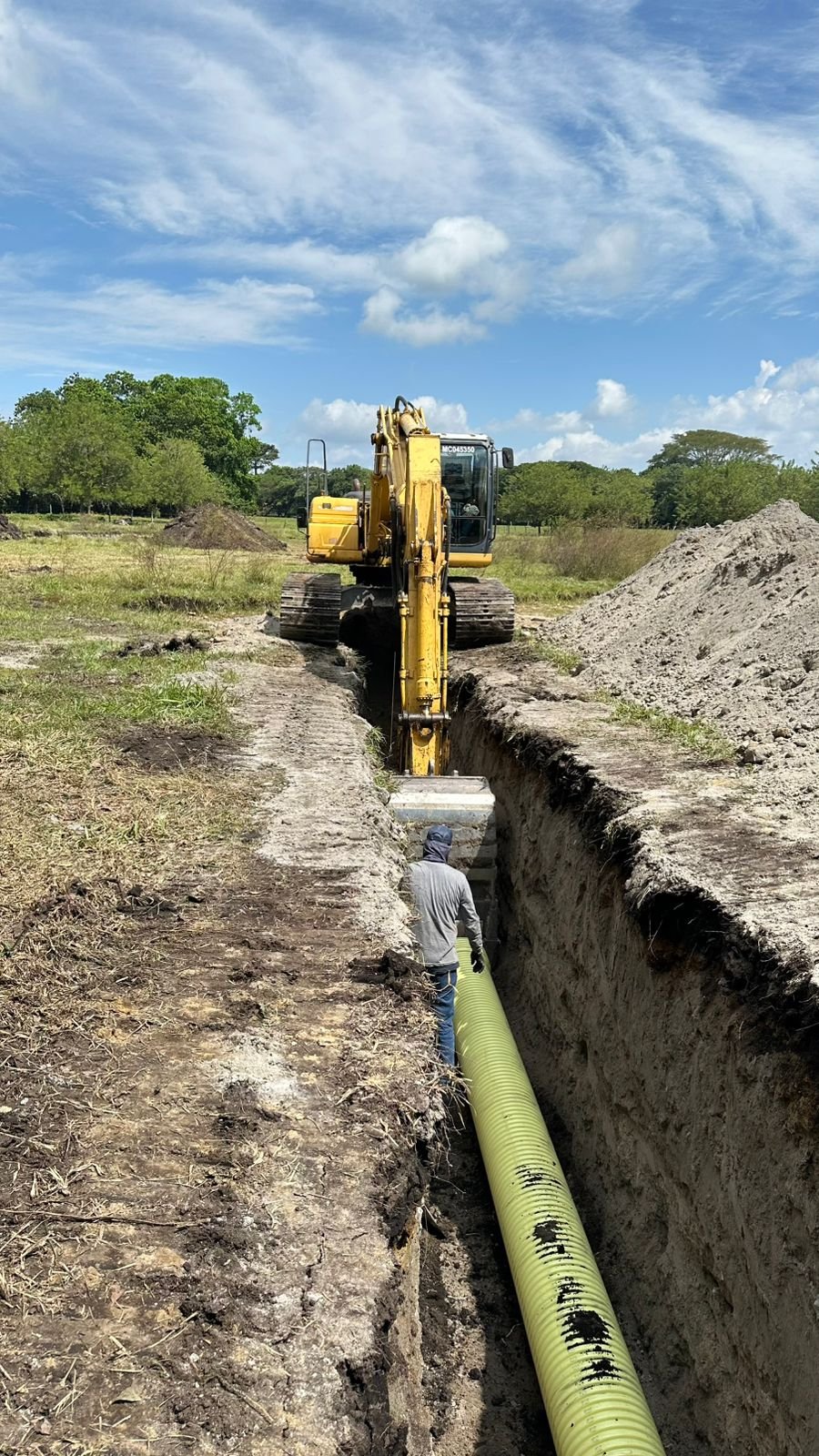

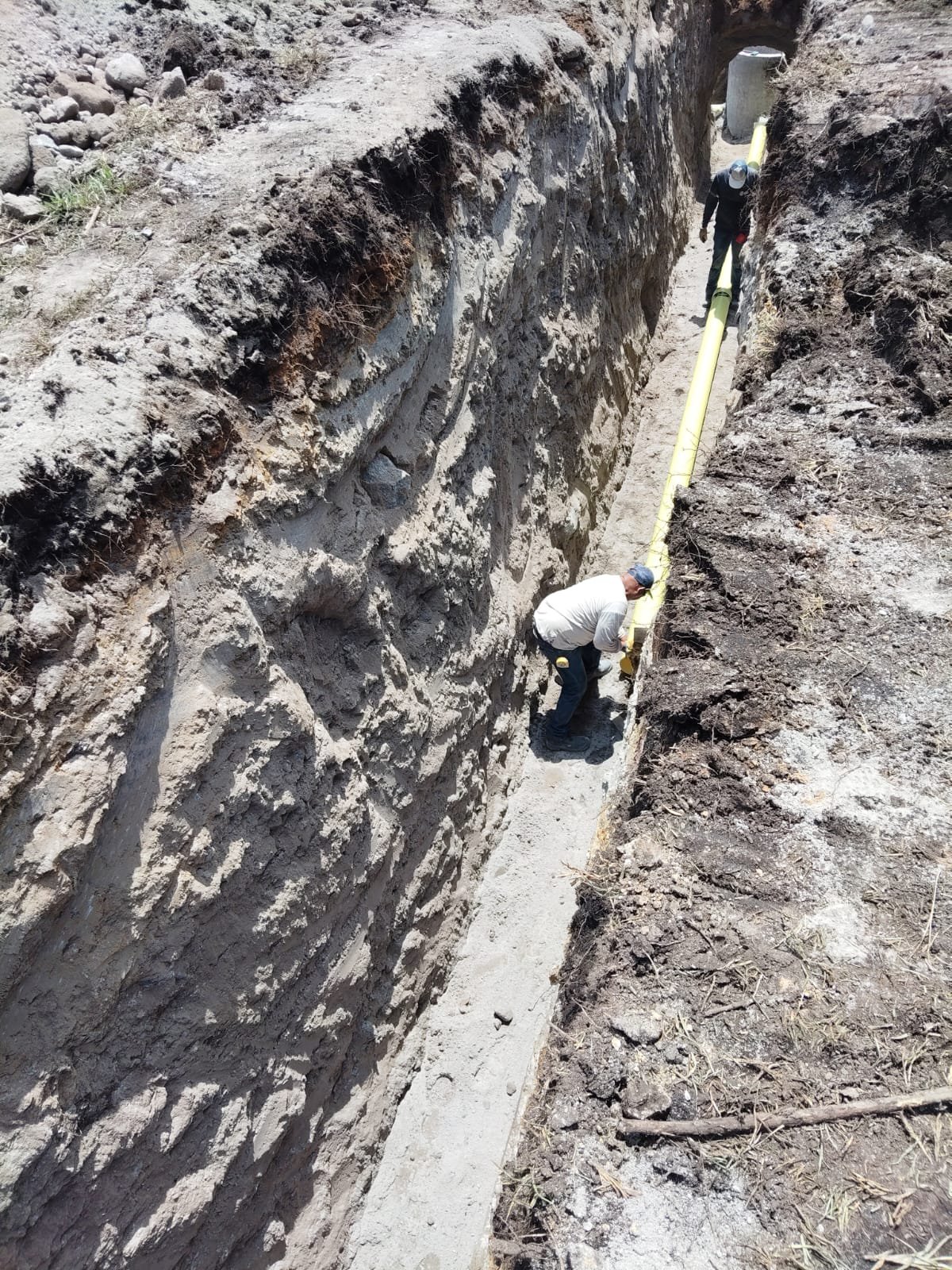

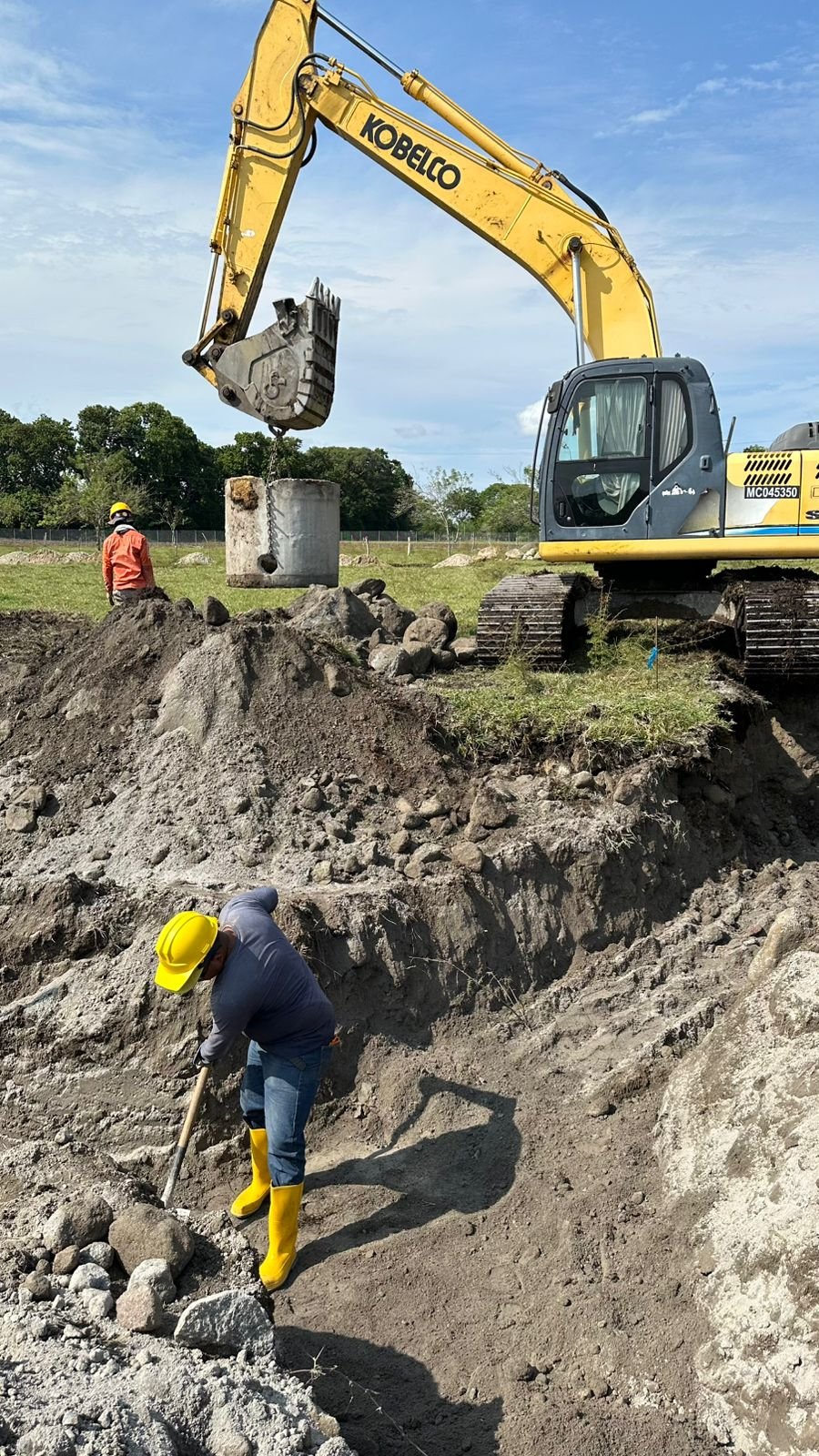

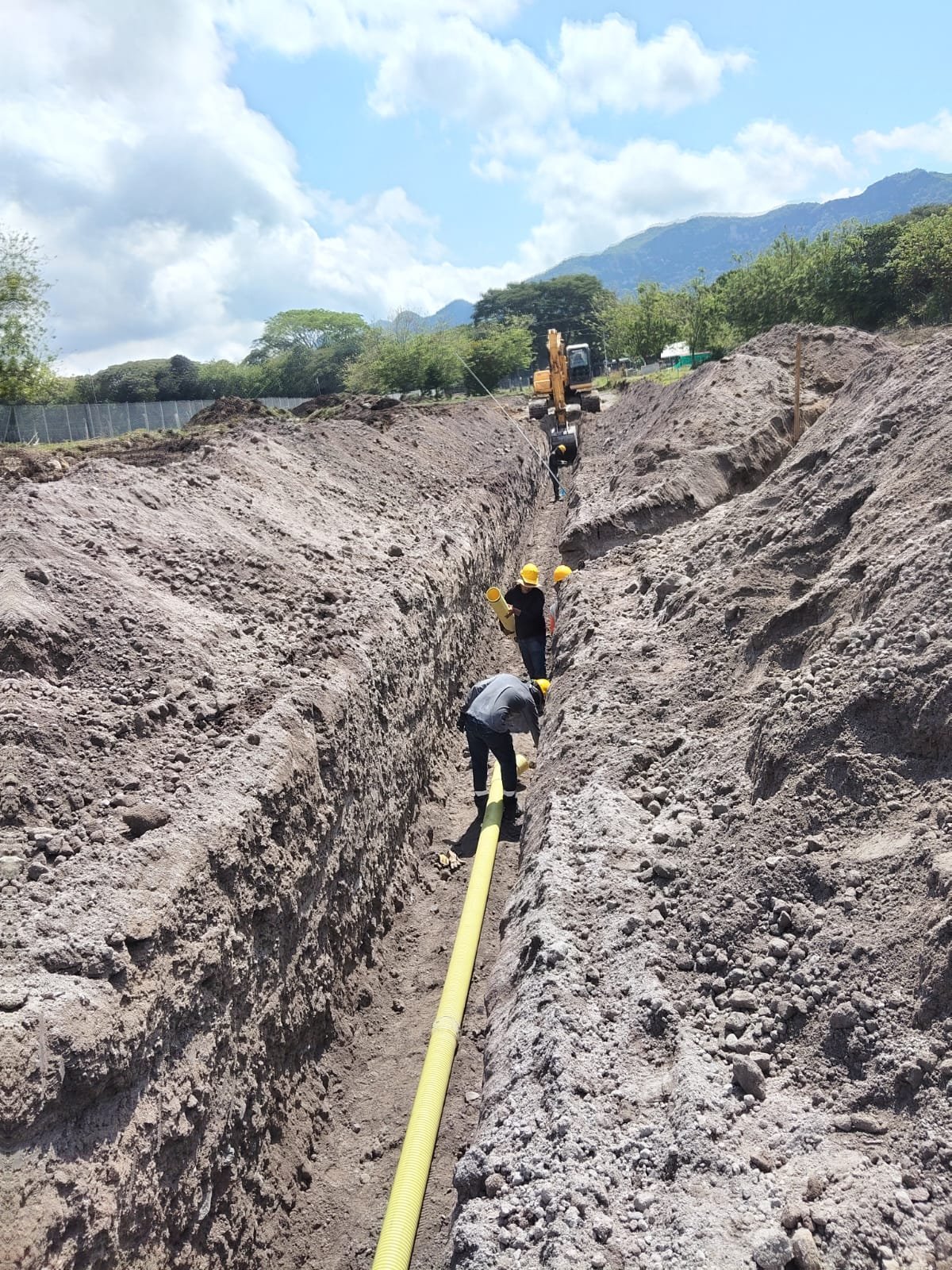

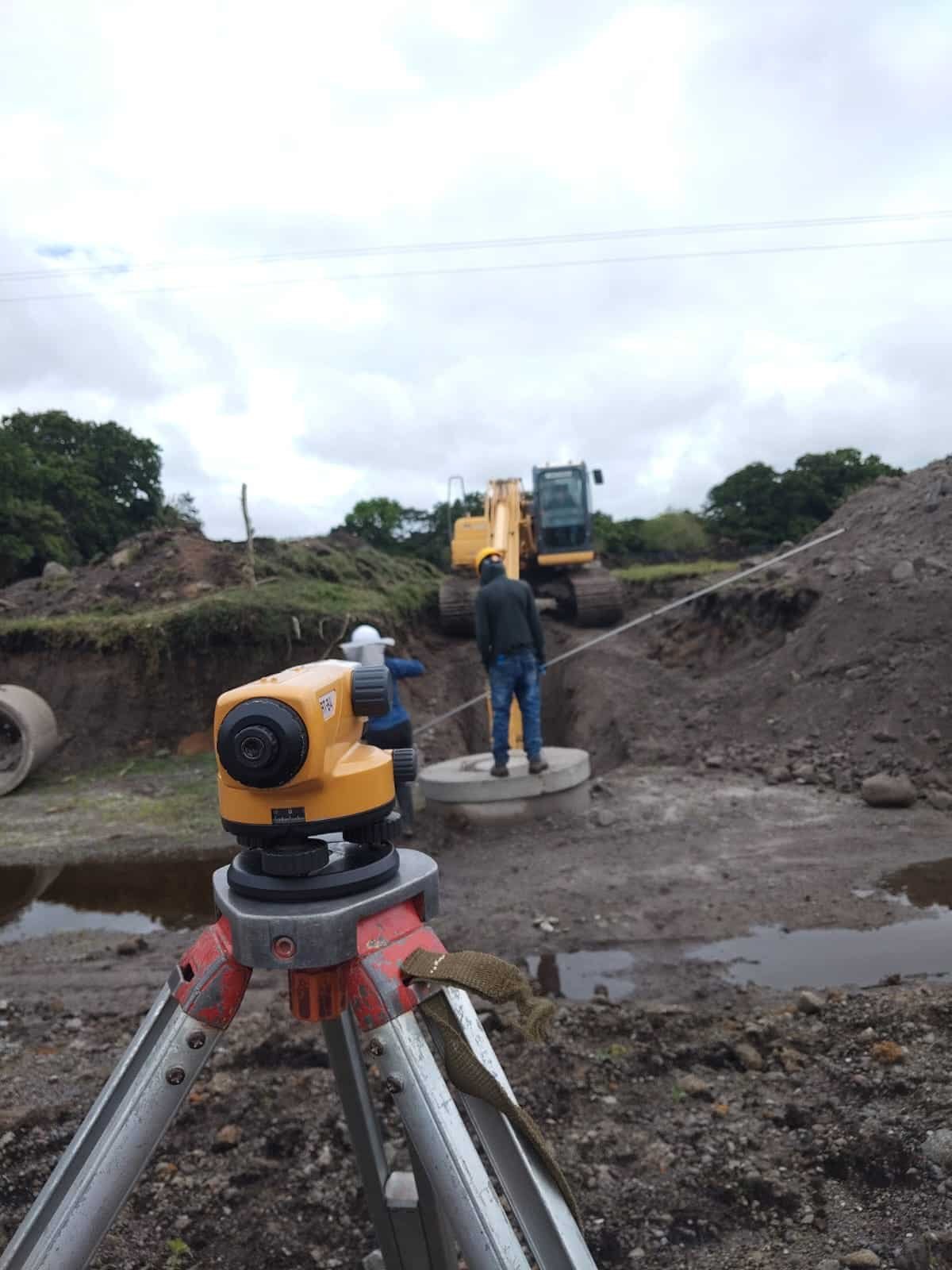

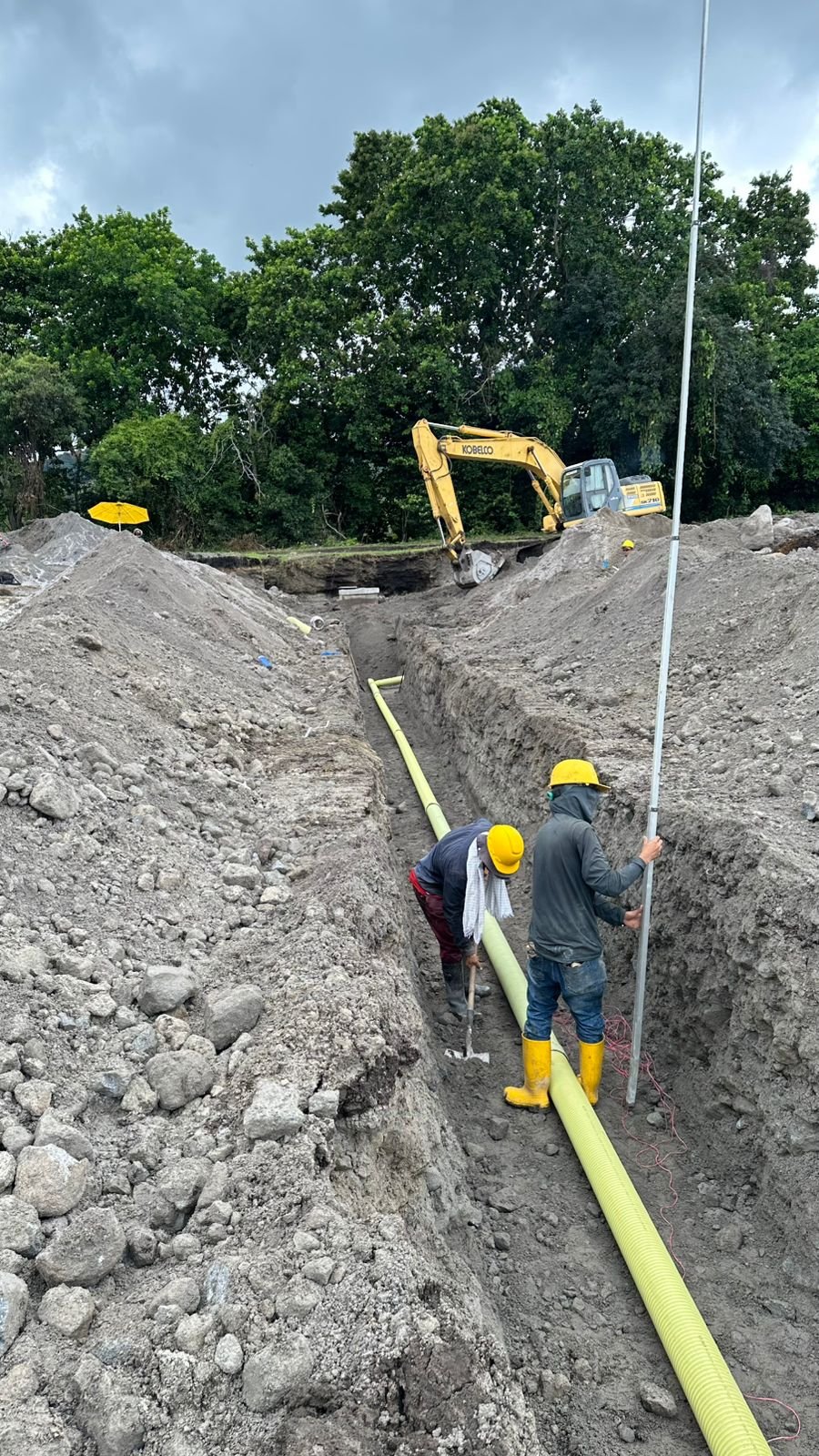

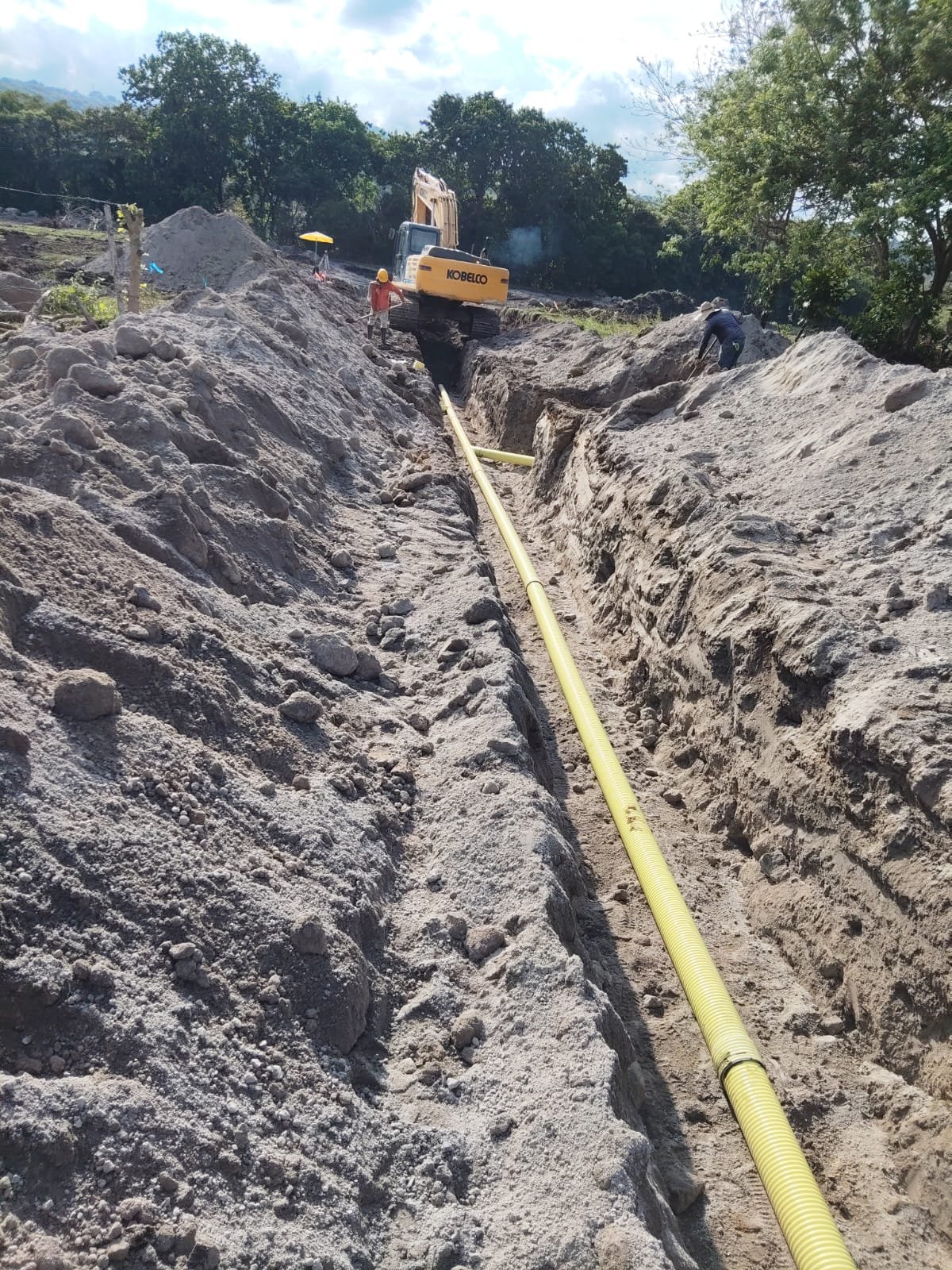

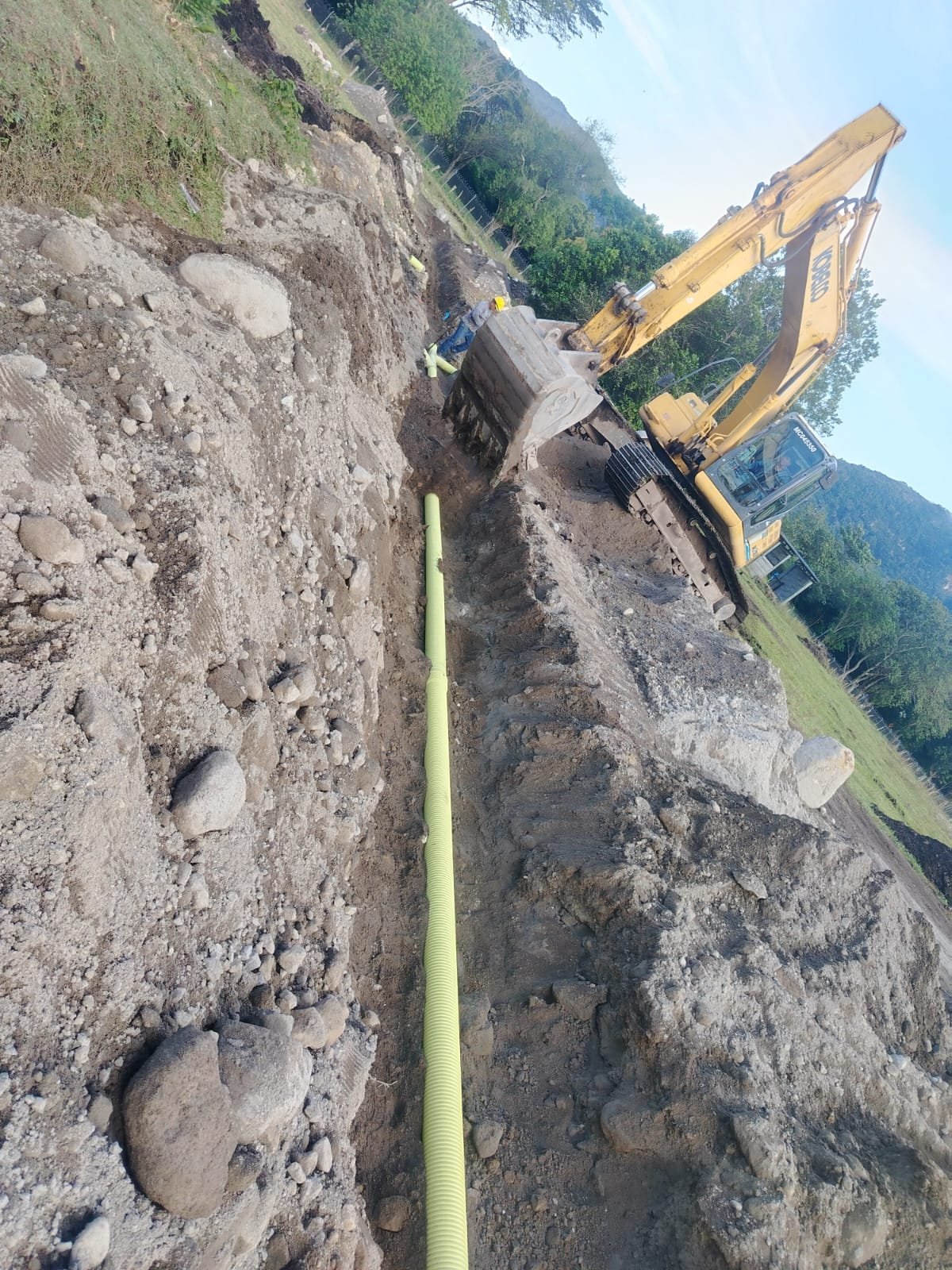

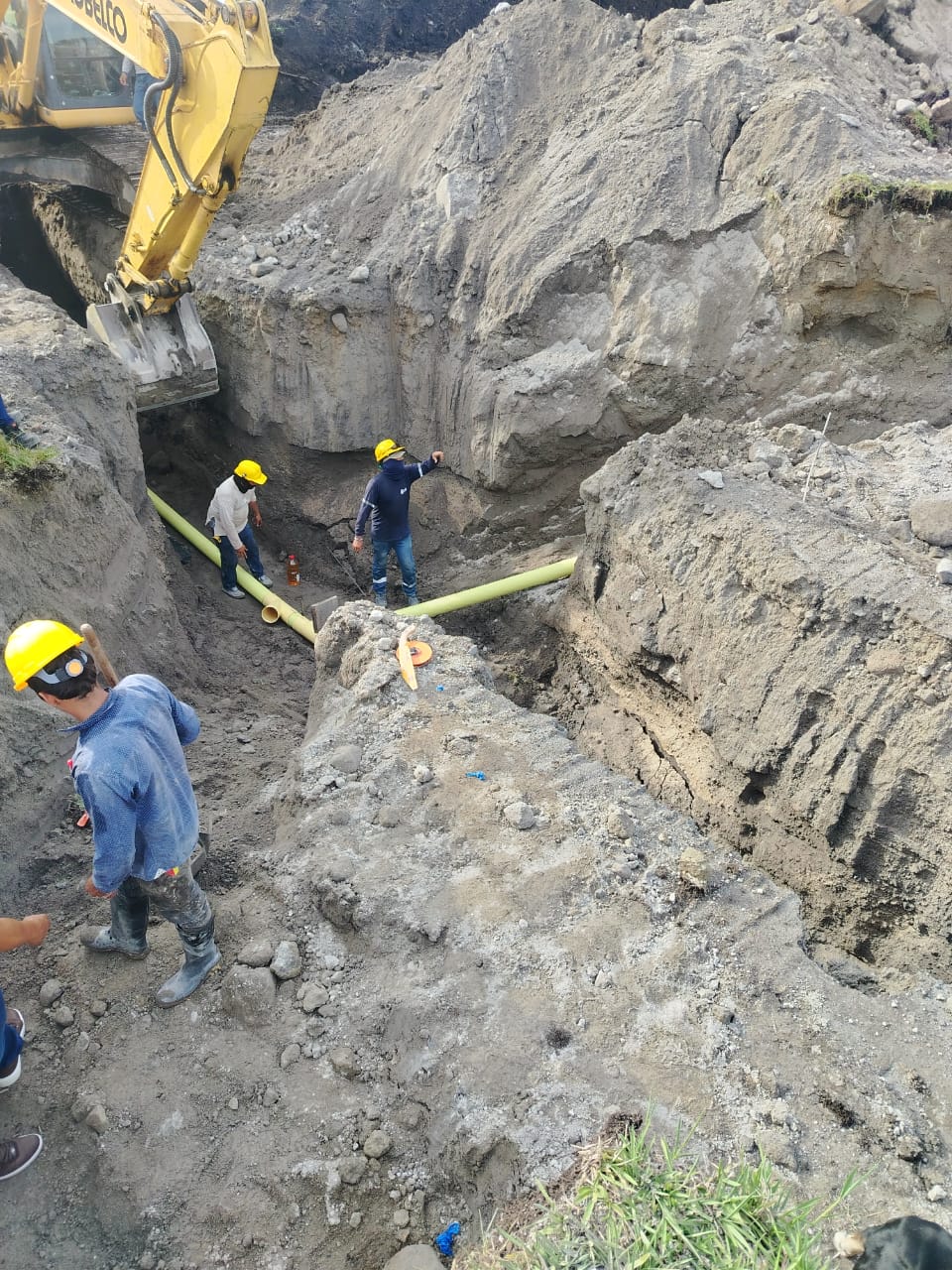

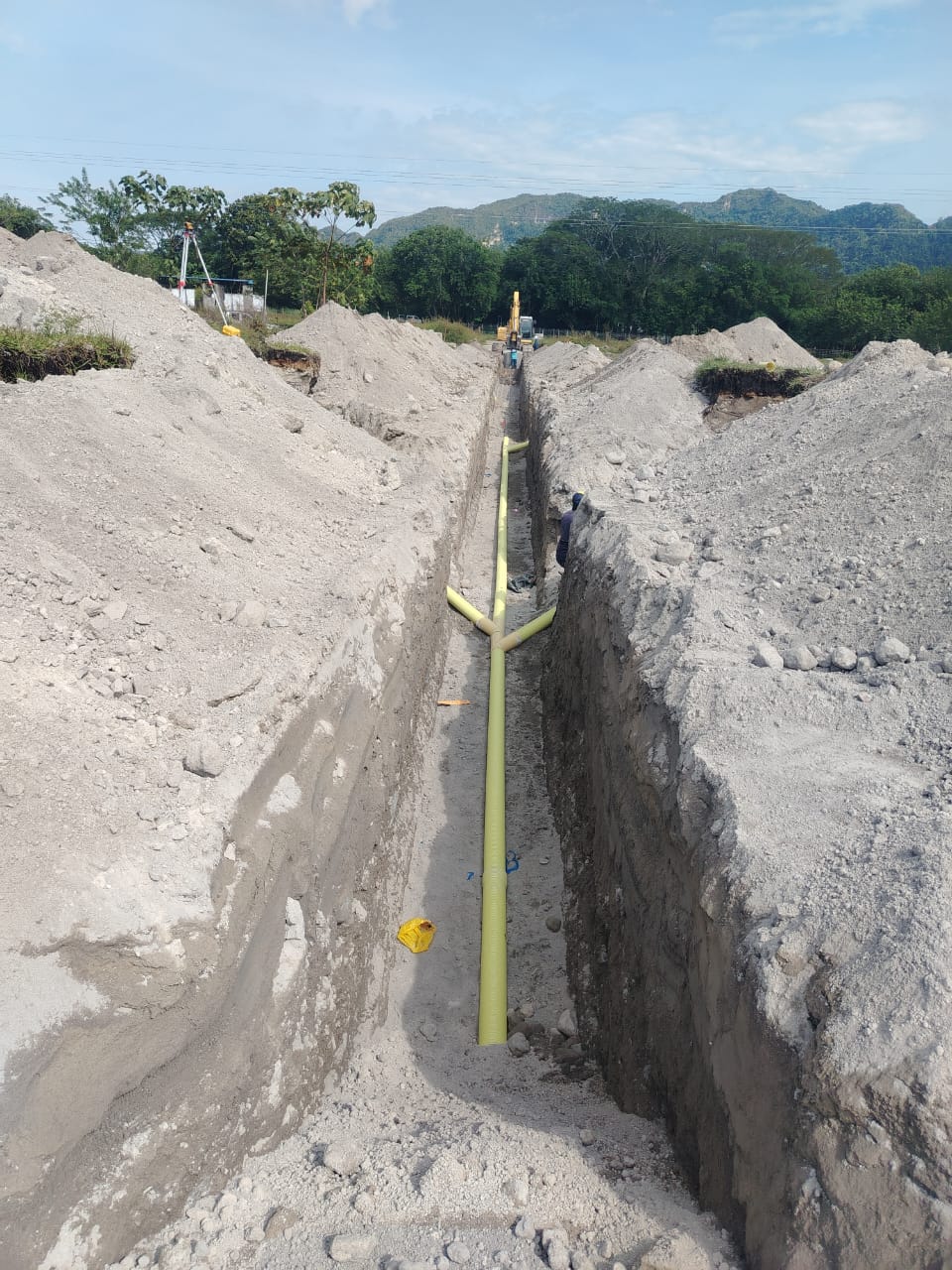

Durante la semana se avanzó de manera continua en la red sanitaria, con excavación, instalación de más de 290 metros lineales de tubería, construcción de pozos y múltiples cajas domiciliarias, todas con verificación técnica de pendientes y pruebas hidráulicas satisfactorias.

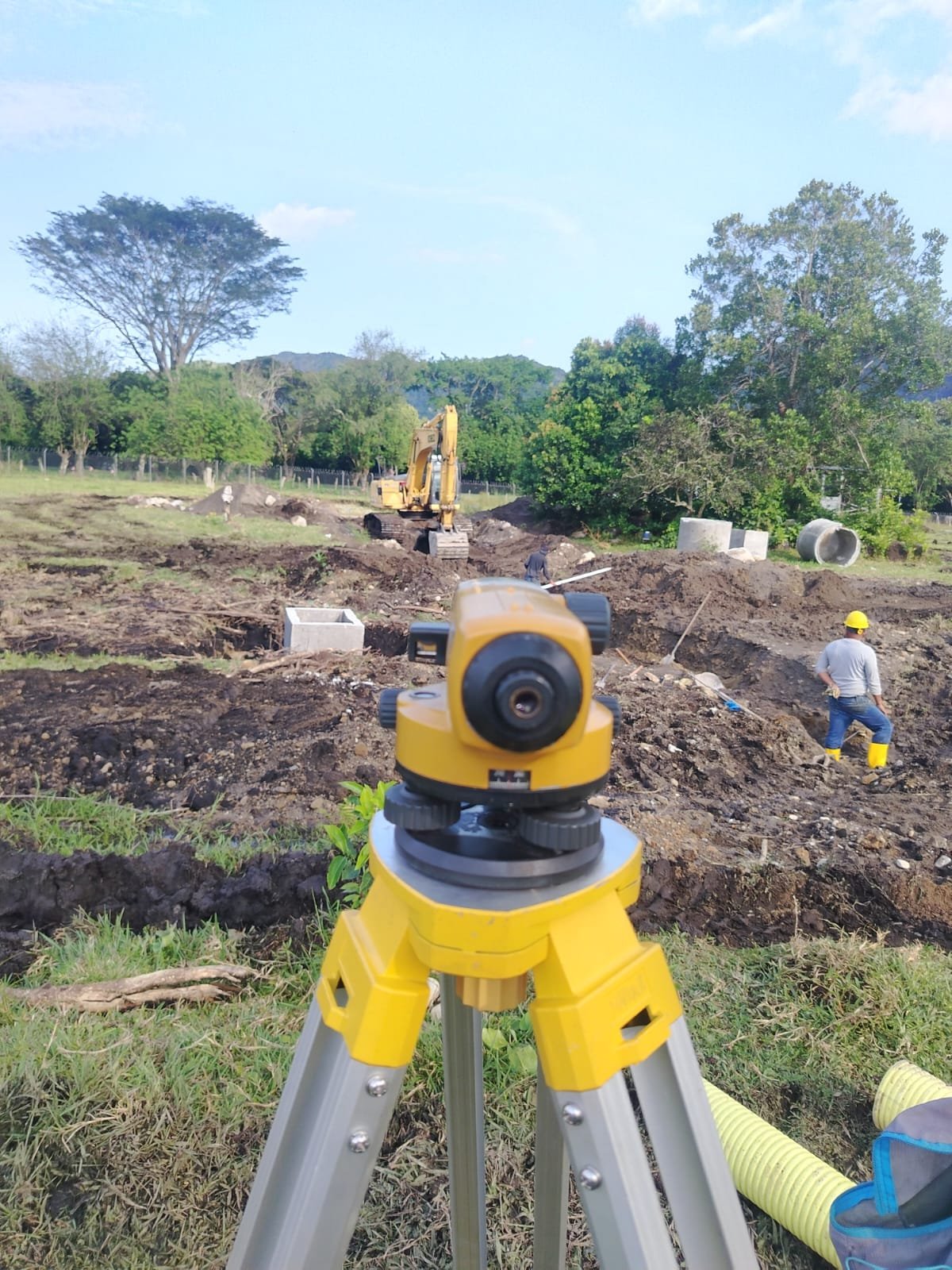

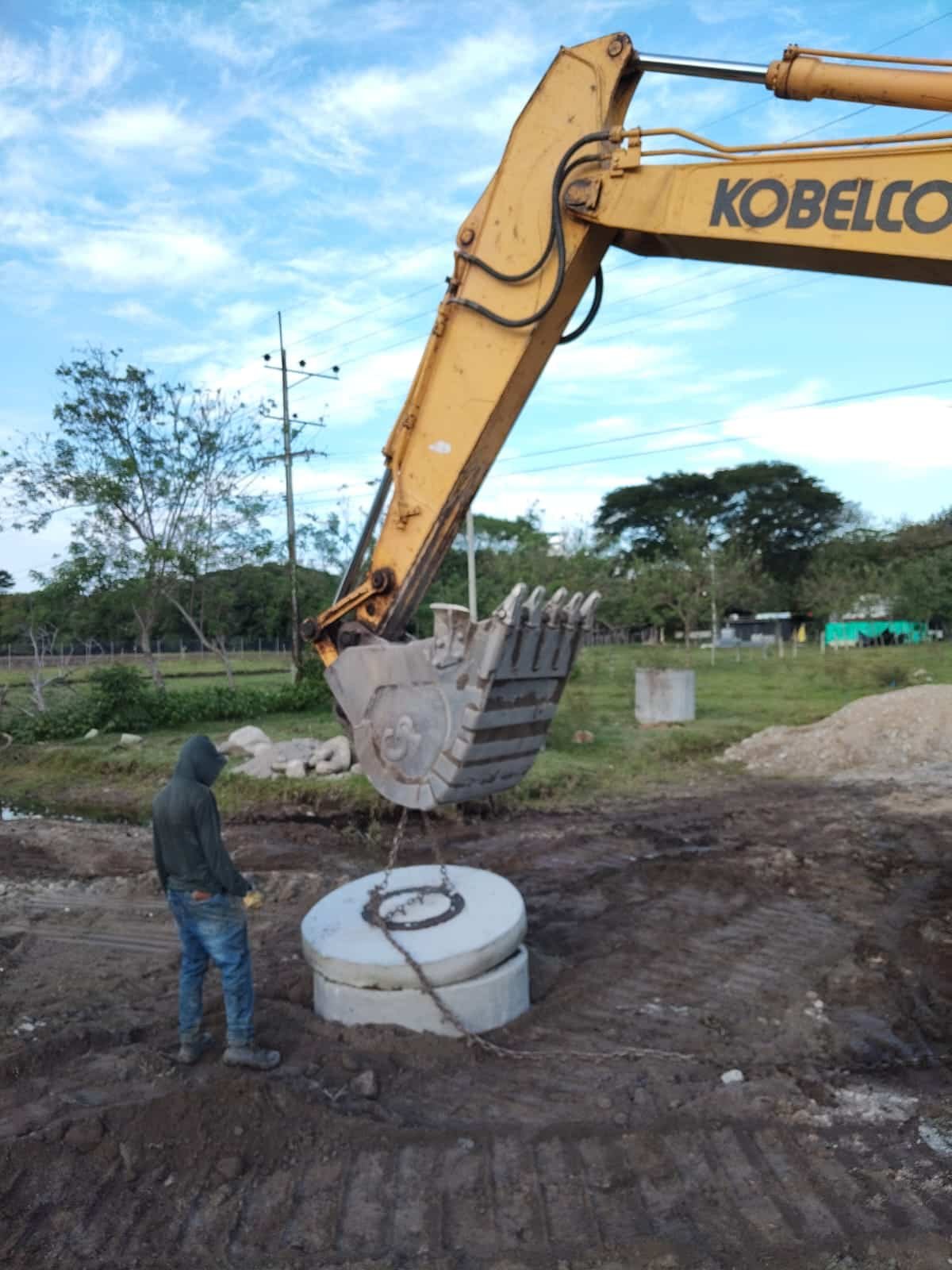

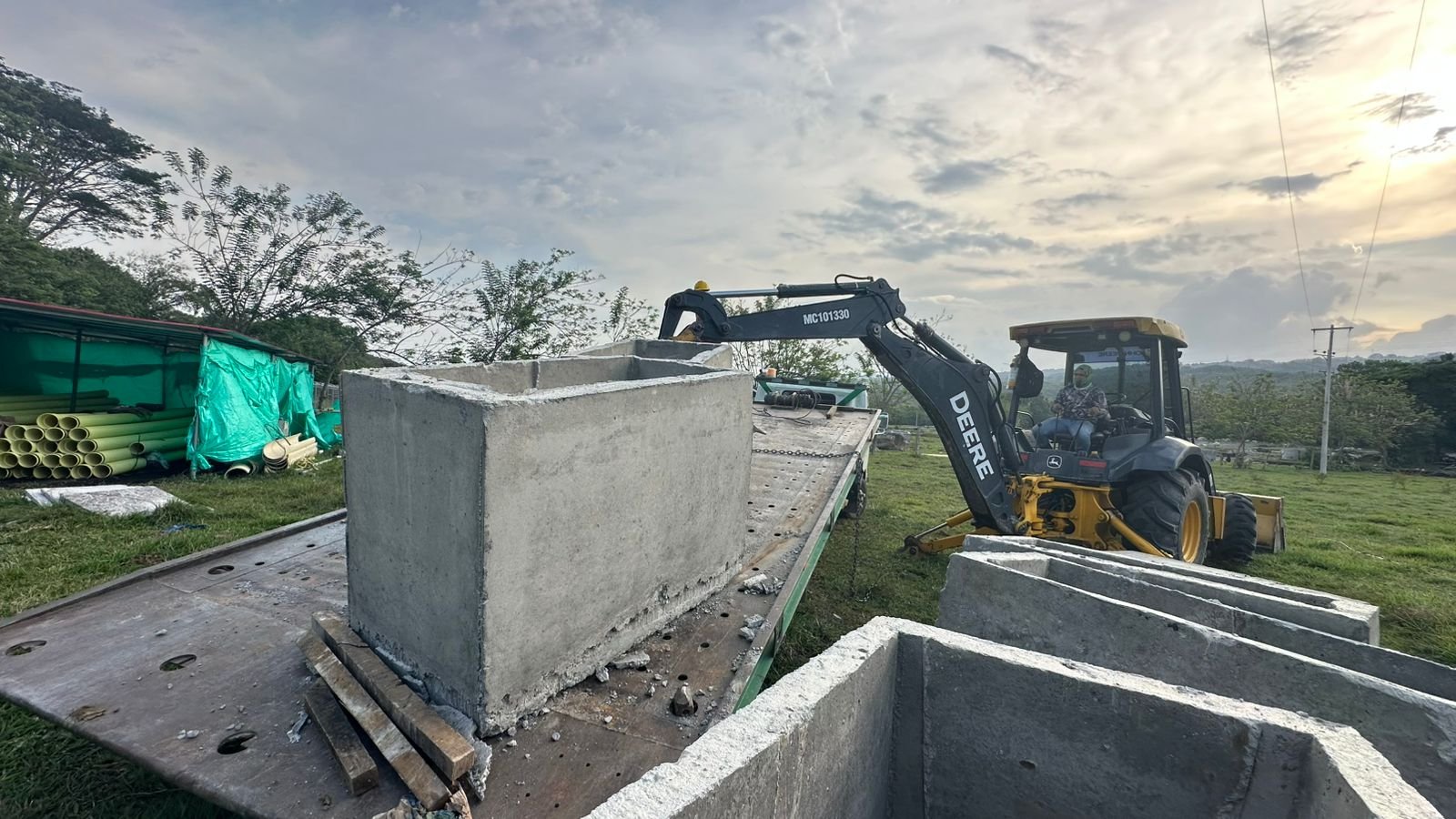

Se realizó replanteo y nivelación de nuevas cajas y pozos en vía 7B, instalación del pozo N.° 2 y N.° 5, y seguimiento permanente al control de excavaciones y conformación de cama de arena.
En infraestructura complementaria, se avanzó en pintura y acabados de portería, instalación de tejas y shut de basuras, cerramientos y adecuaciones generales.
Semana 16 al 20 de febrero
2026

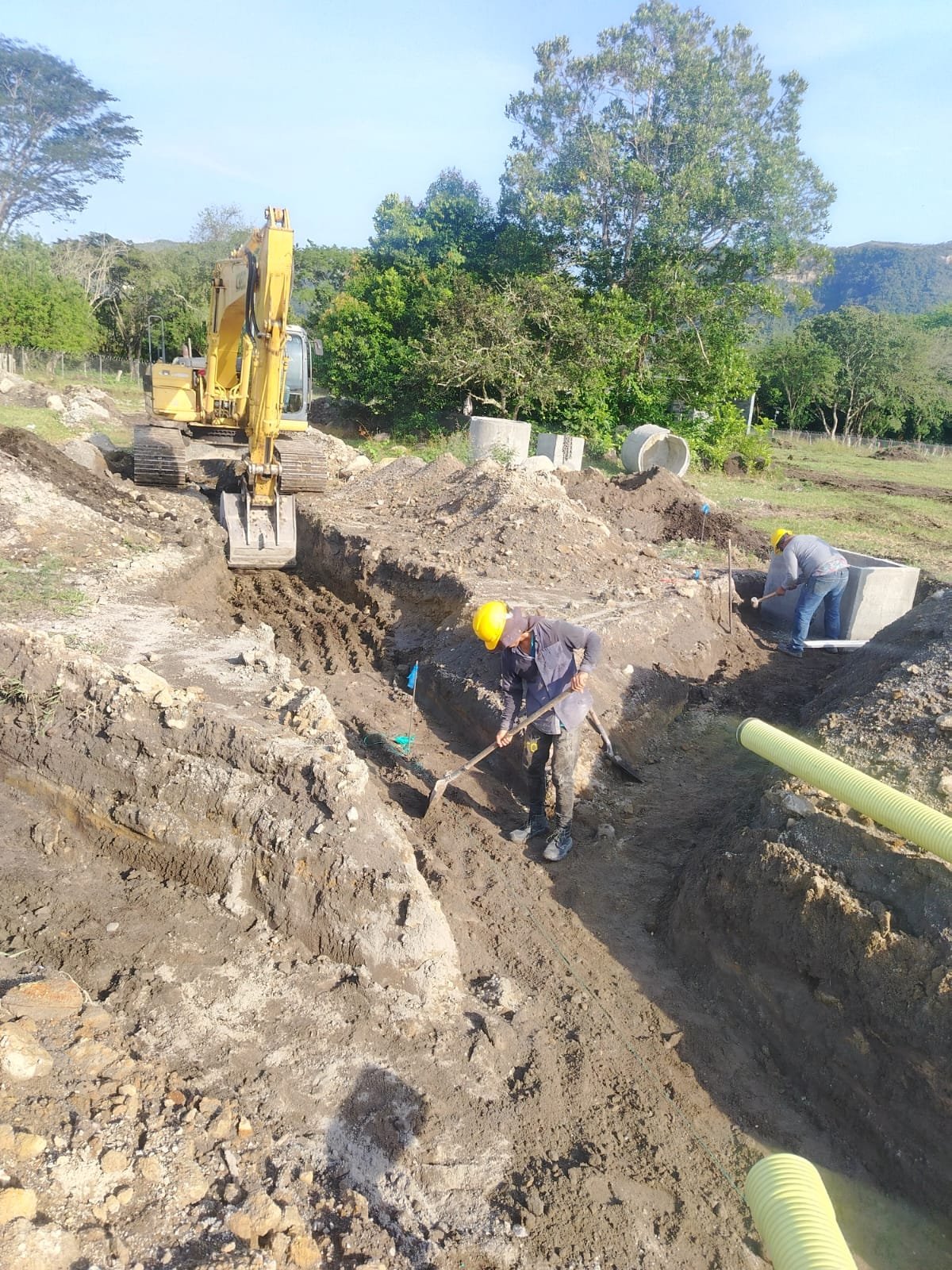

Se continuaron los trabajos de red sanitaria, incluyendo instalación de tubería, cajas domiciliarias y adecuación de pozos, con sus respectivas pruebas hidráulicas y tapado de tramos ejecutados.
Las condiciones climáticas afectaron parcialmente el desarrollo de algunas actividades, por lo que se priorizaron labores de replanteo, limpieza, adecuaciones y traslado de materiales.

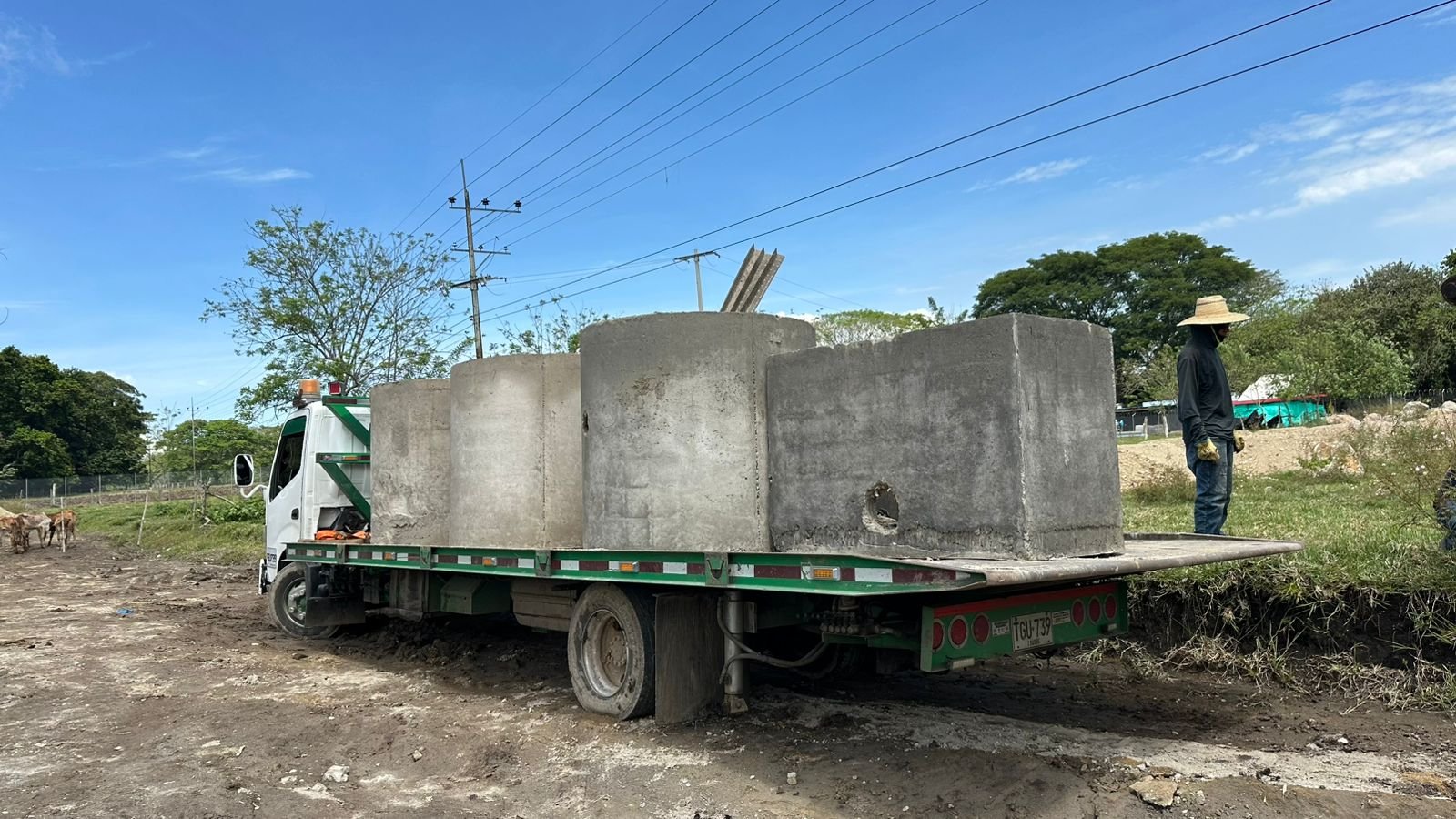

Paralelamente, se avanzó en infraestructura de portería y cubiertas, recepción de materiales, y replanteo de postes eléctricos para próximas instalaciones

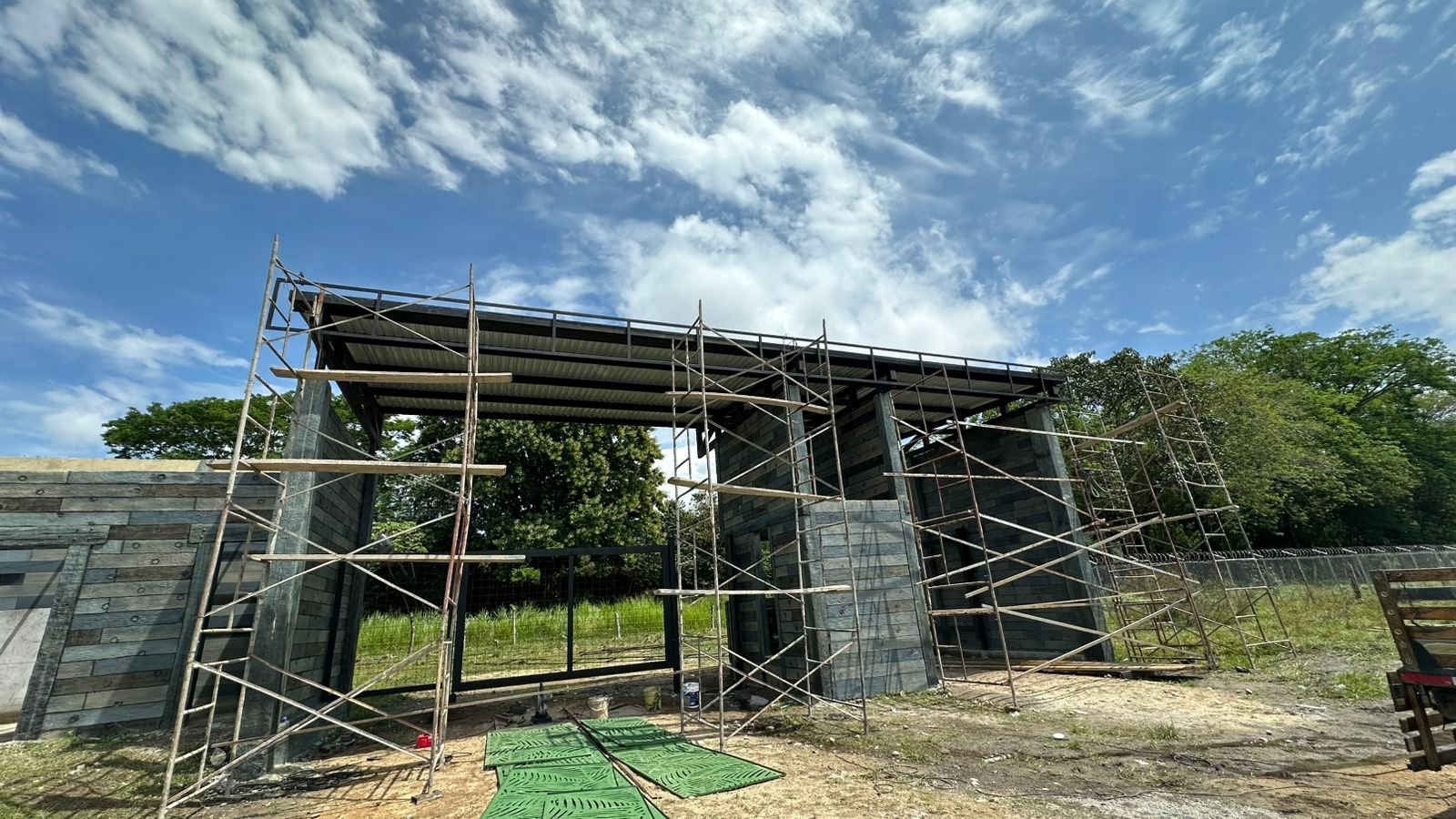

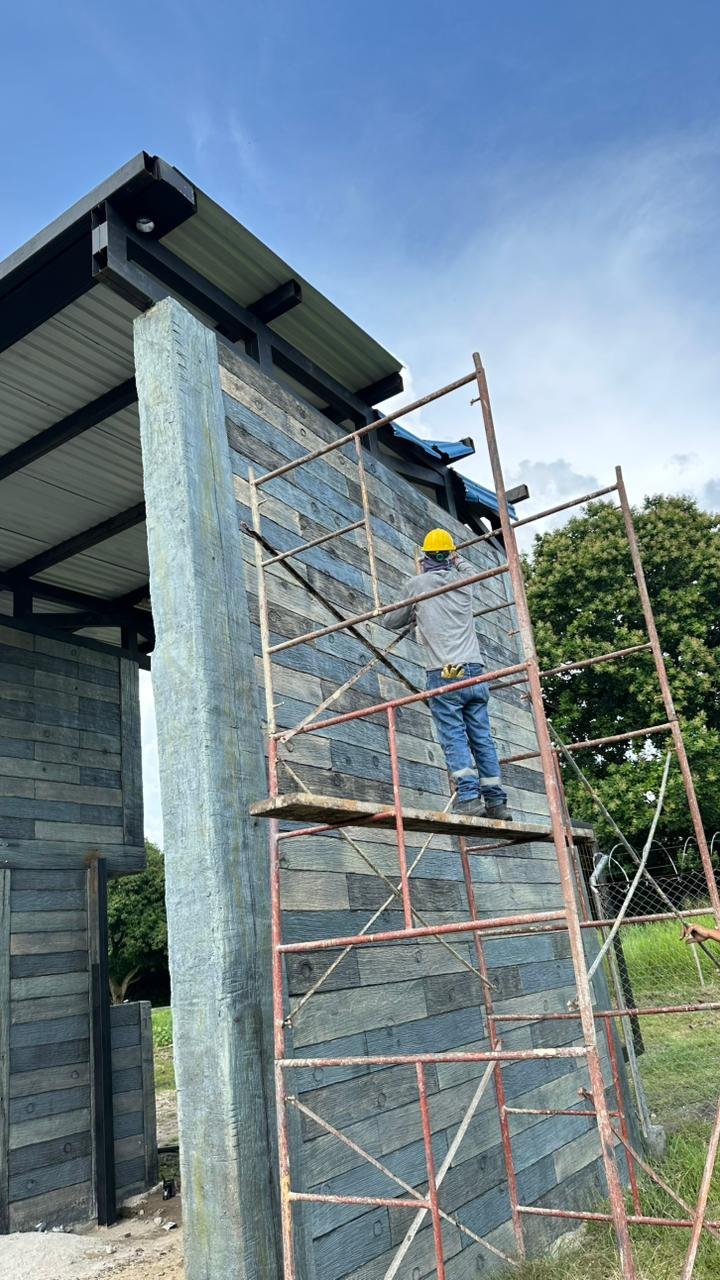

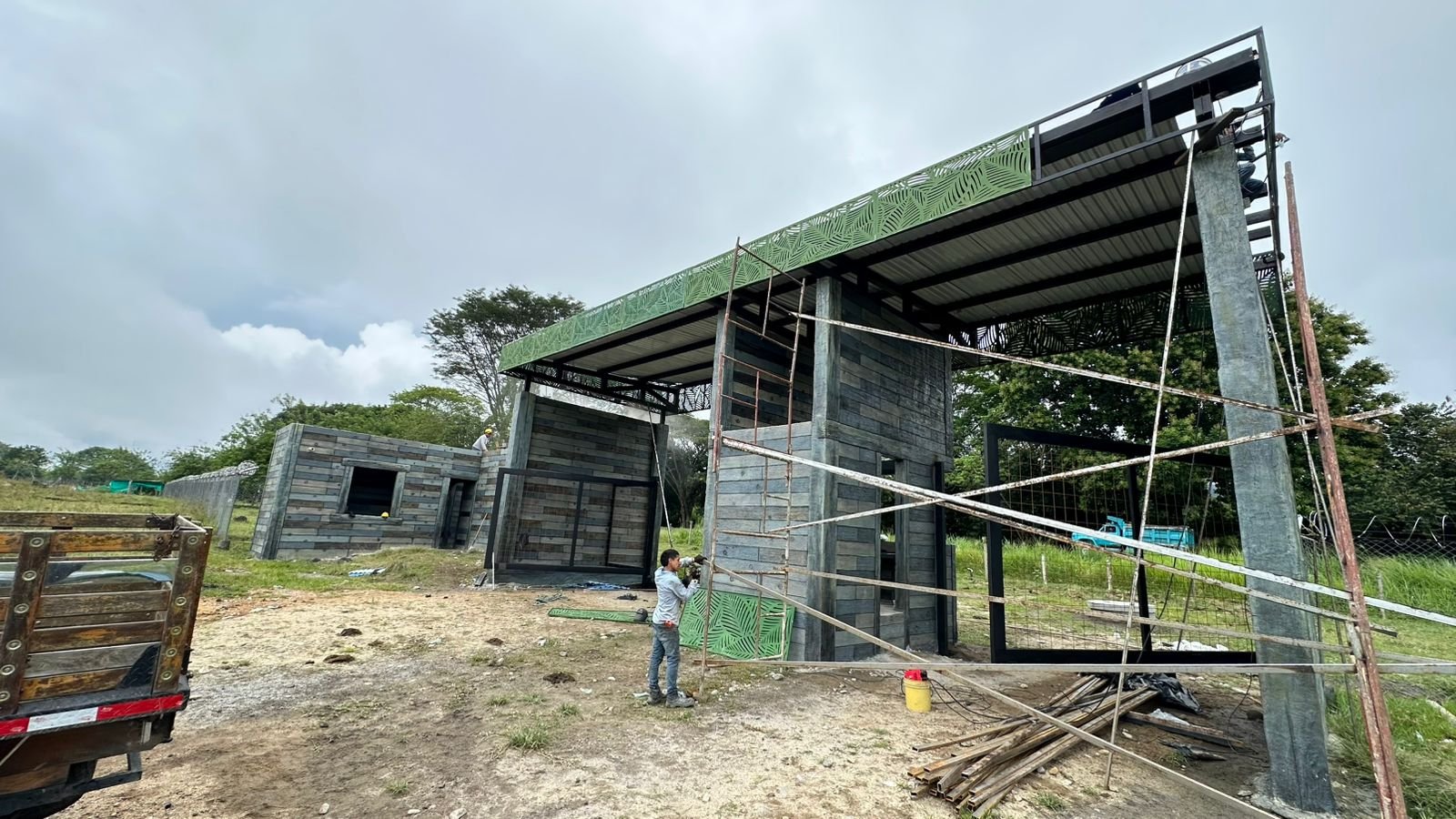

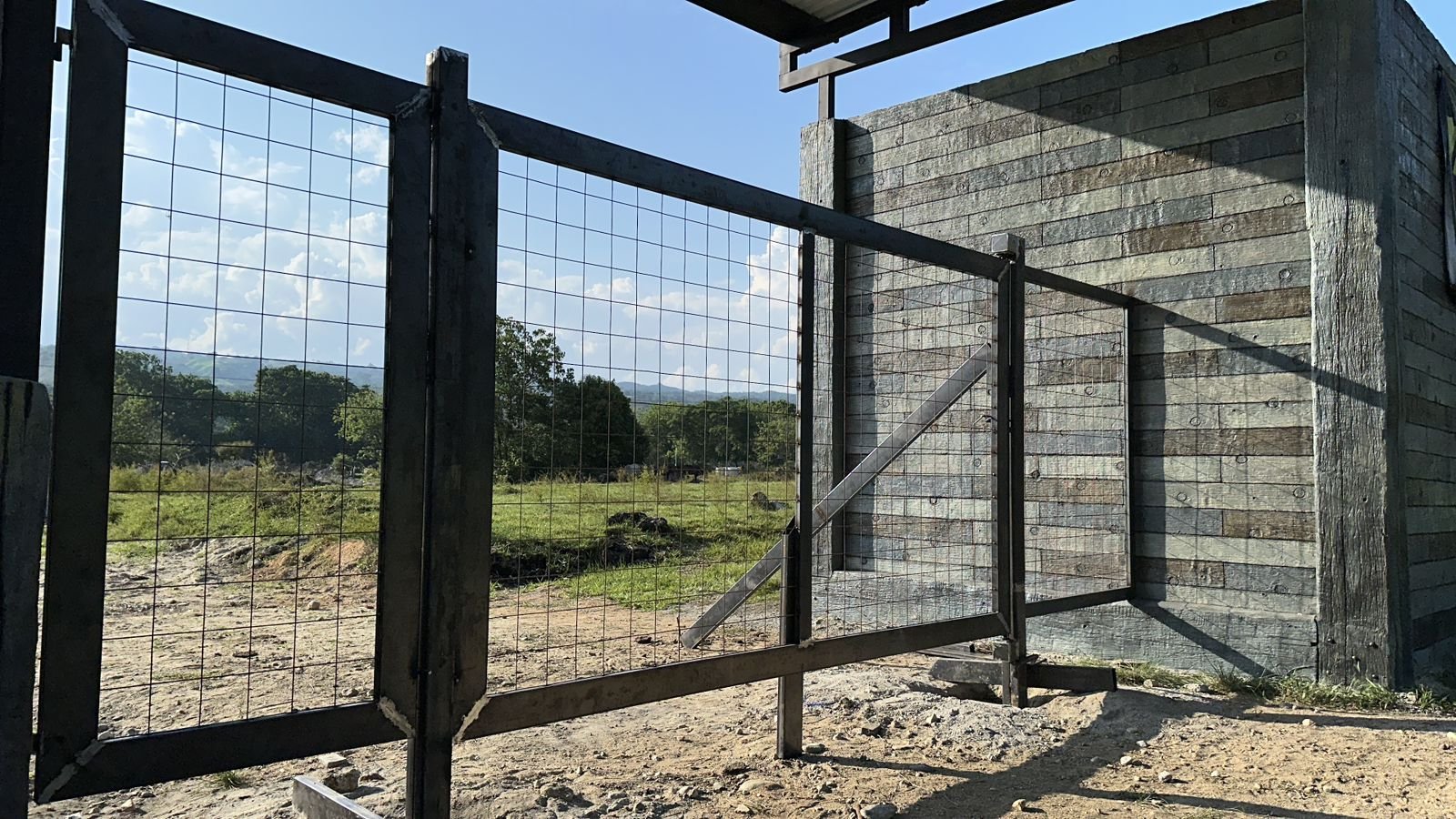

Se avanzó en la construcción de la portería, completando la fundición de zapatas e instalación de la estructura metálica, quedando pendiente pintura y algunos acabados.
A pesar de las lluvias, los trabajos continuaron con control de aguas y medidas de seguridad para garantizar calidad y prevenir riesgos.
Semana 9 al 13 de febrero
2026

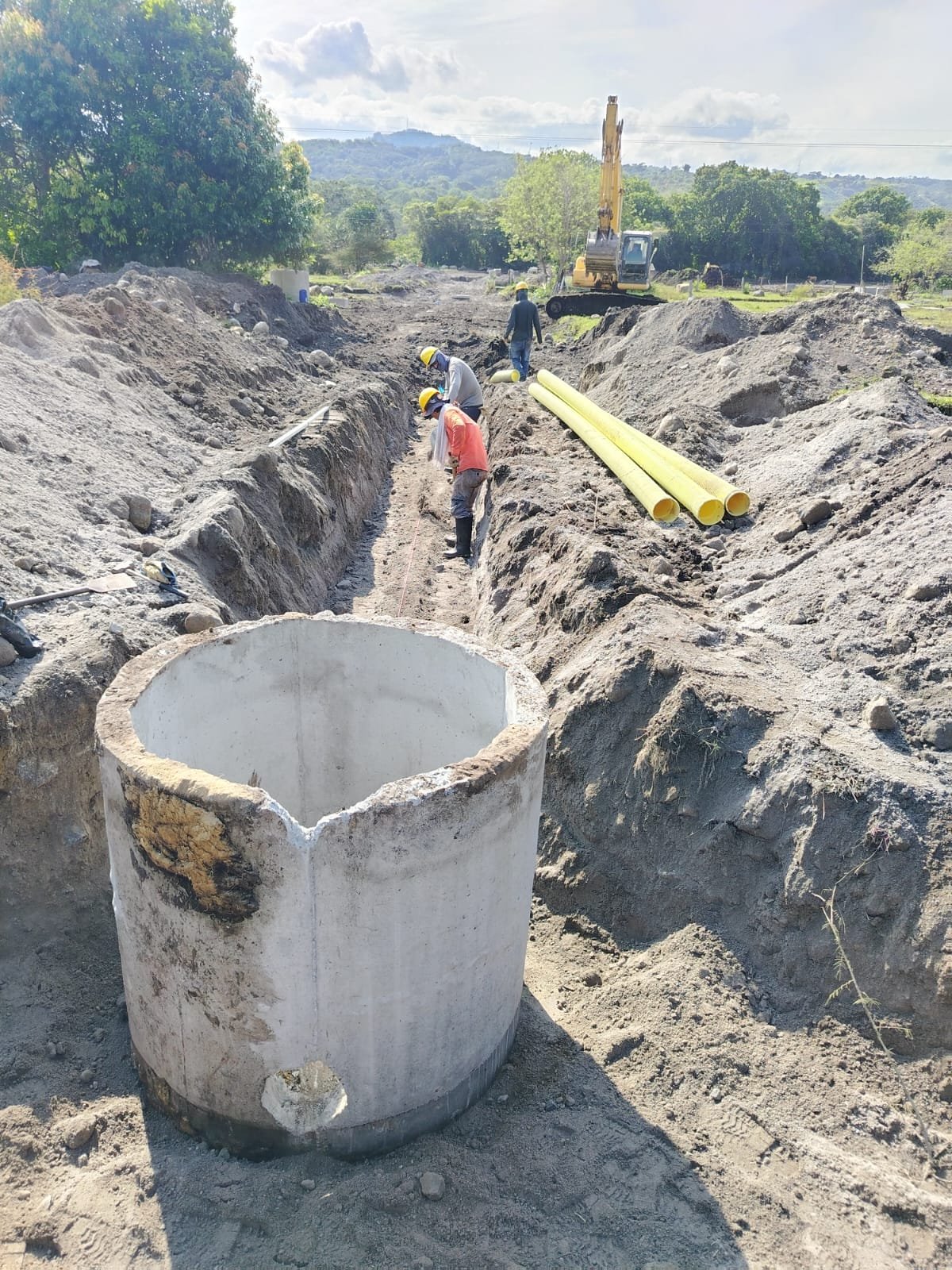

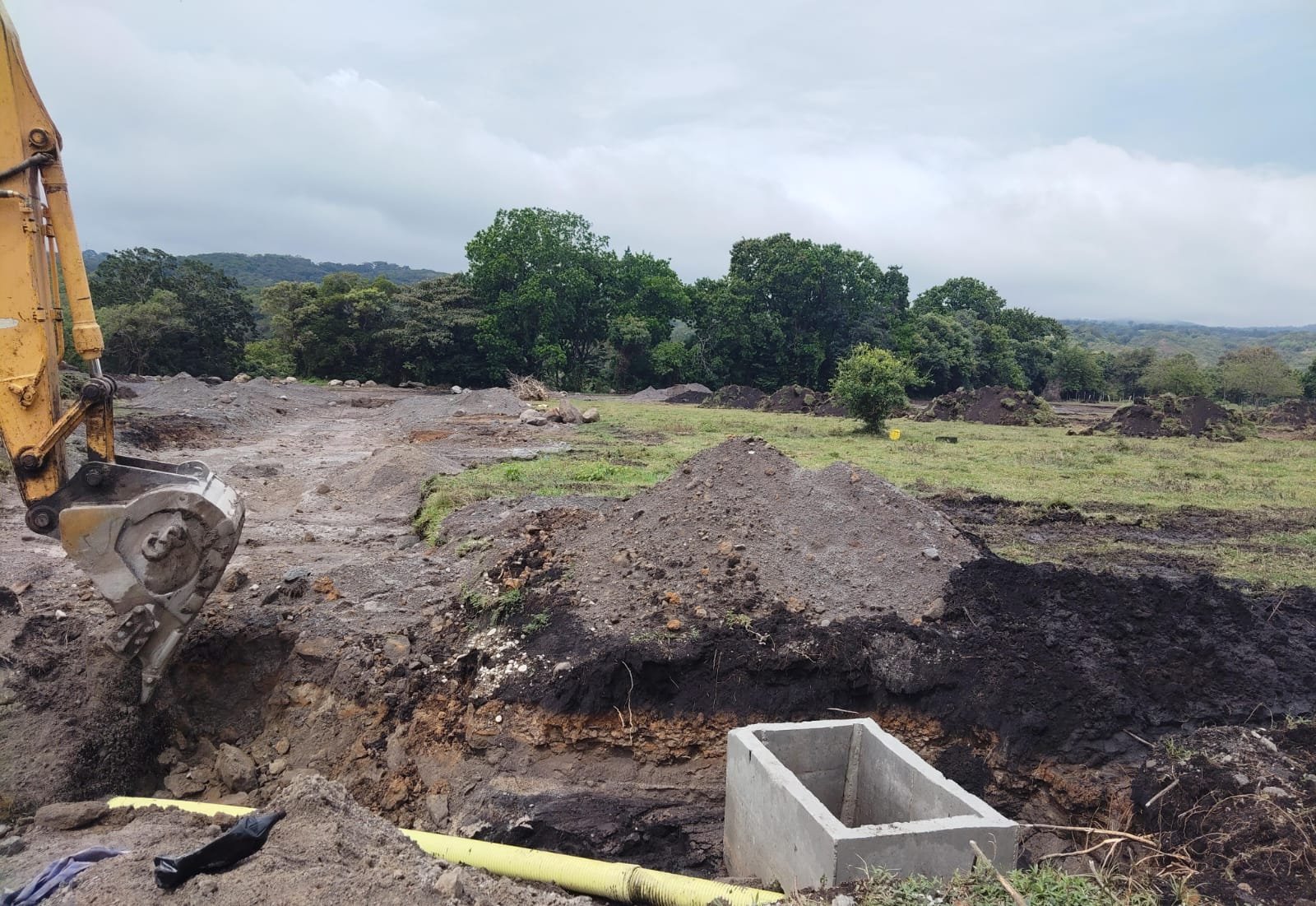

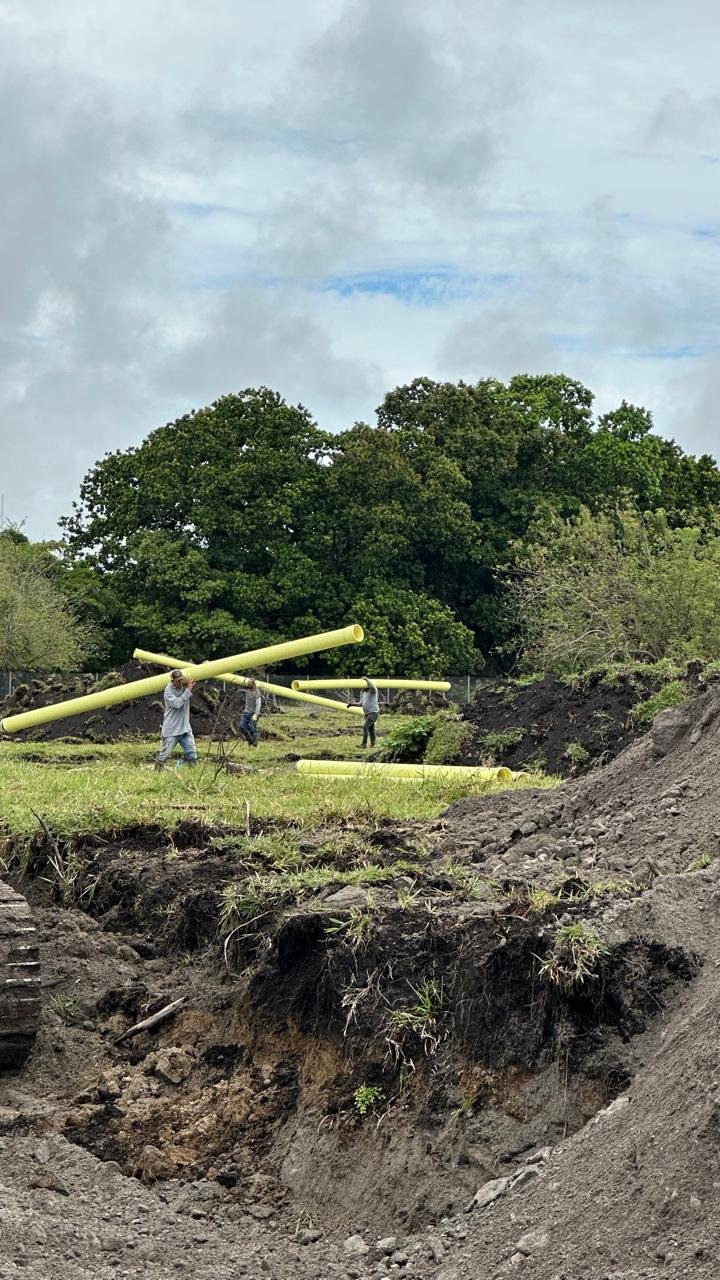

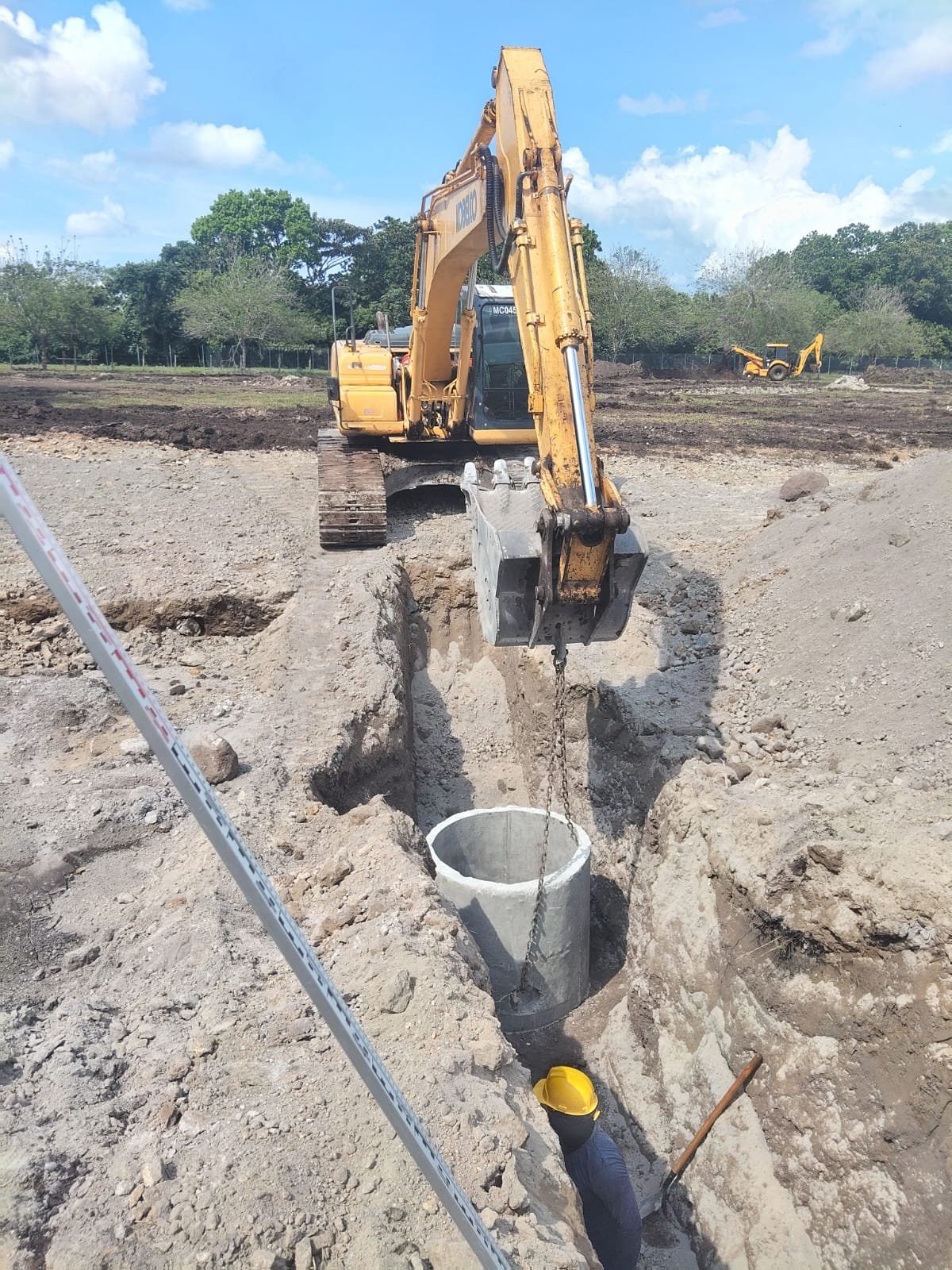

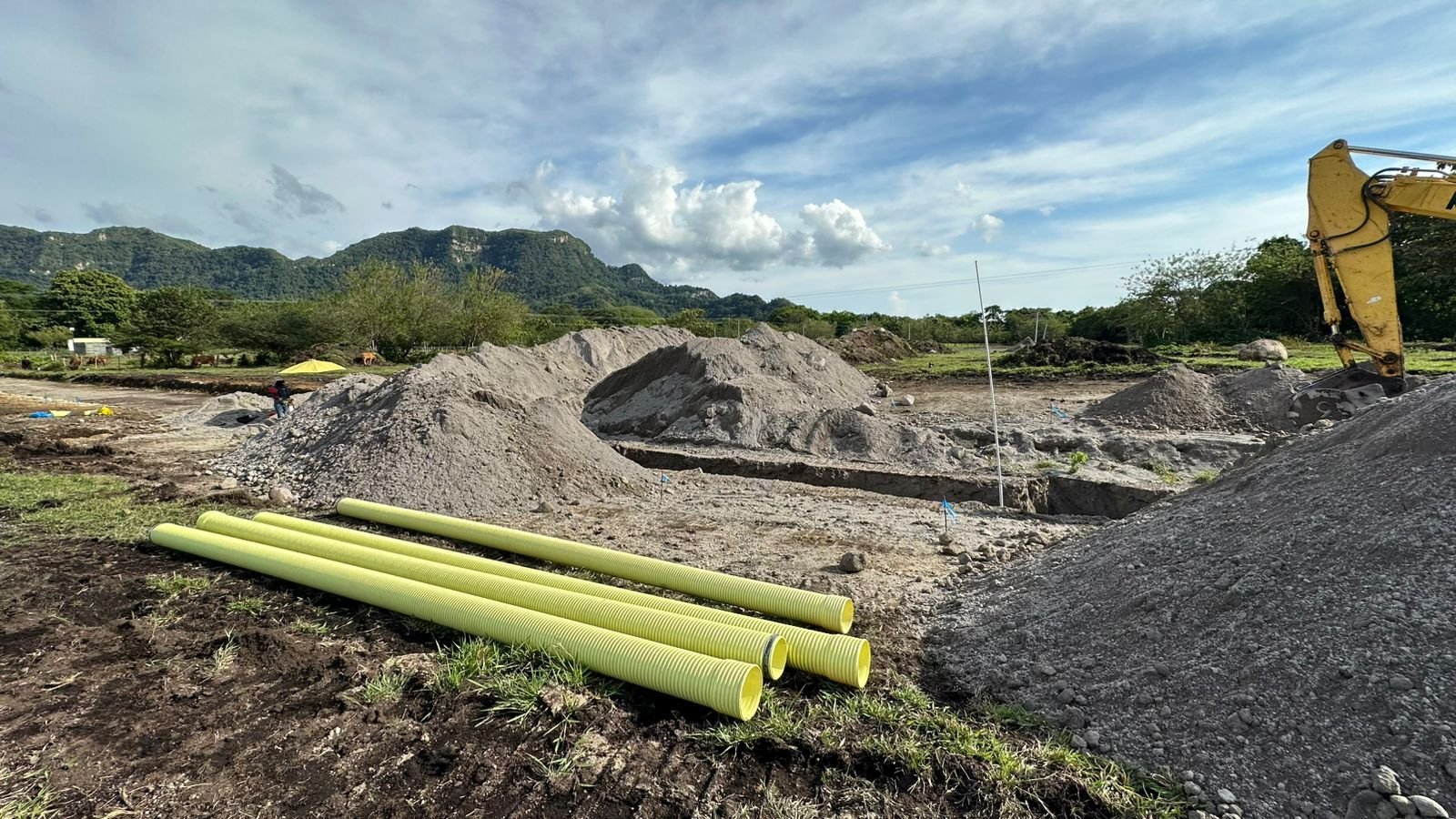

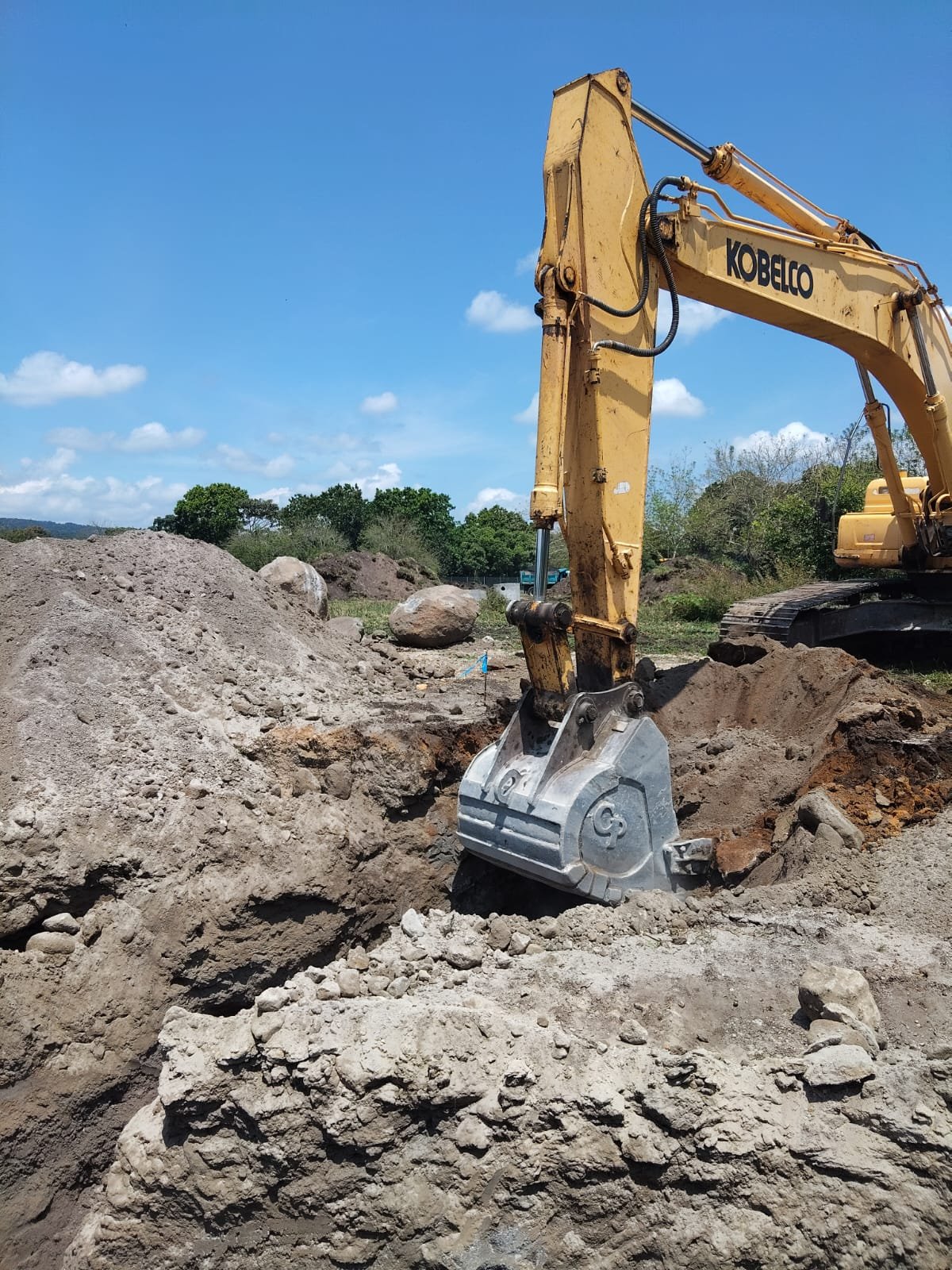

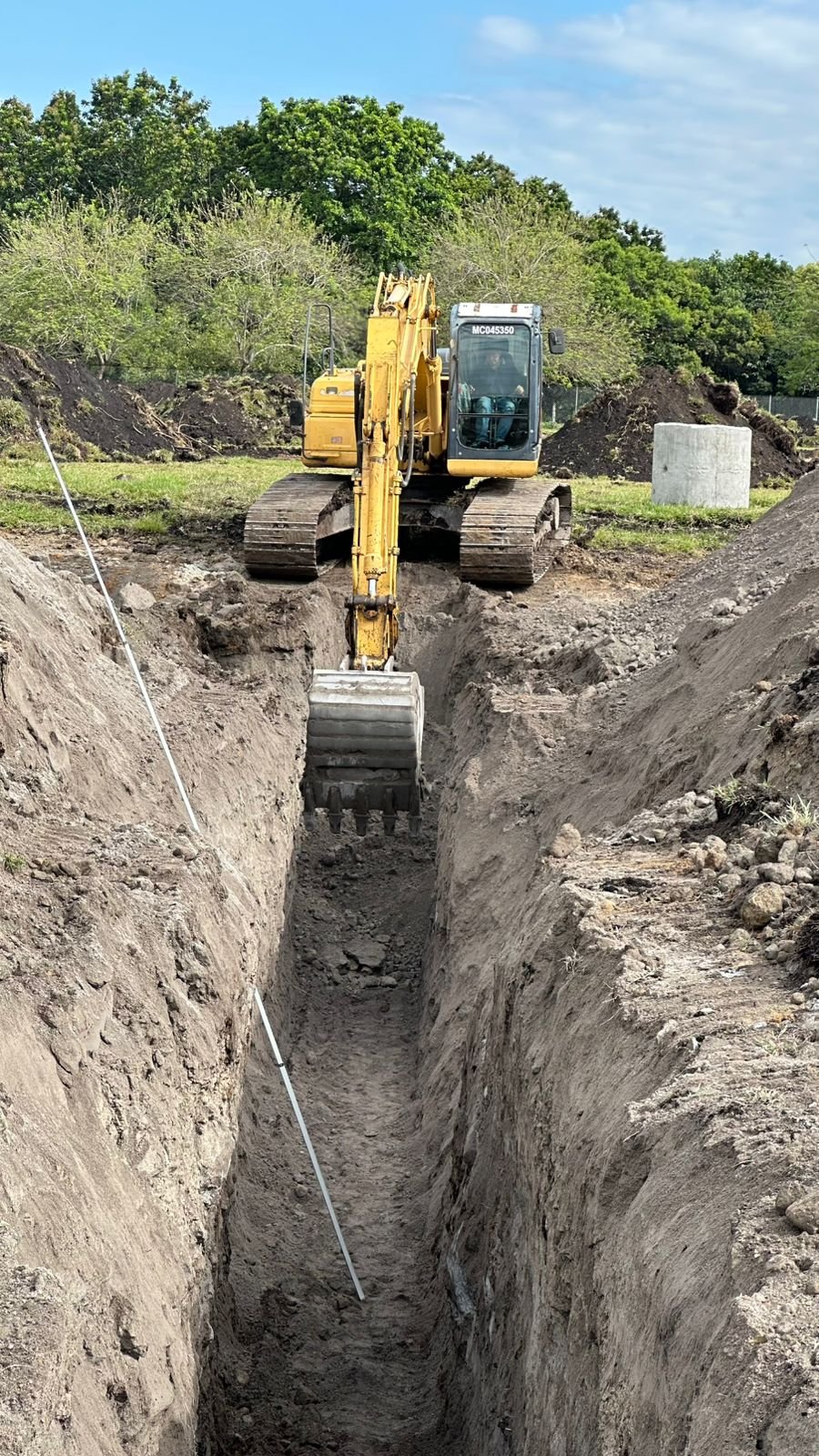

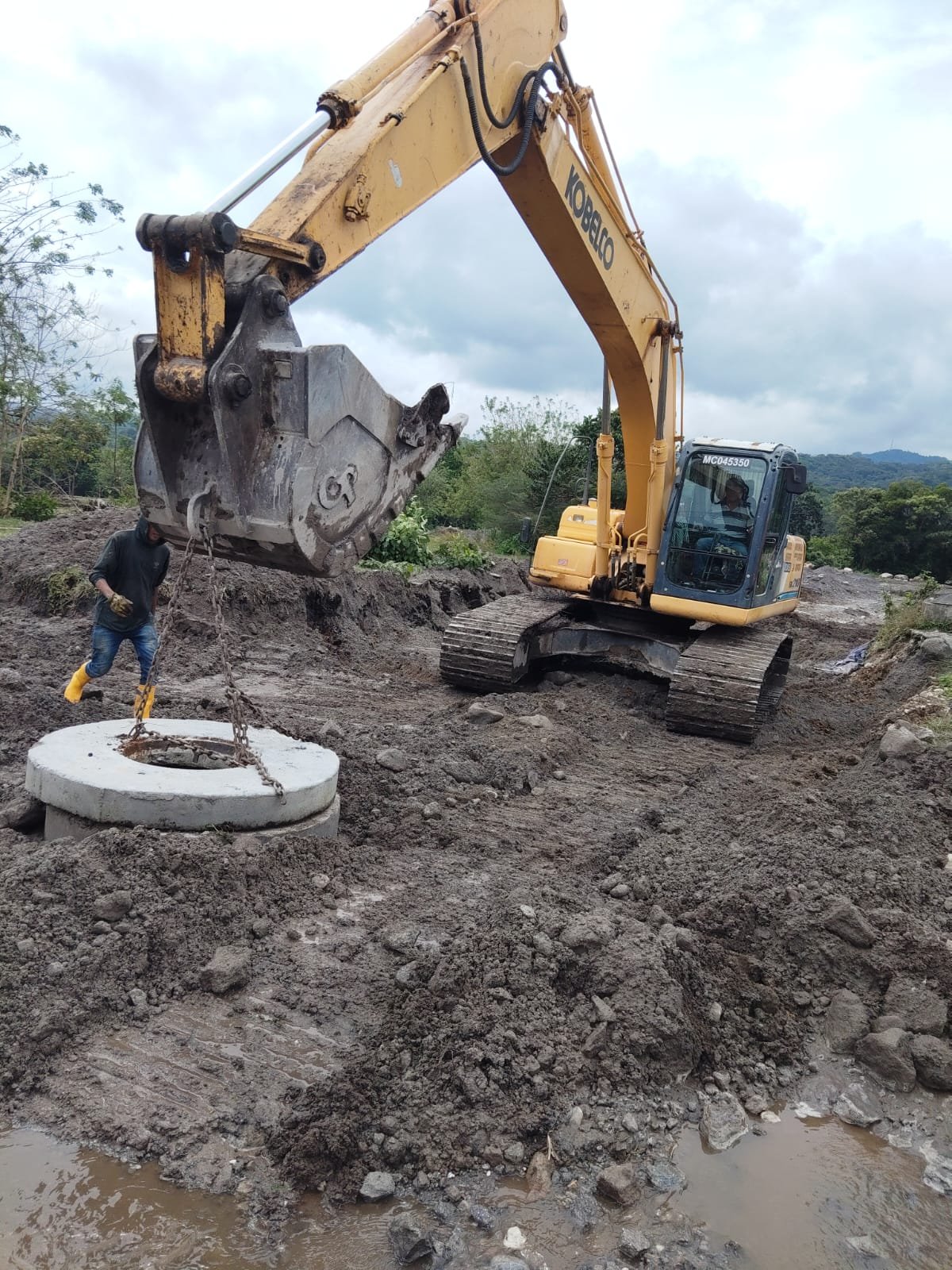

Durante la semana se logró un avance importante en la instalación de la red sanitaria, ejecutando excavaciones, instalación de pozos y más de 120 metros lineales de tubería, con sus respectivas pruebas de agua y cierre de zanjas.
Se avanzó en la construcción de la portería, completando la fundición de zapatas e instalación de la estructura metálica, quedando pendiente pintura y algunos acabados.
A pesar de las lluvias, los trabajos continuaron con control de aguas y medidas de seguridad para garantizar calidad y prevenir riesgos.
Semana 2 al 6 de febrero 2026
Semana 2 al 6 de febrero 2026

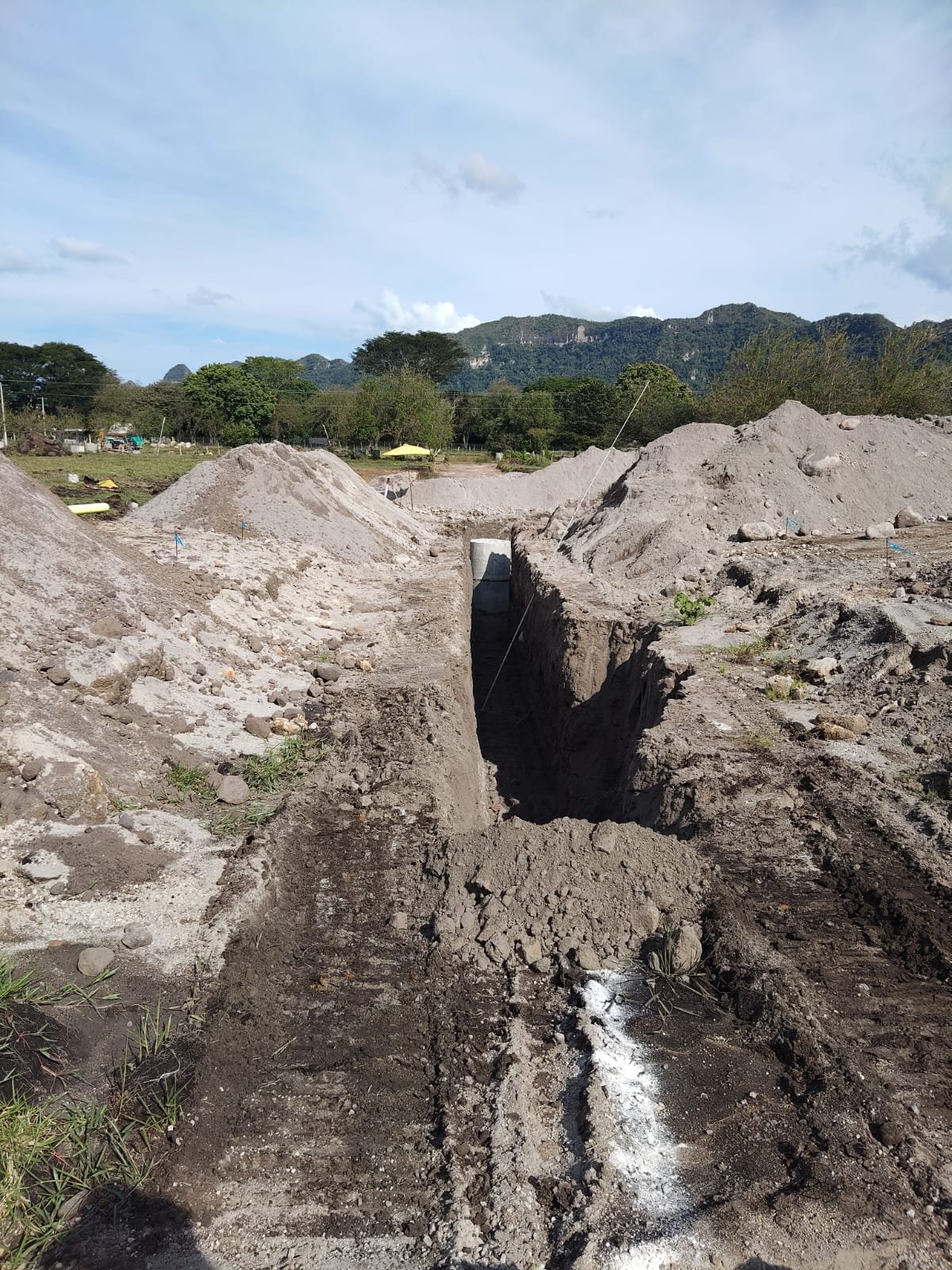

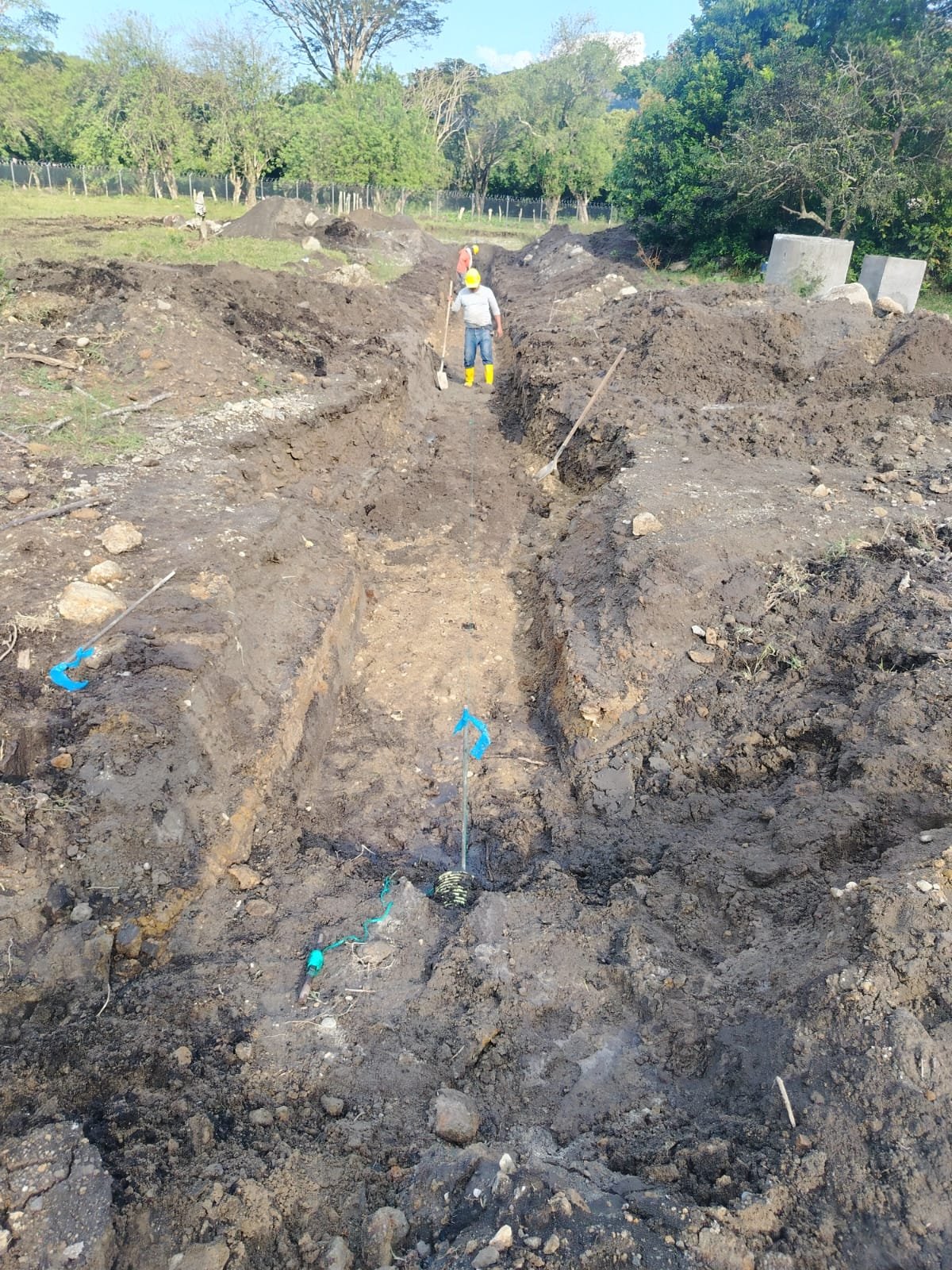

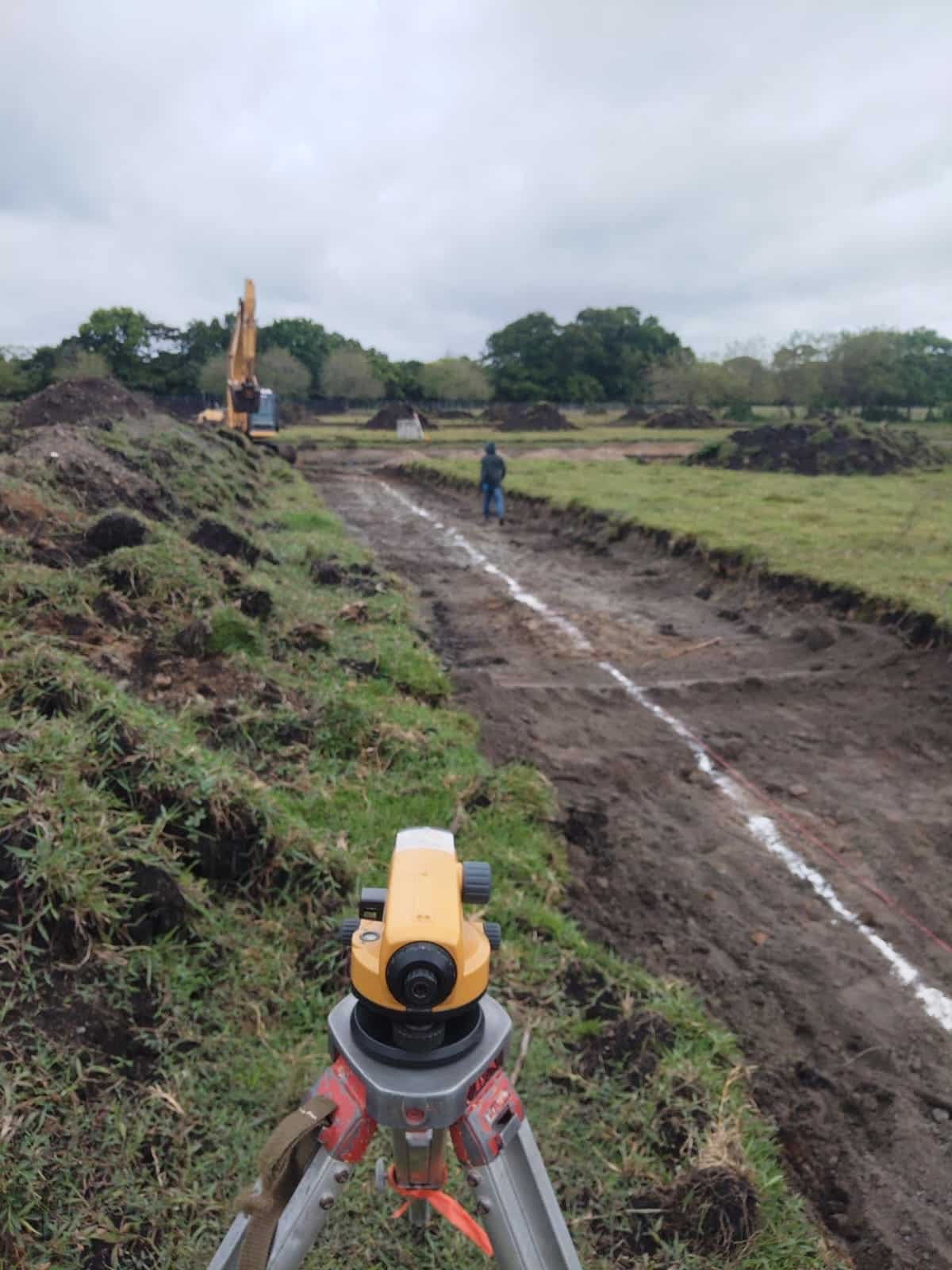

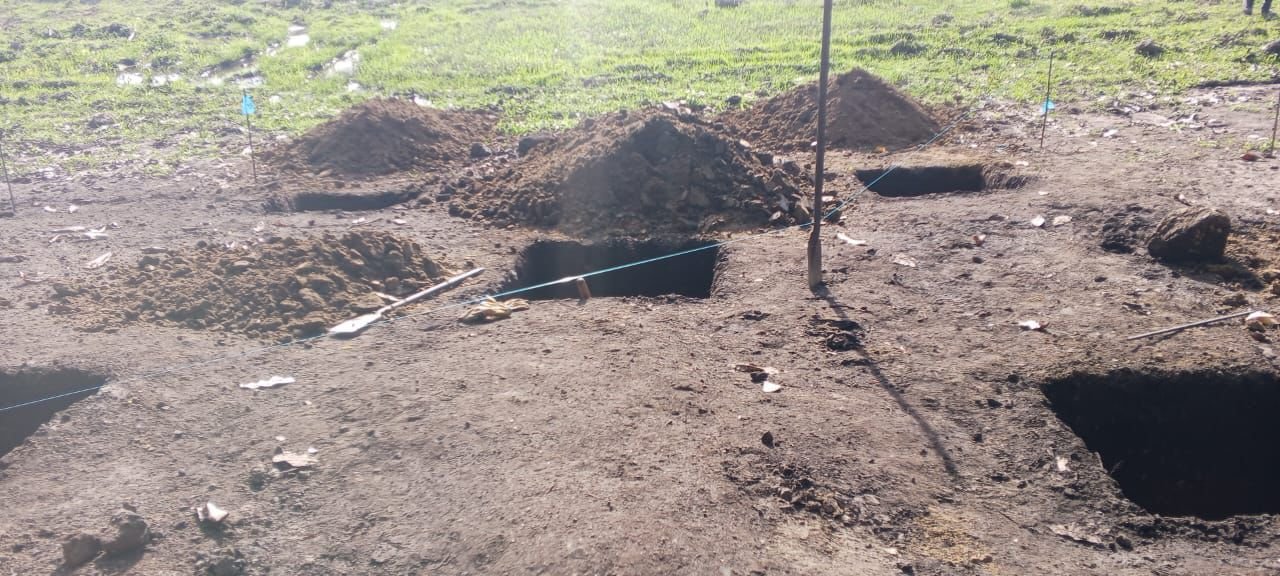

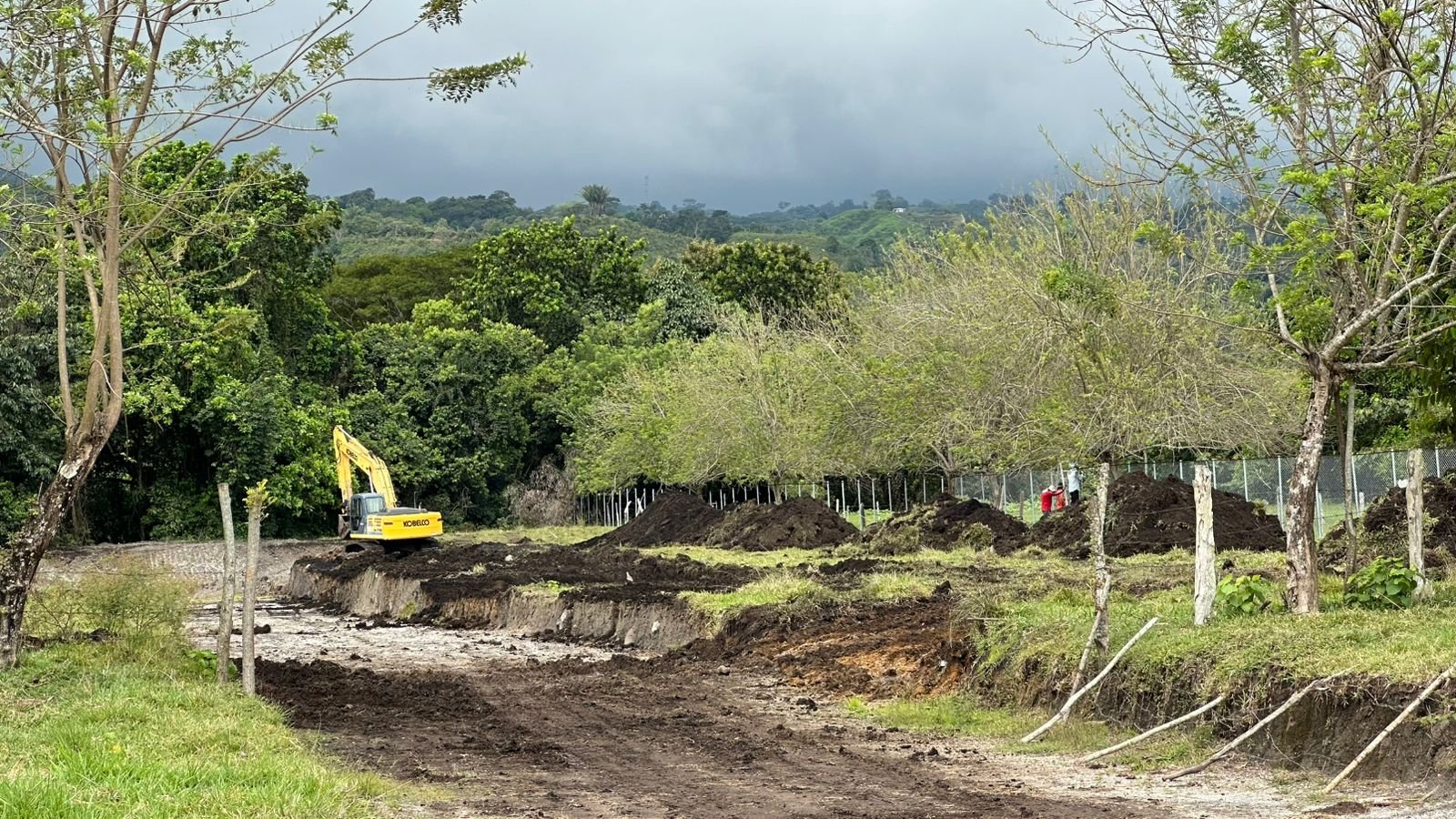

Durante la semana se avanzó en la ejecución de la red sanitaria, realizando replanteos, control de excavaciones, instalación de tubería, pozos y cajas sanitarias en distintos tramos del proyecto, incluyendo pruebas de funcionamiento y cierre de los sectores intervenidos.
Se efectuó la nivelación de camas de arena, verificación de pendientes y marcación de niveles de rasante, garantizando el correcto desempeño del sistema.

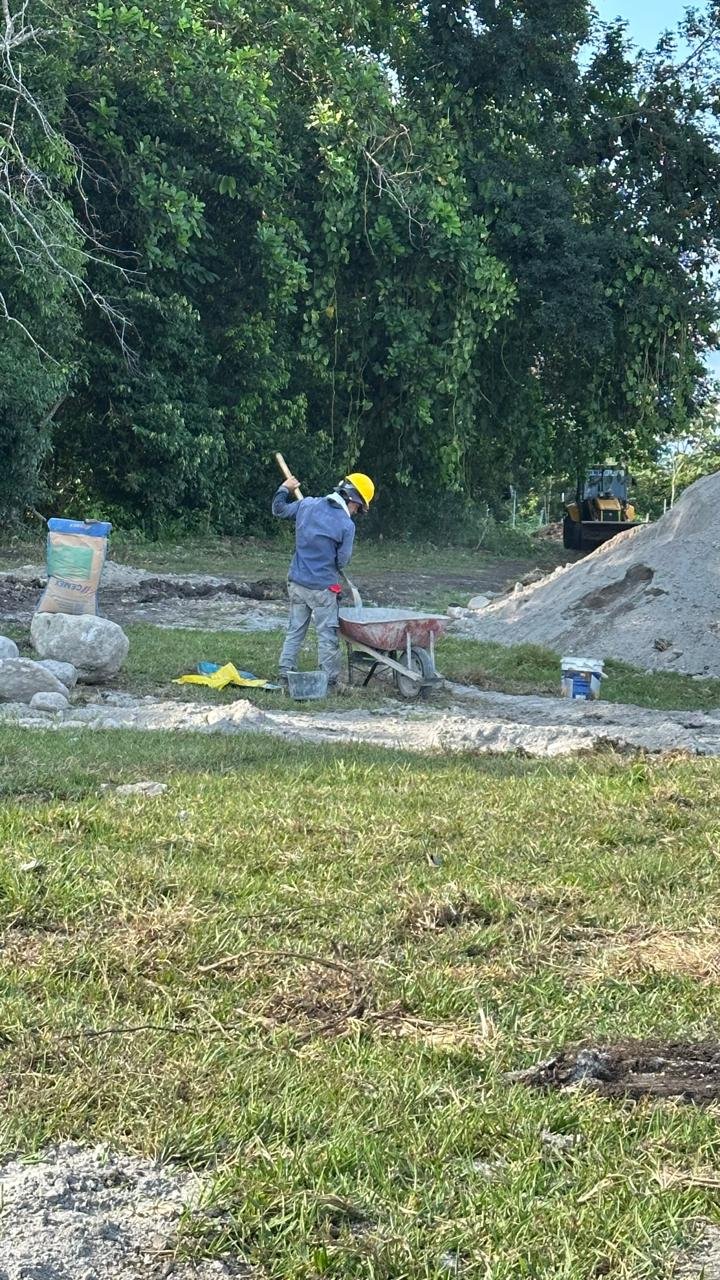

Adicionalmente, se realizaron labores de movimiento de tierra, supervisión de obra, organización de materiales y toma de niveles para trabajos en la portería y zonas complementarias.
Galería de avances de obra
semana 15 al 19 de diciembre 2025

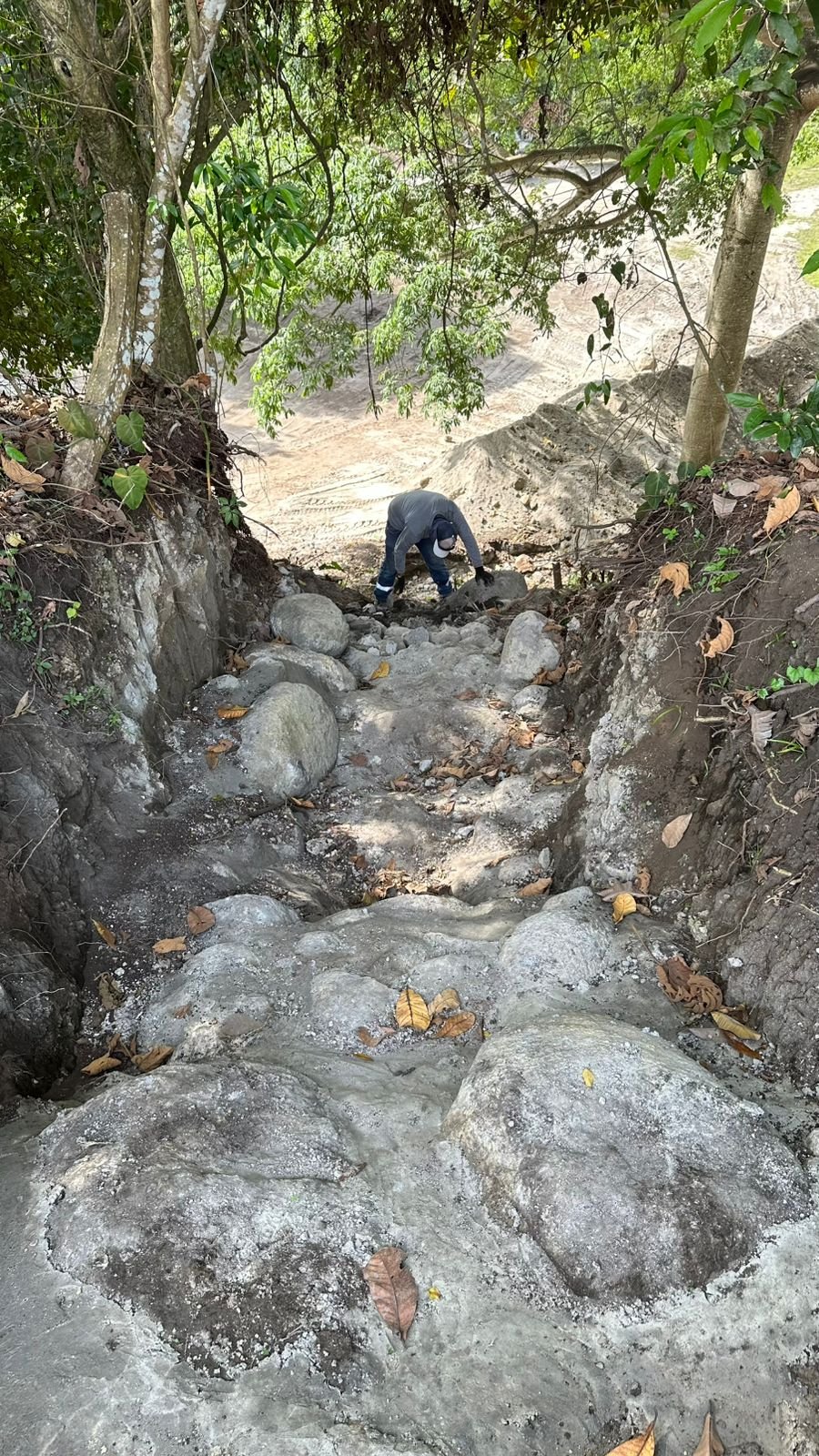

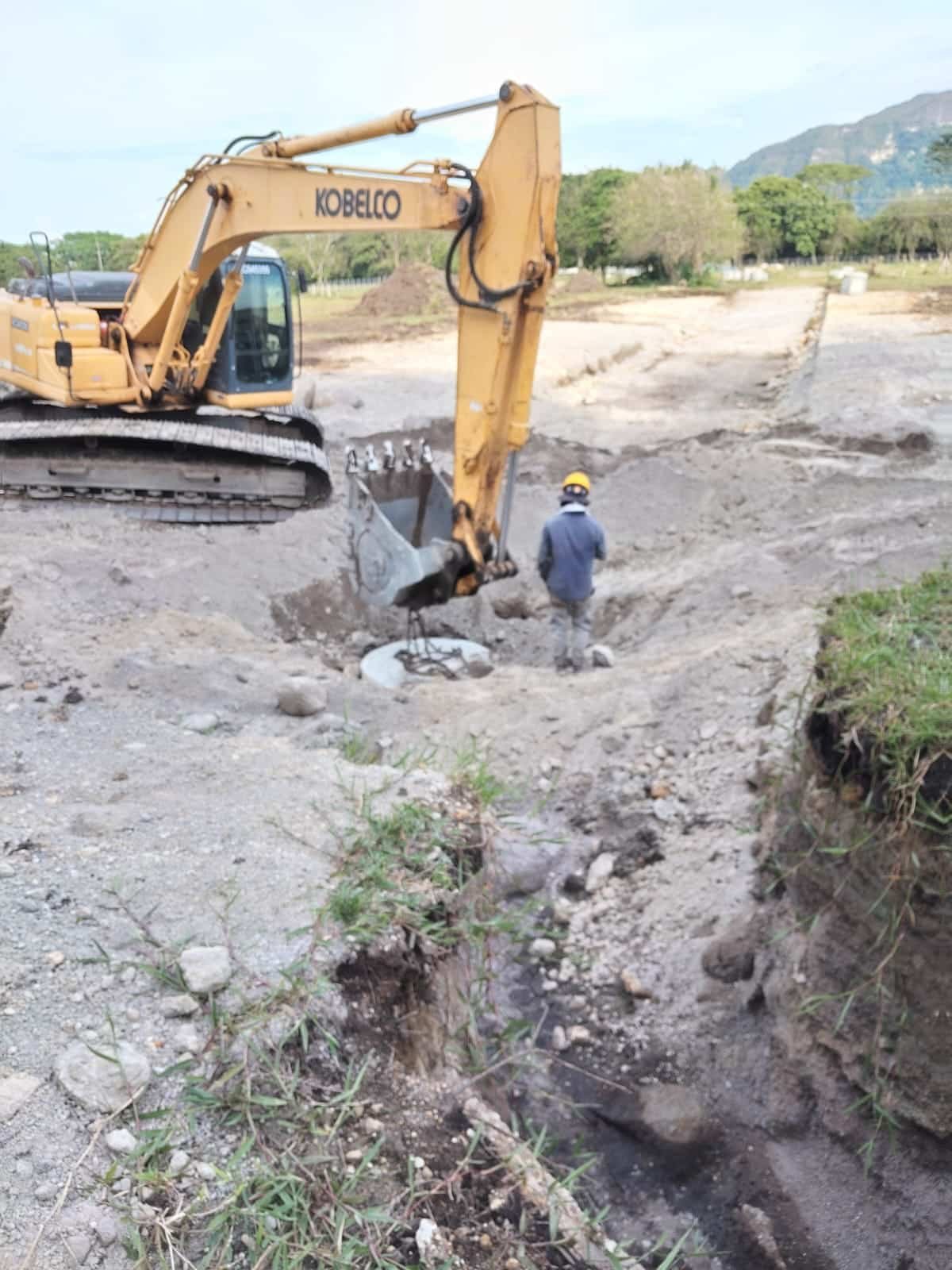

Durante la semana se avanzó en la conformación de descoles y disipadores en las vías de los sectores
Río Lagunilla y Río Medina, incluyendo excavaciones, instalación de tubería y colocación de piedra
para un adecuado manejo de aguas.
Se continuó con el cajeo, perfilamiento y adecuación de vías, así como el movimiento y redistribución
de material en terrazas y manzanas del club de campo.
Adicionalmente, se realizaron labores de limpieza general, organización del club de campo y ajustes
finales en la portería para mantener una imagen uniforme y ordenada
.
Semana 8 al 12 de noviembre 2025
Durante la semana se avanzó en trabajos de adecuación y movimiento de tierras, incluyendo excavaciones para postes, conformación de terrazas y perfilado de manzanas.
Se continuó con labores de pintura y acabados en portería, administración y shut de basuras, así como la construcción y finalización de disipadores.
También se realizaron actividades de limpieza, paisajismo y preparación de áreas para próximas instalaciones, manteniendo el avance general del proyecto conforme a lo programado.
Semana 1 al 5 de noviembre 2025
Esta semana se avanzó en la construcción de muros, adecuación del terreno, manejo de aguas y perfilamiento de vías.
Se ajustó la ubicación de postes eléctricos según planos actualizados.
En la zona de piscina se replantearon diseños y se marcaron las áreas principales para su construcción.
