Galería de avances de obra
semana 16 al 20 de febrero 2026

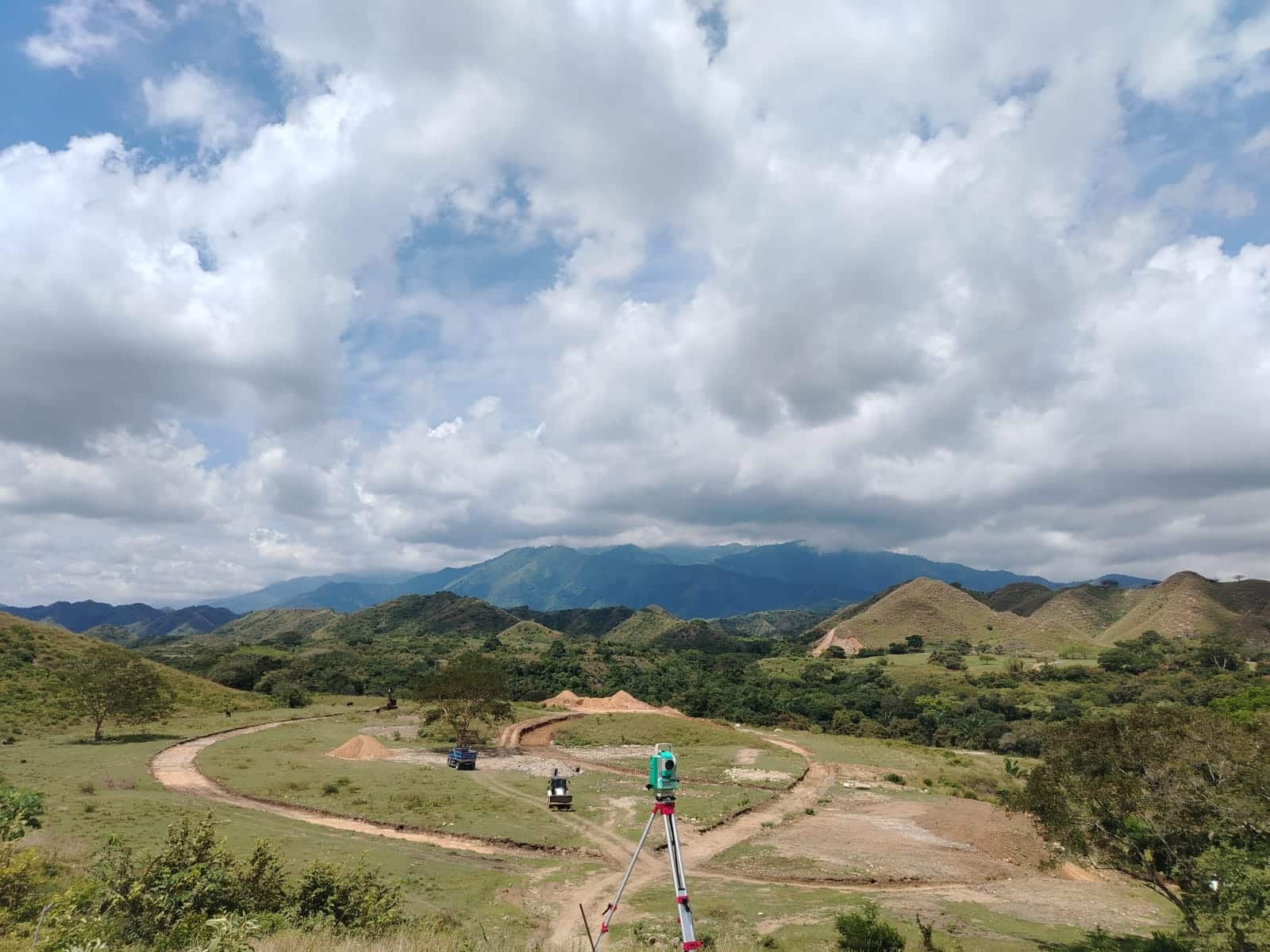

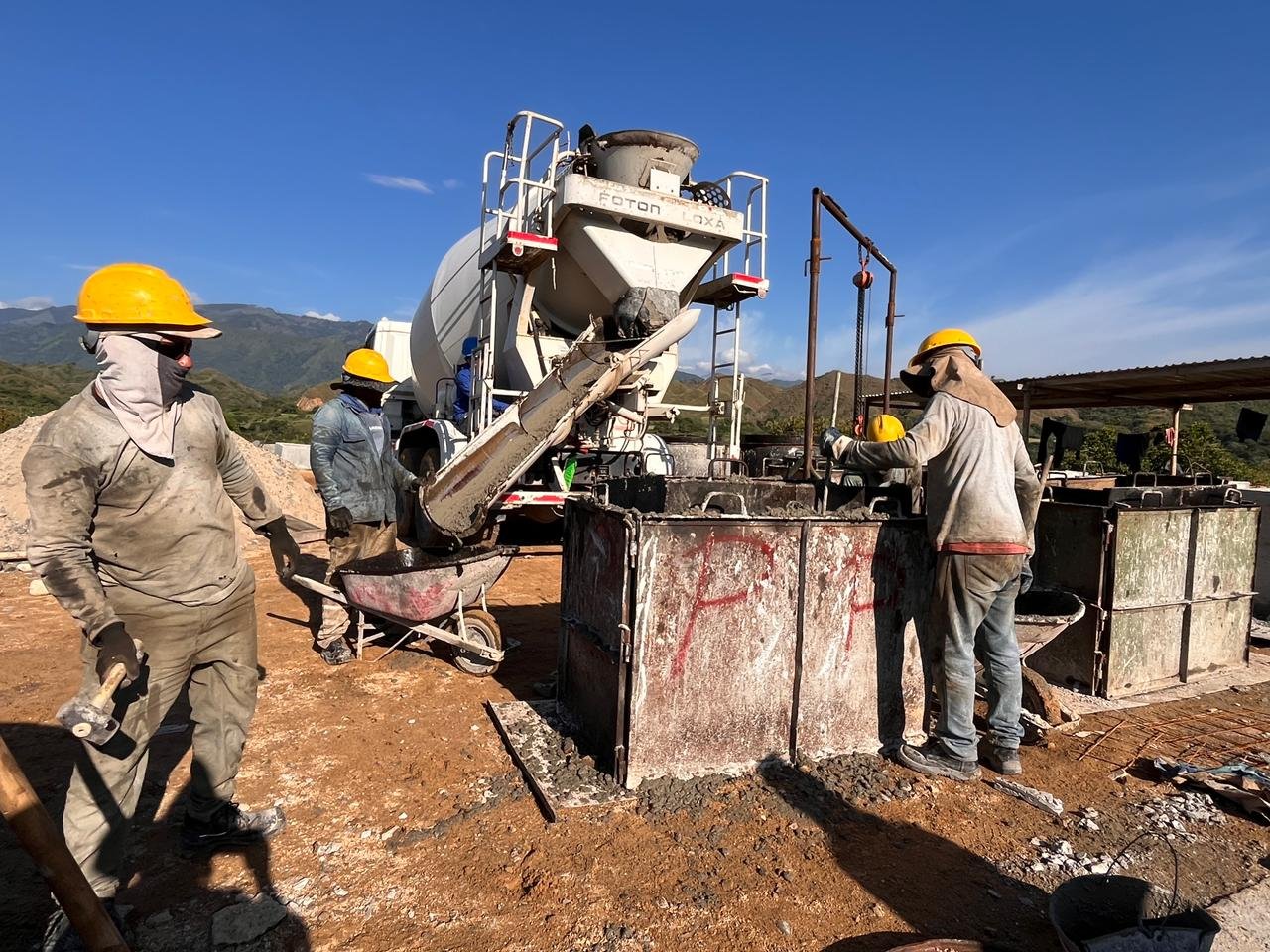

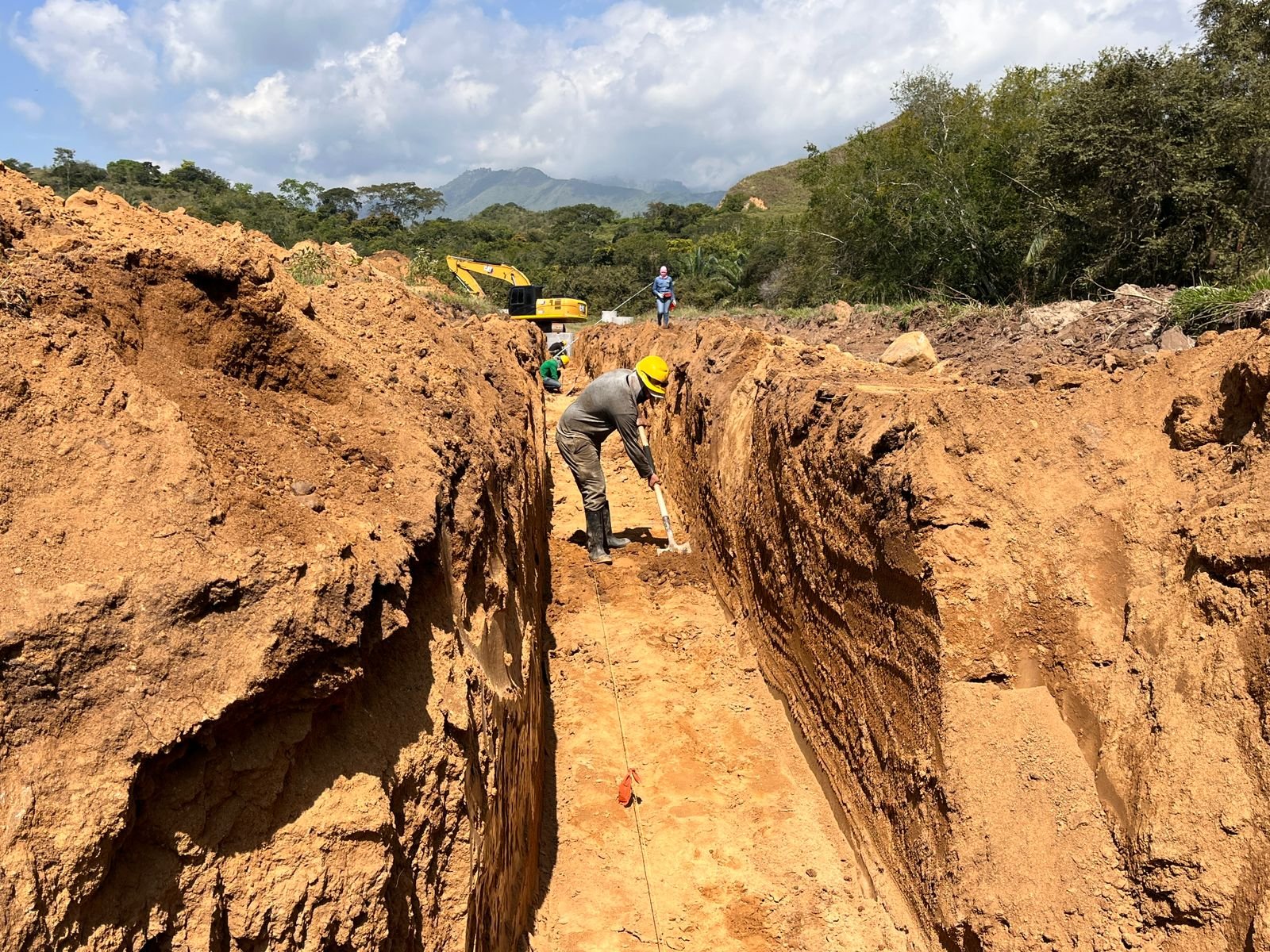

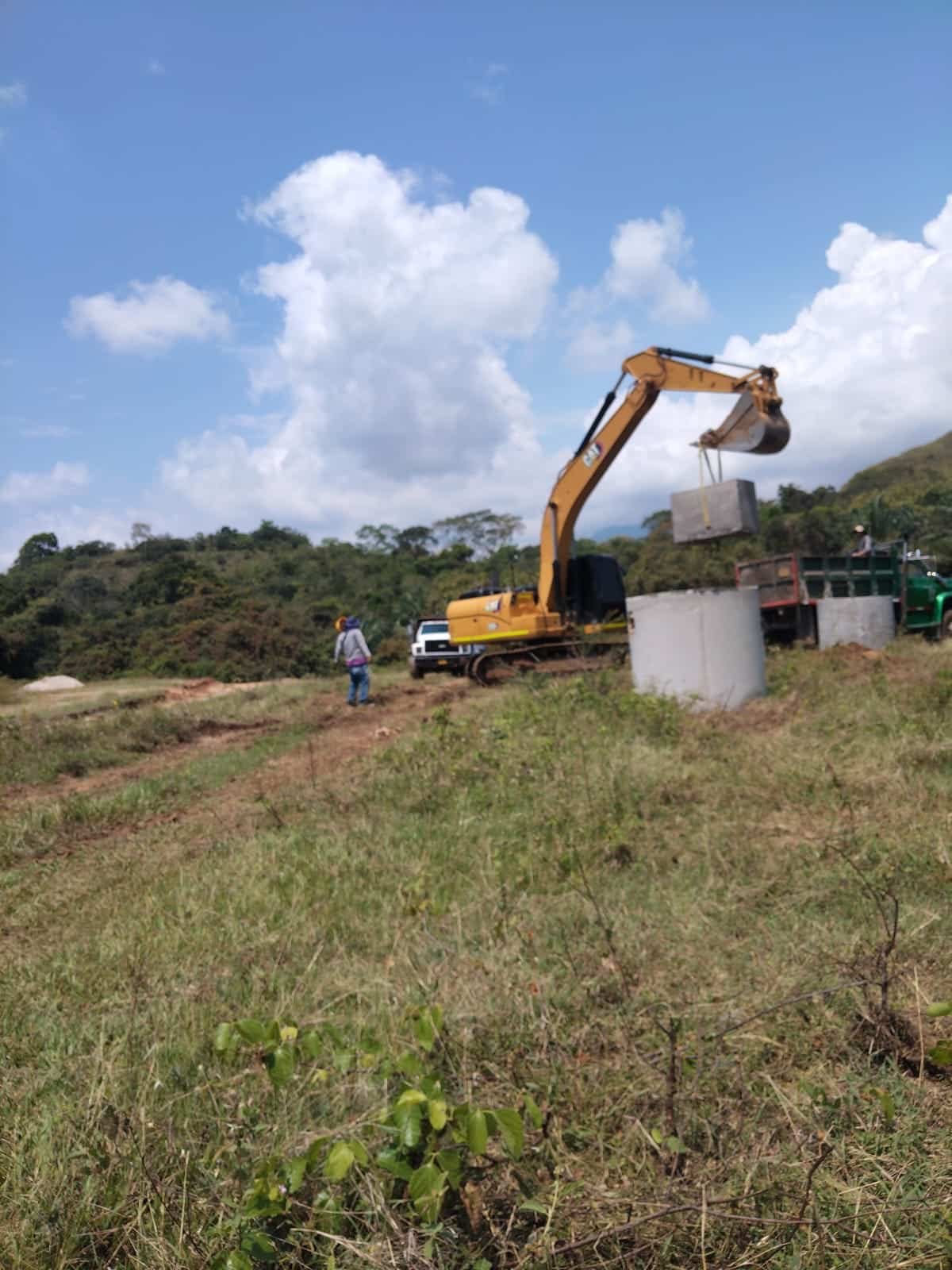

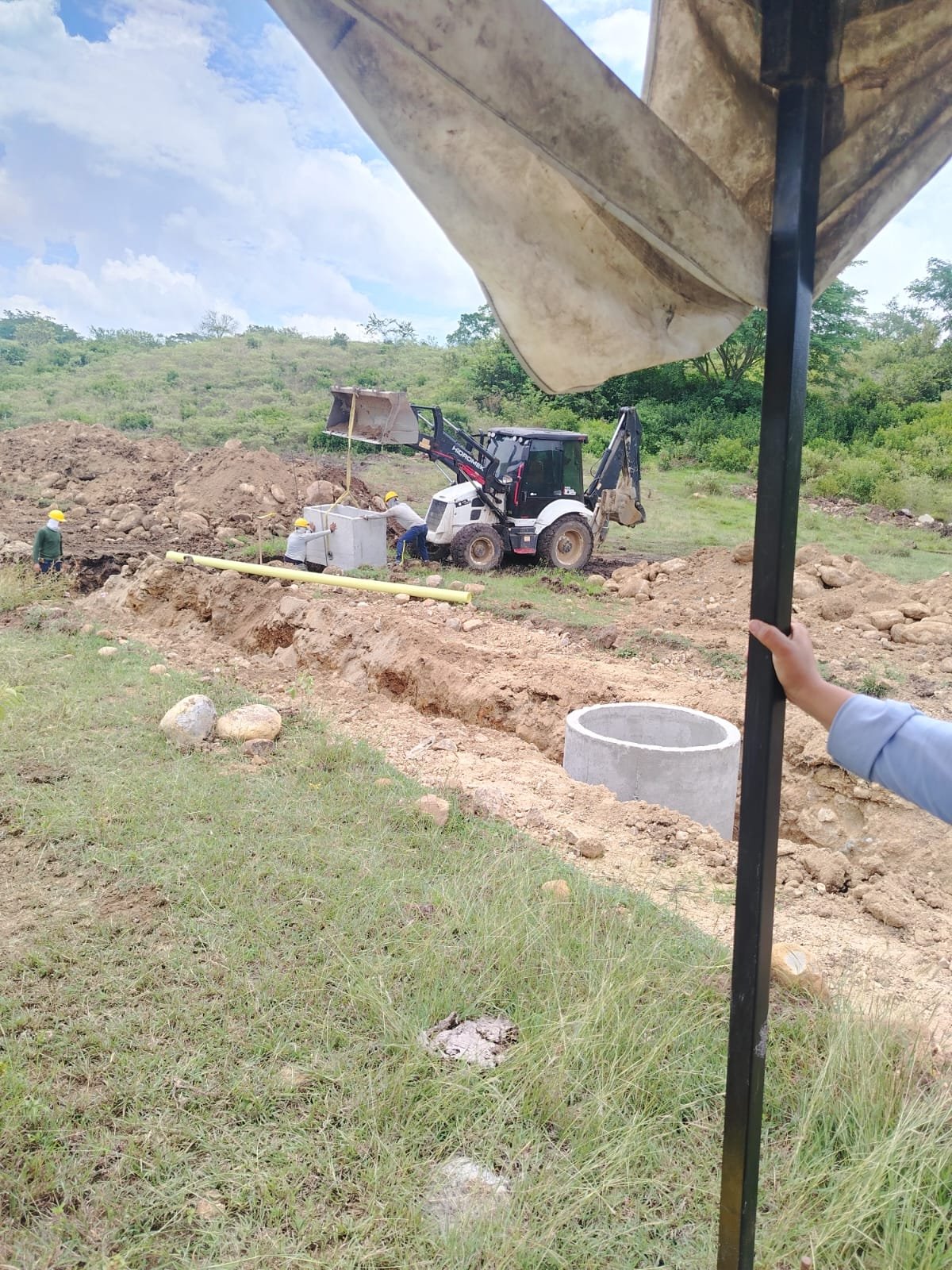

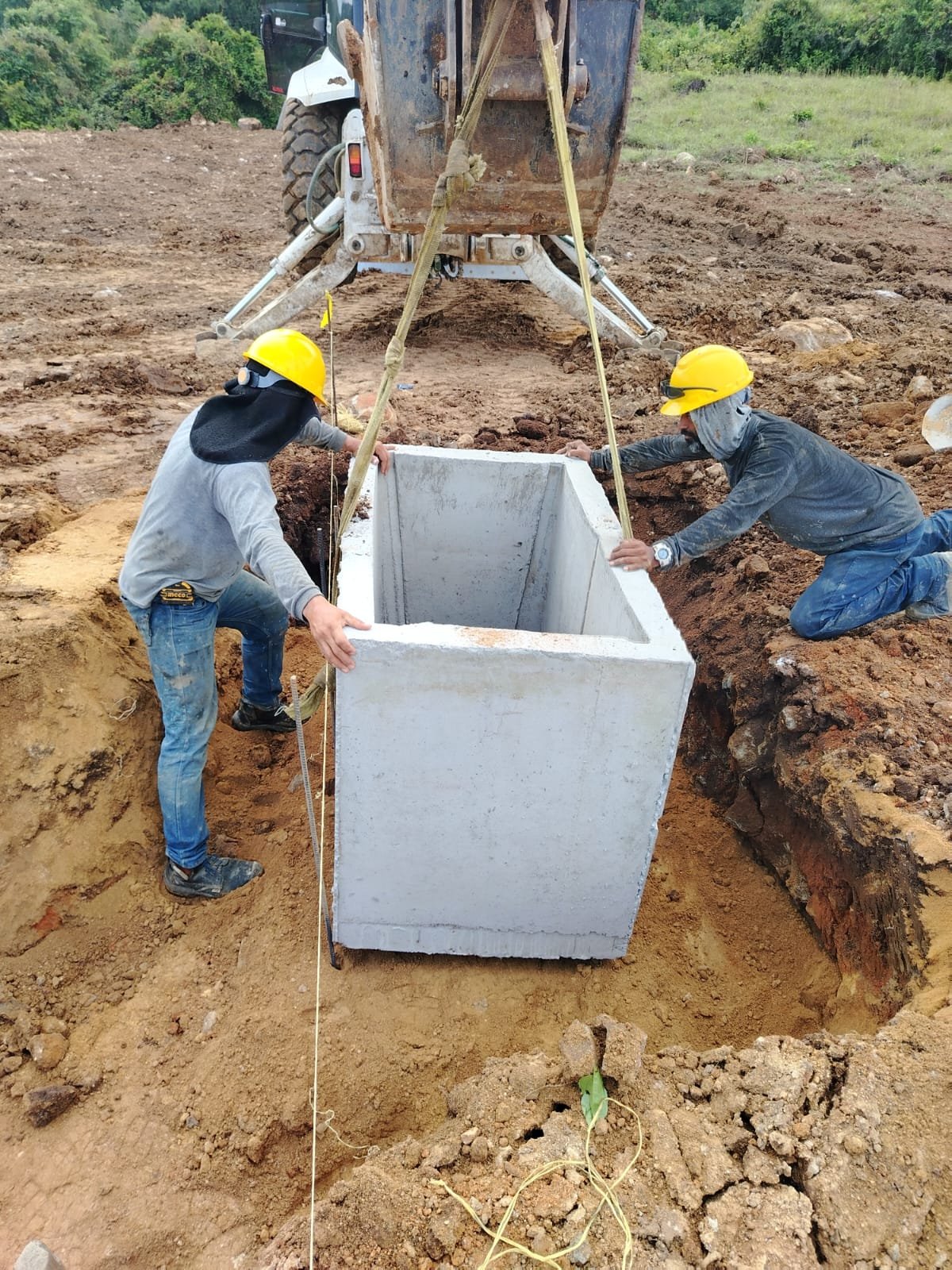

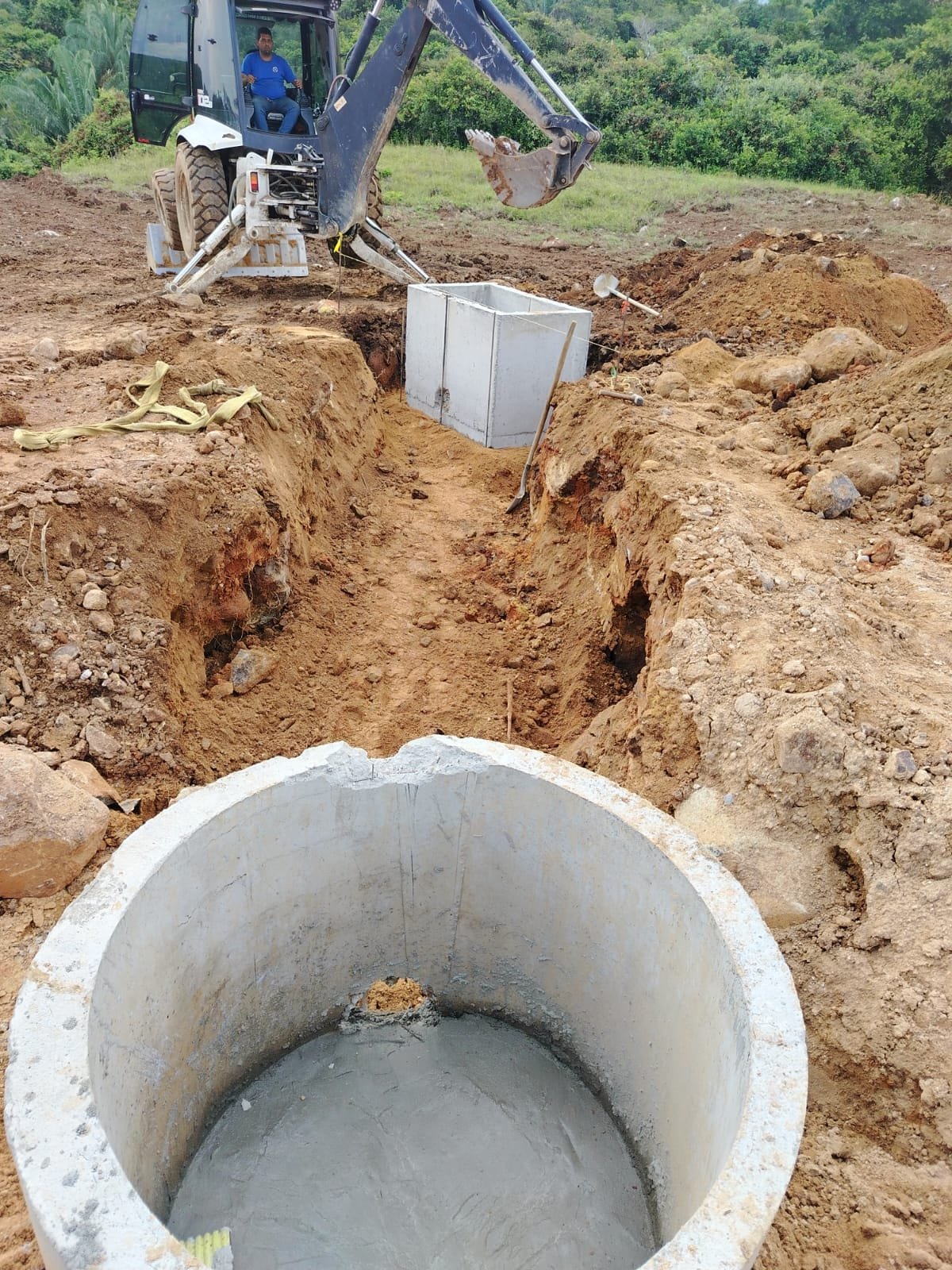

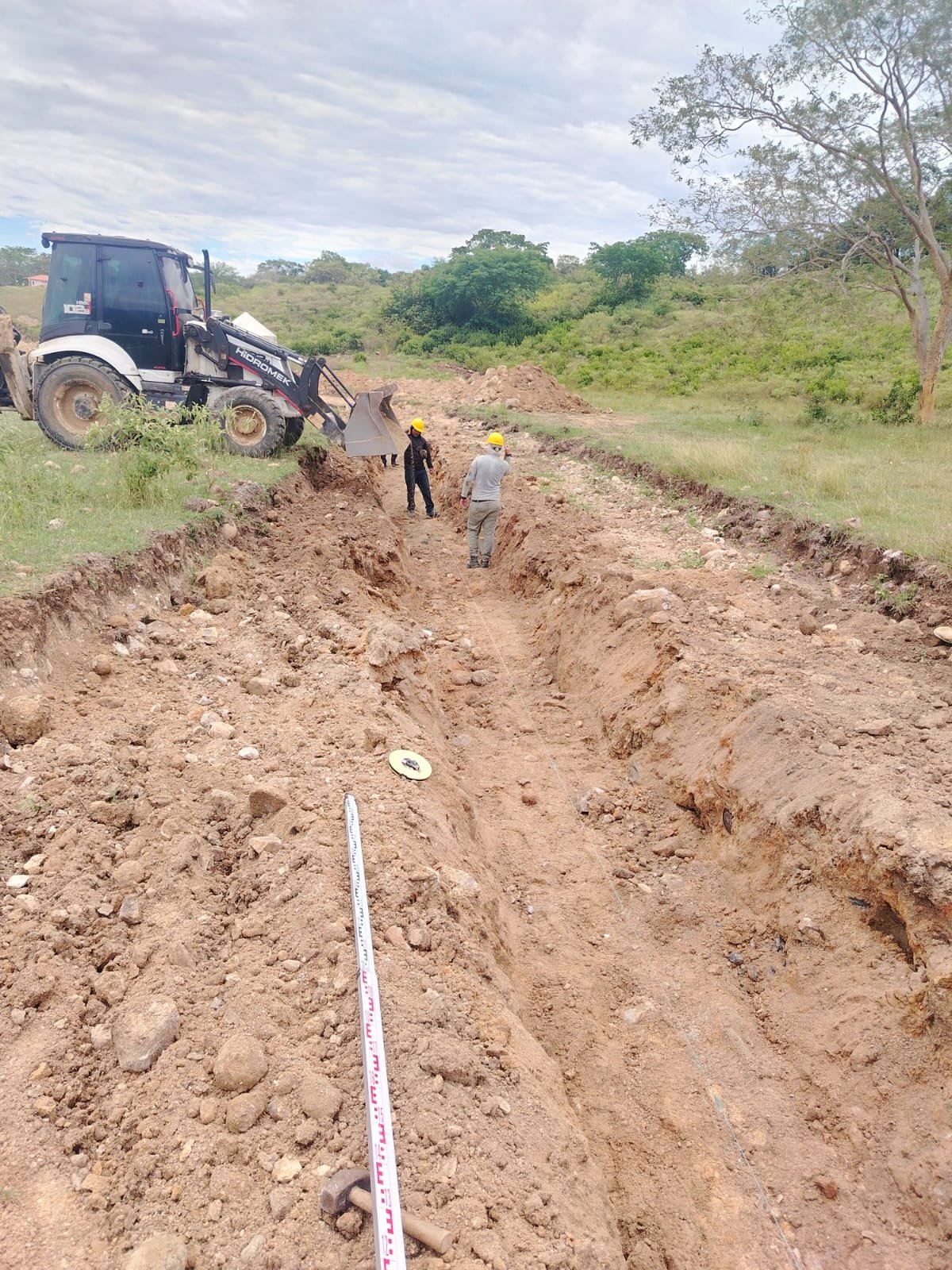

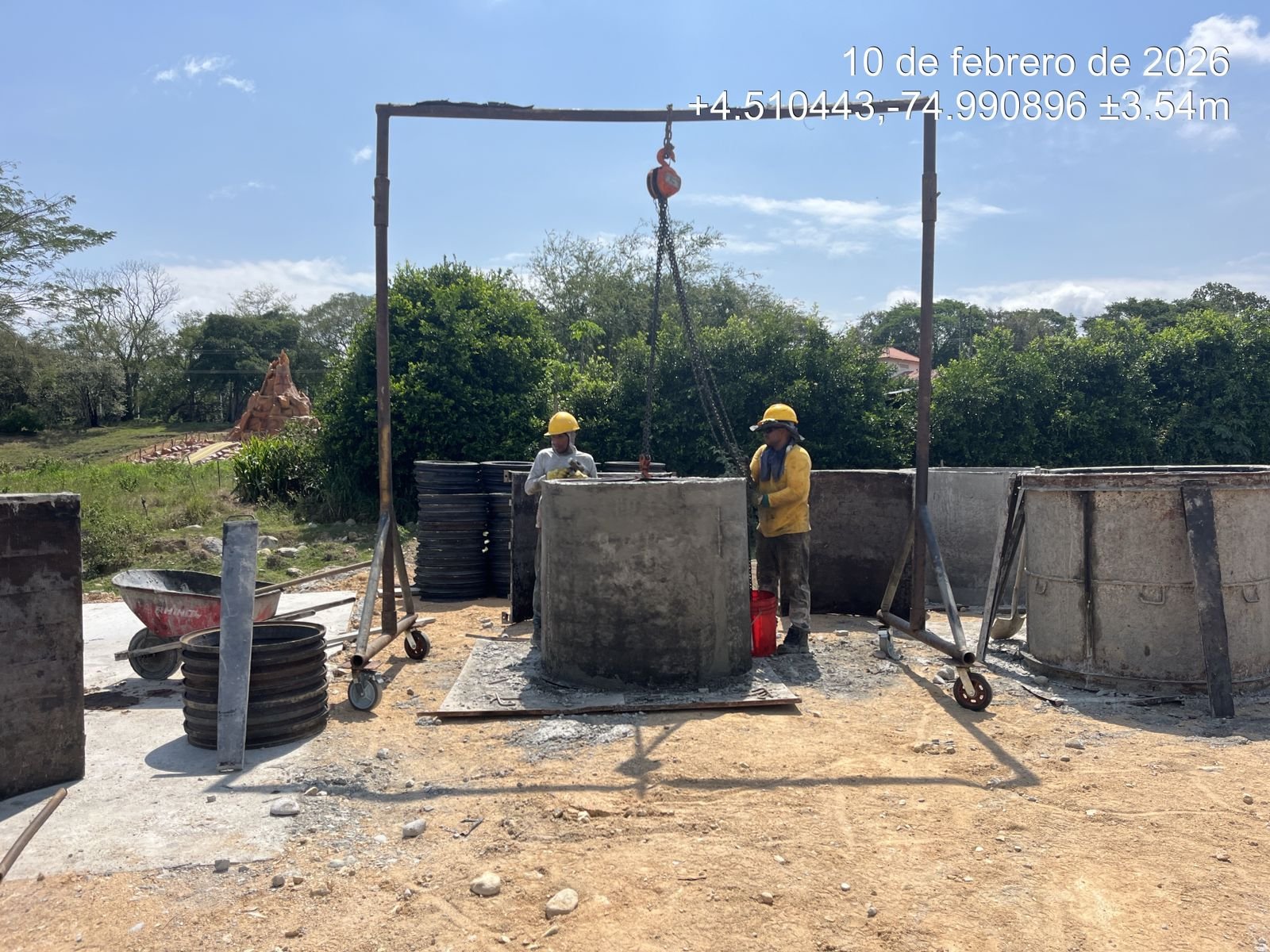

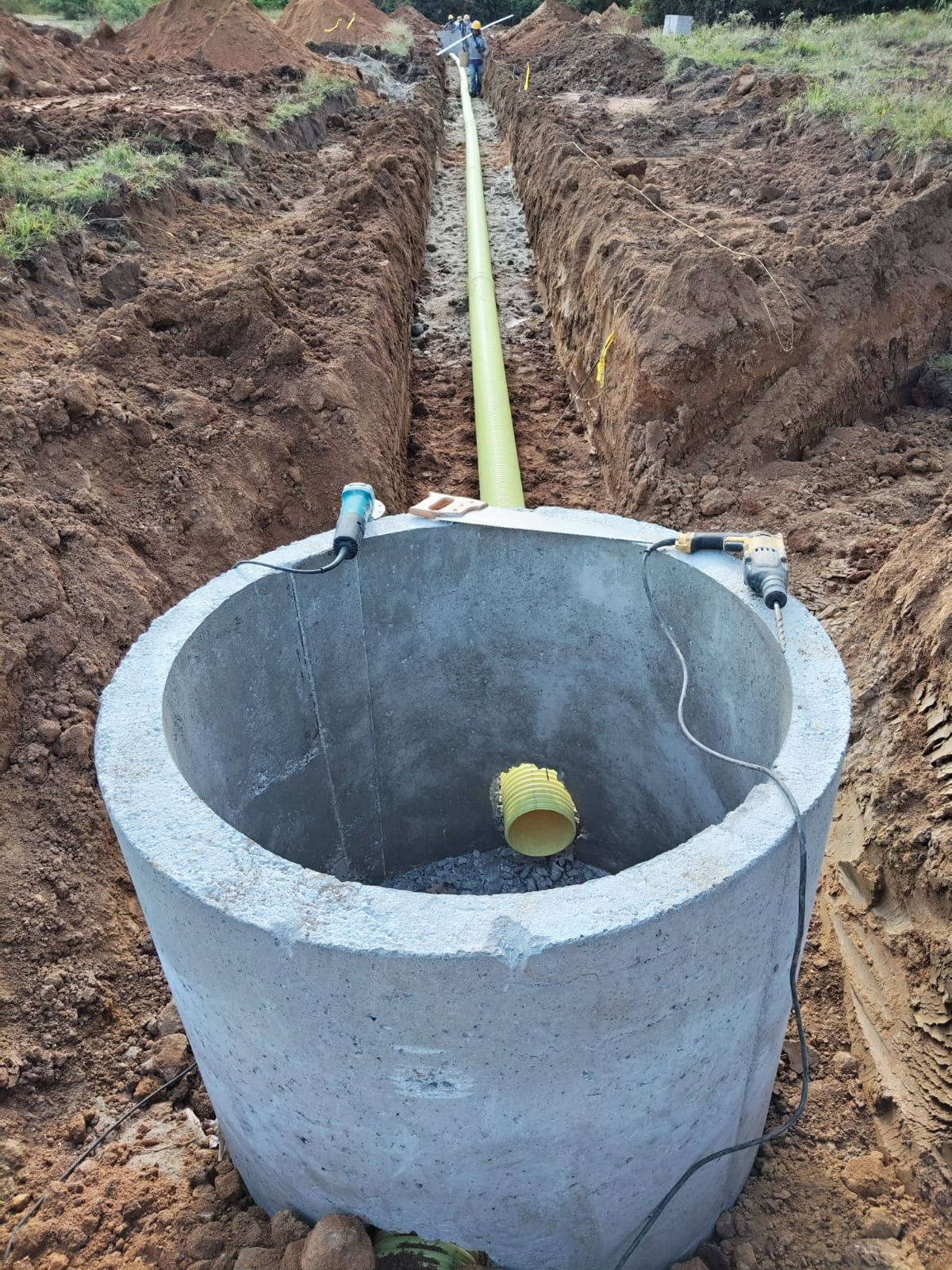

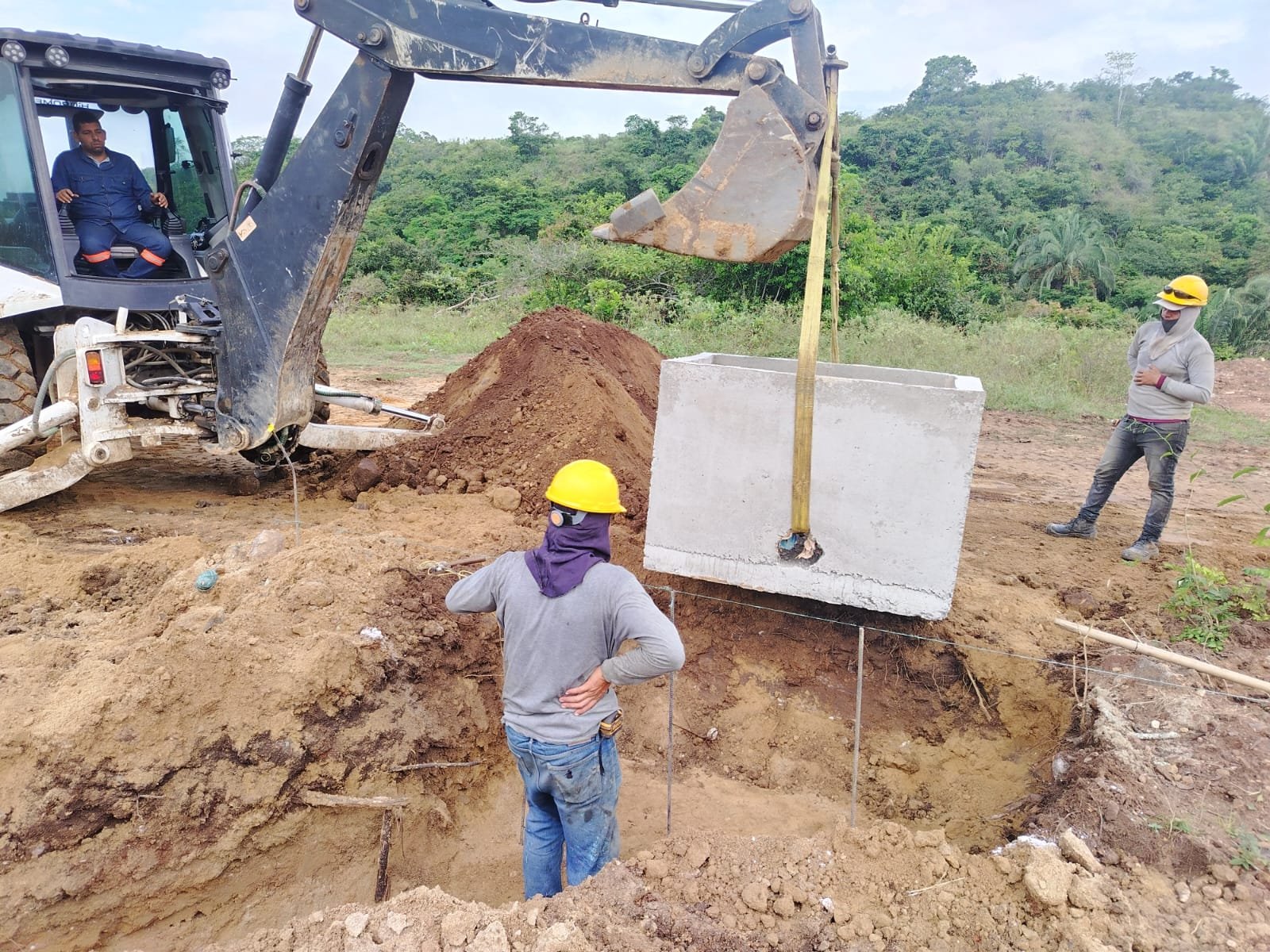

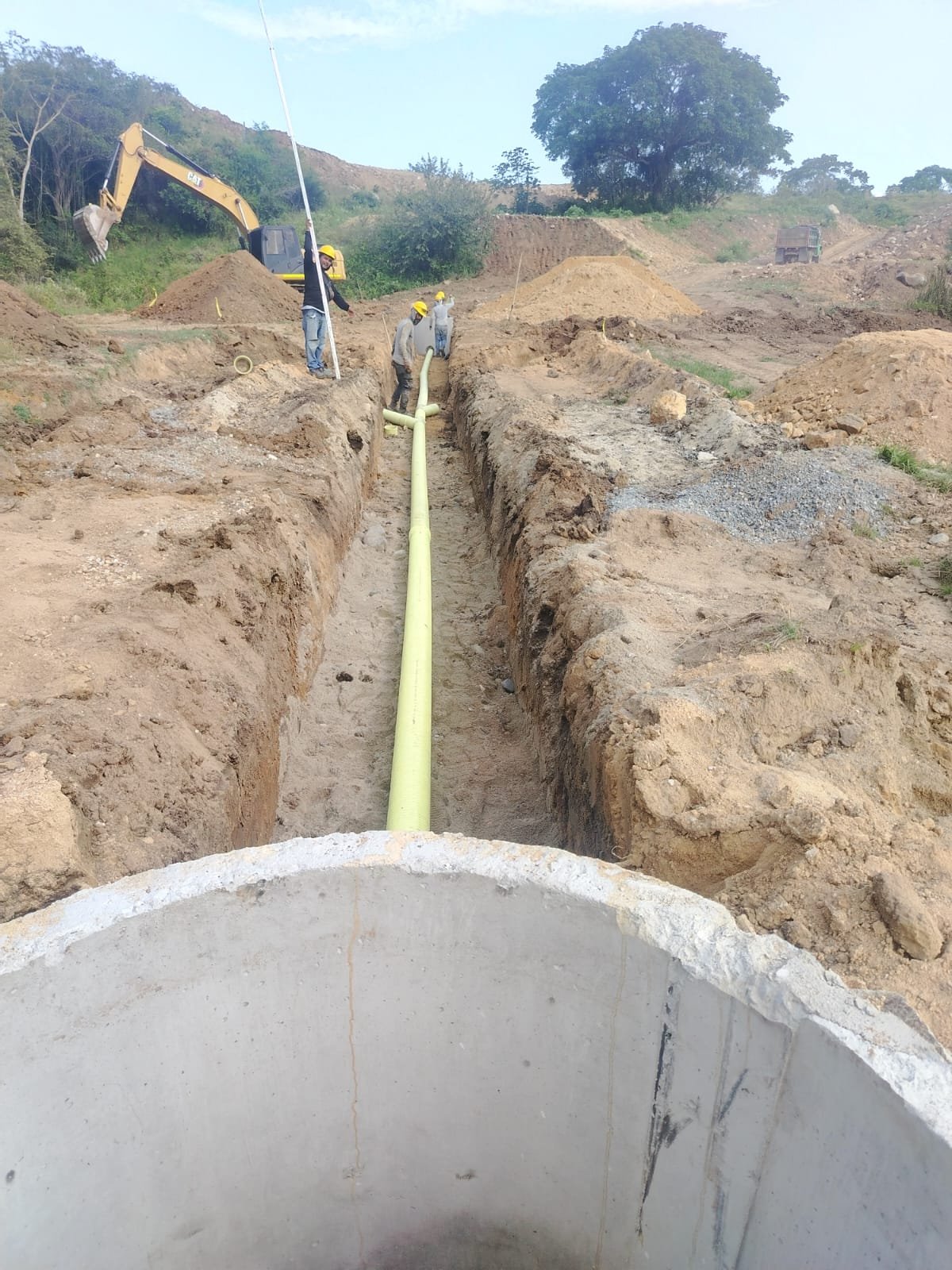

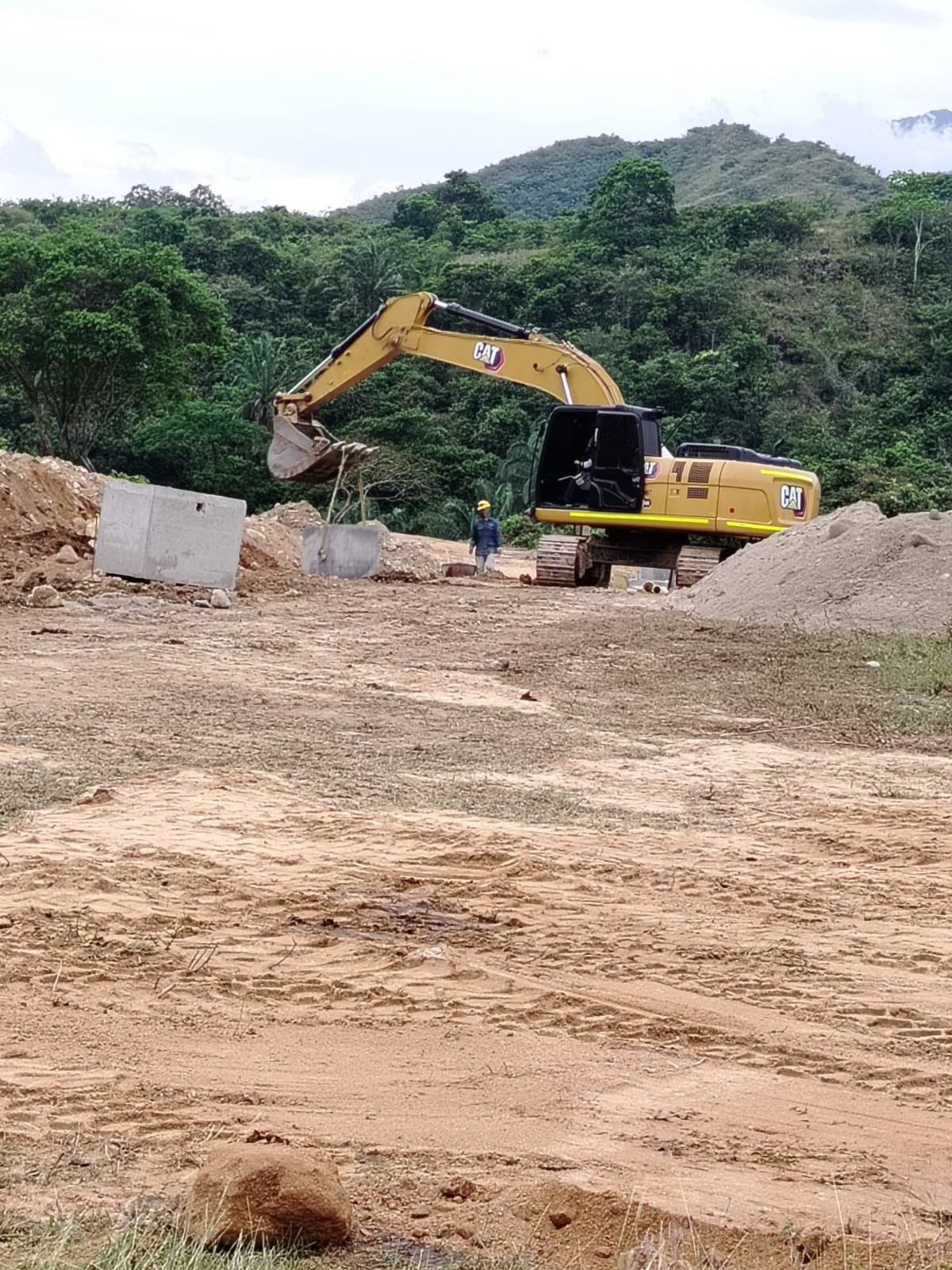

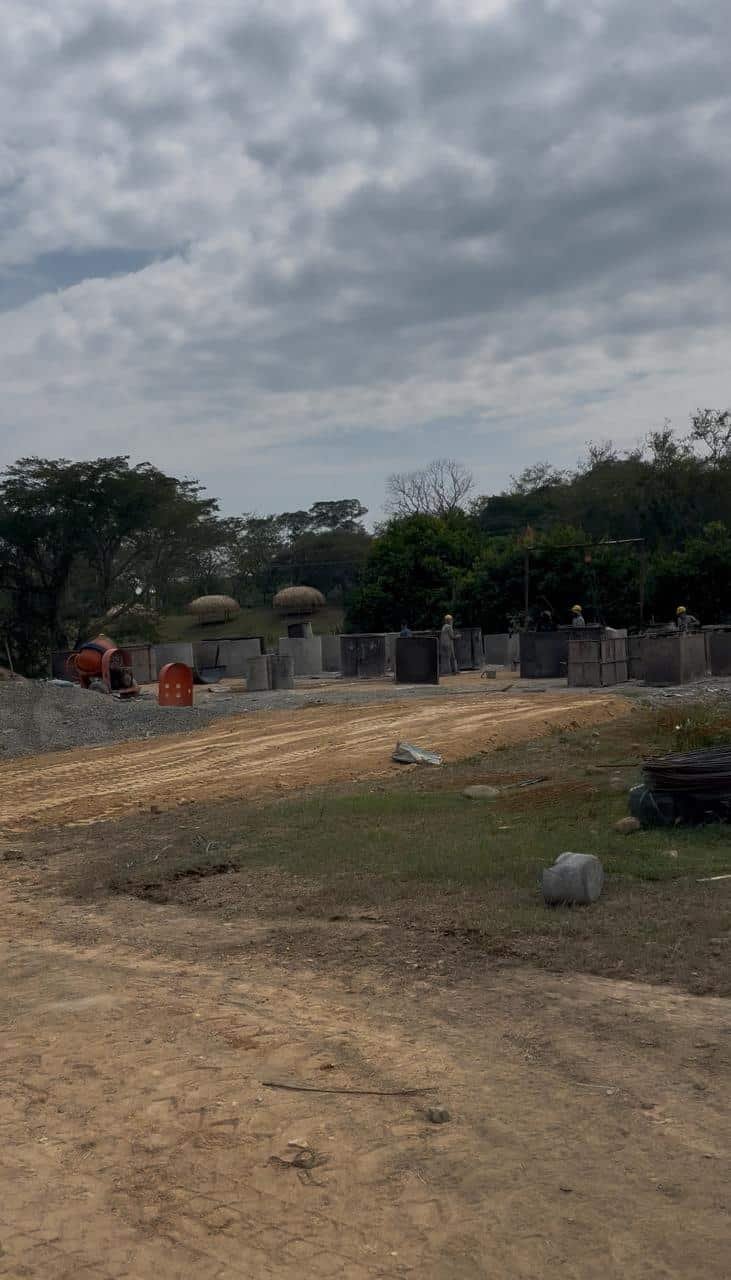

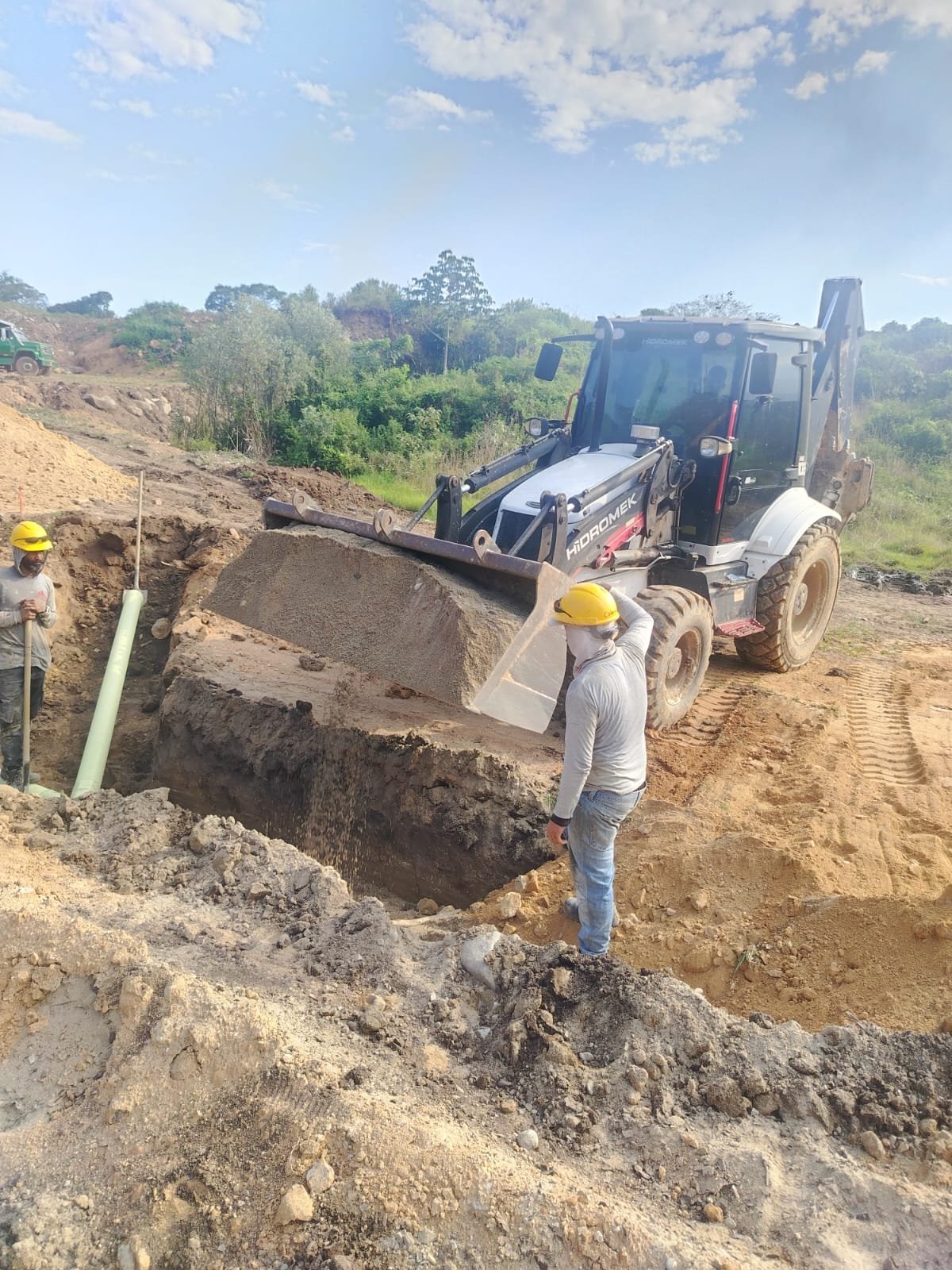

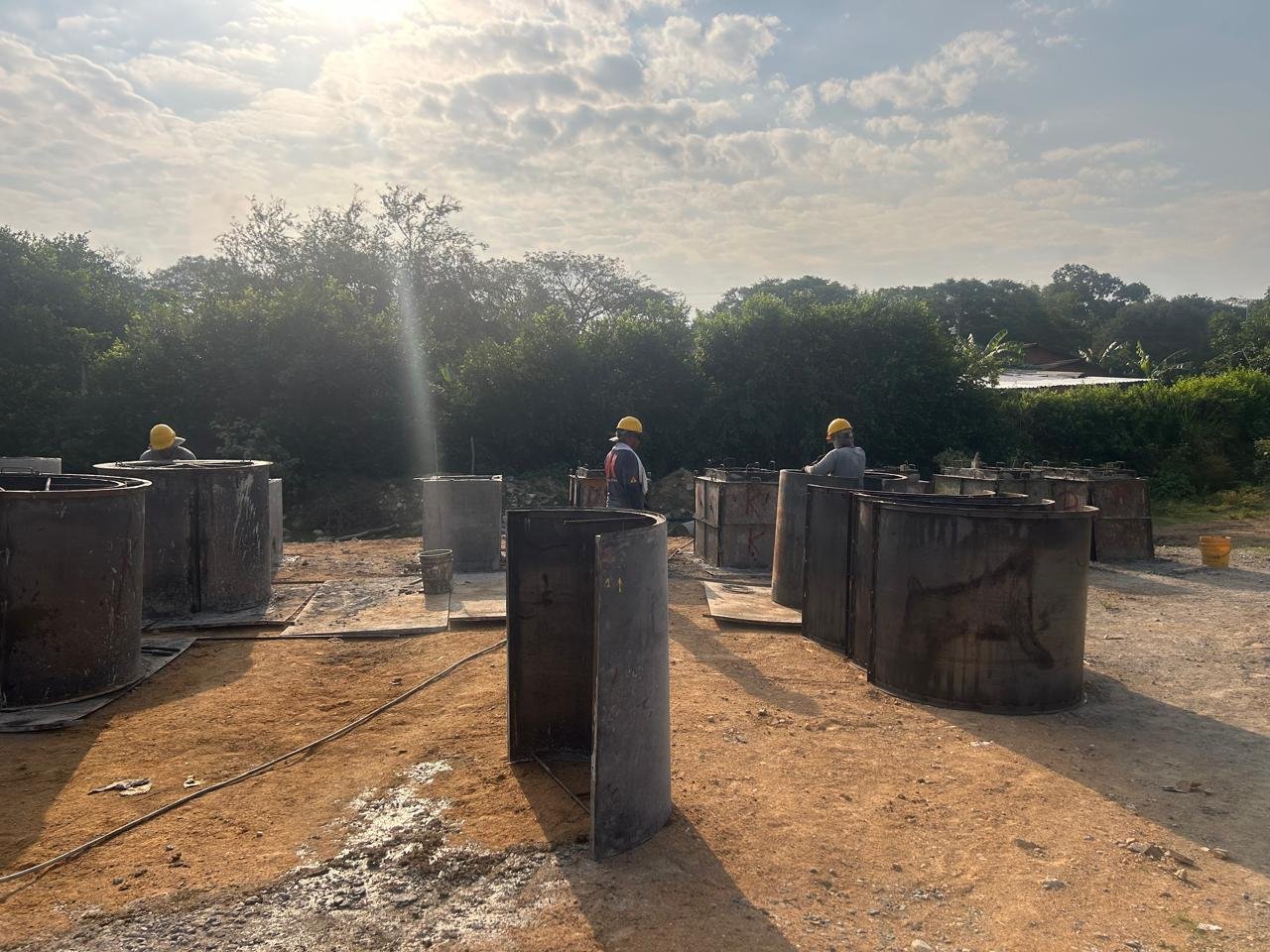

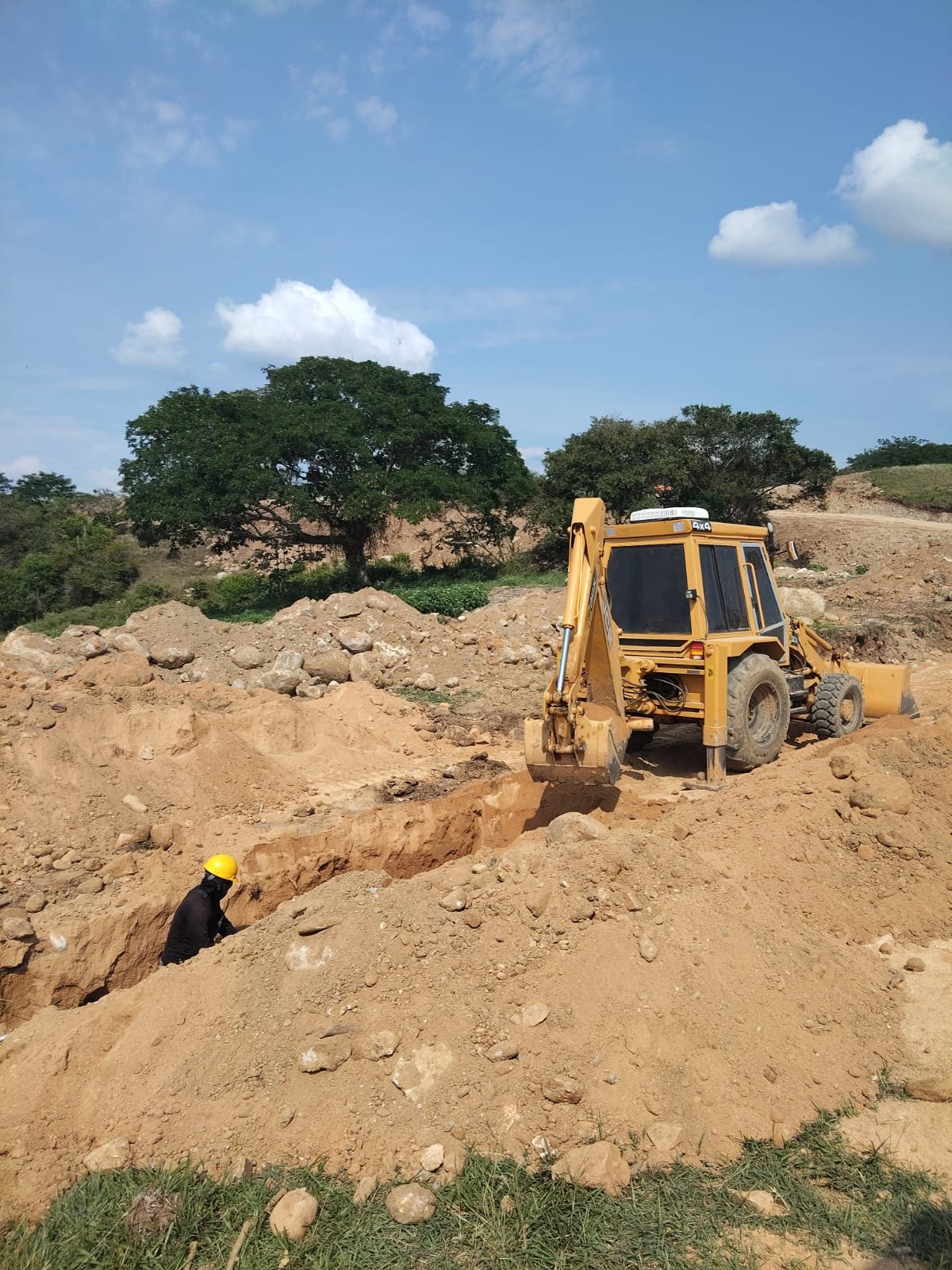

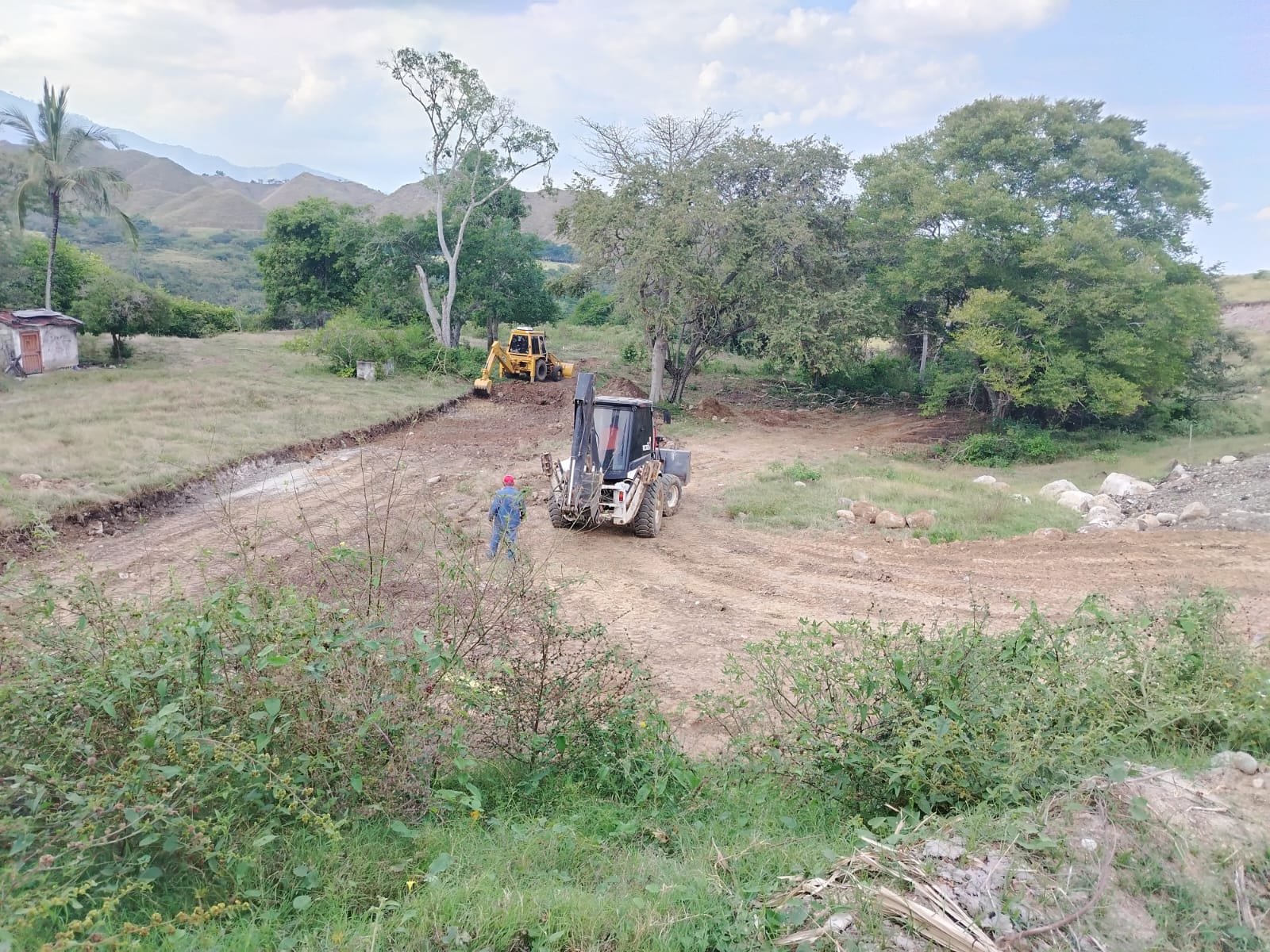

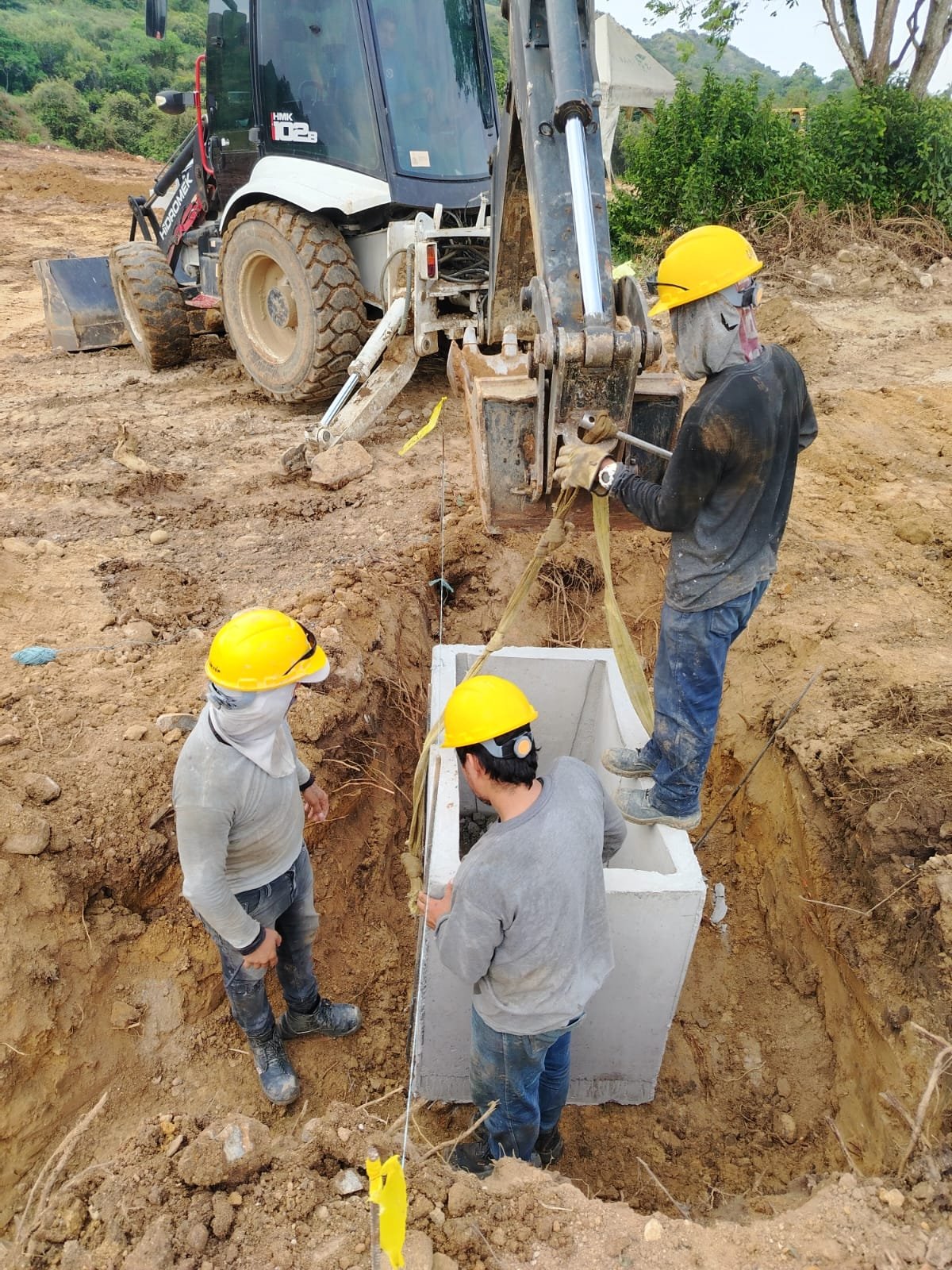

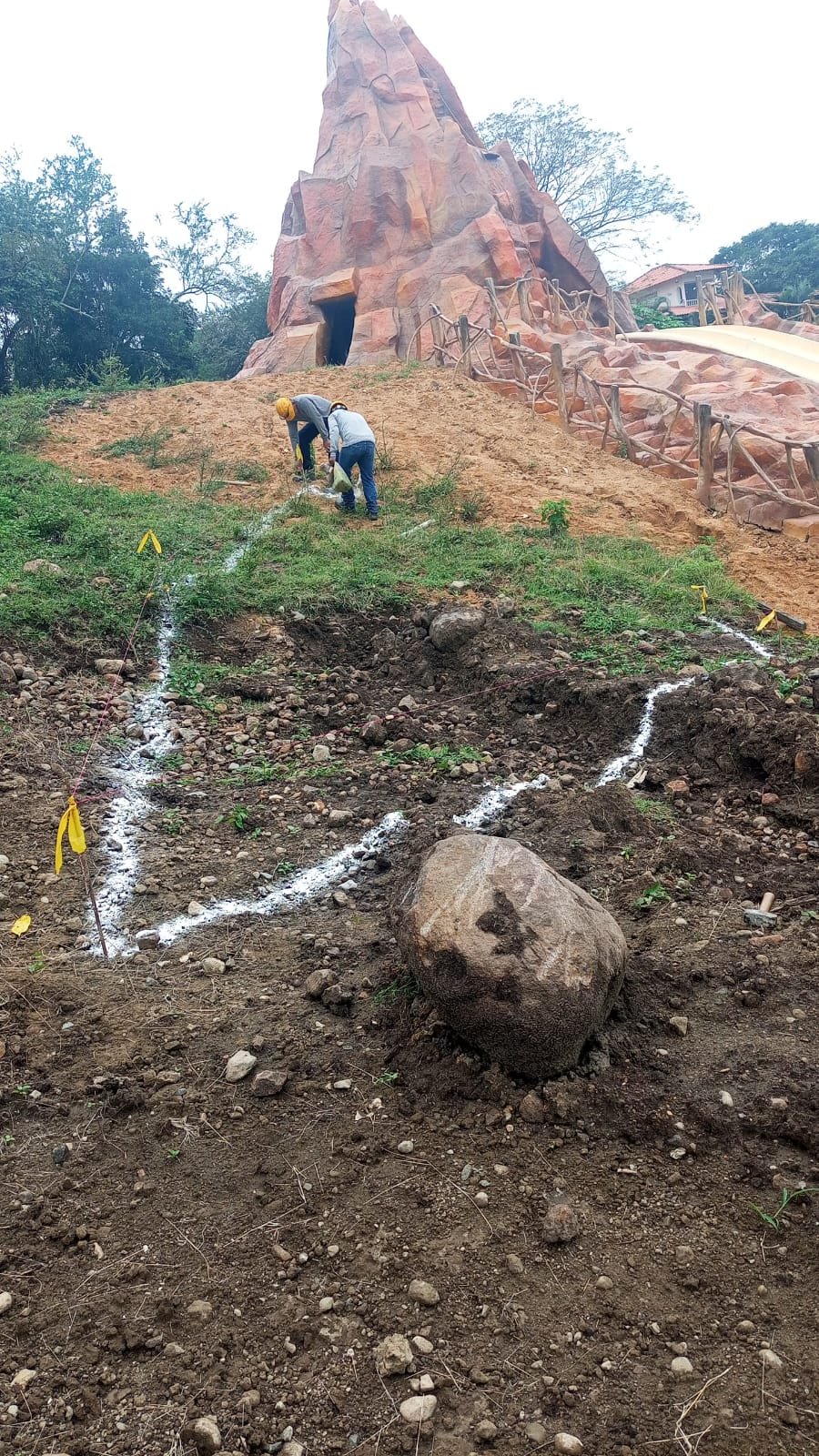

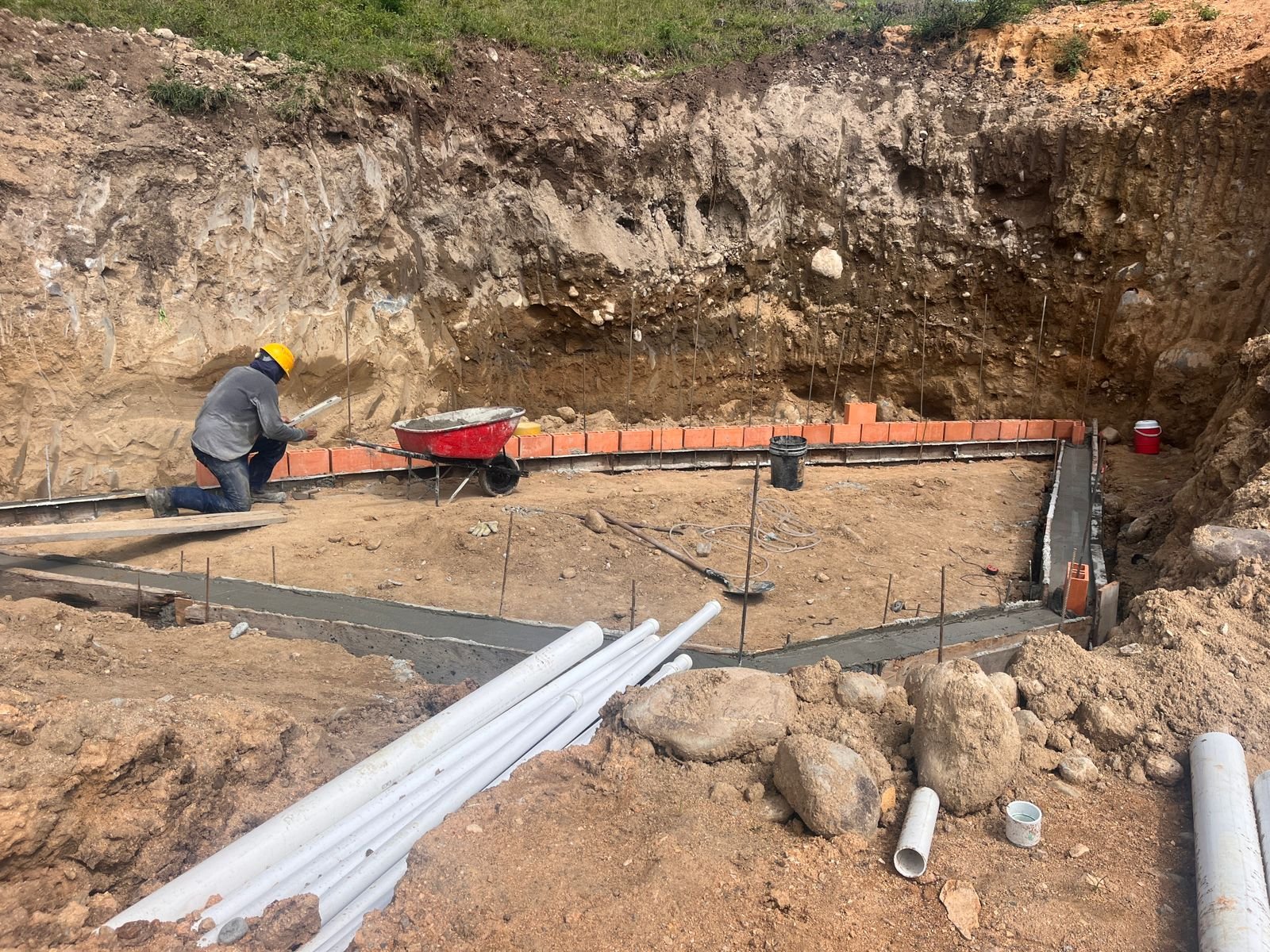

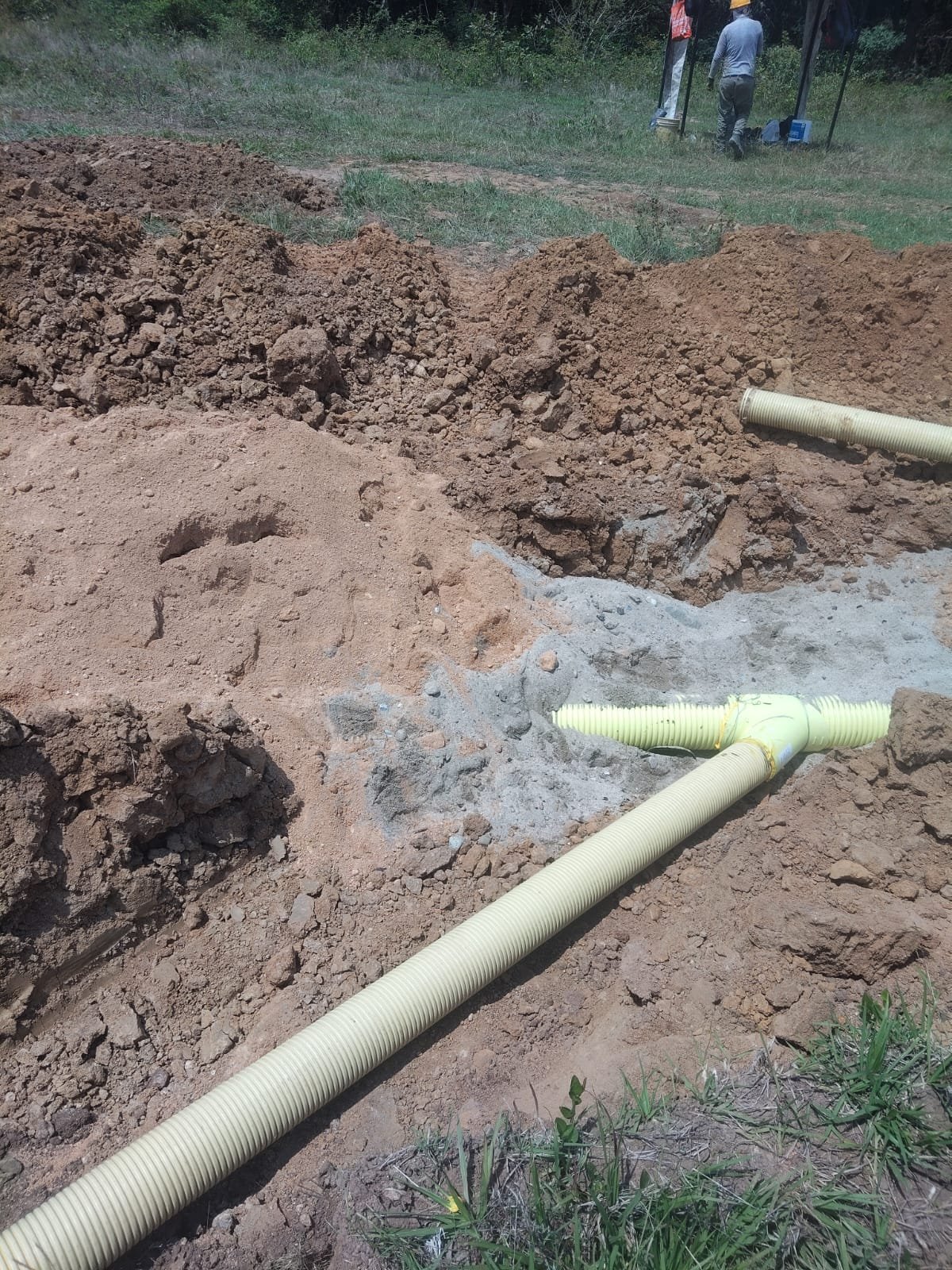

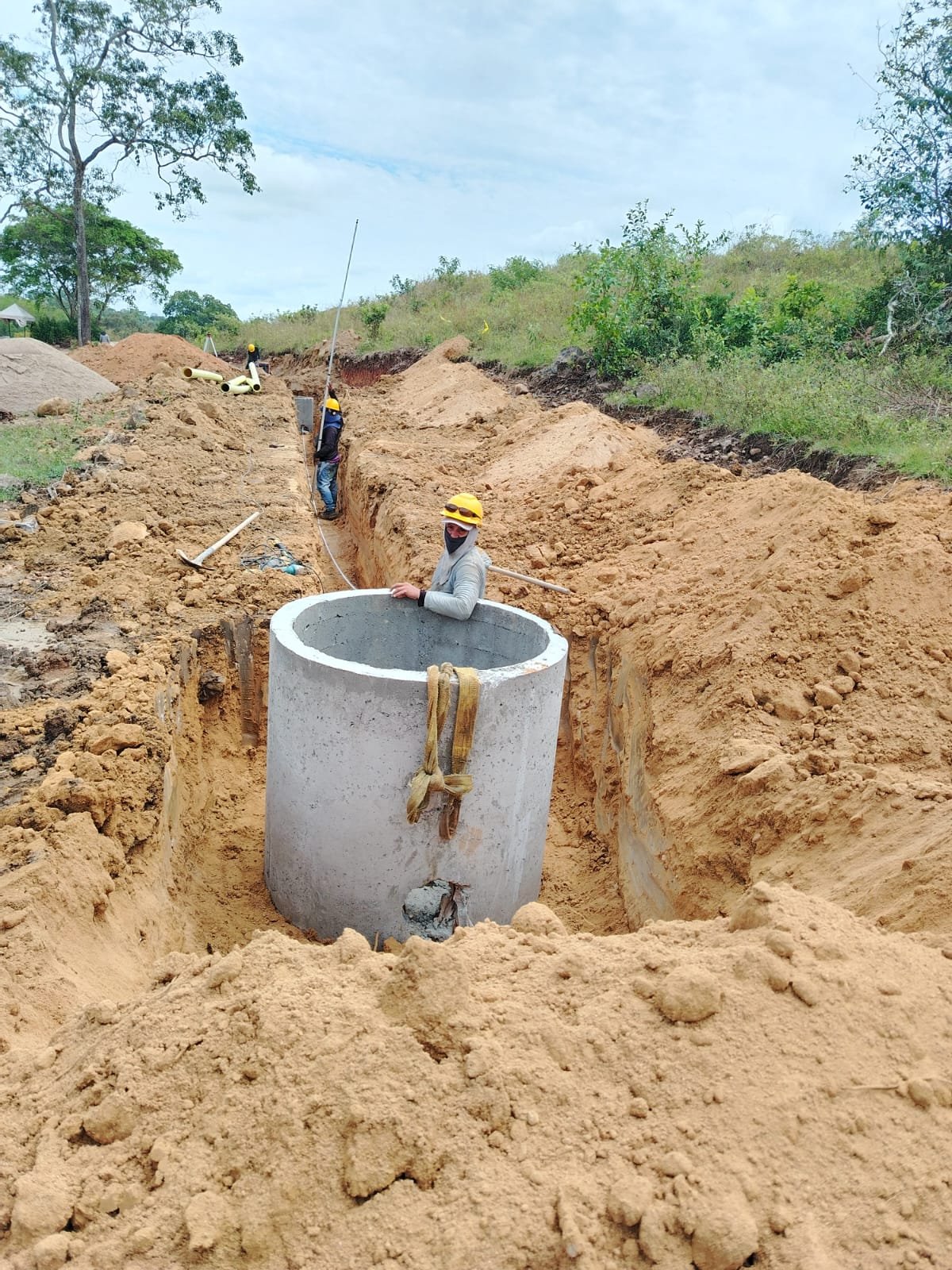

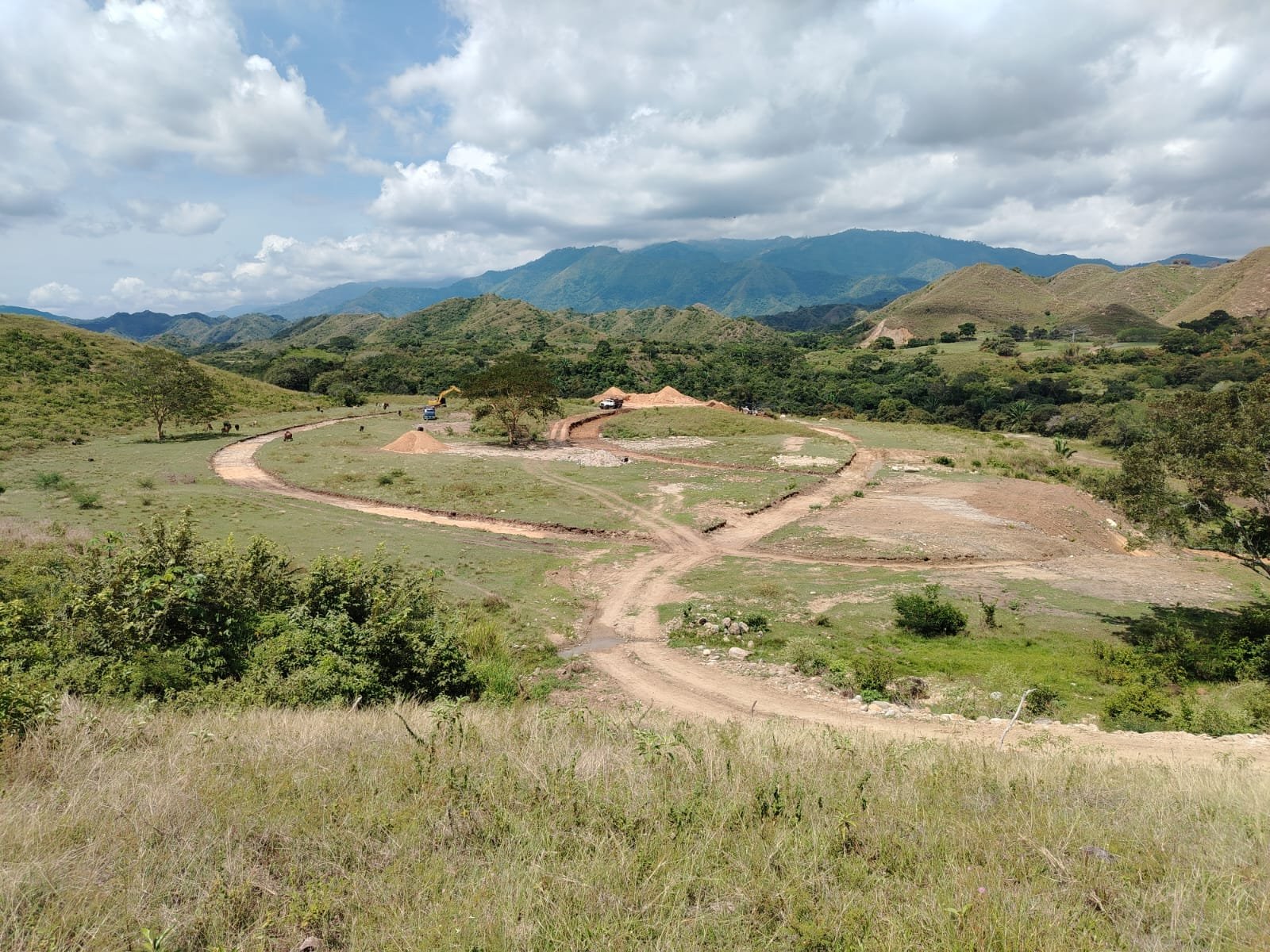

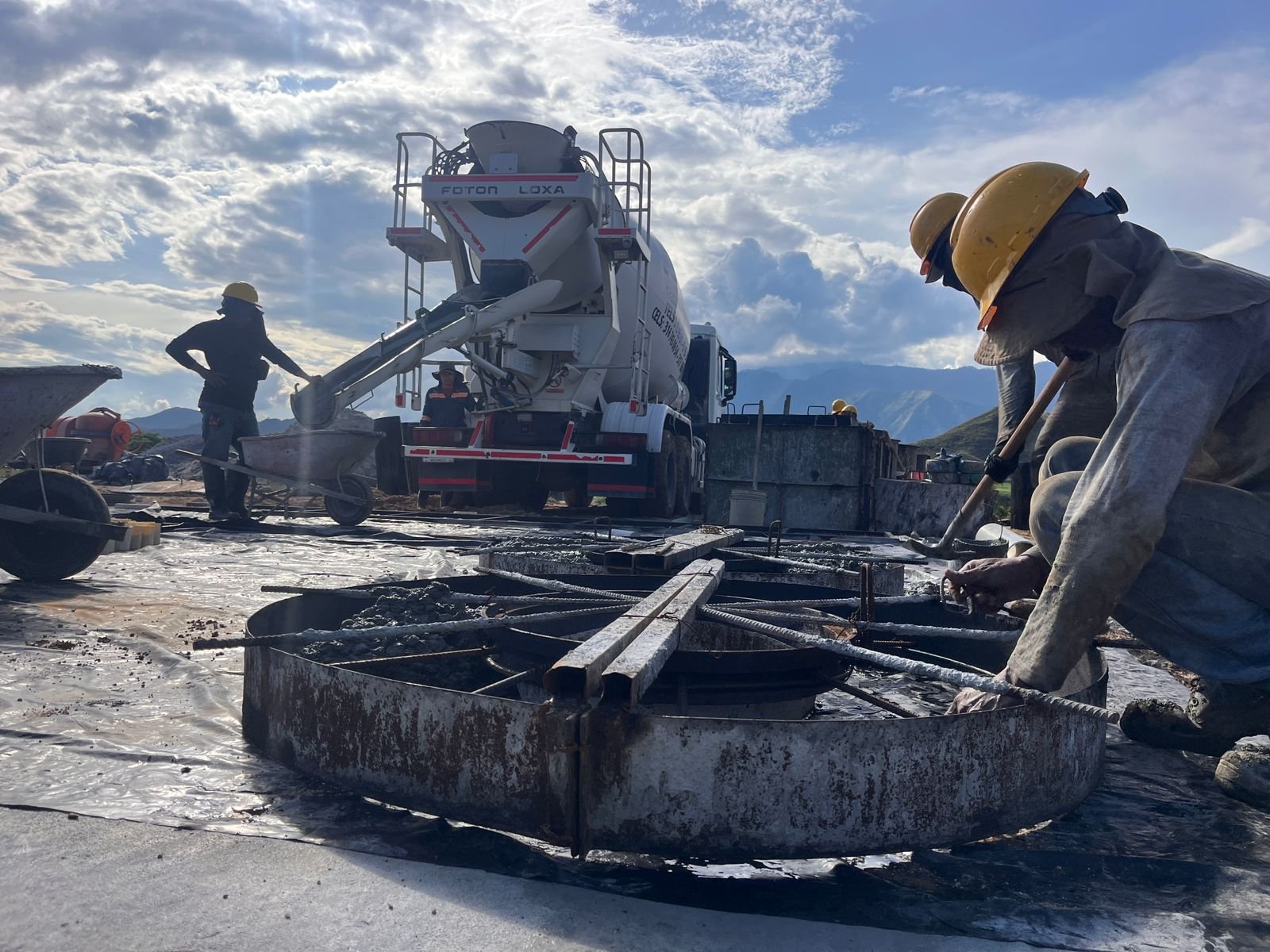

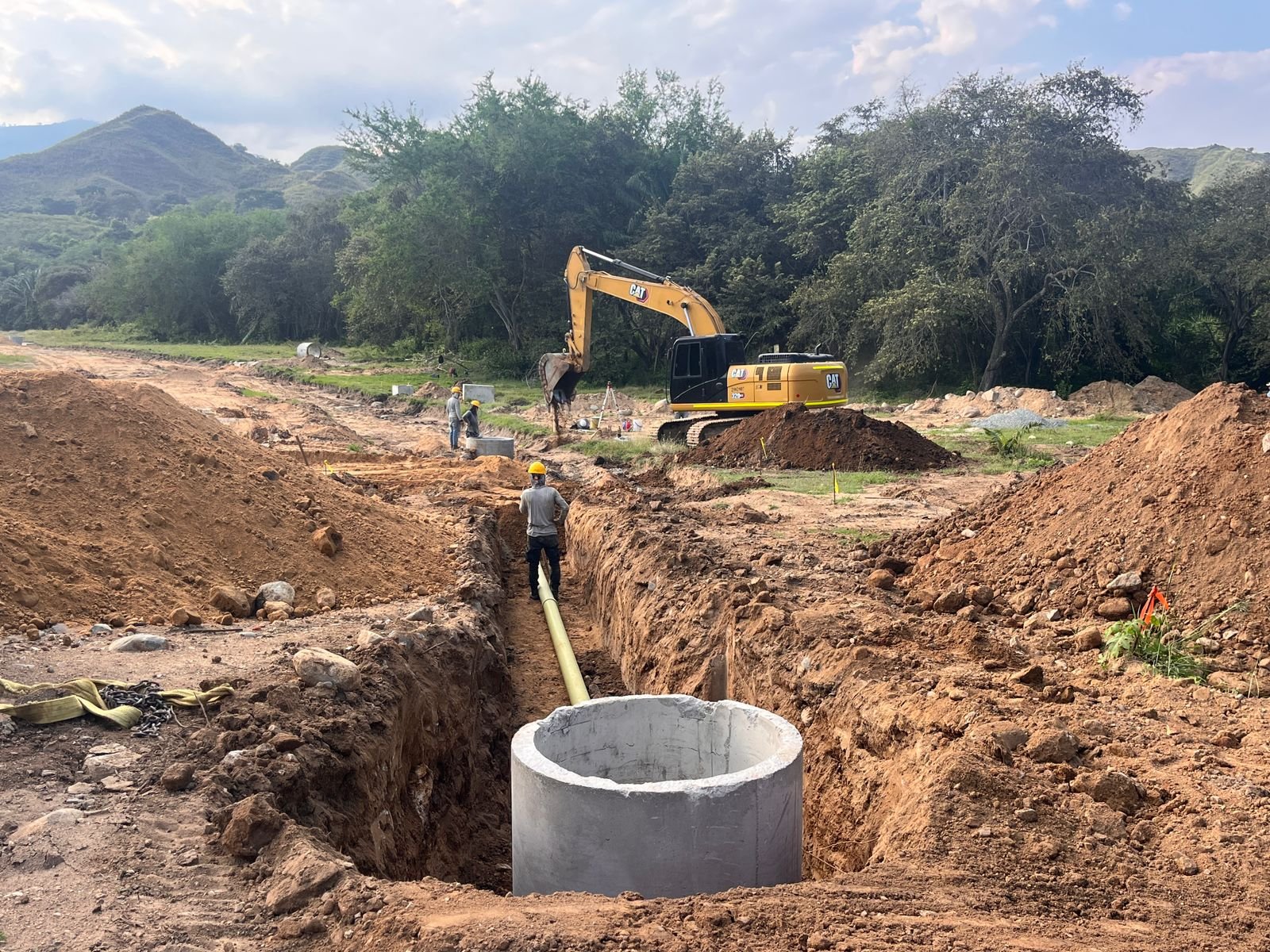

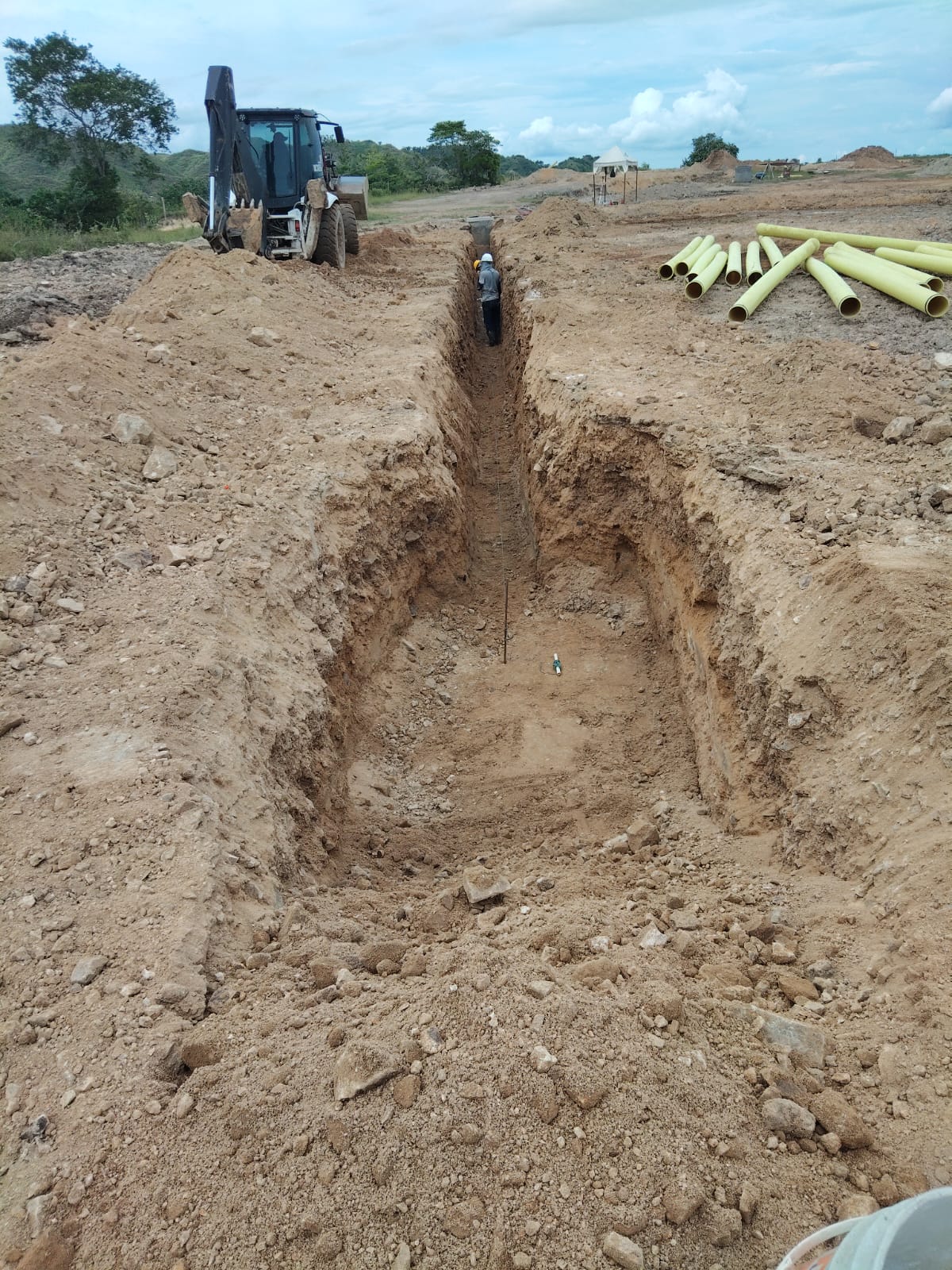

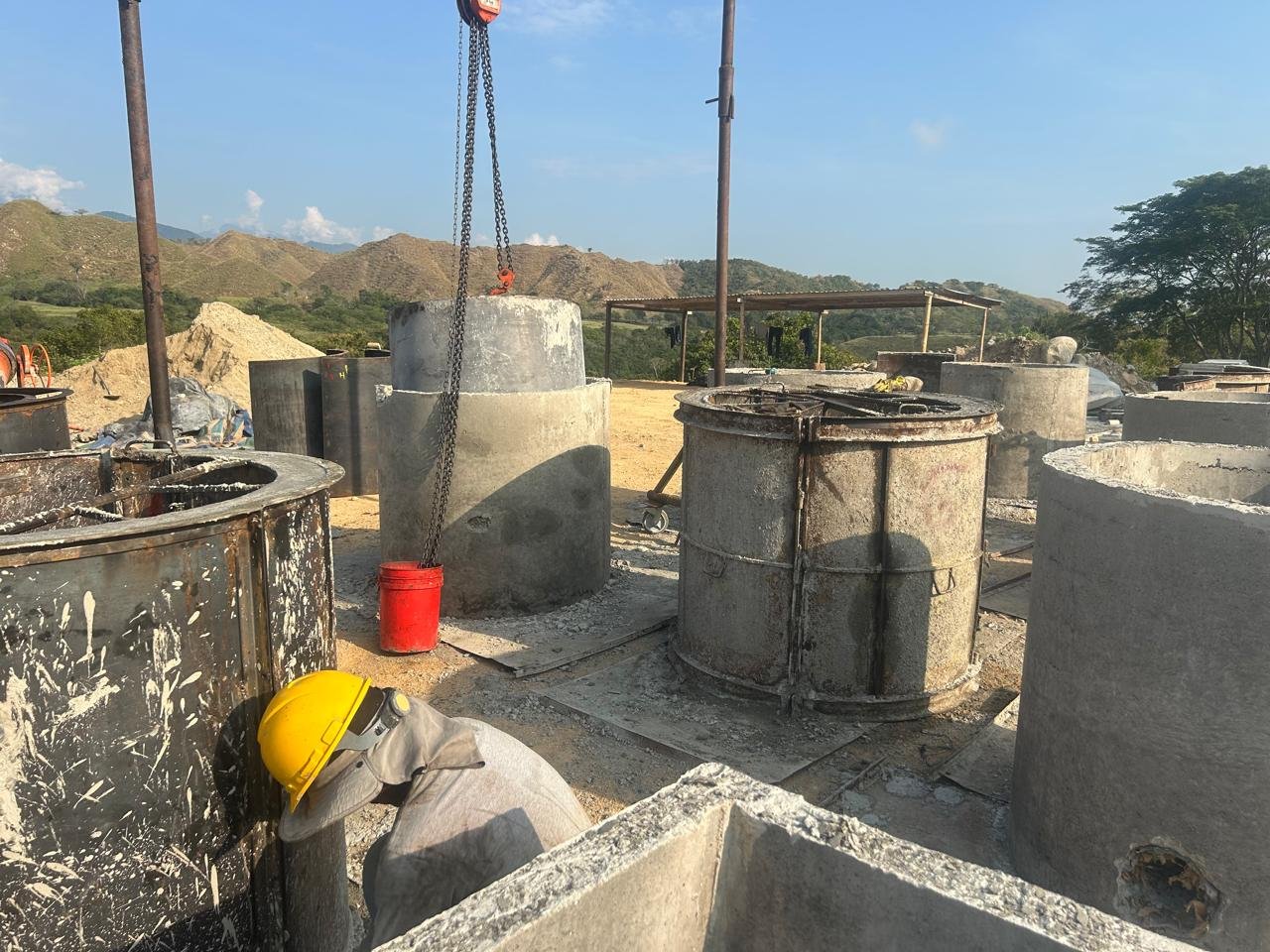

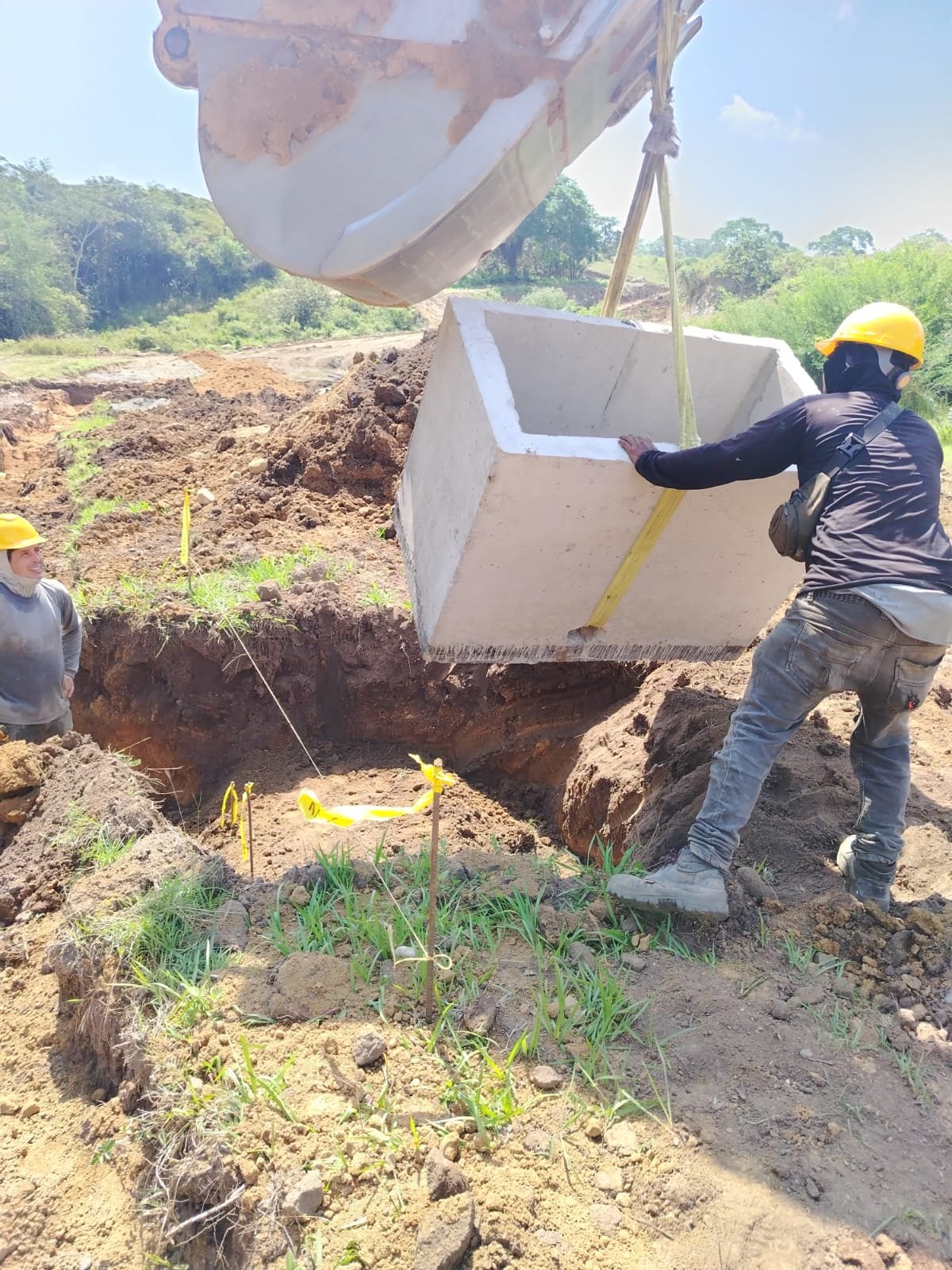

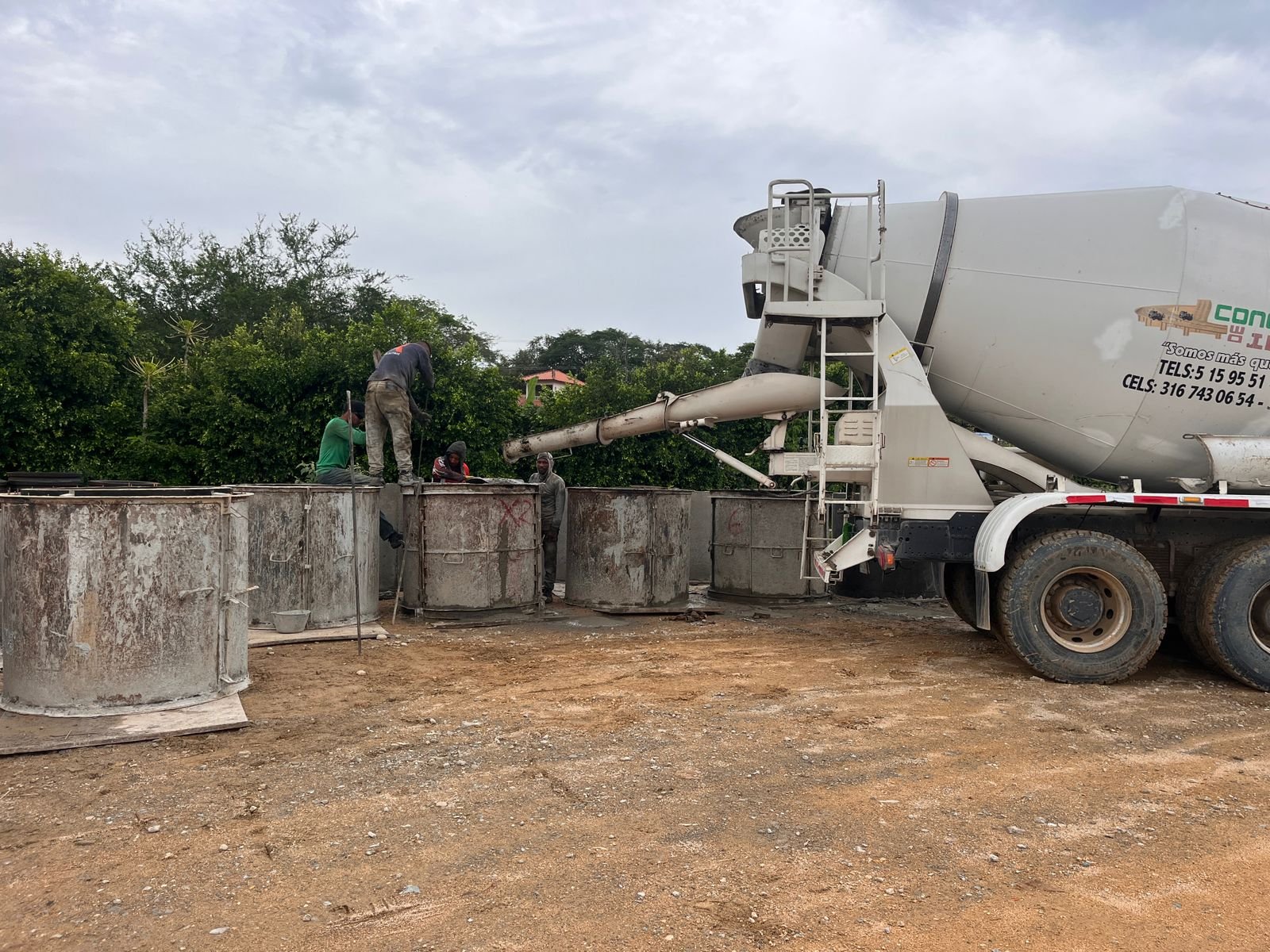

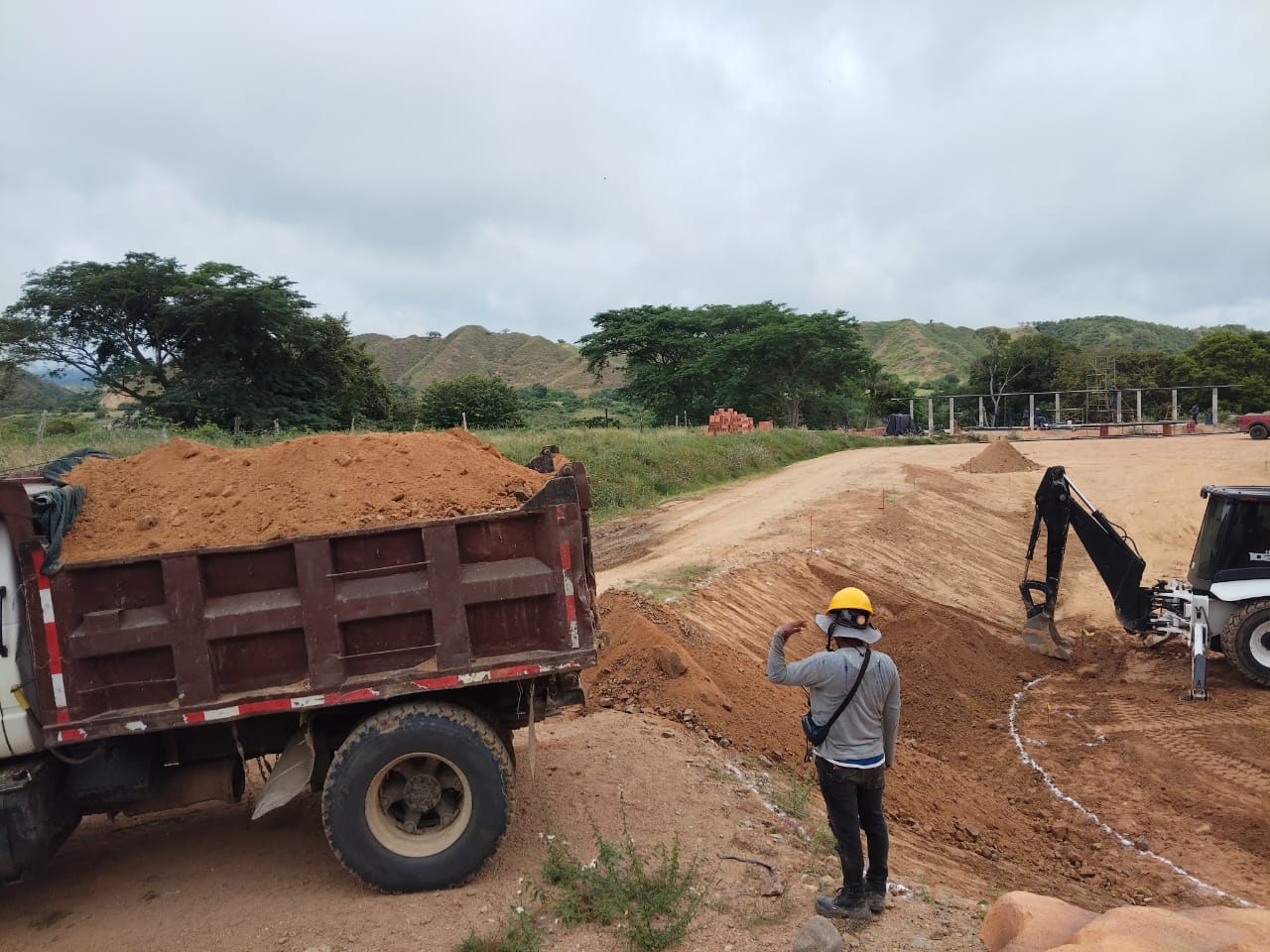

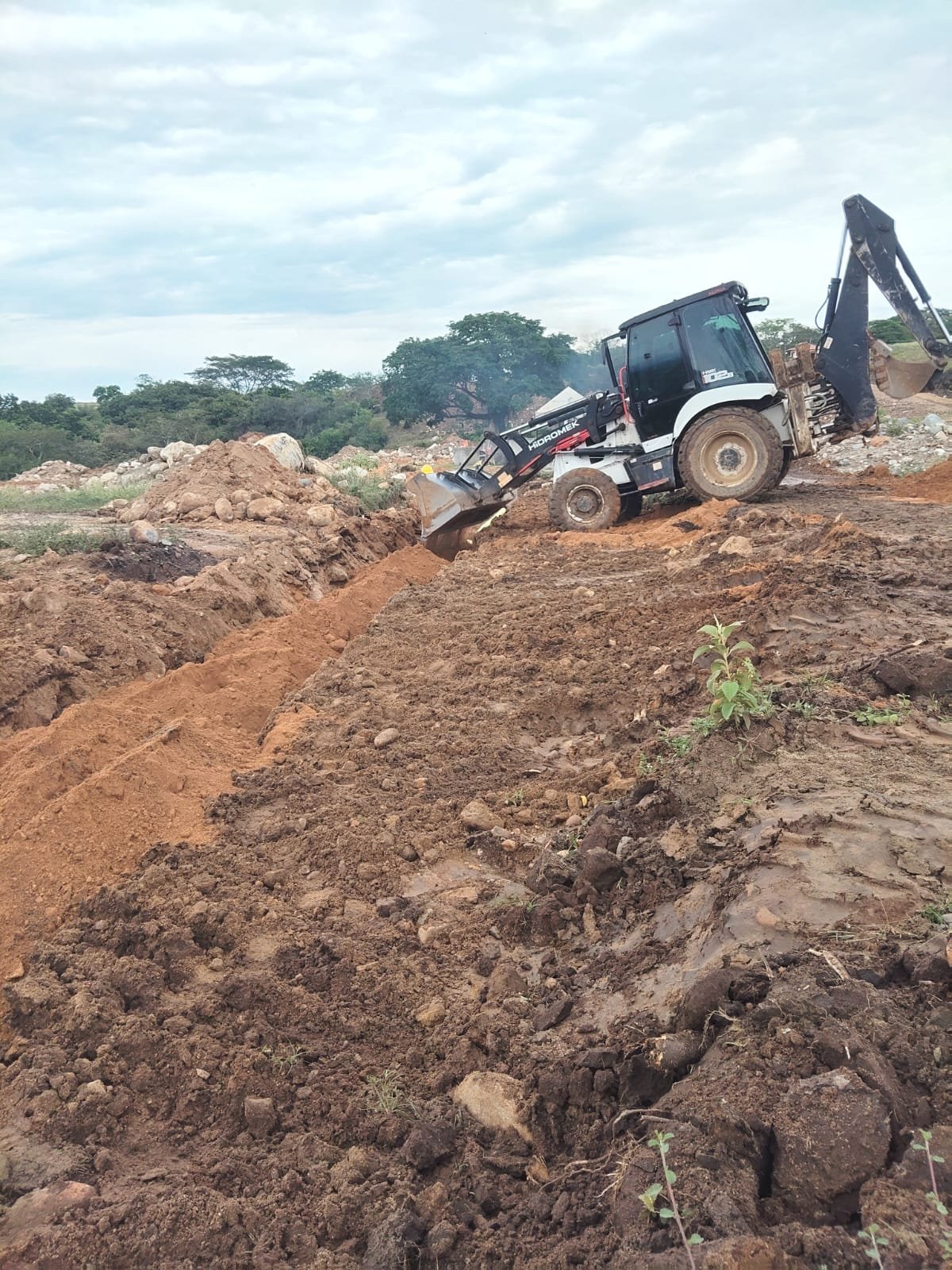

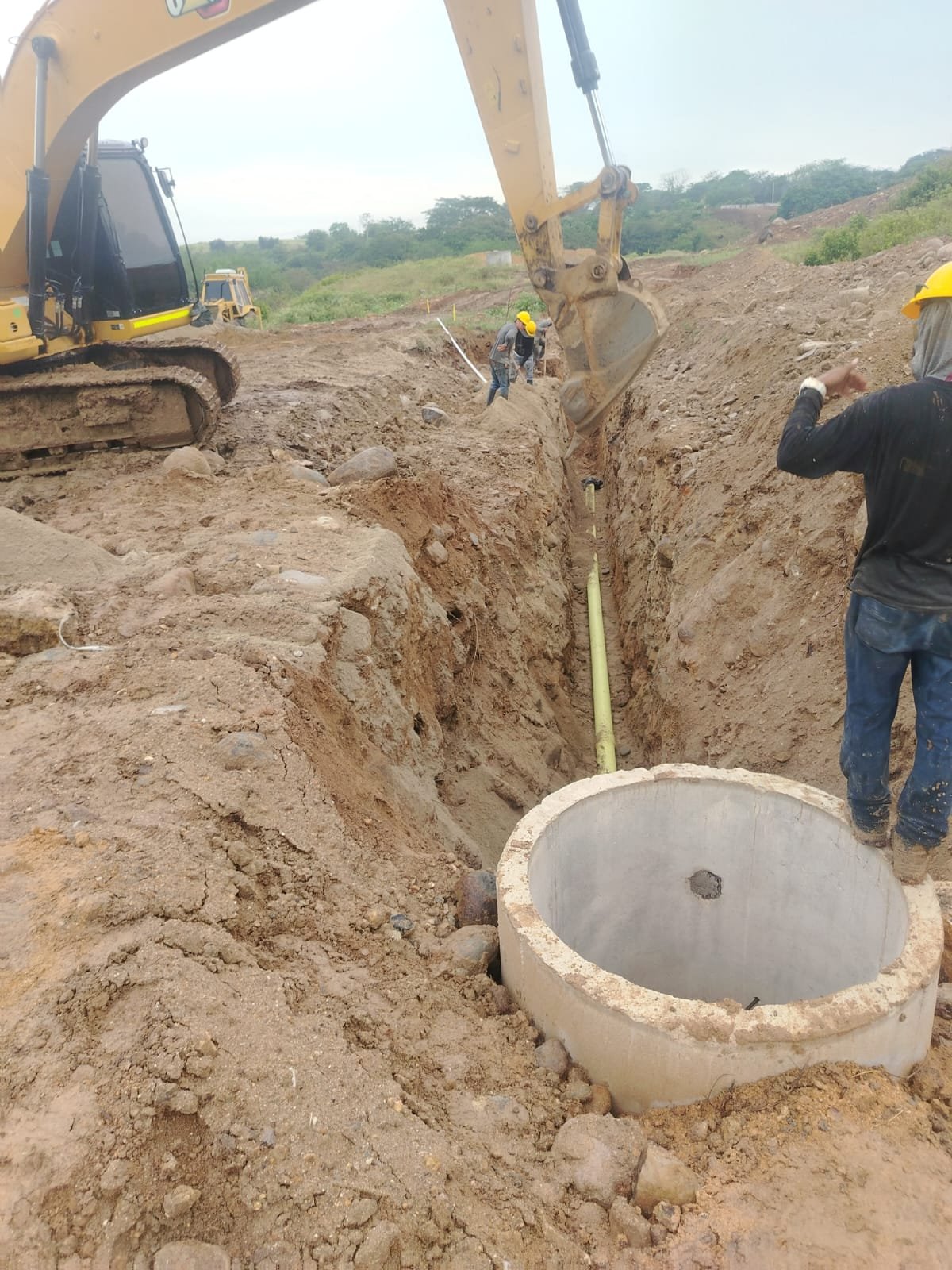

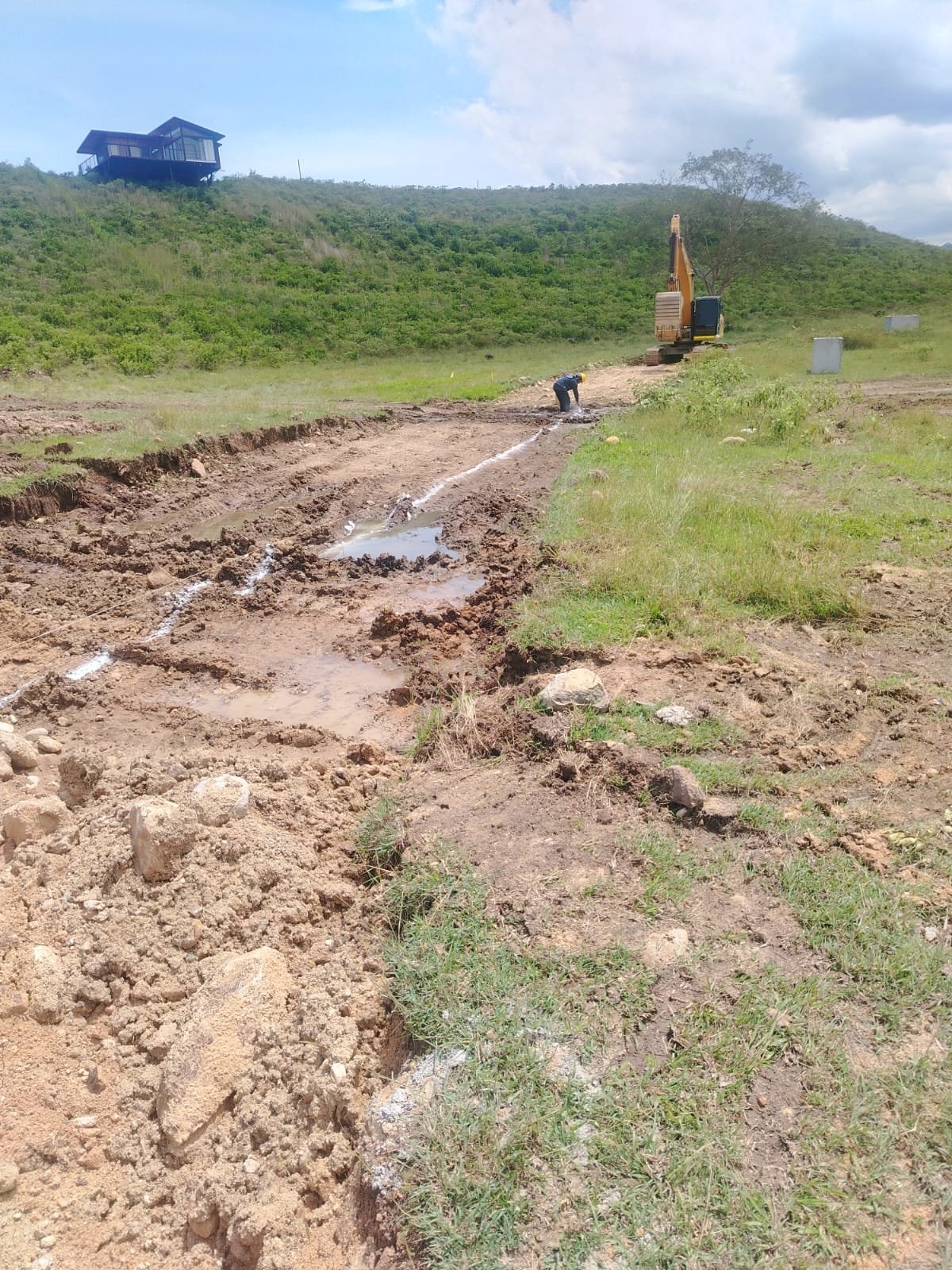

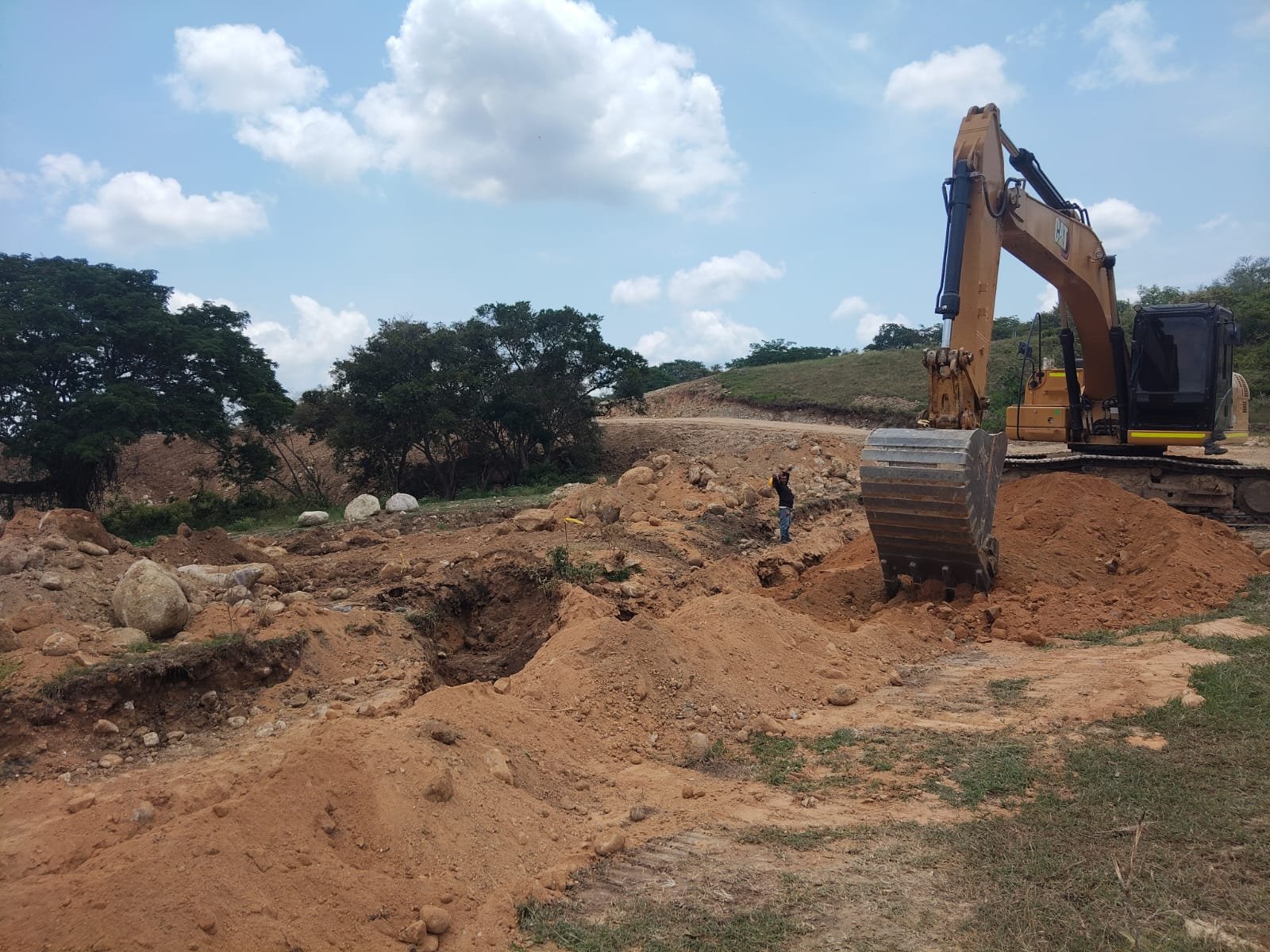

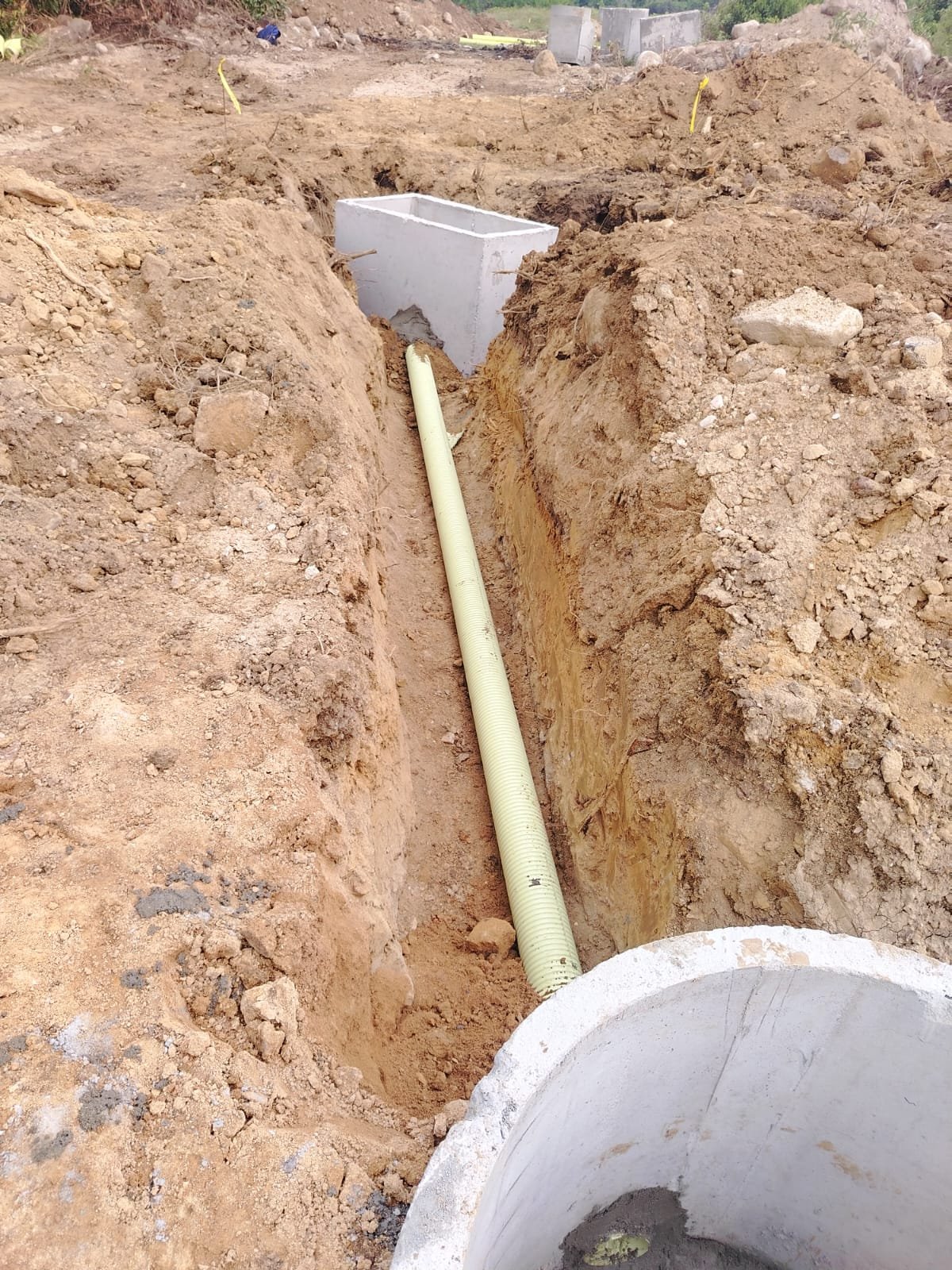

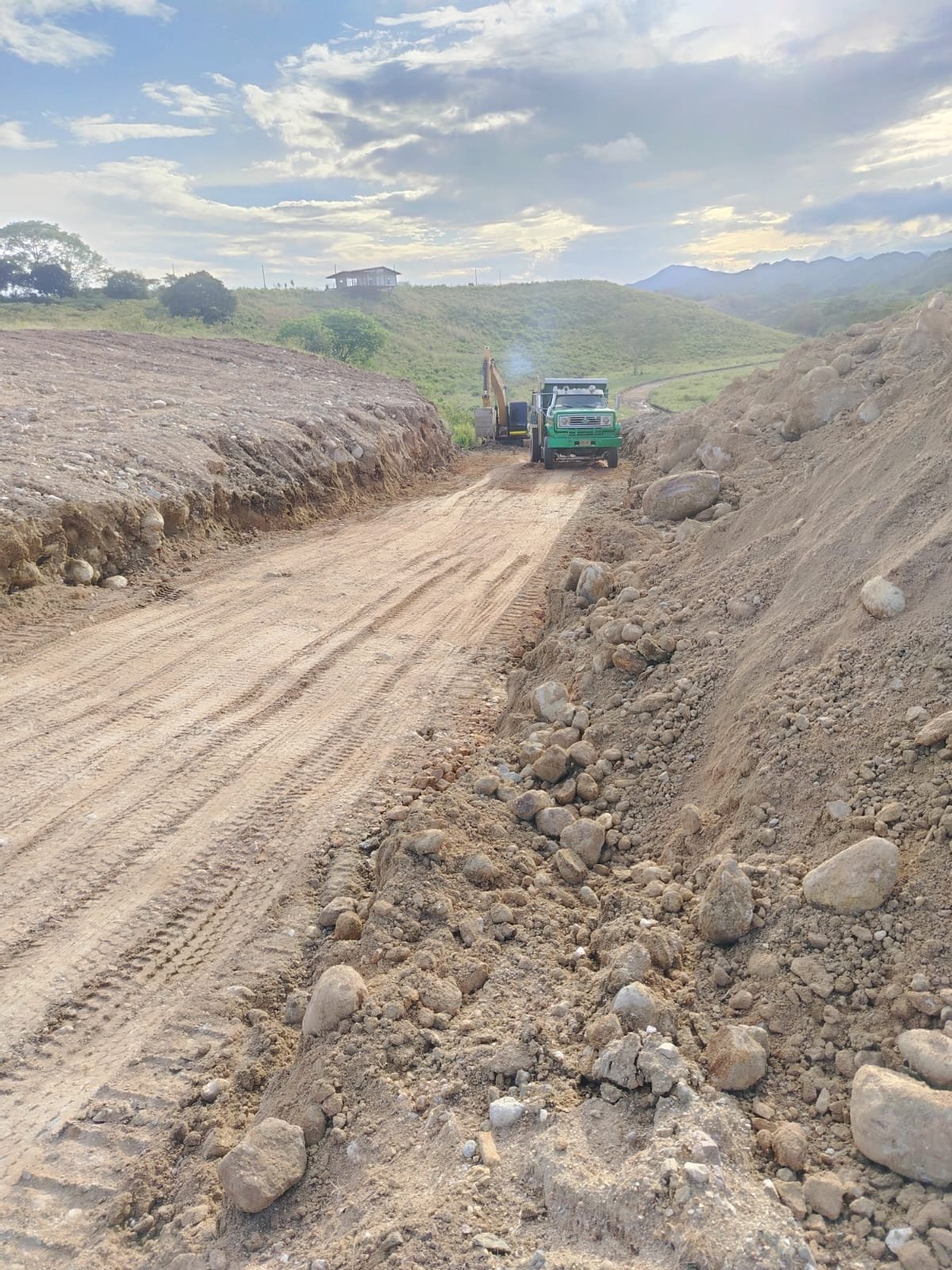

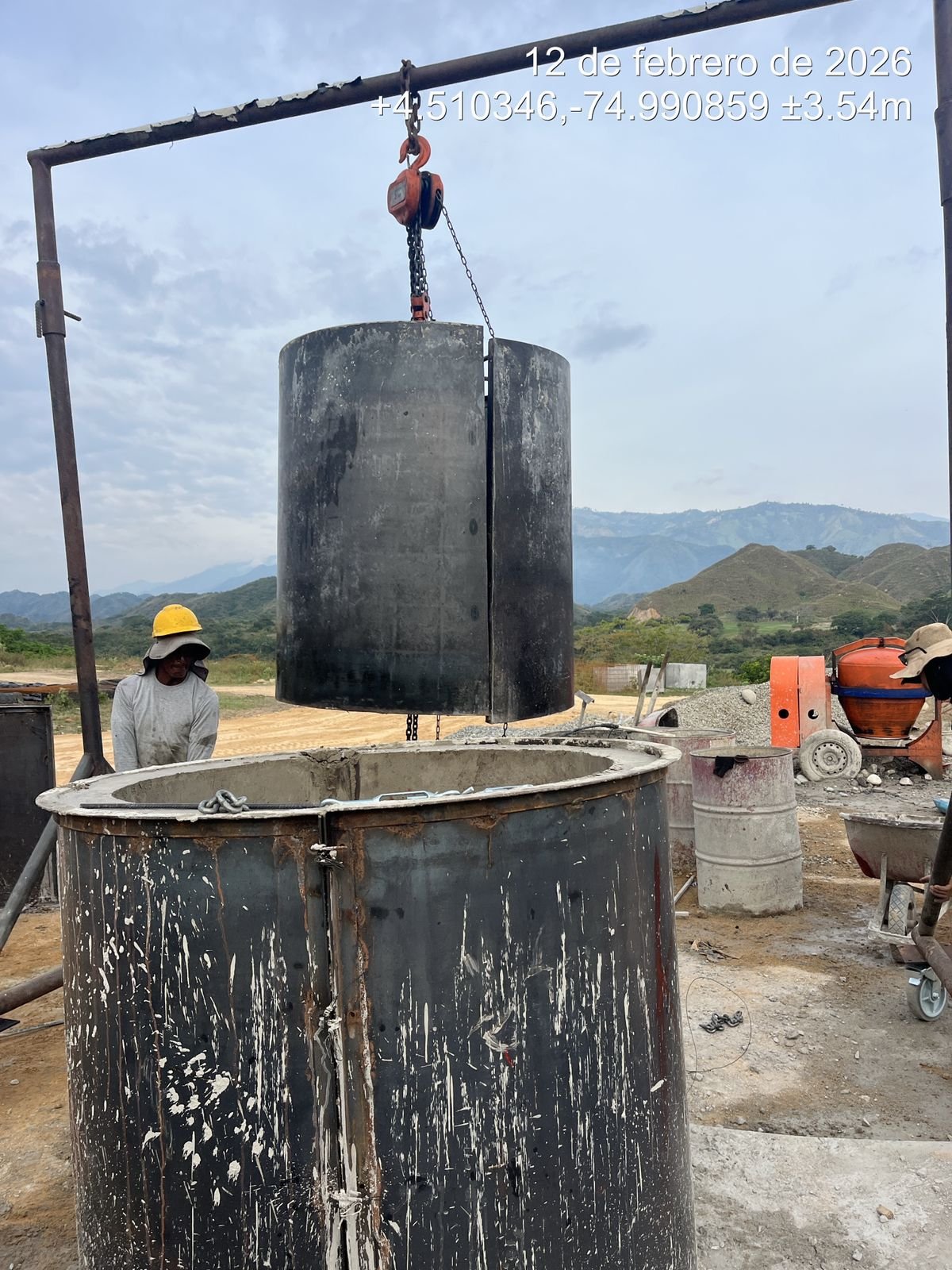

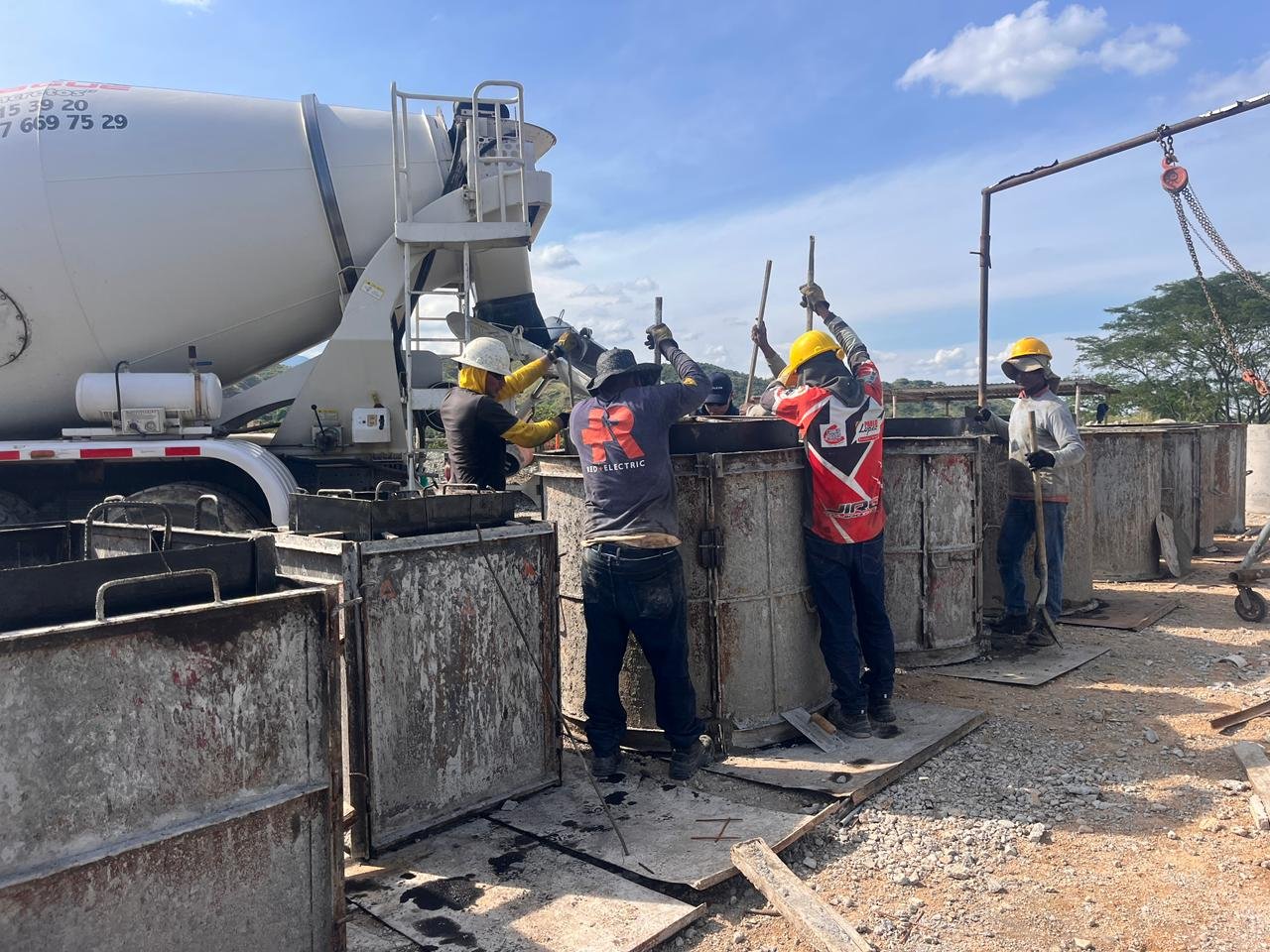

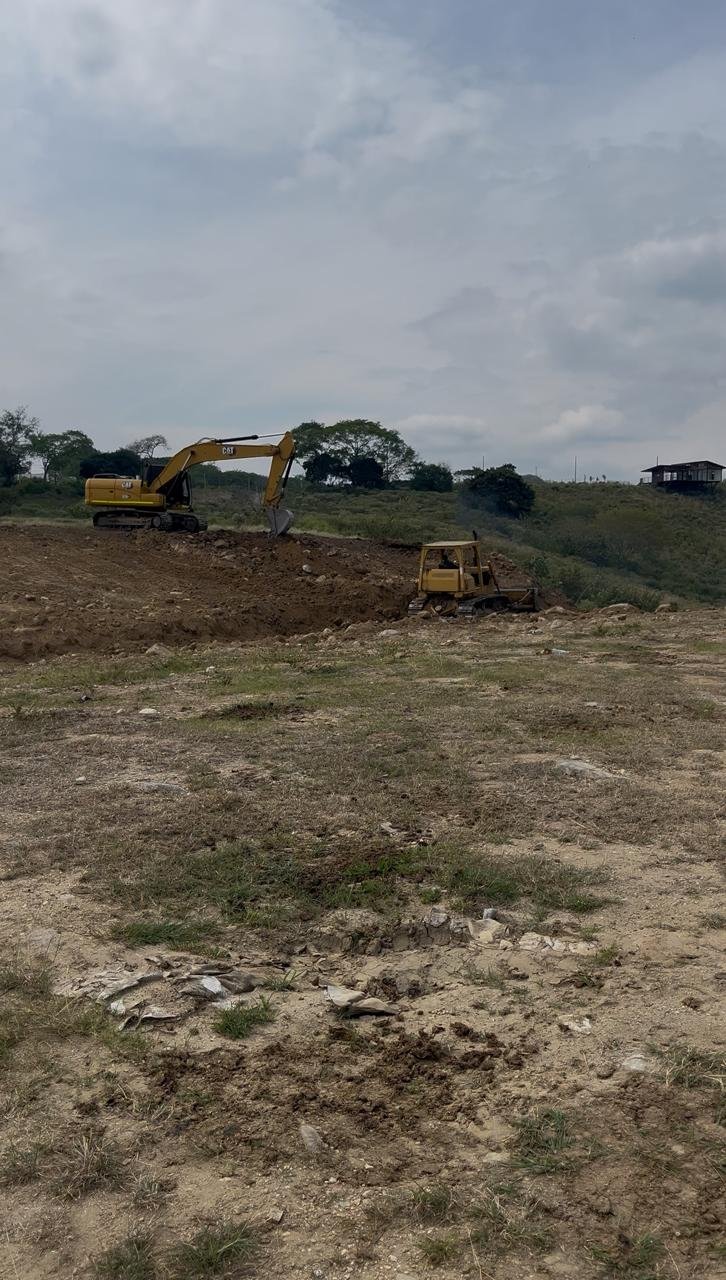

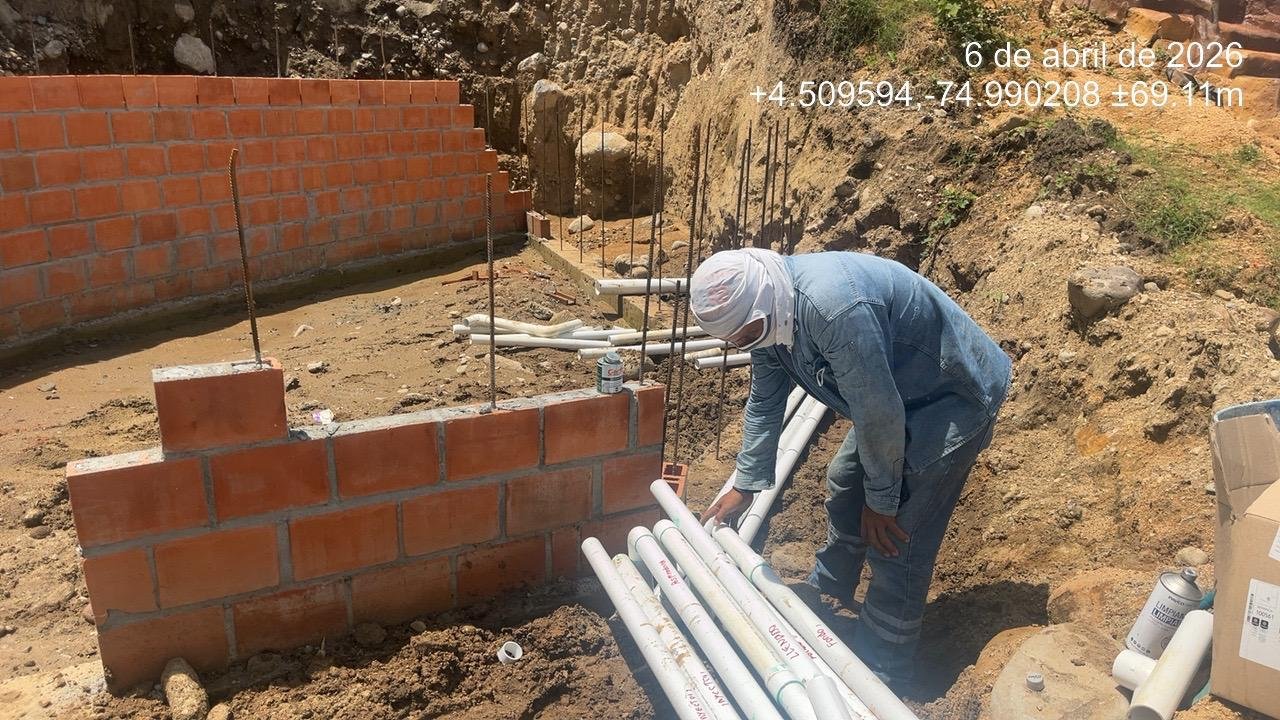

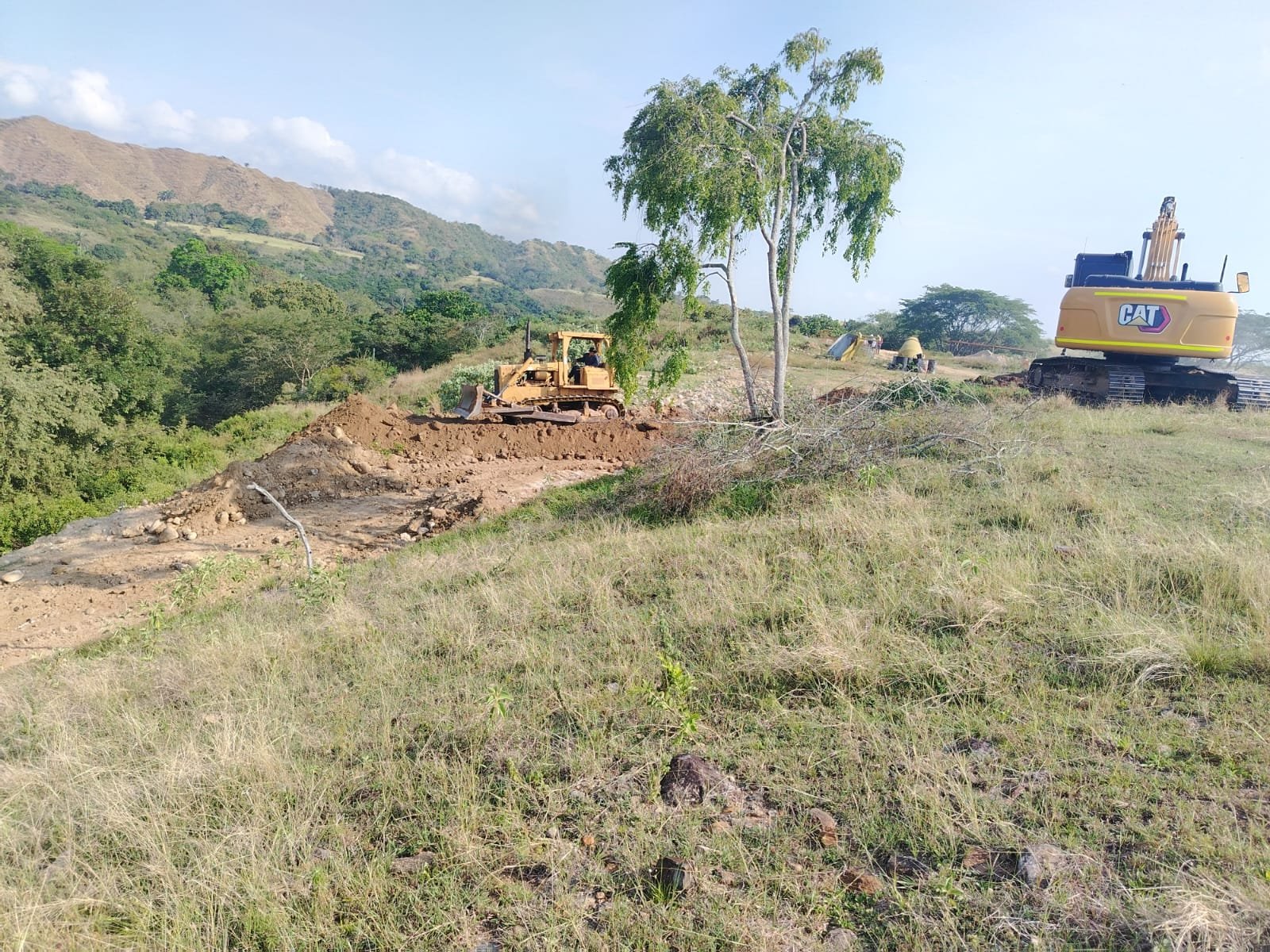

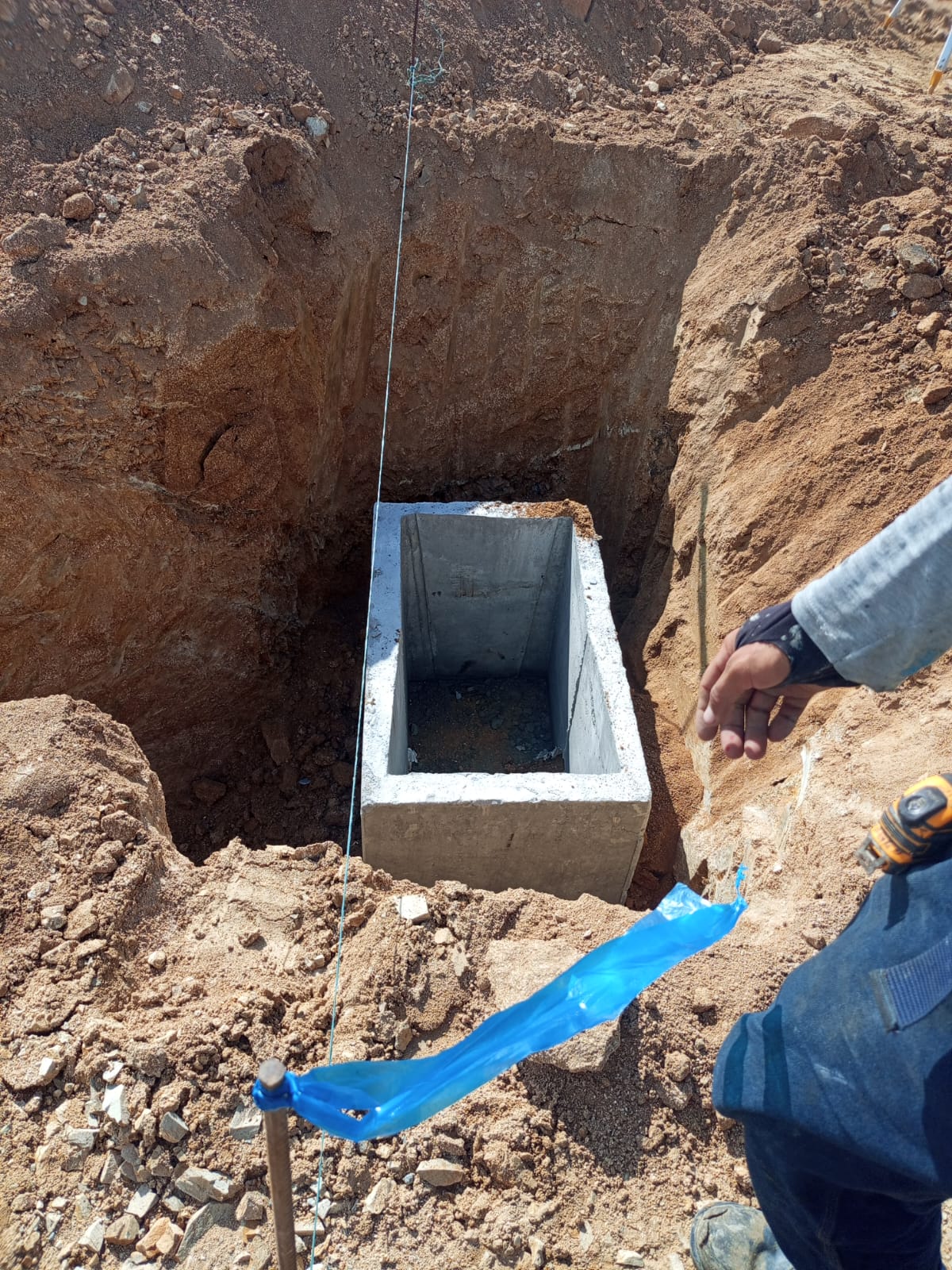

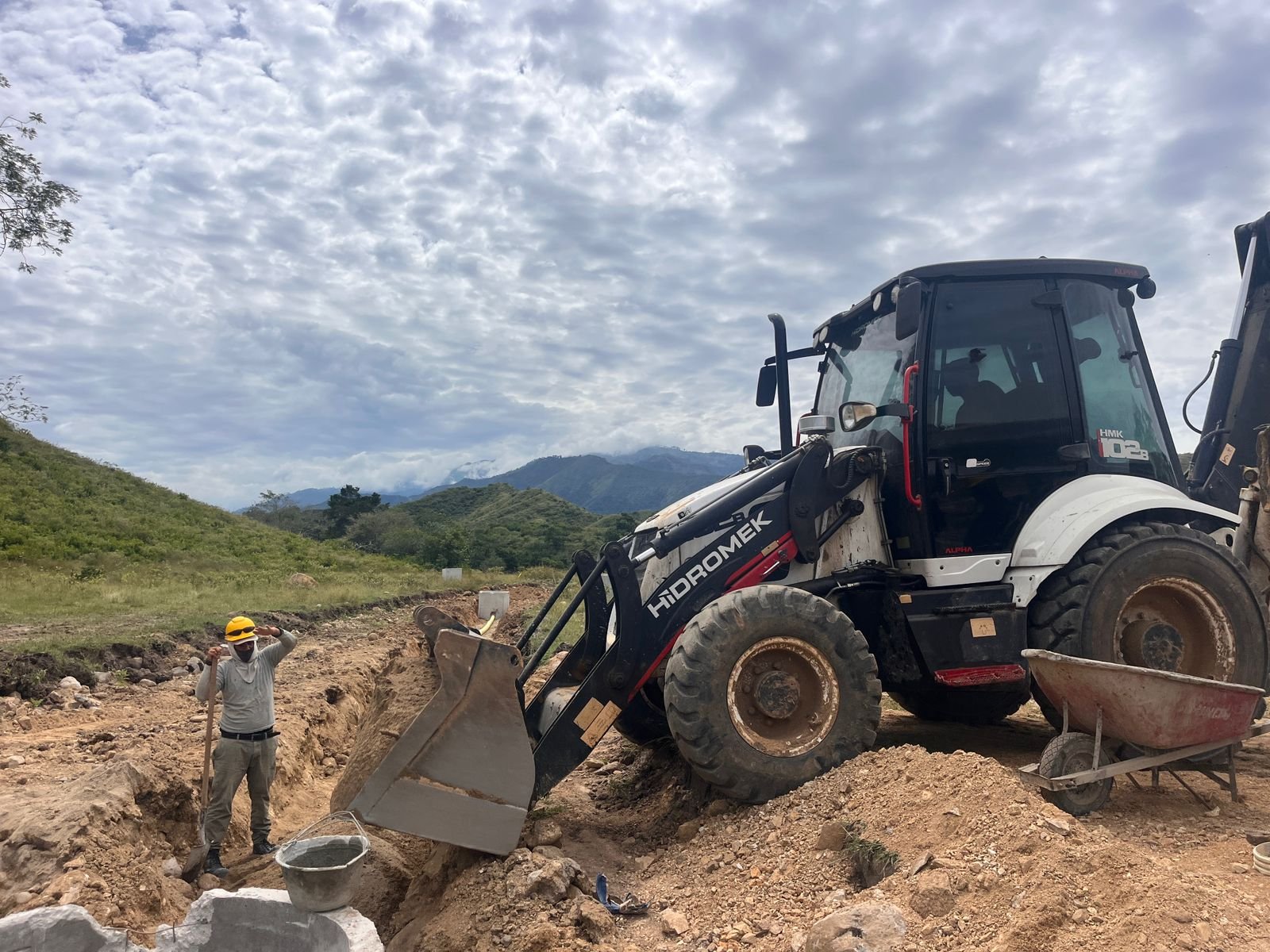

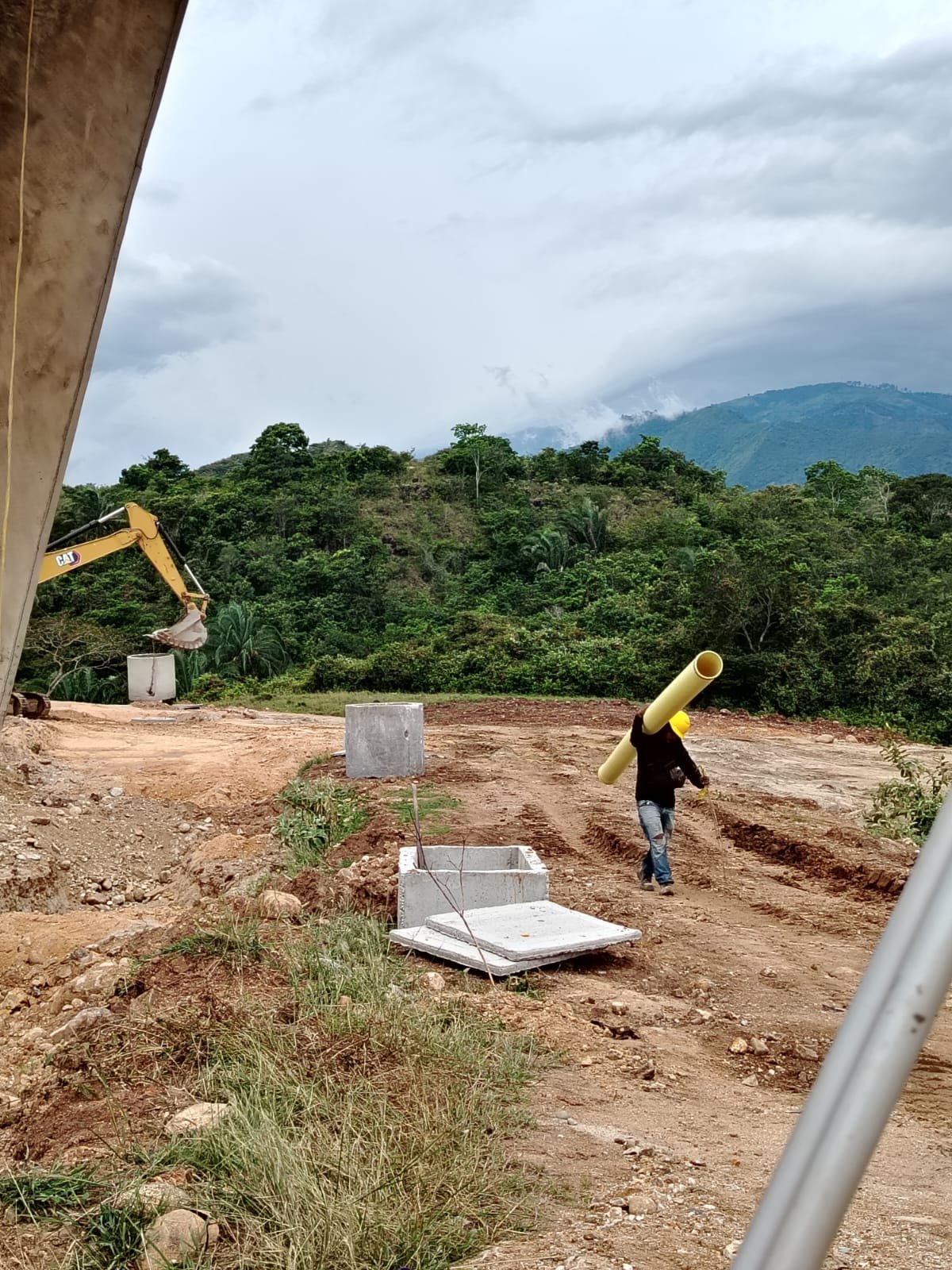

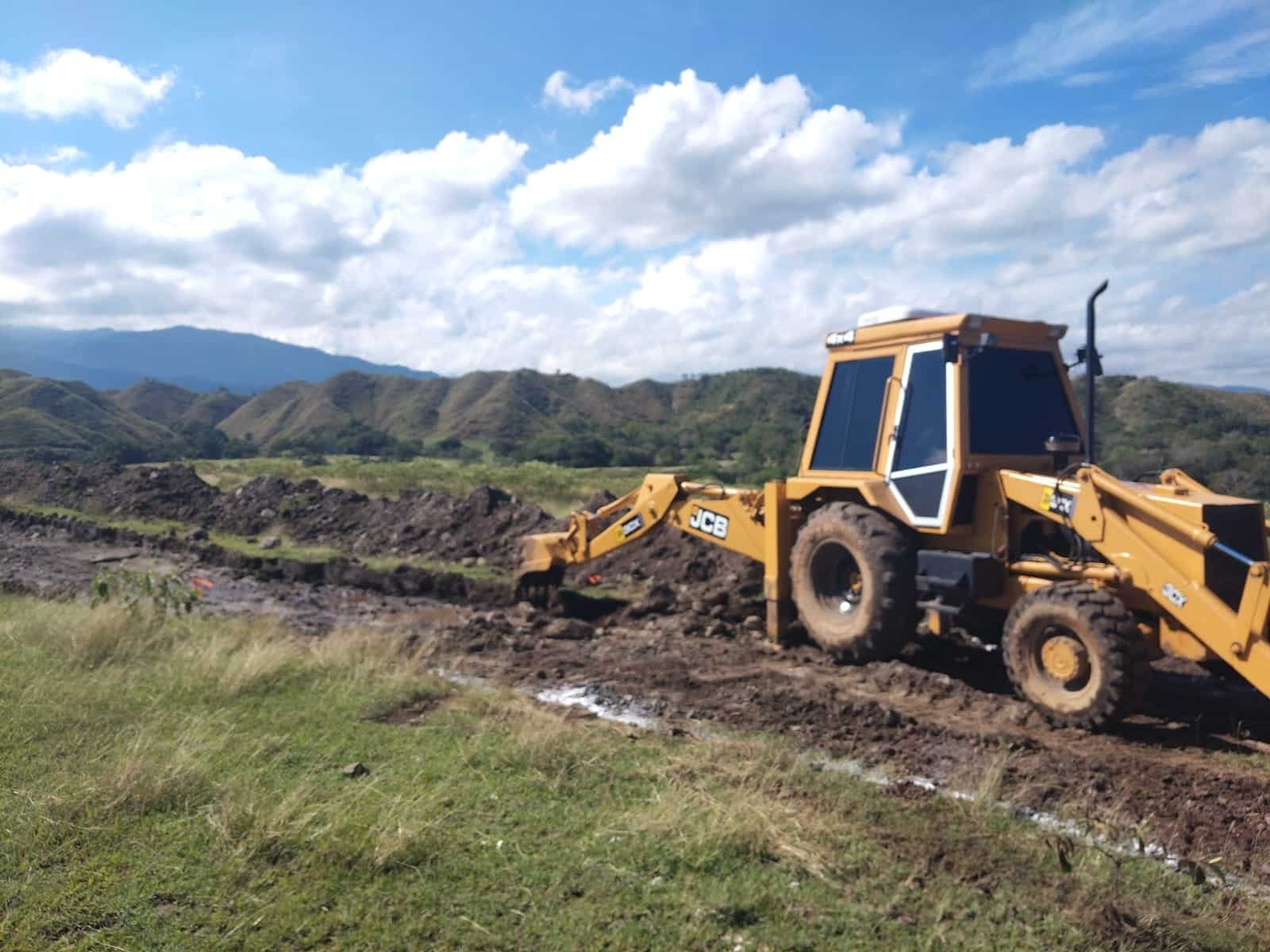

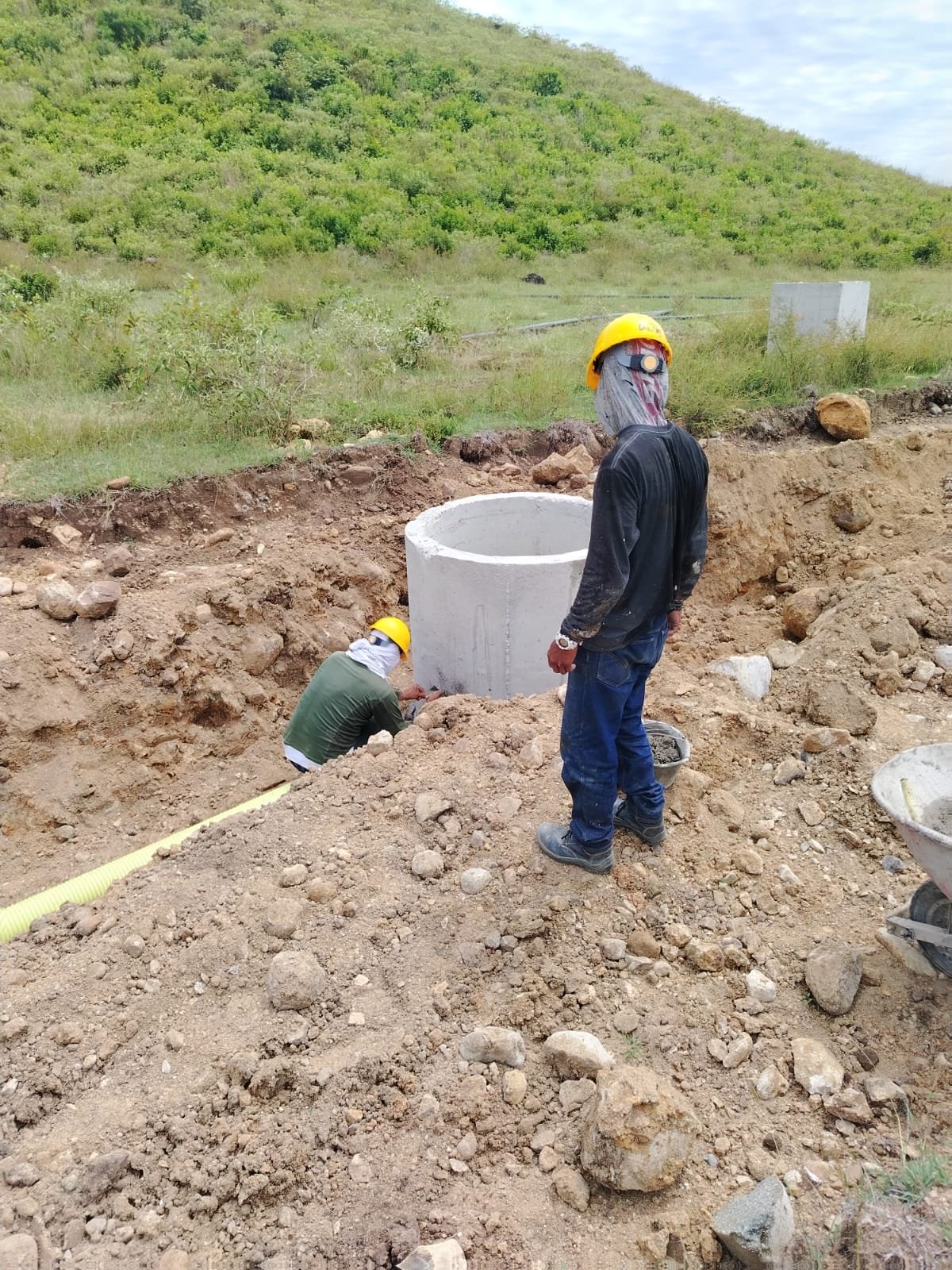

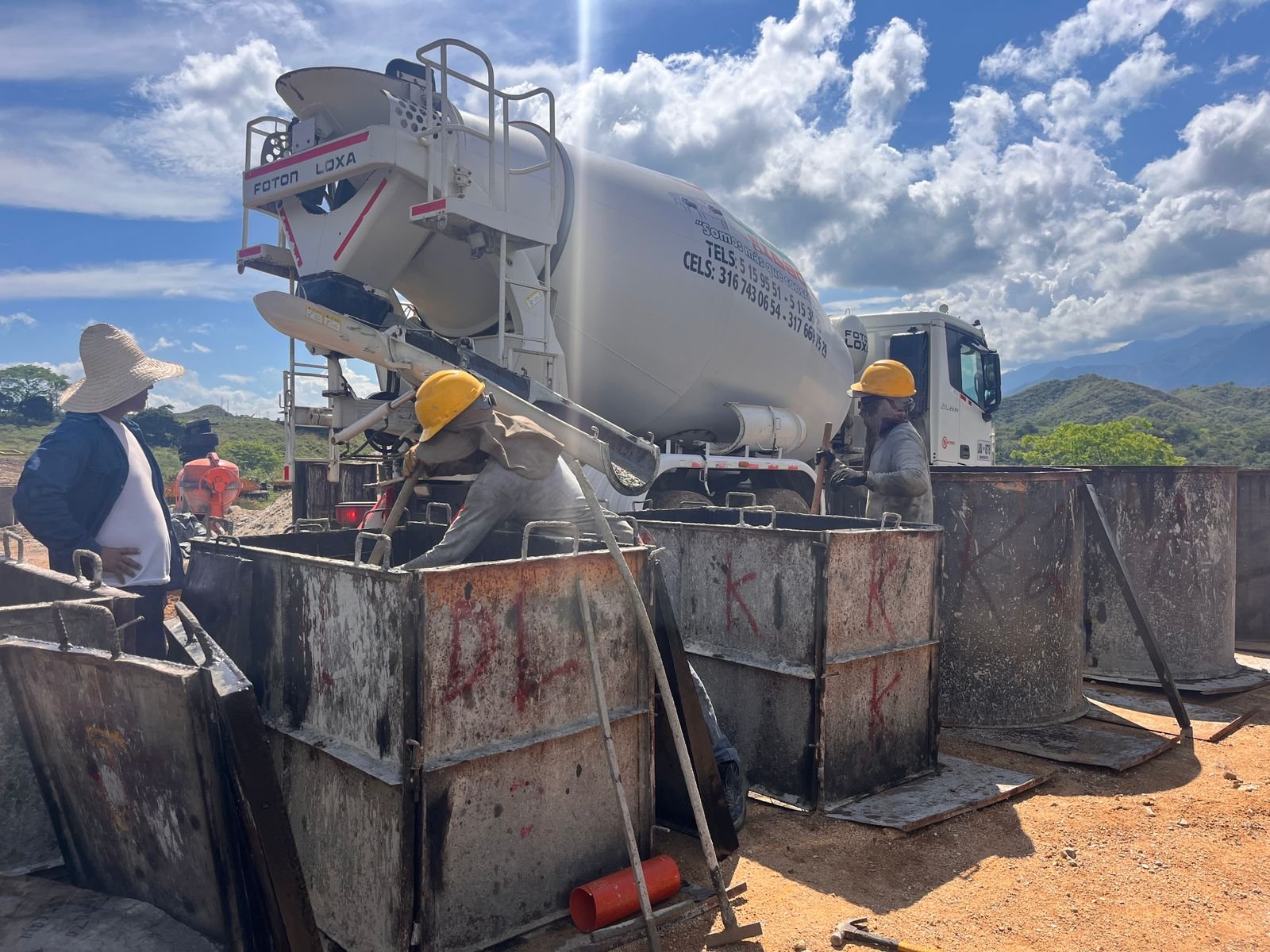

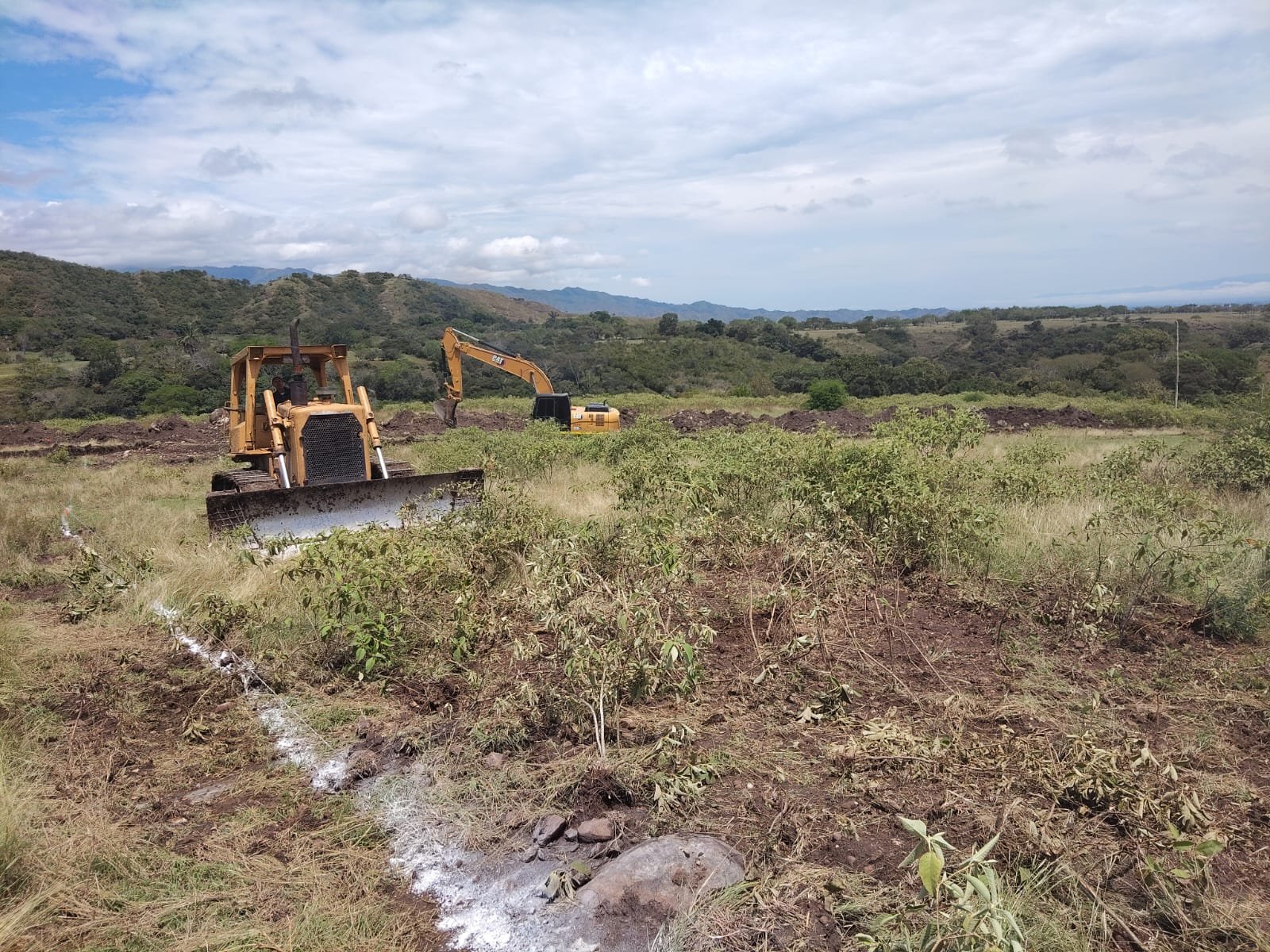

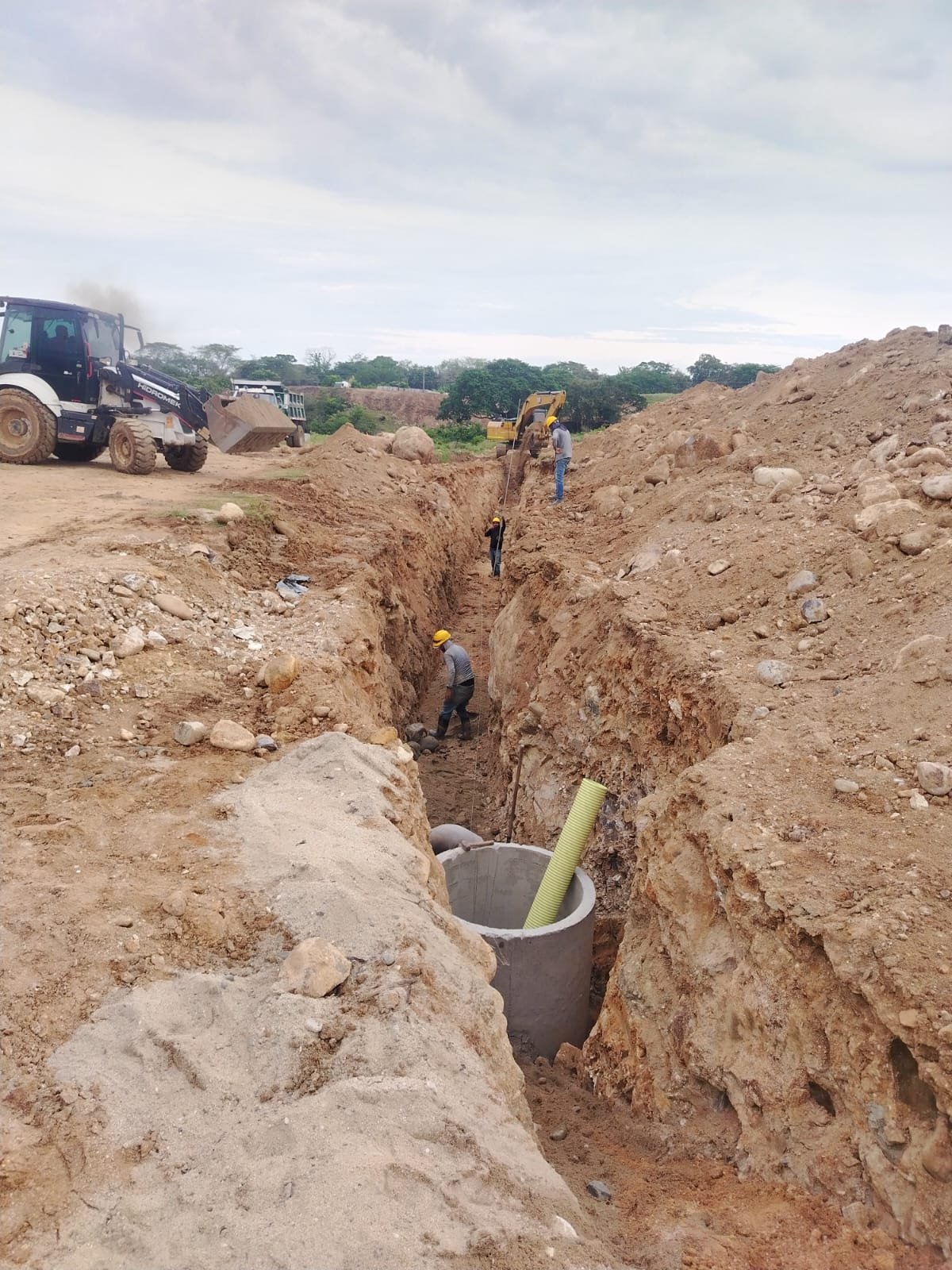

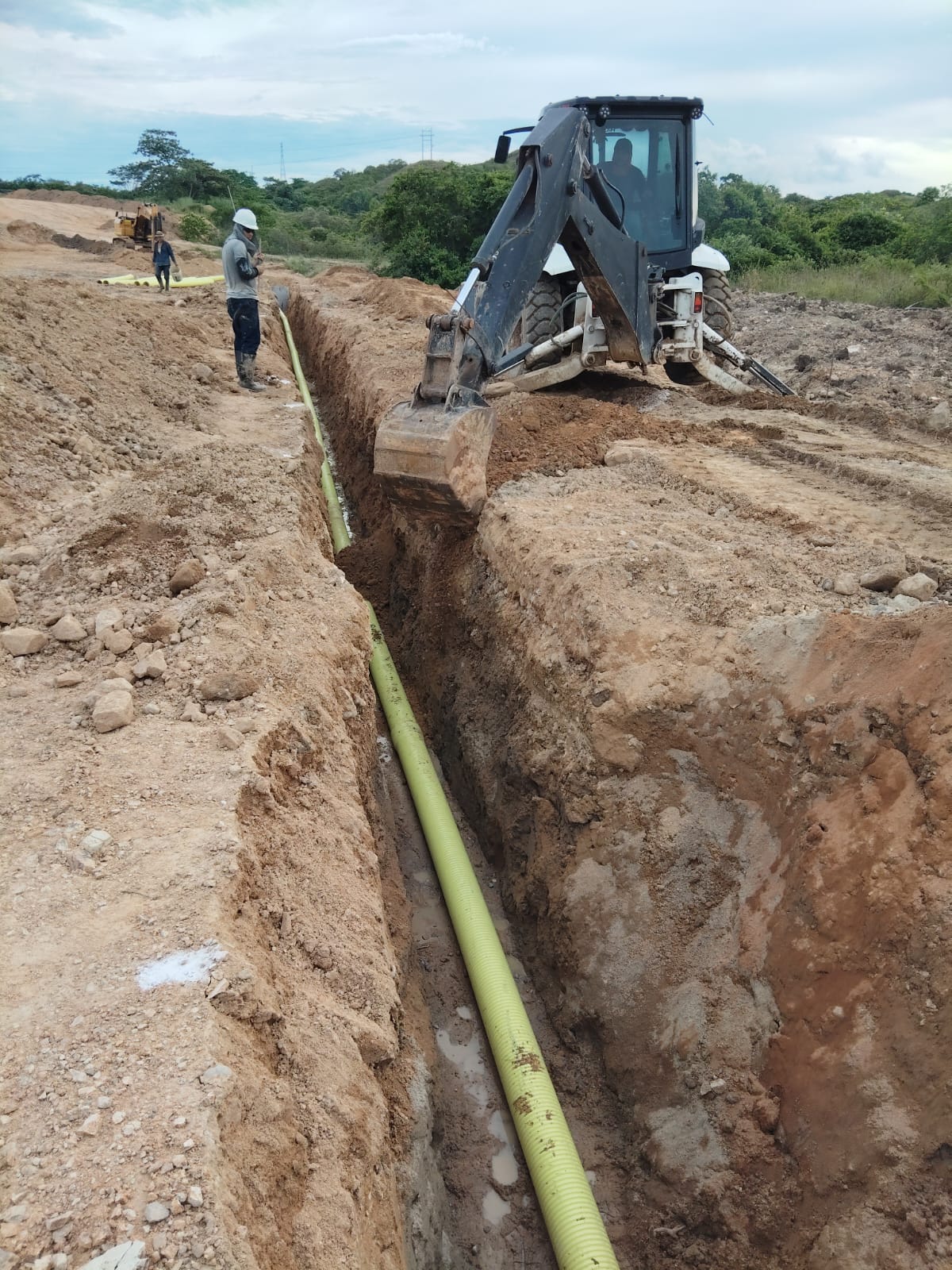

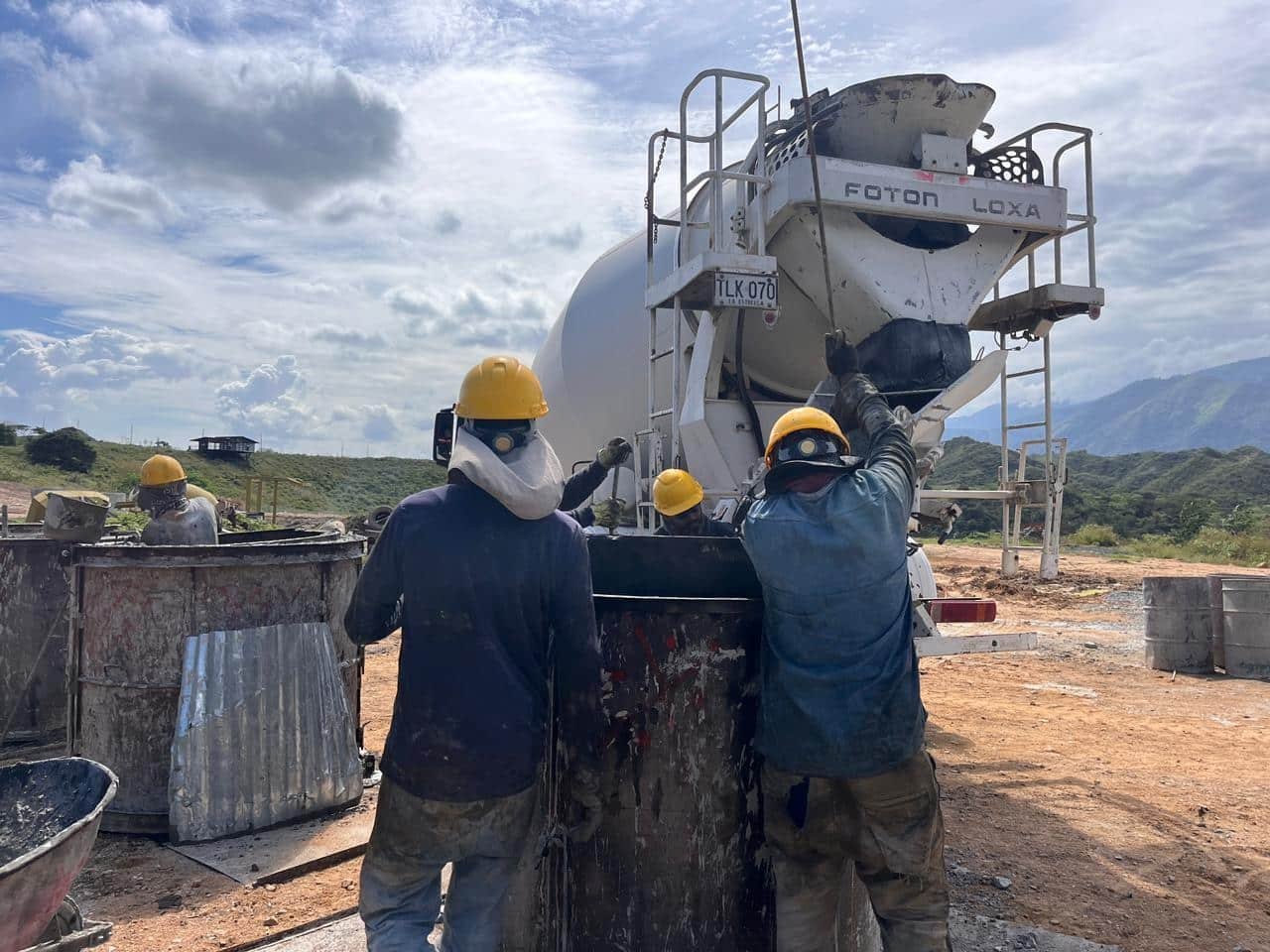

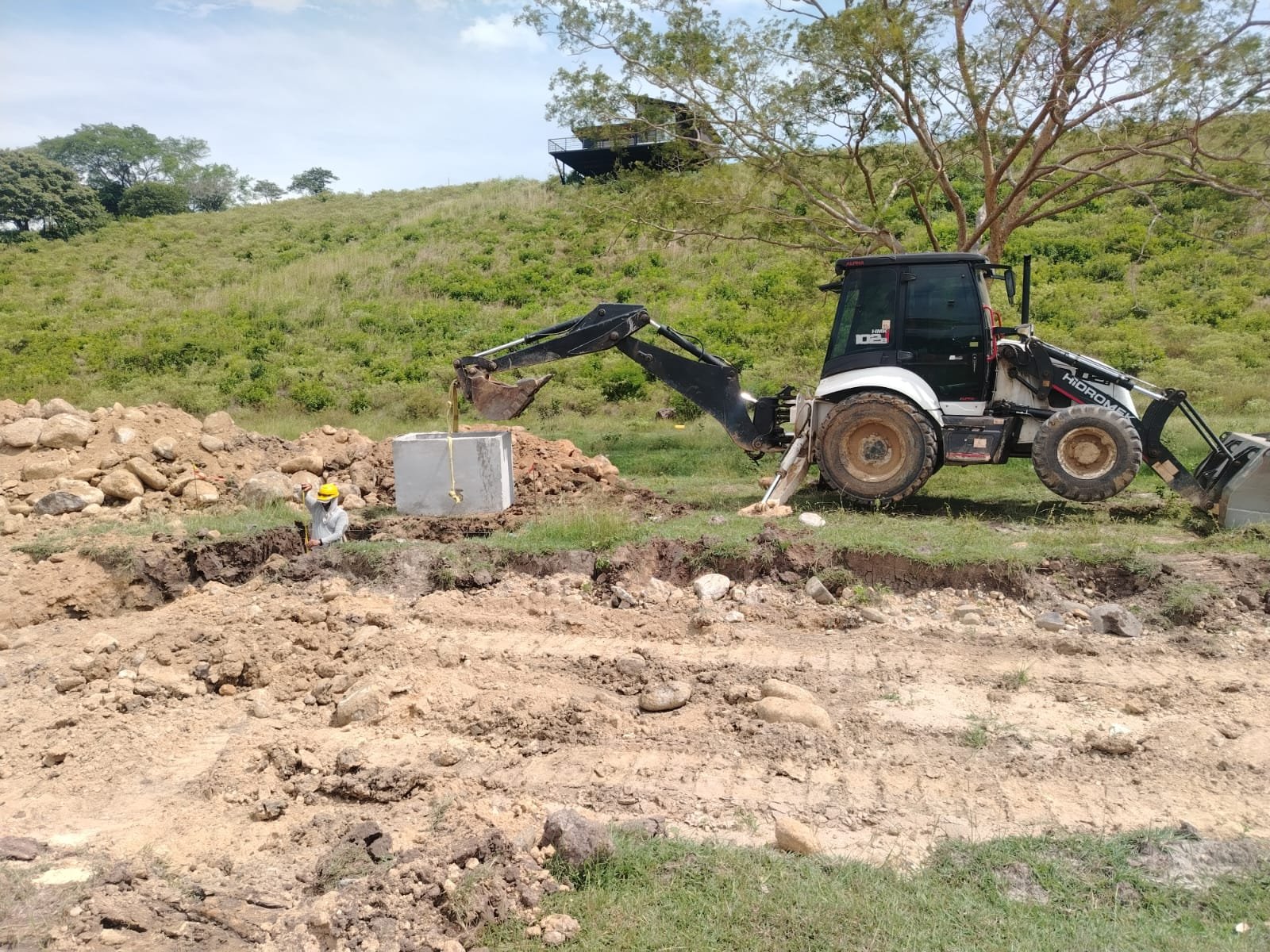

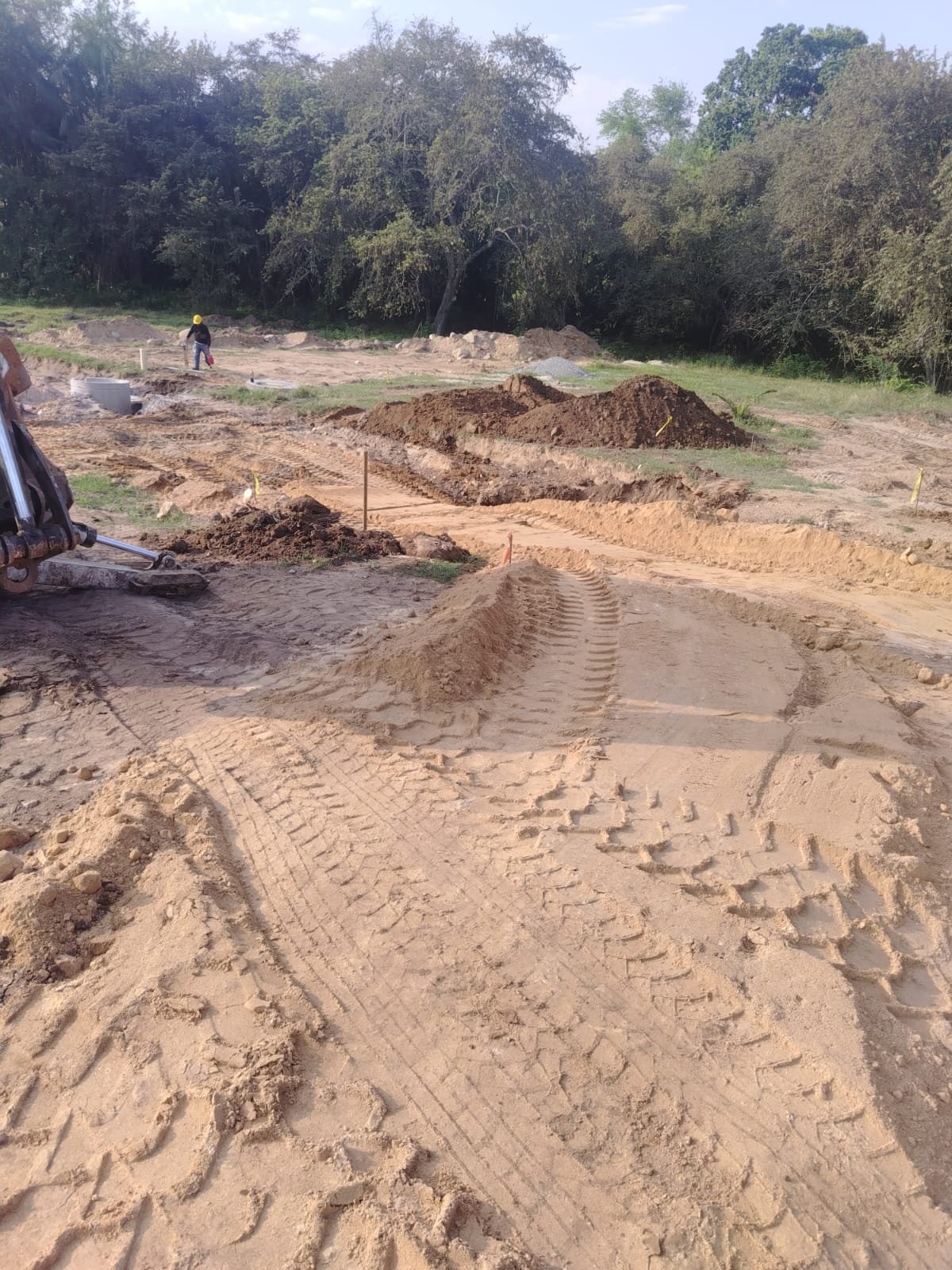

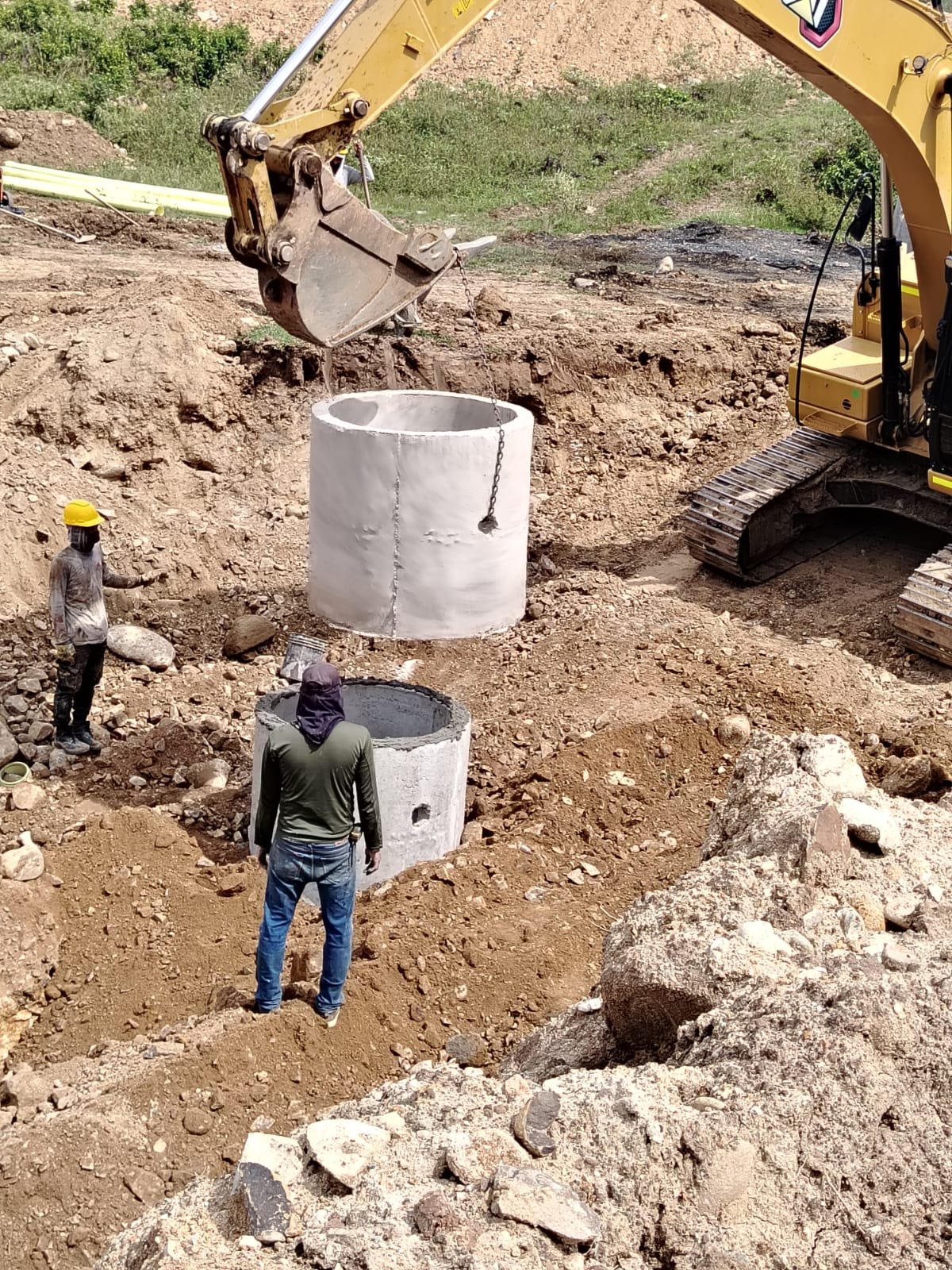

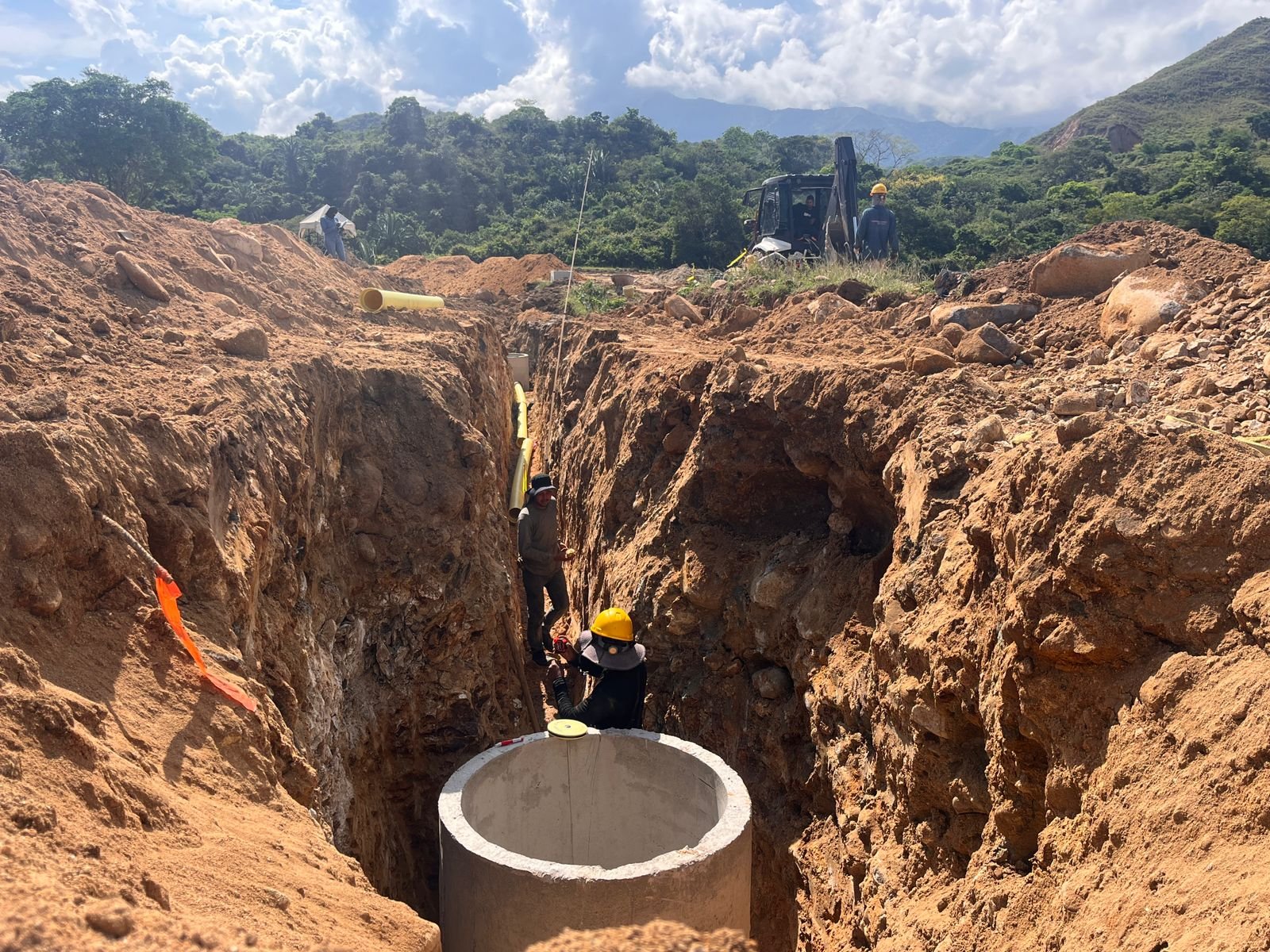

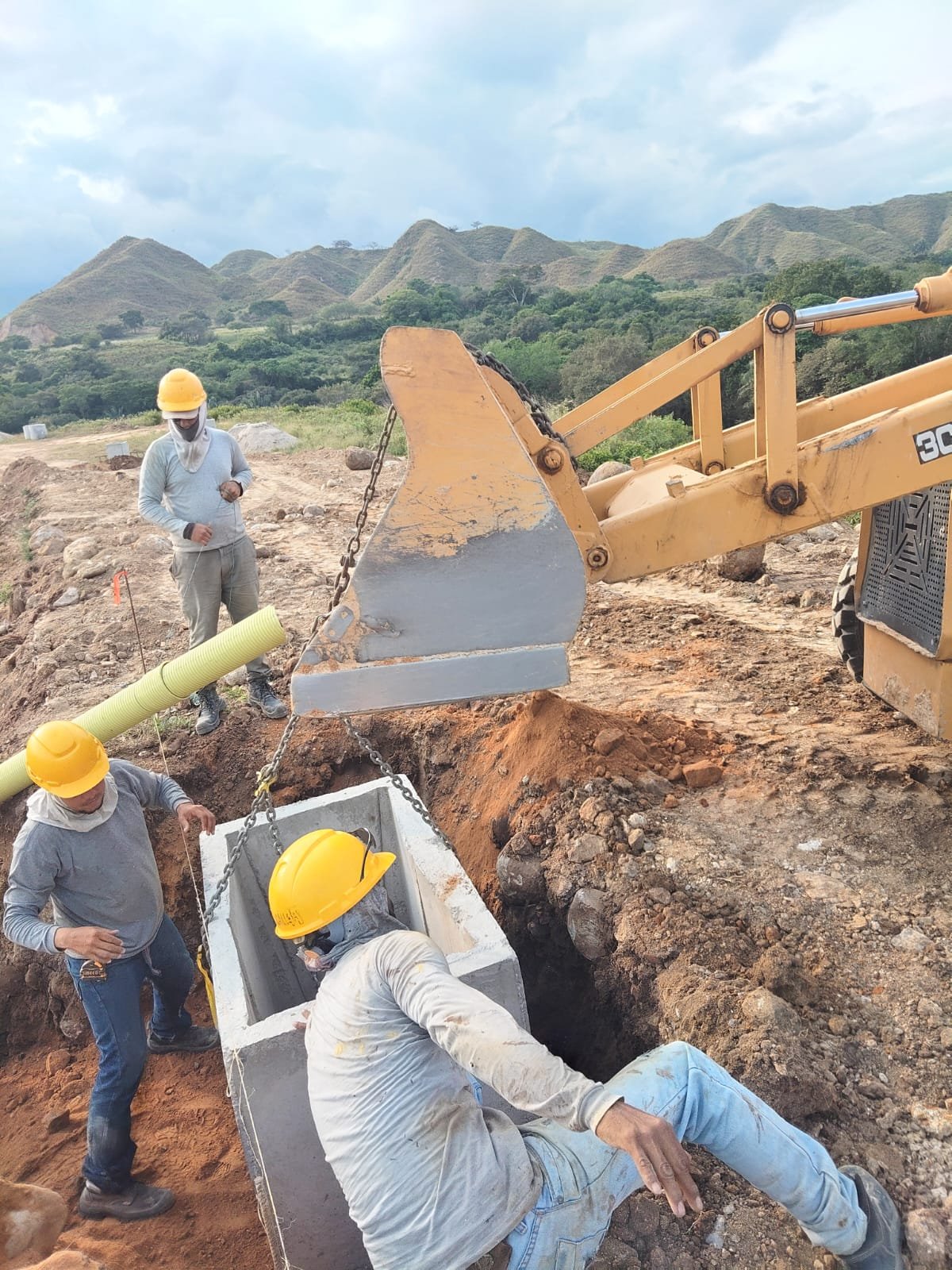

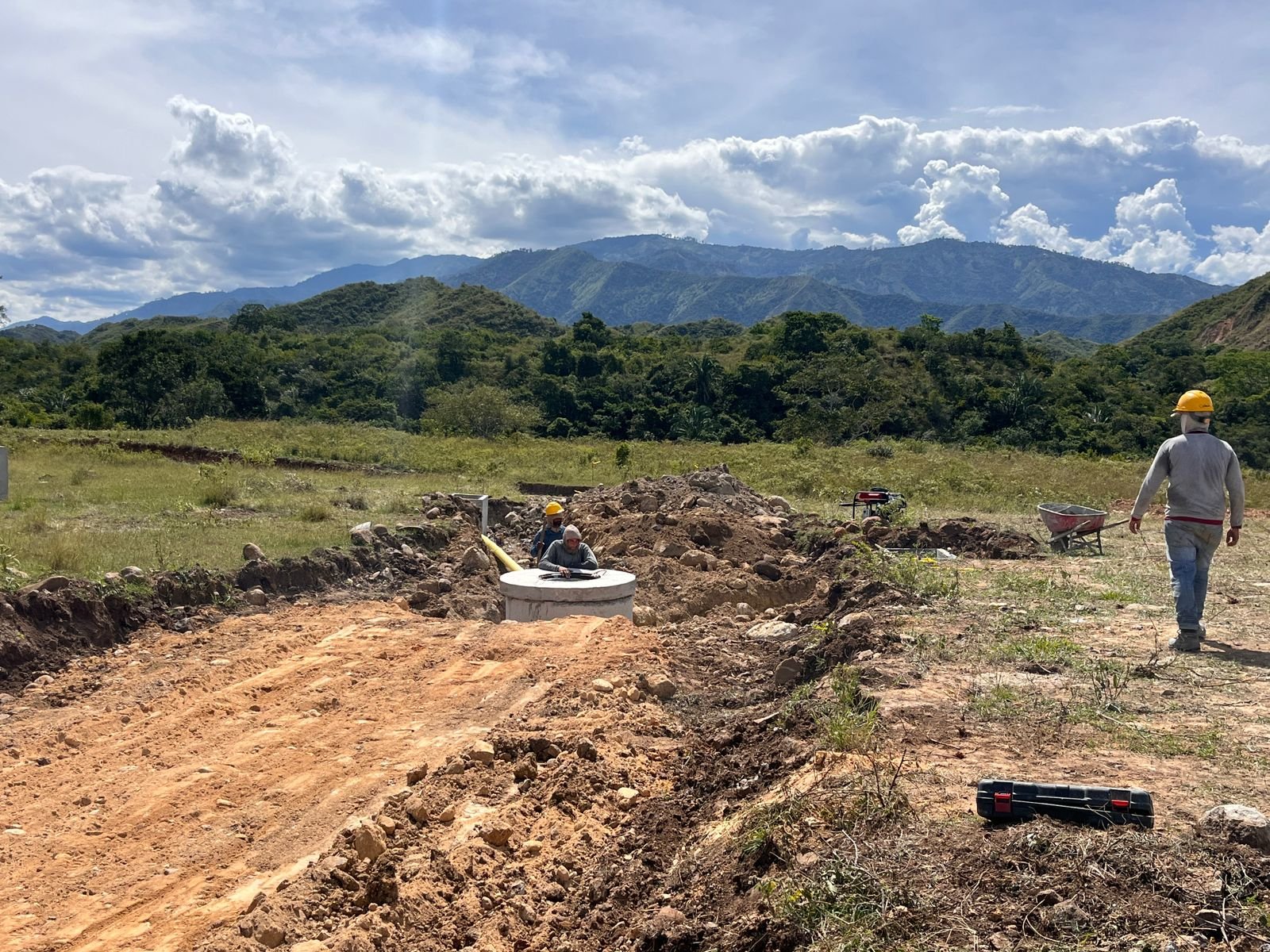

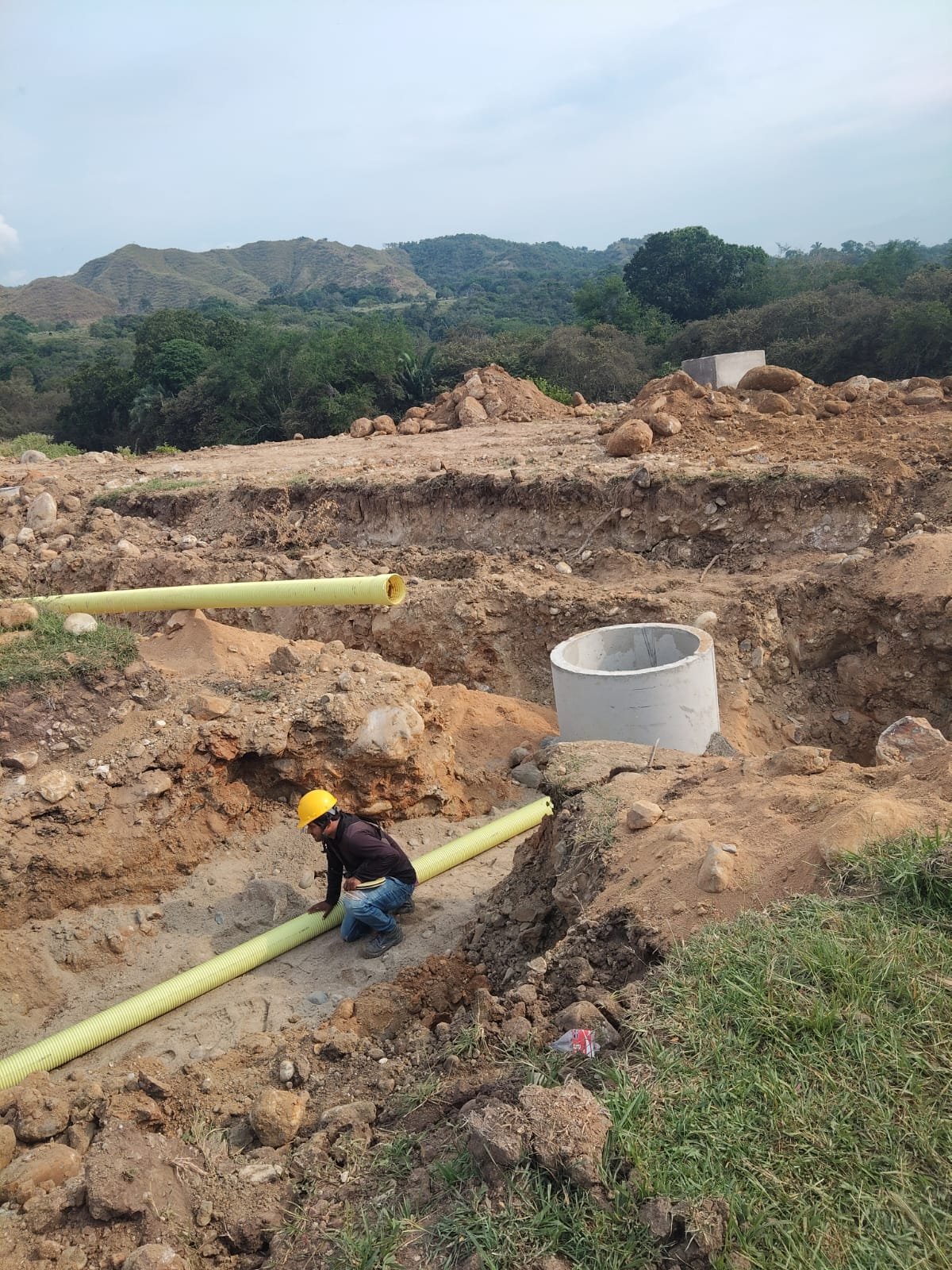

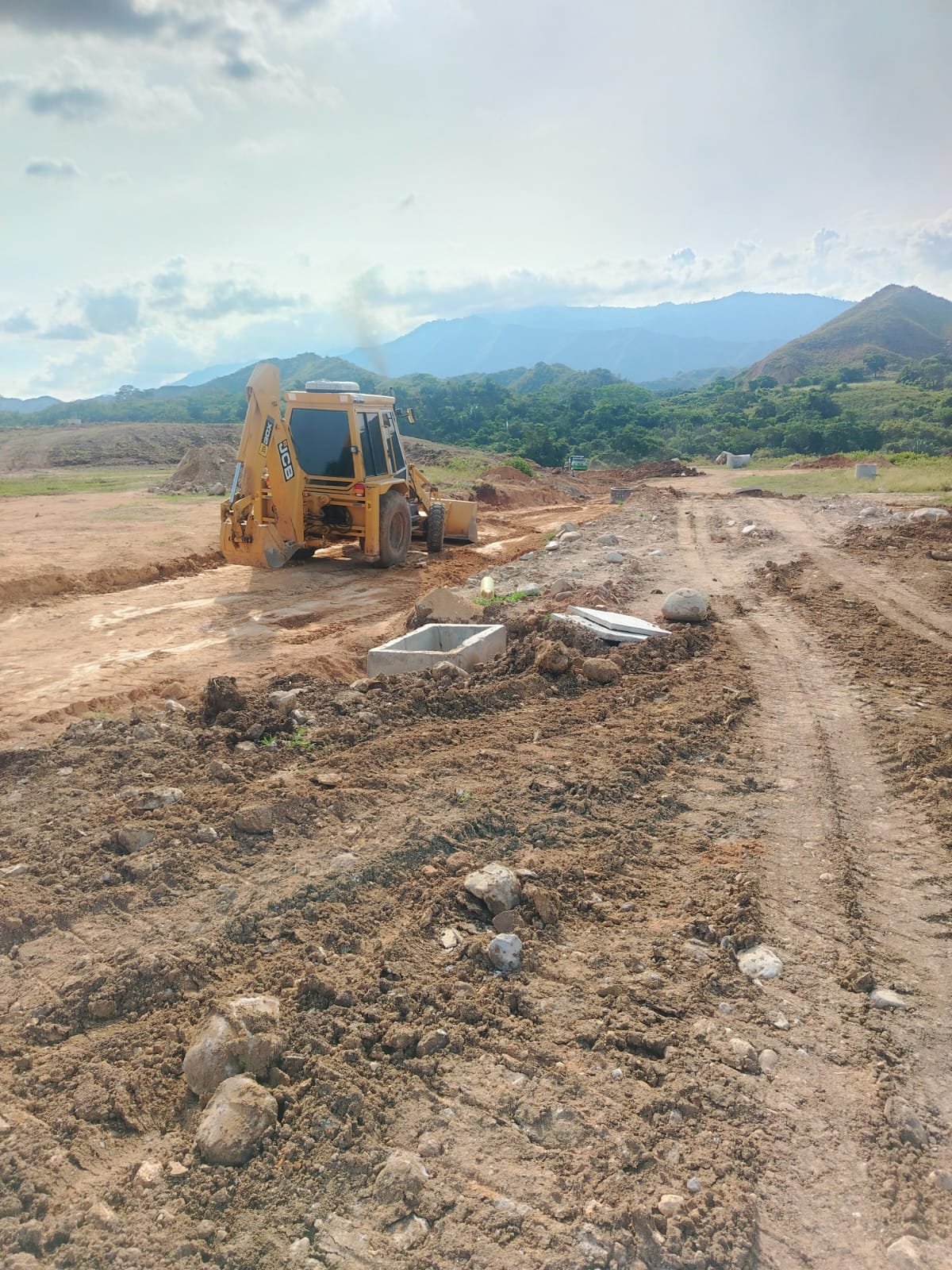

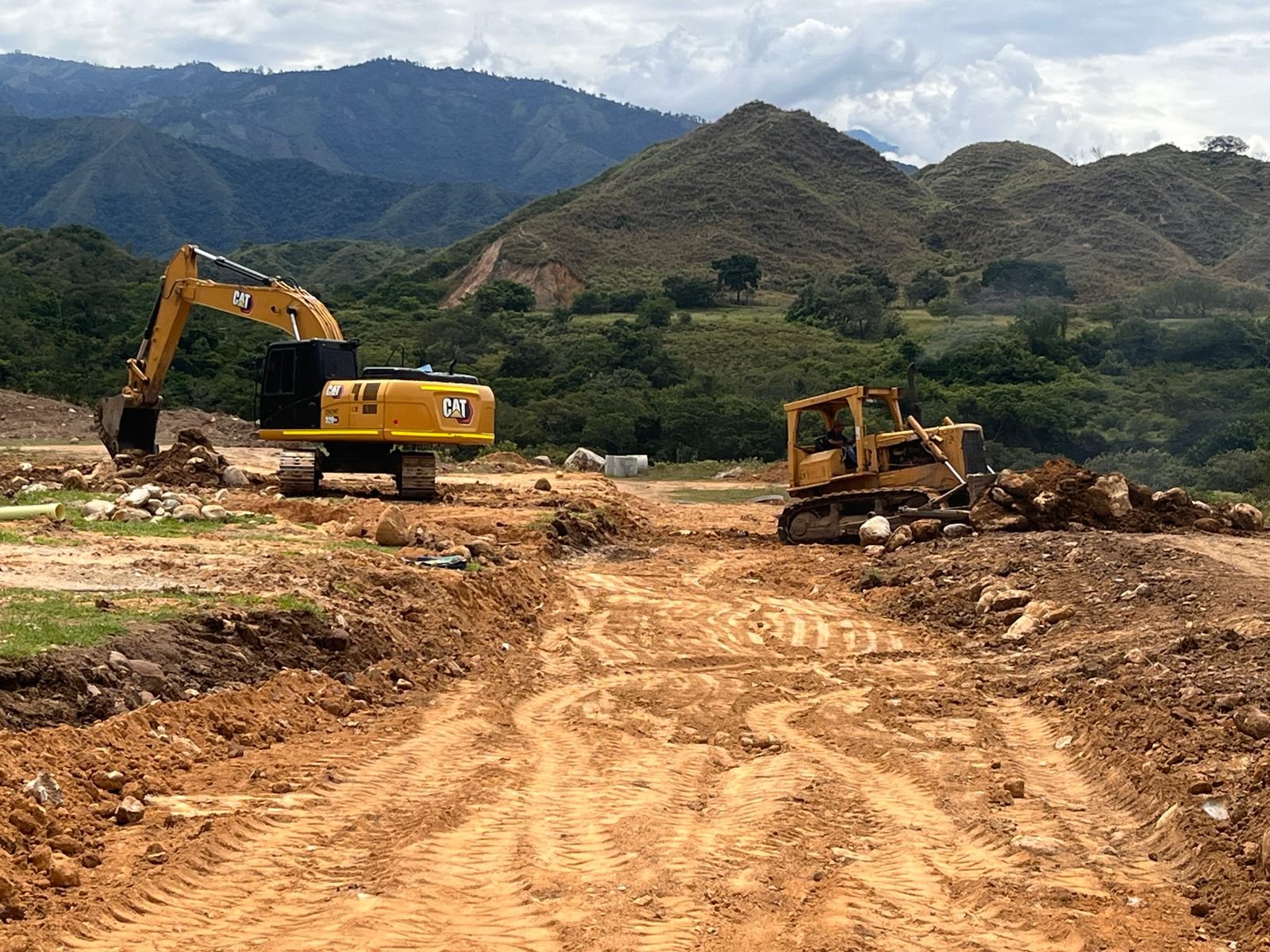

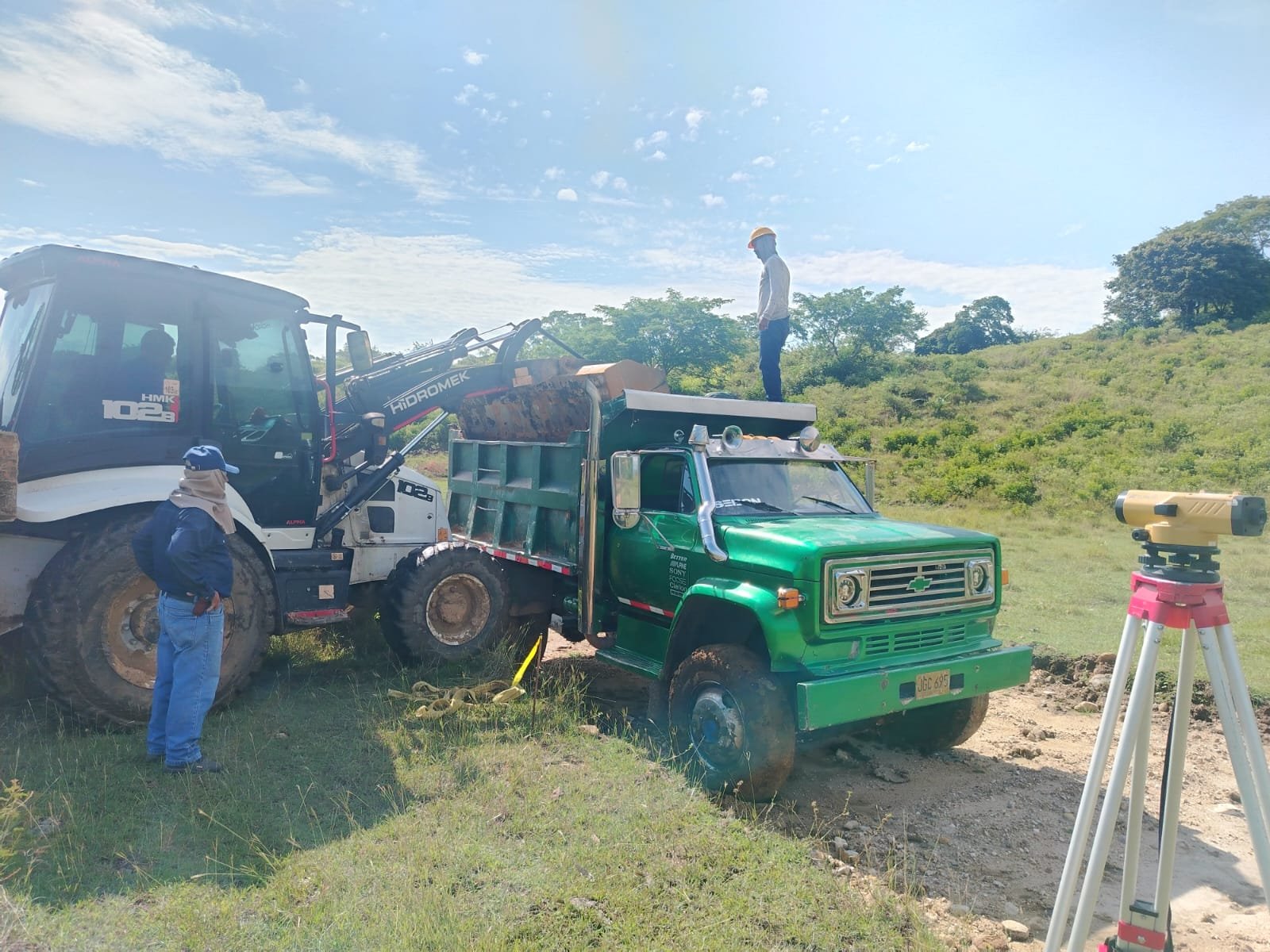

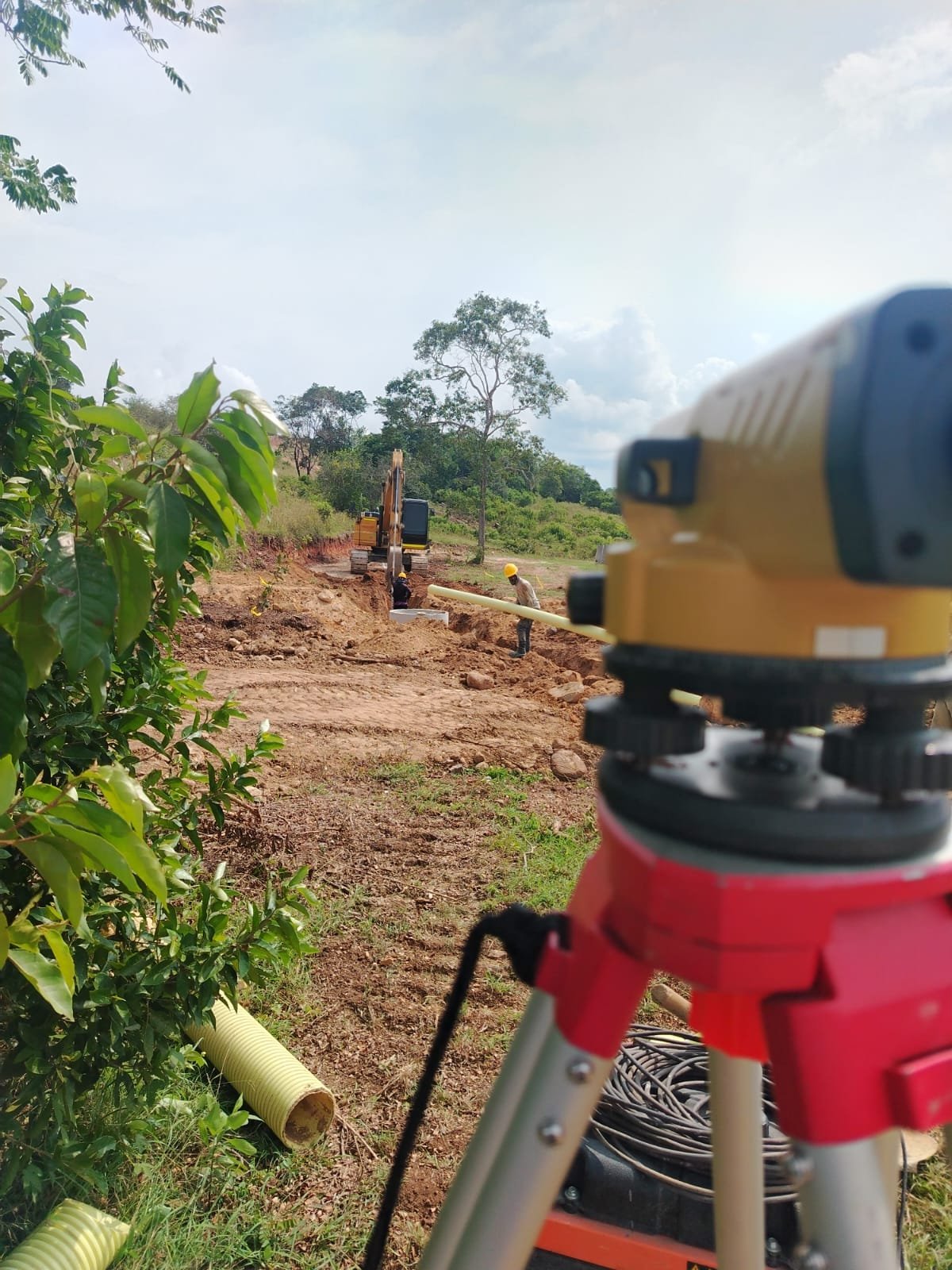

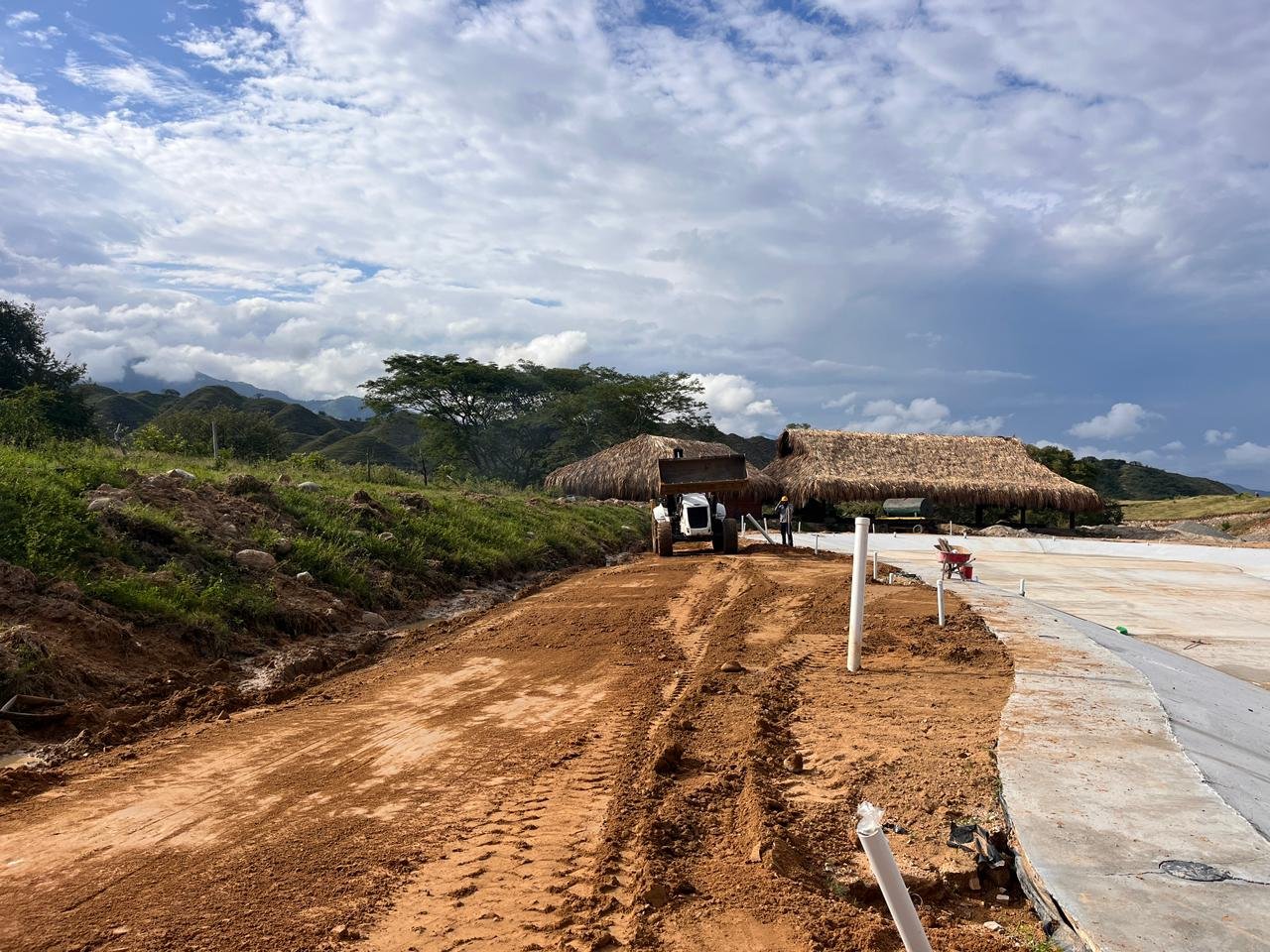

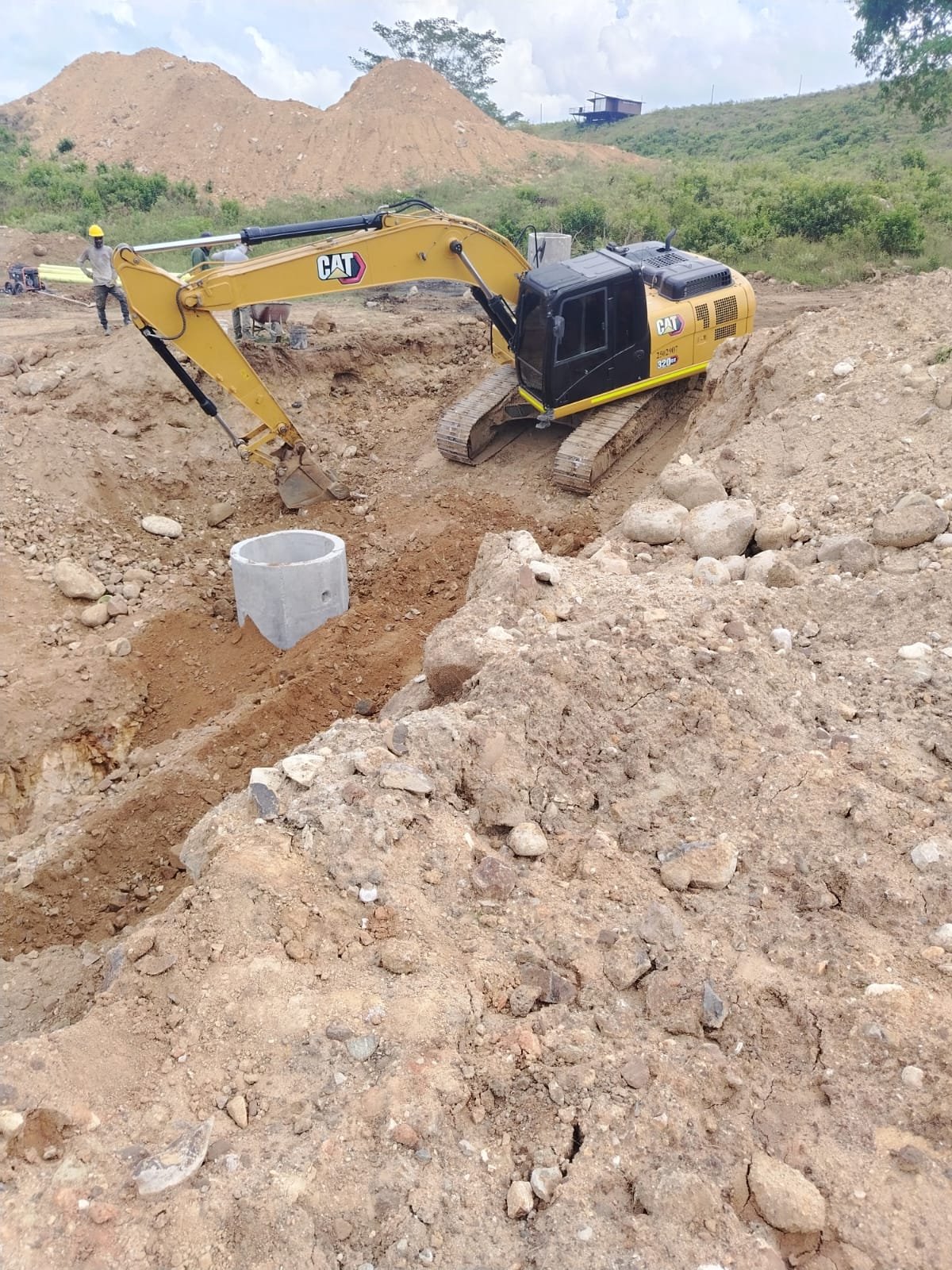

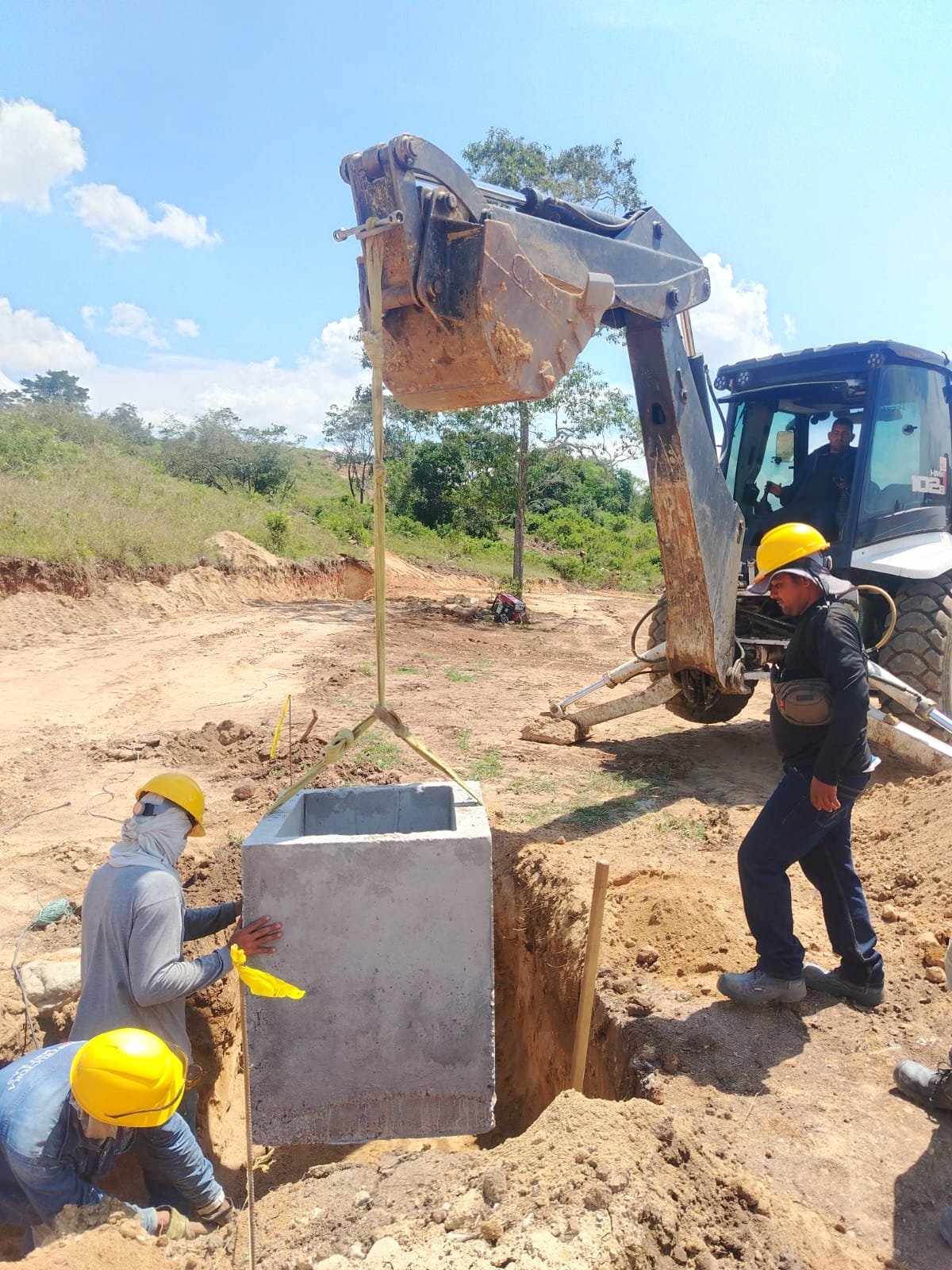

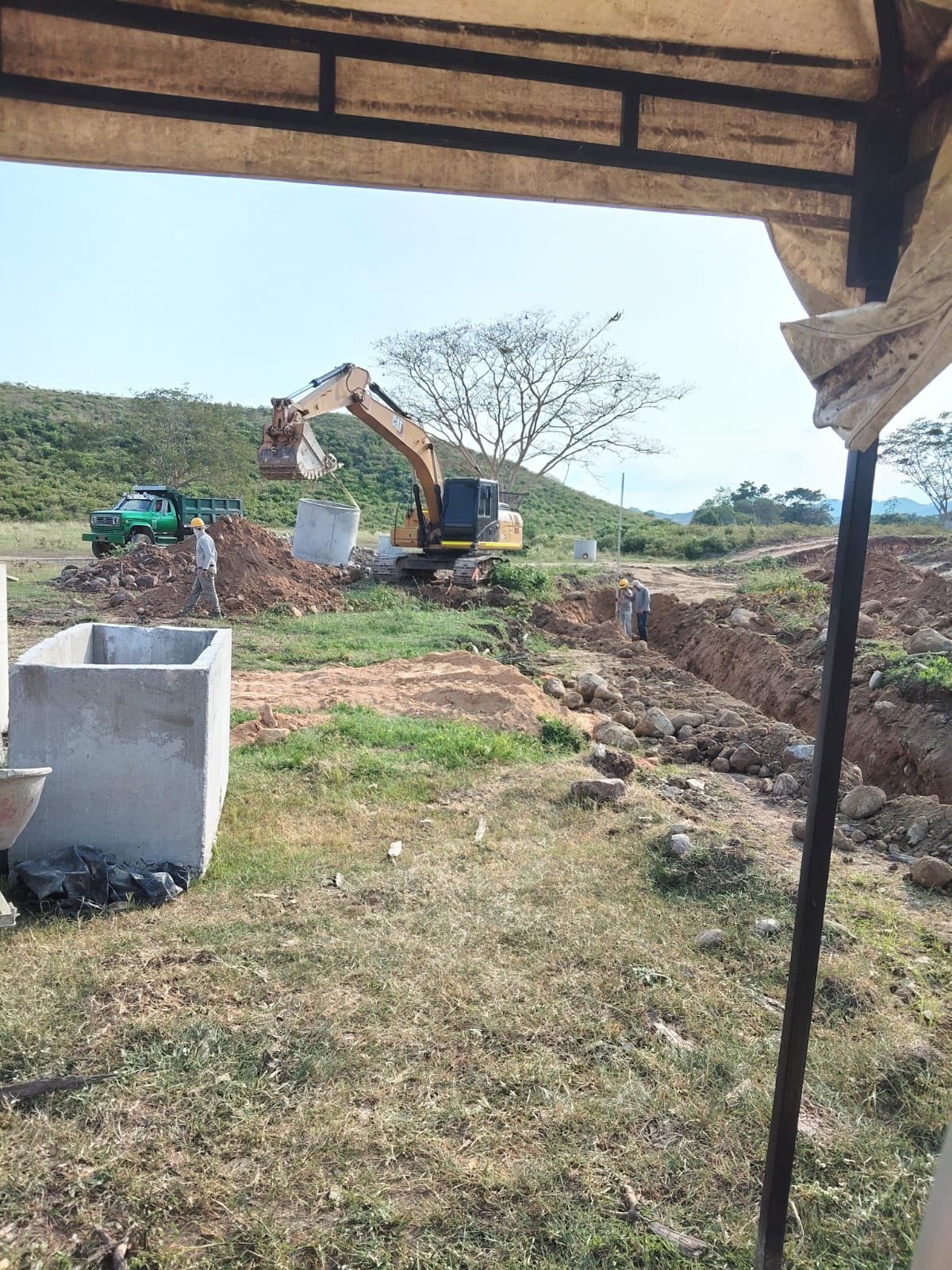

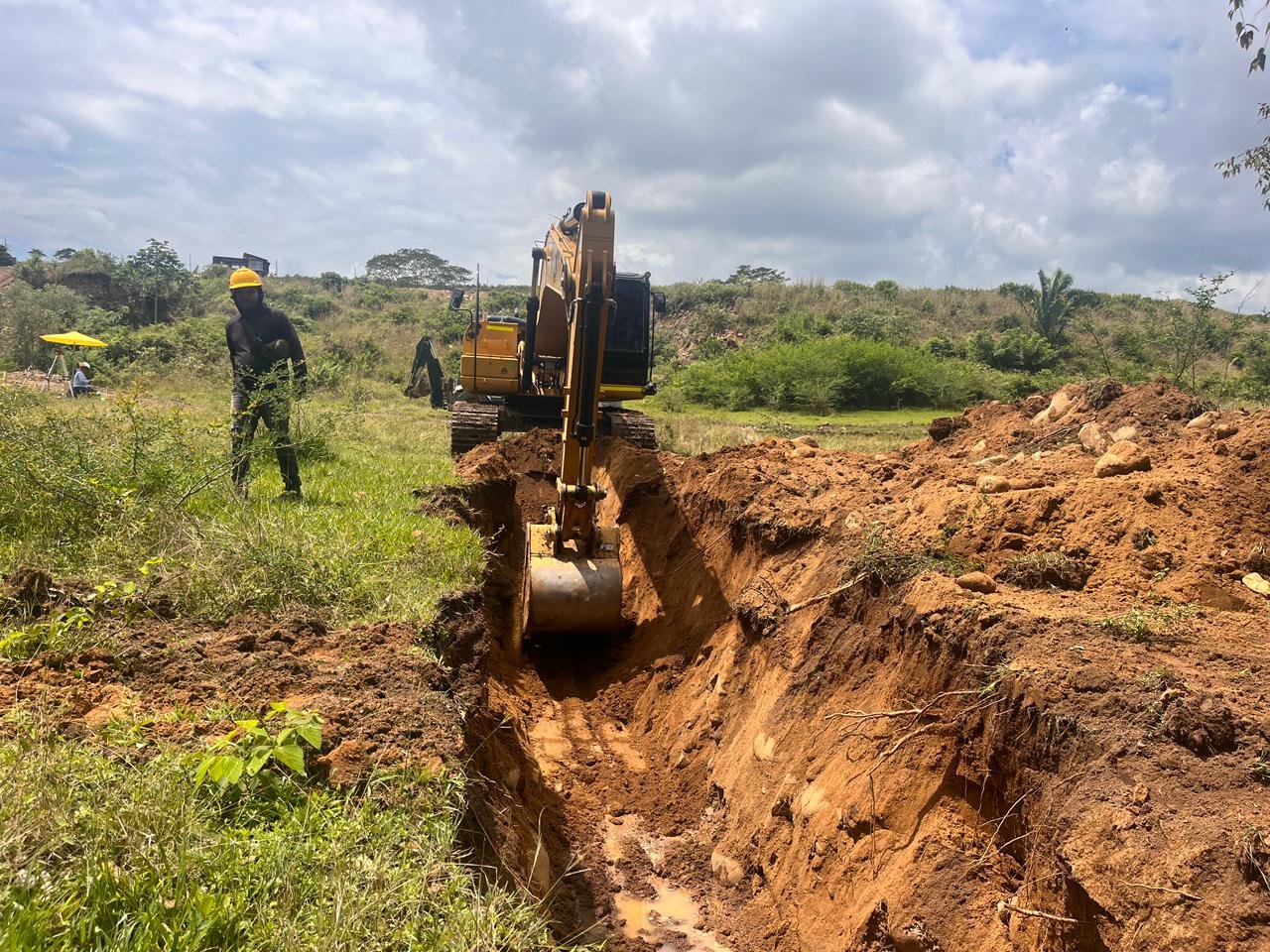

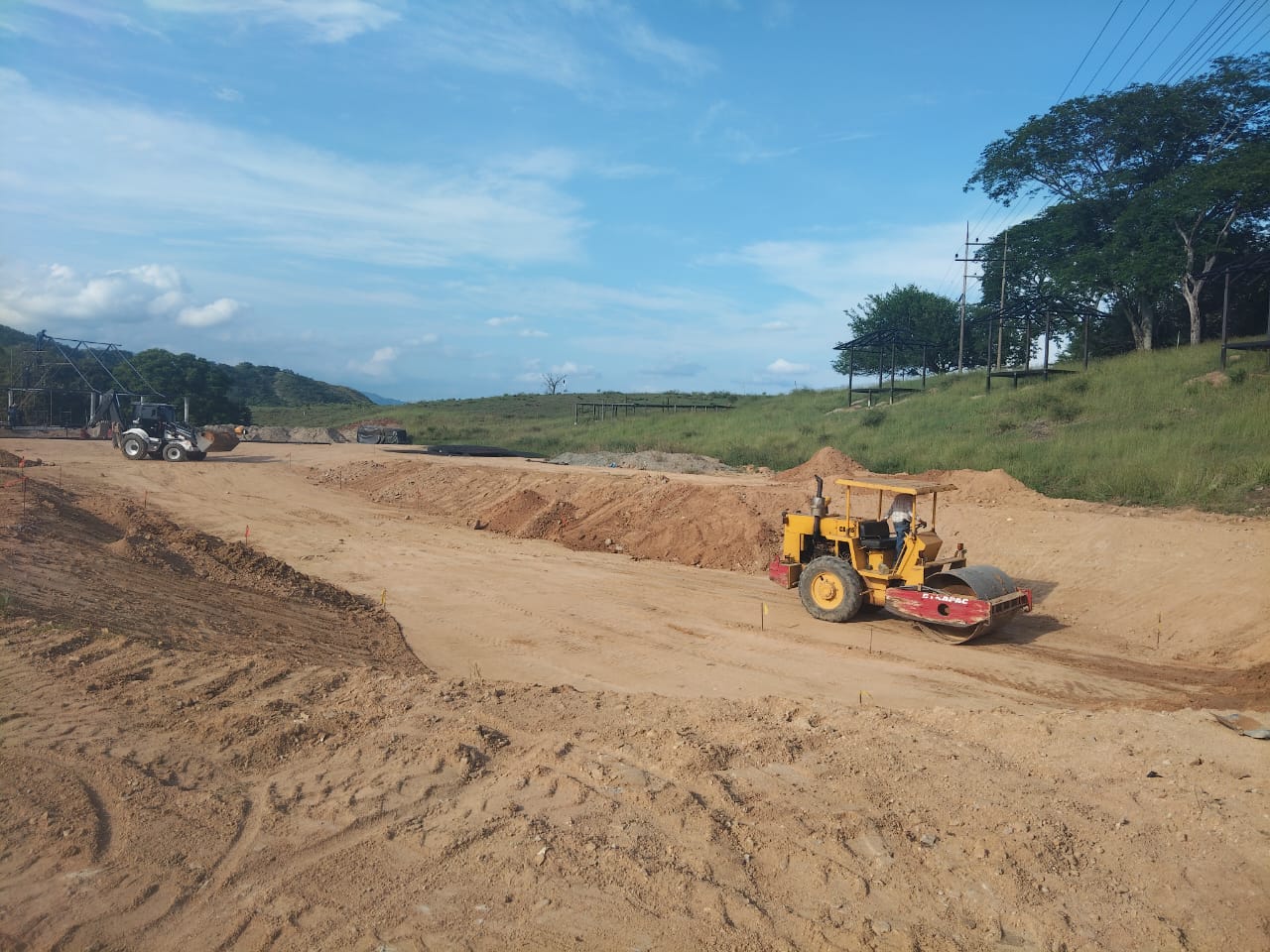

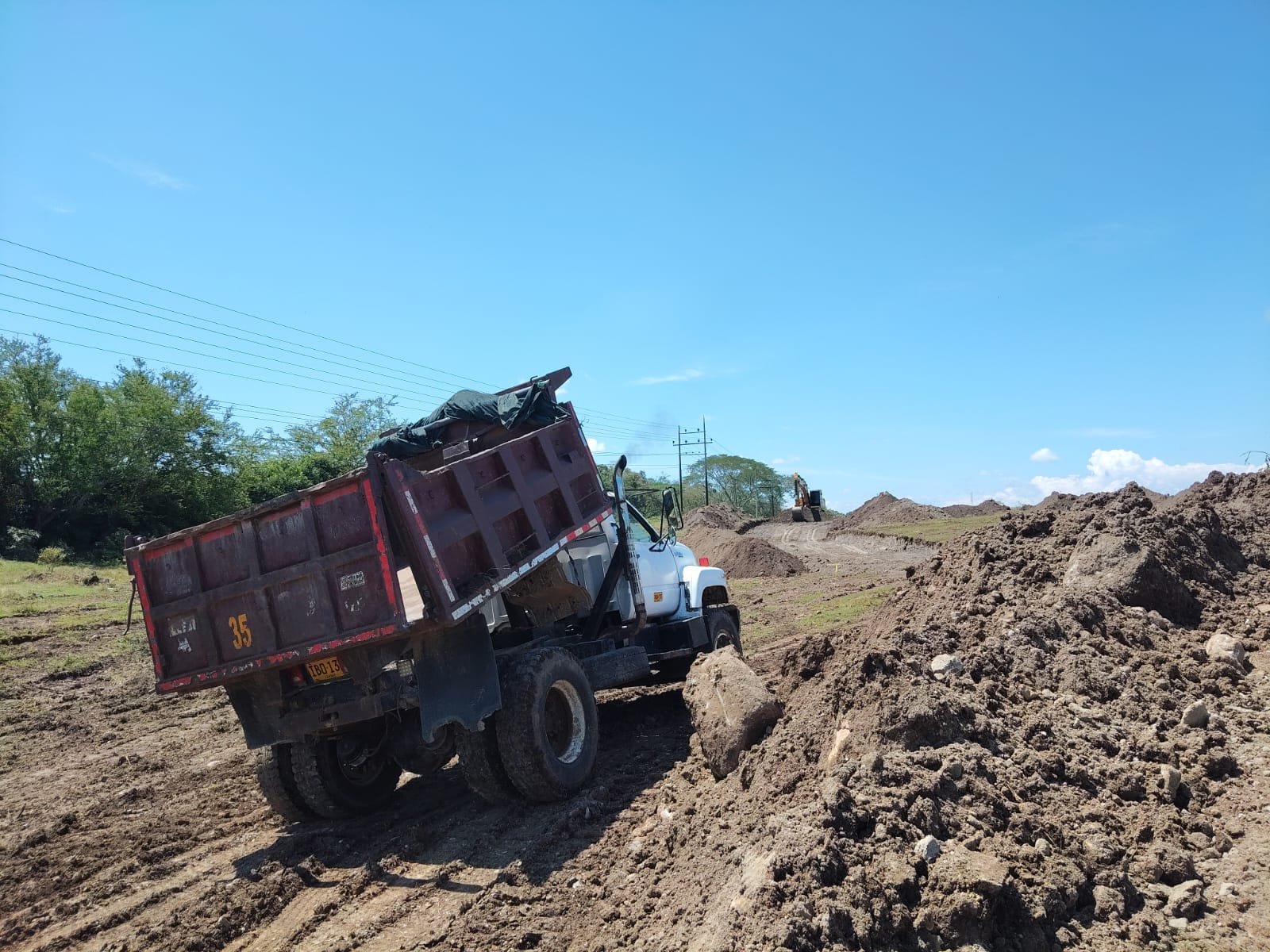

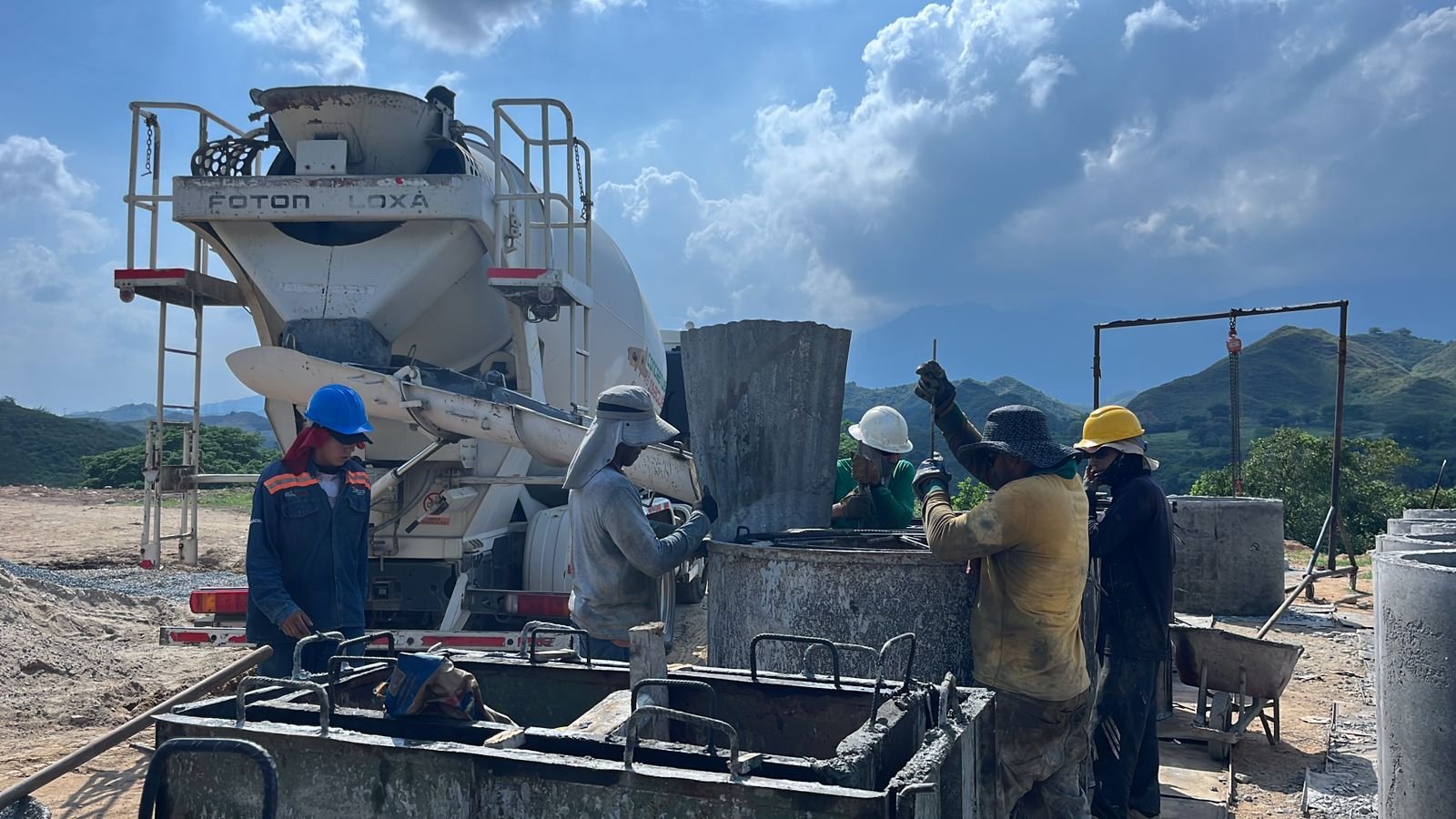

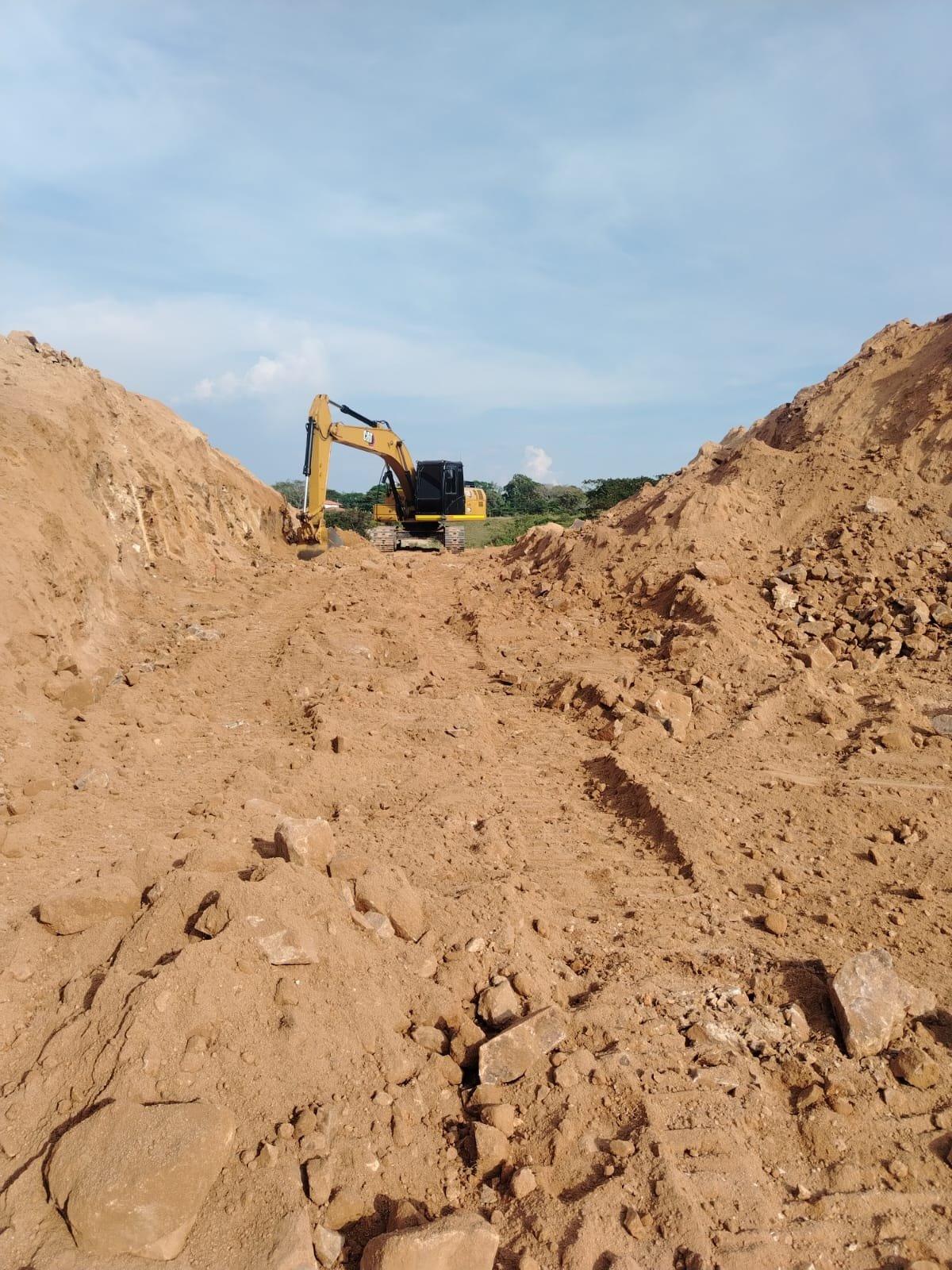

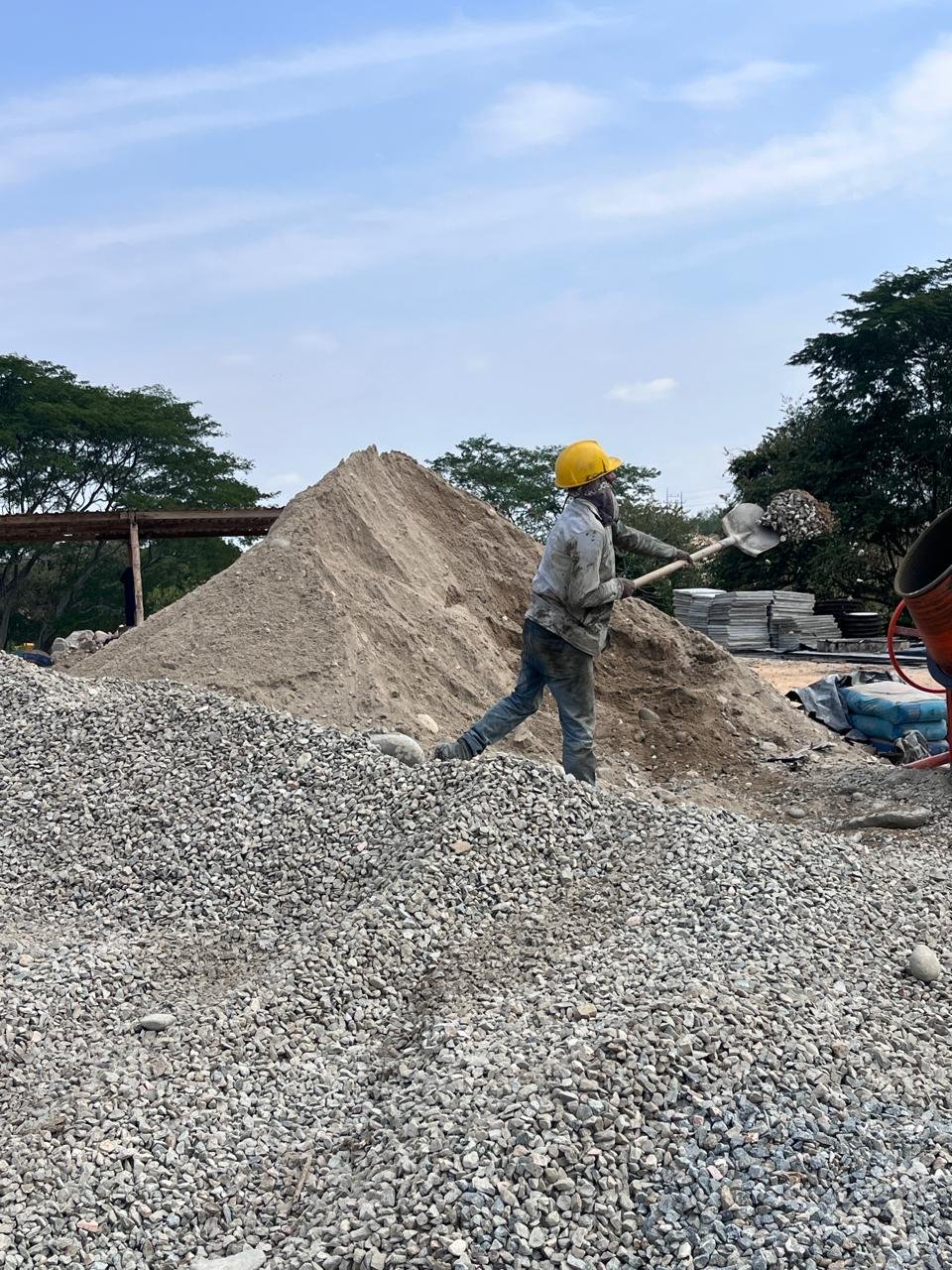

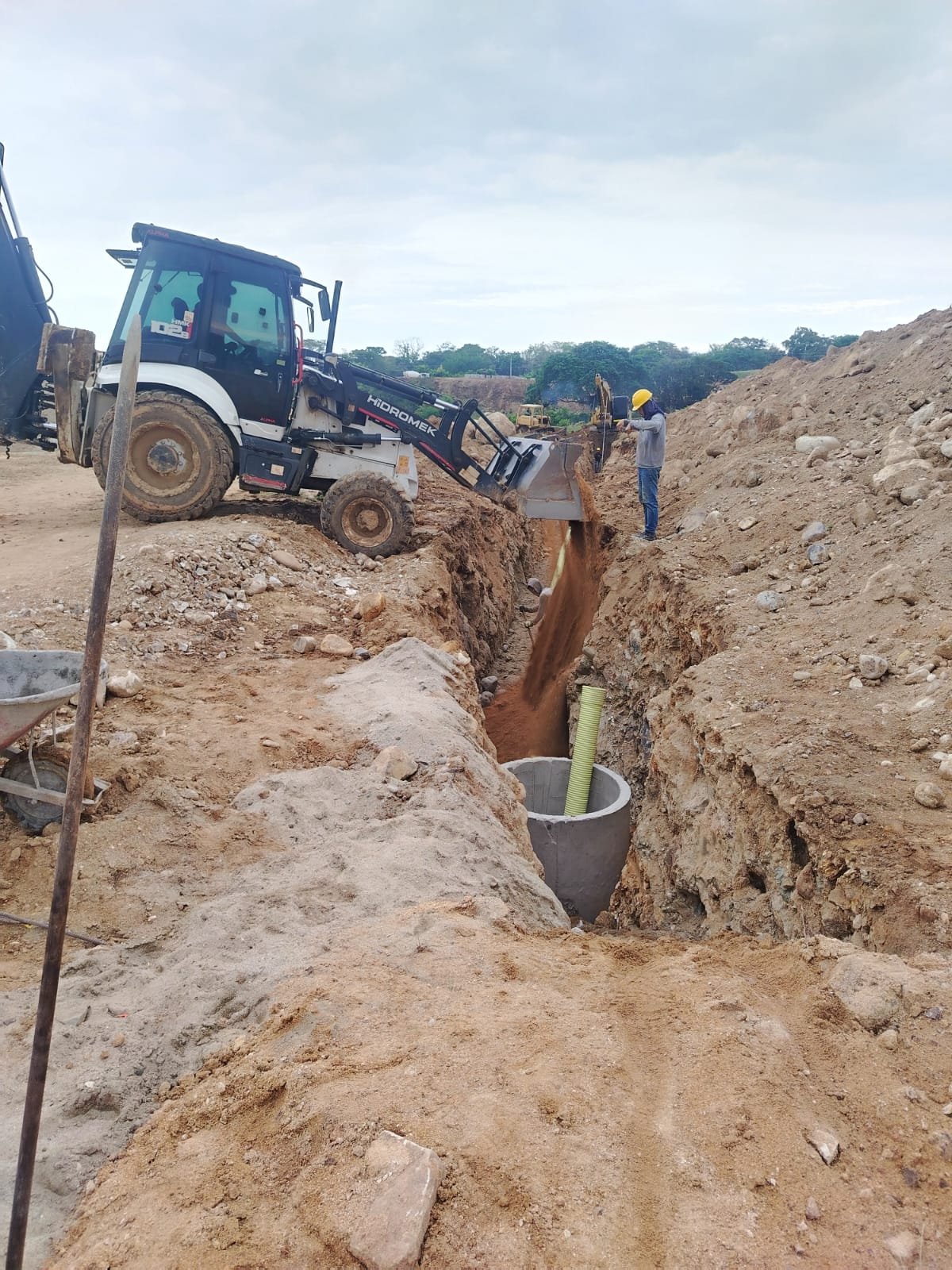

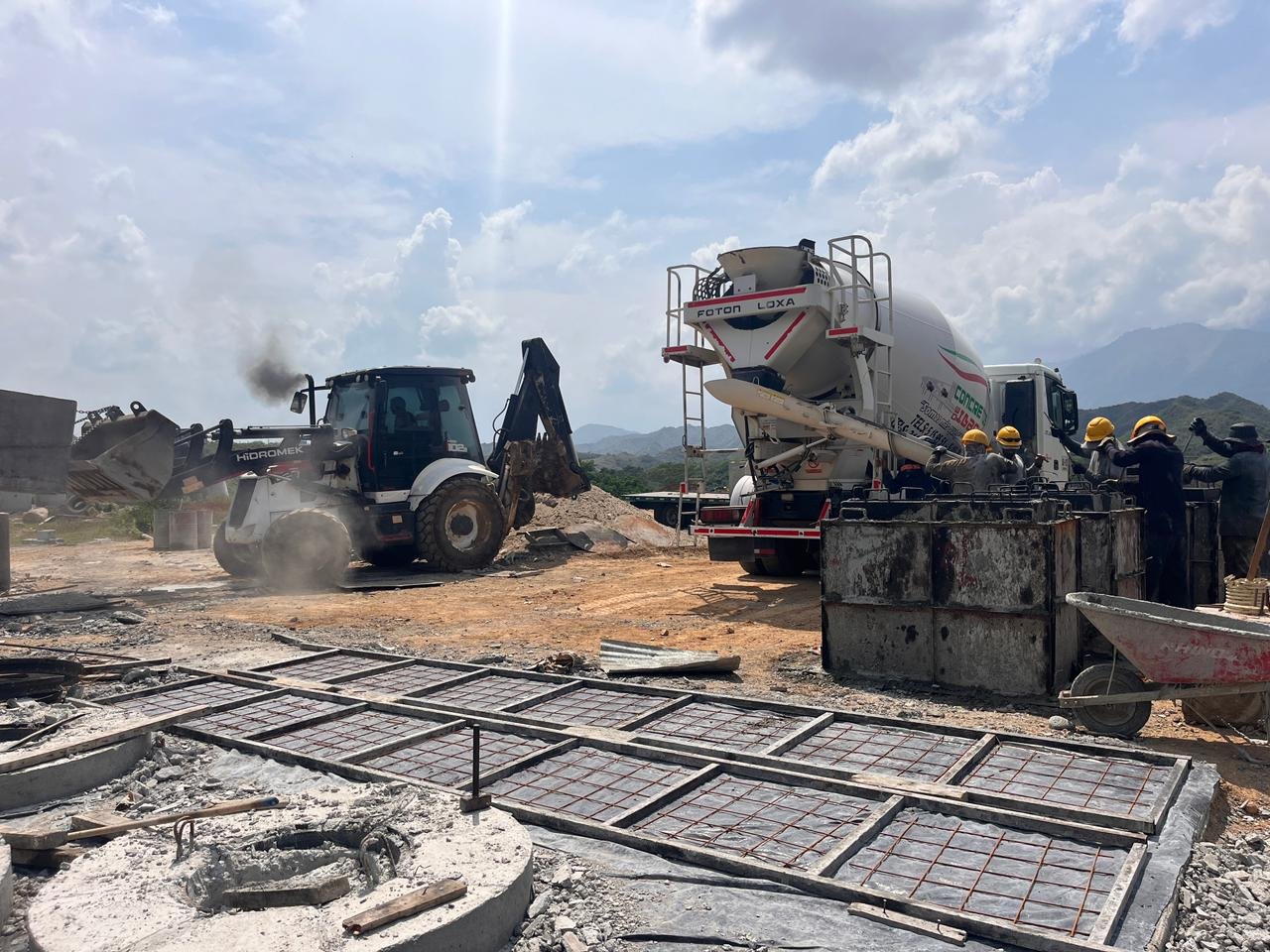

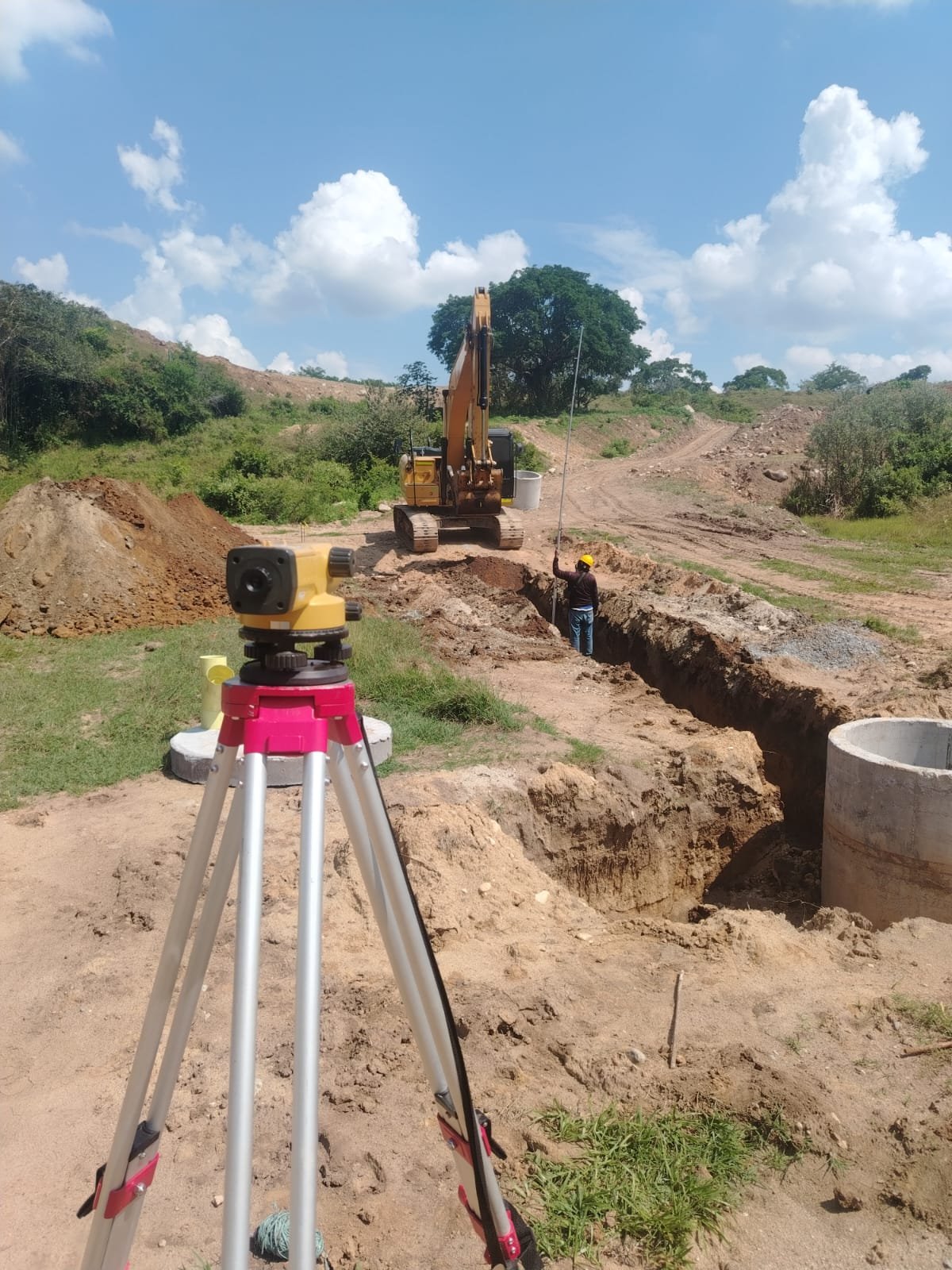

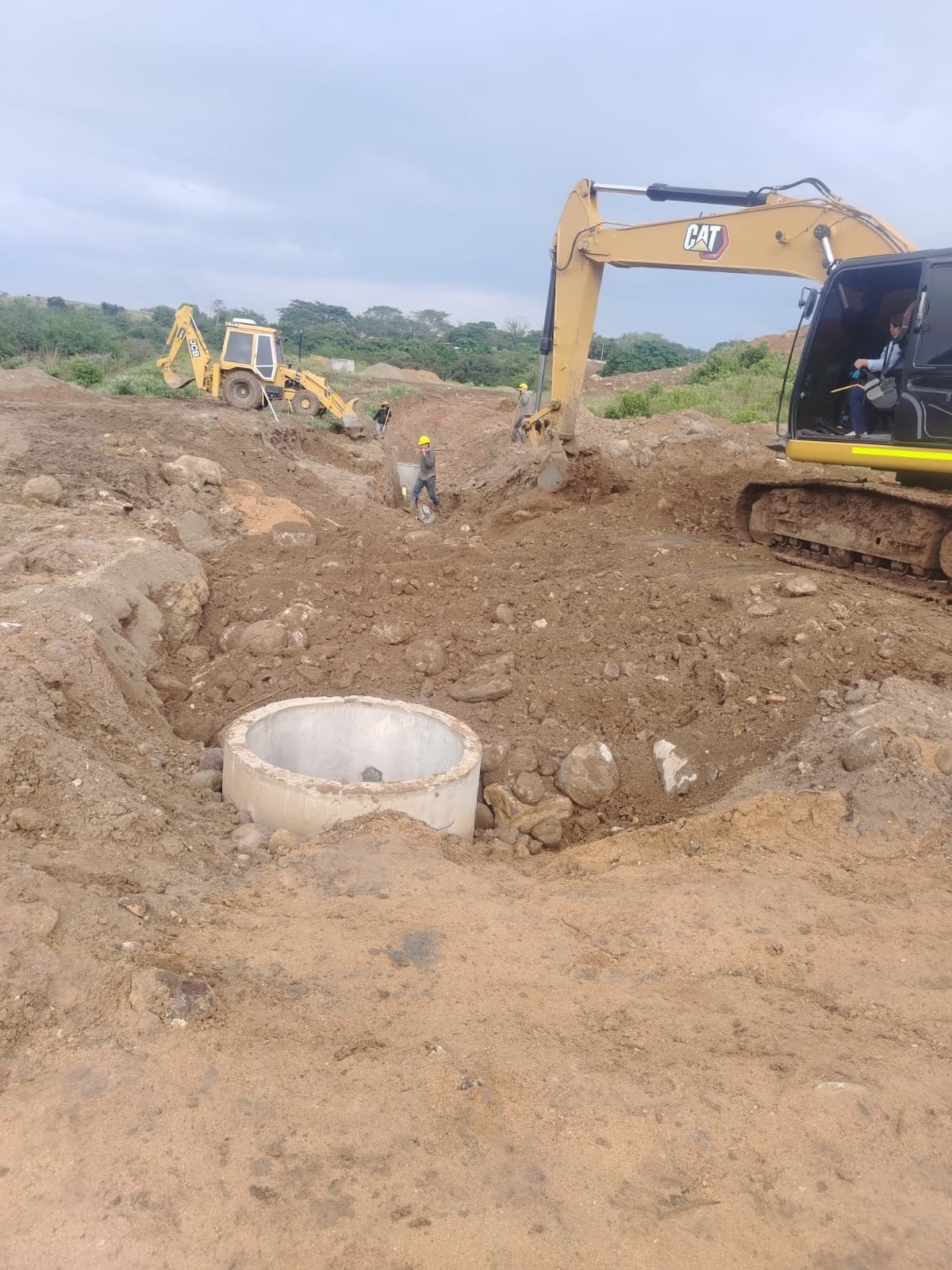

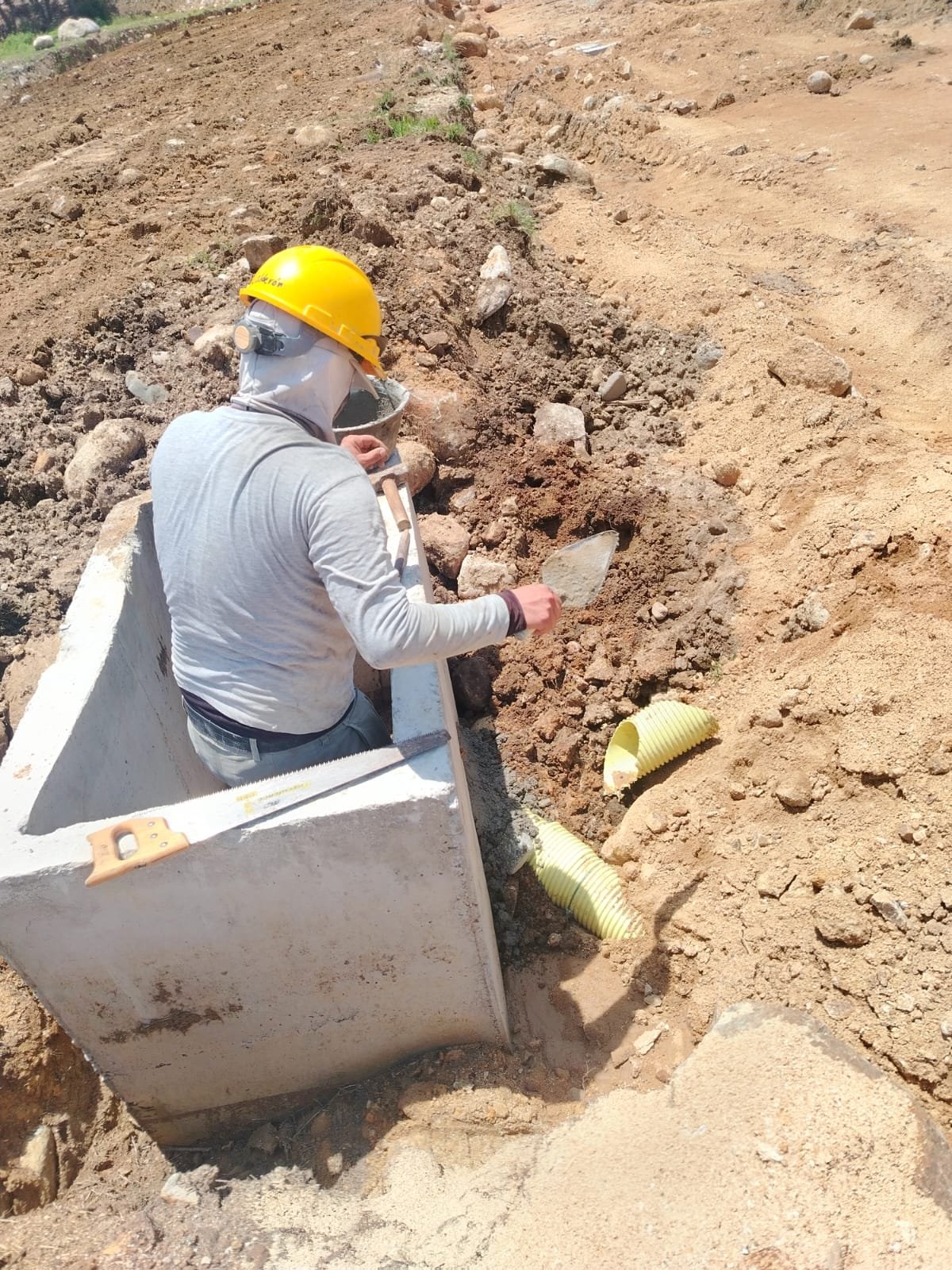

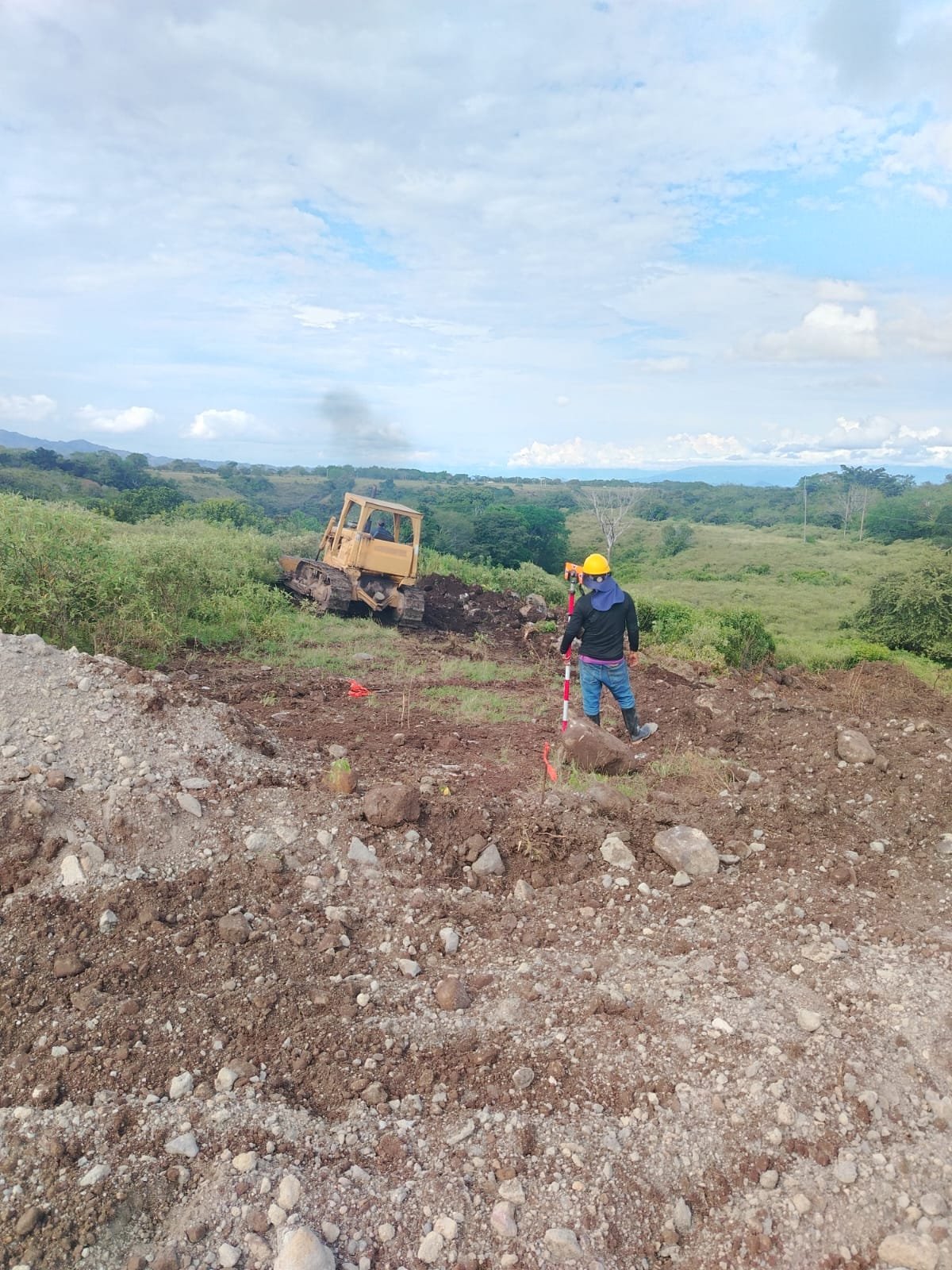

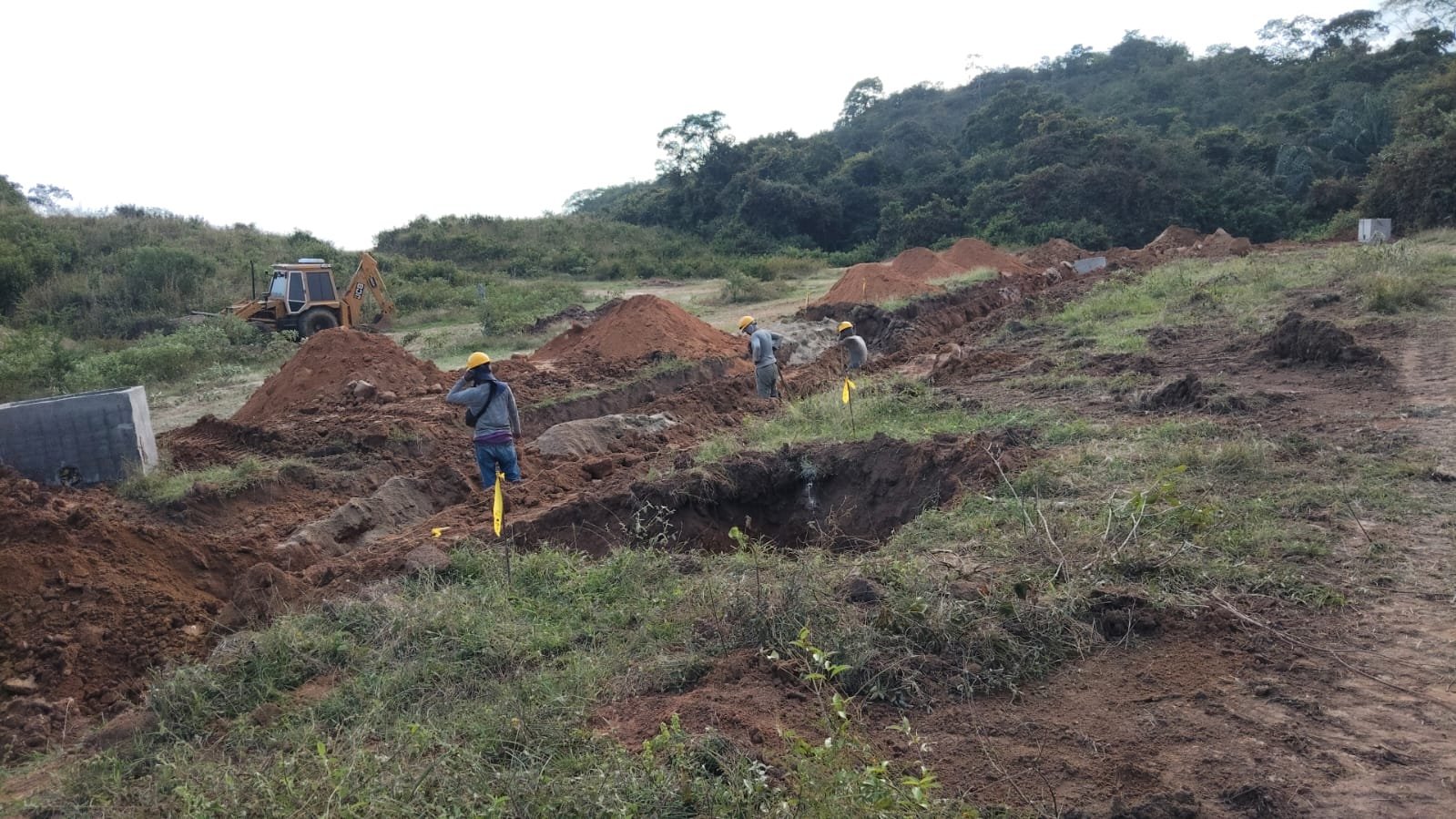

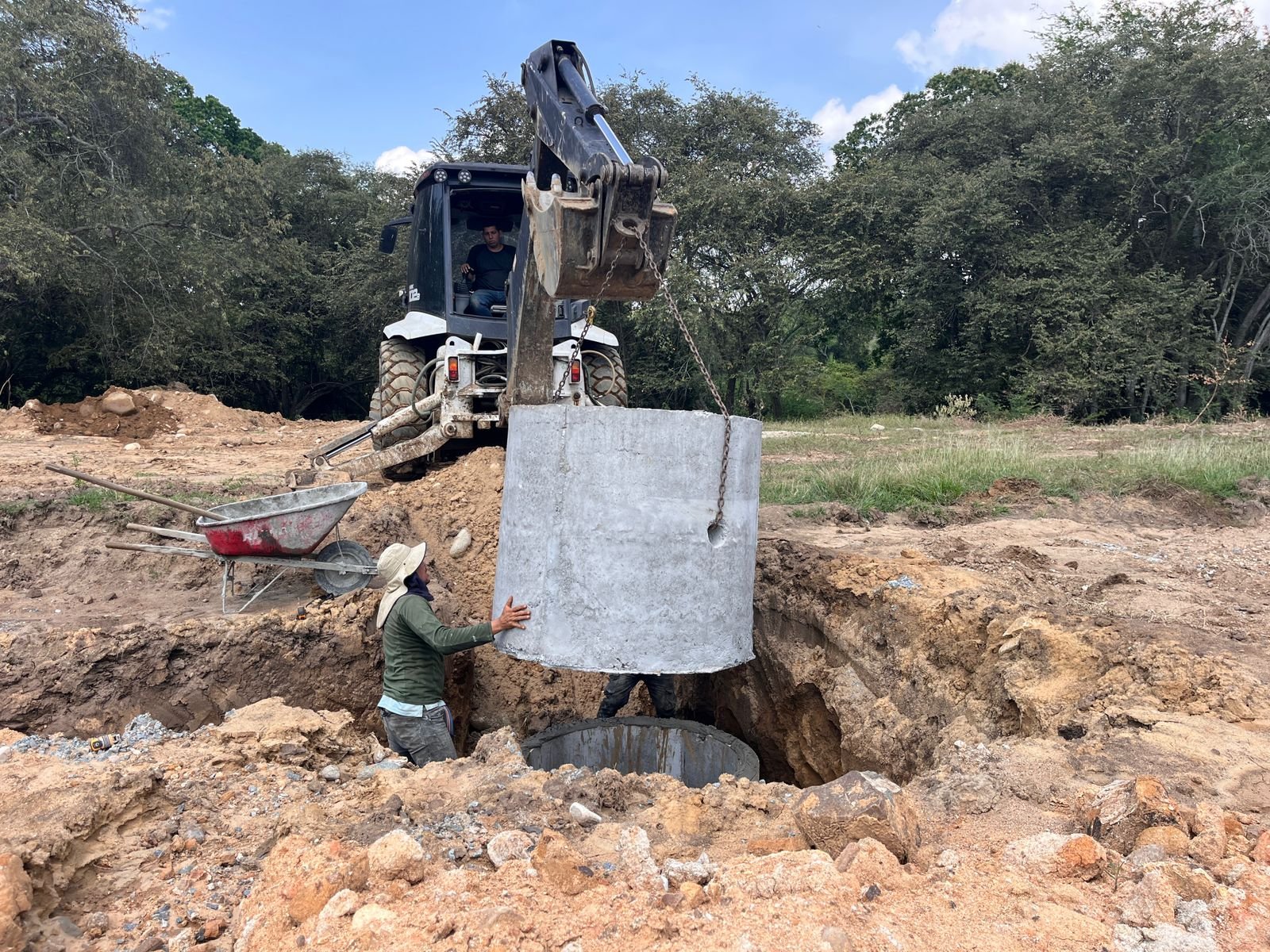

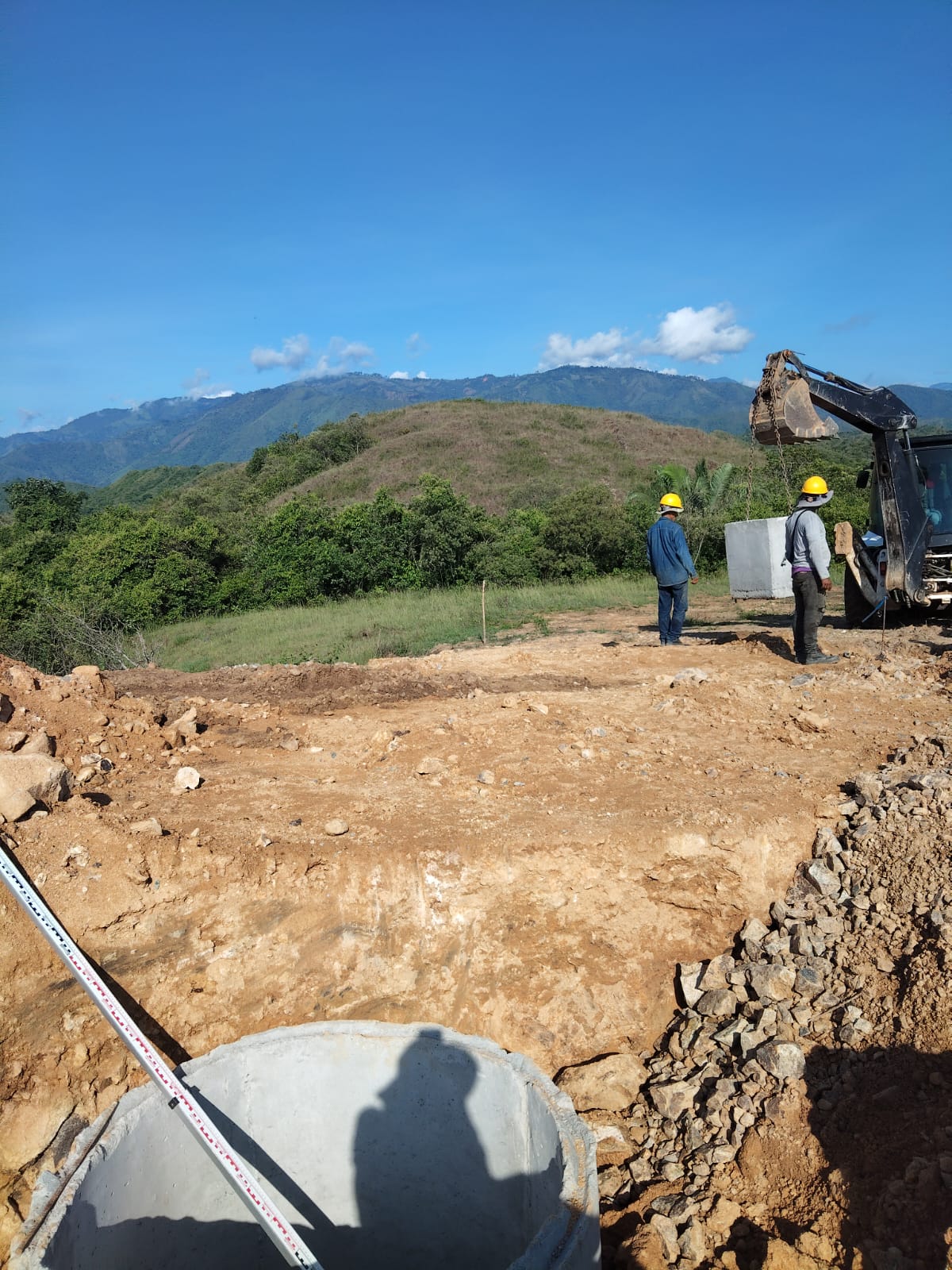

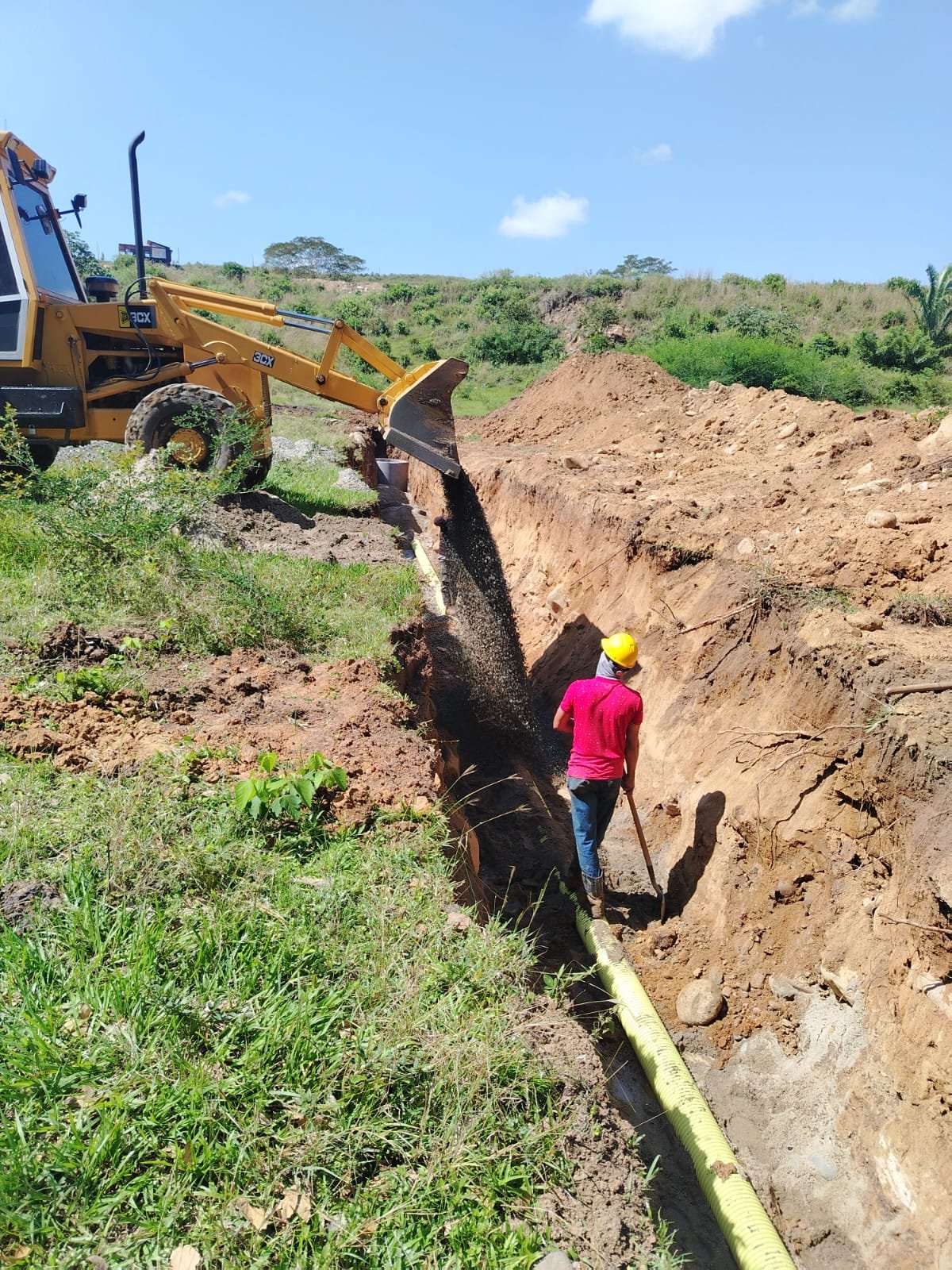

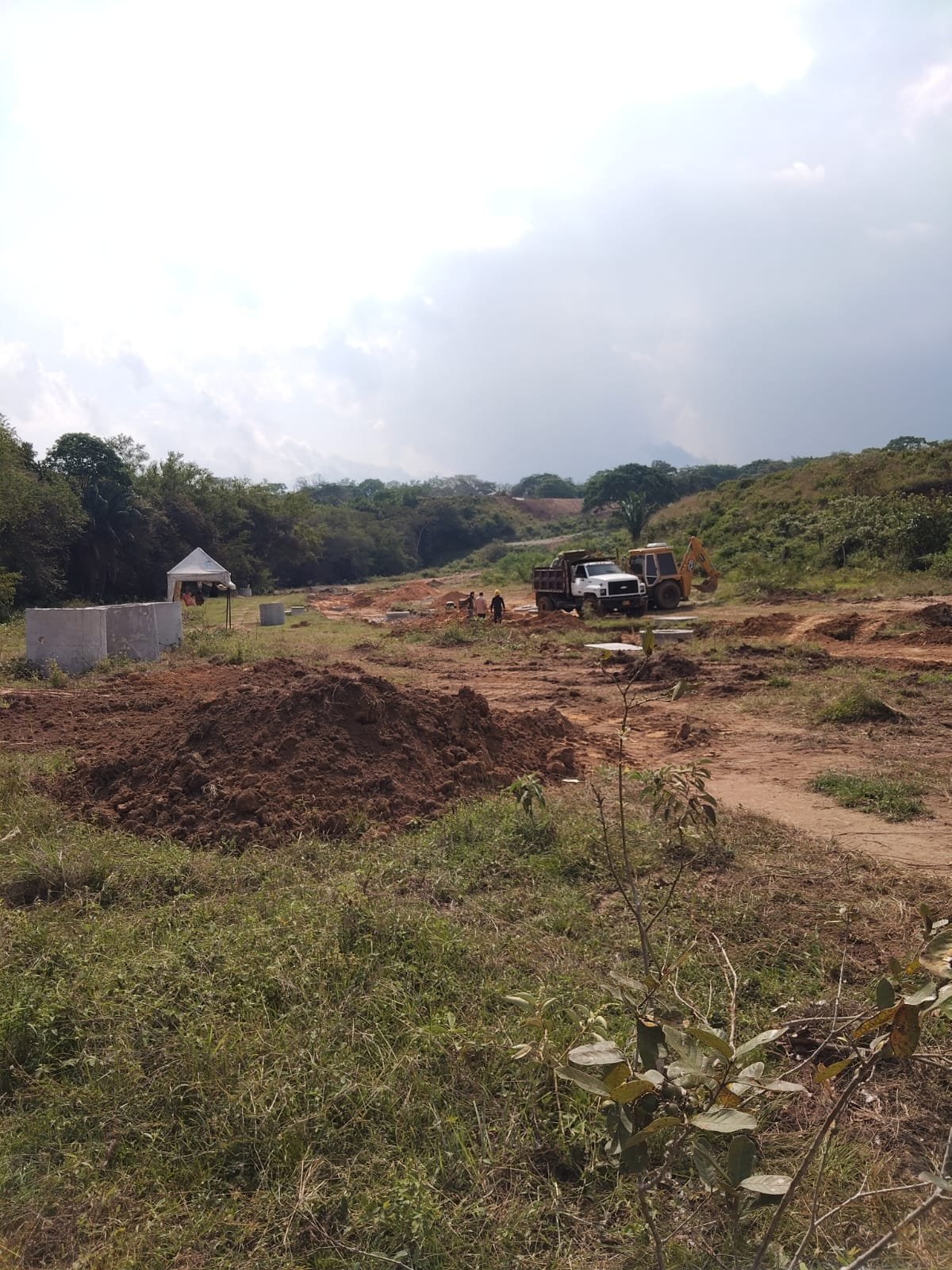

Se reactivó el proyecto piloto de prefabricados, fabricando pozos, cajas y tapas necesarias para las redes del proyecto. En movimiento de tierras, se ejecutaron labores de descapote, corte y conformación del terreno en la terraza 3, junto con trabajos continuos de cajeo en vías, alcanzando avances superiores a 80–90 metros lineales por jornada. También se realizó el replanteo y marcación de vías, revisión del diseño sanitario y cálculo de niveles para futuras cajas

semana 9 al 13 de febrero 2026

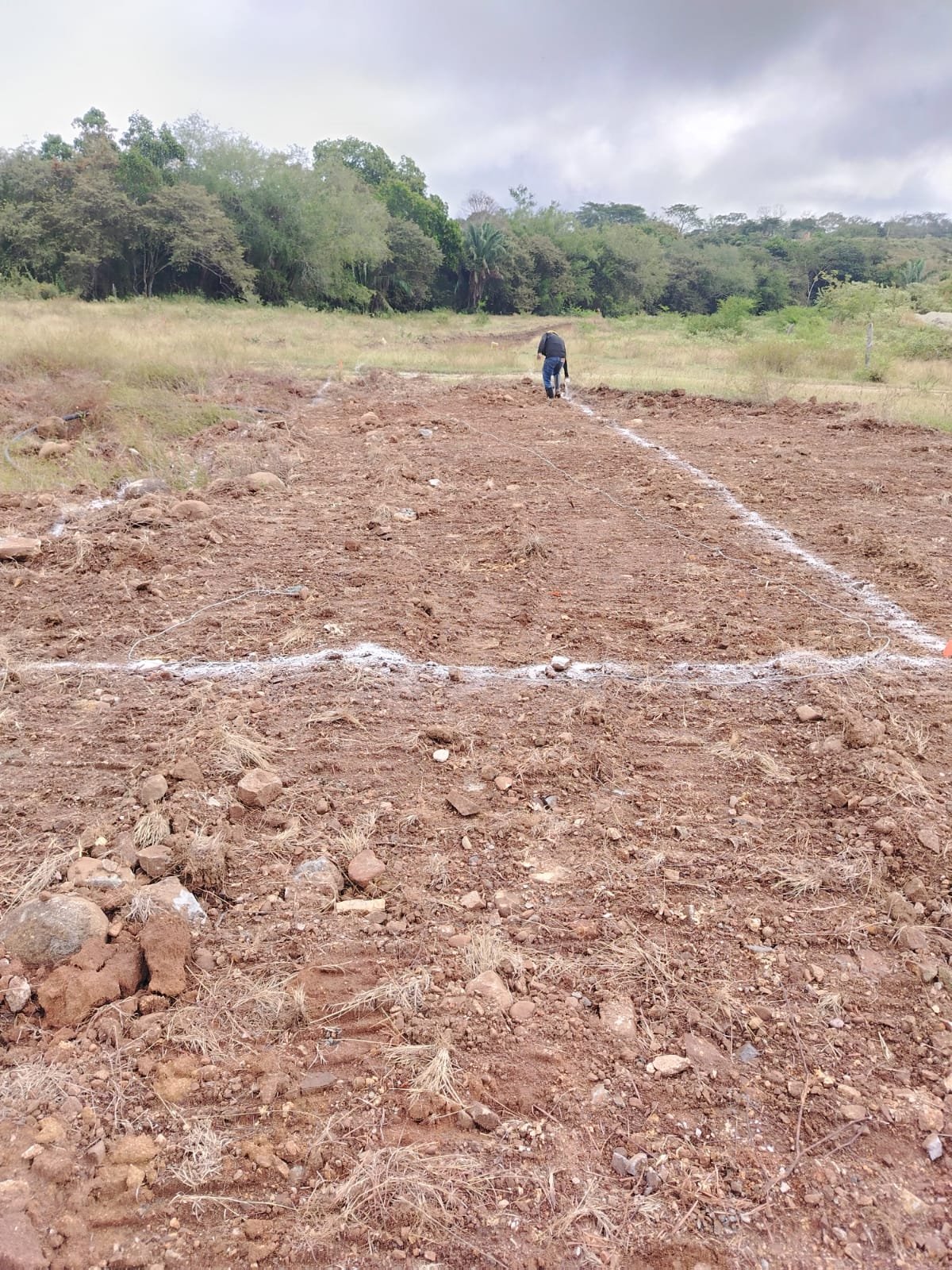

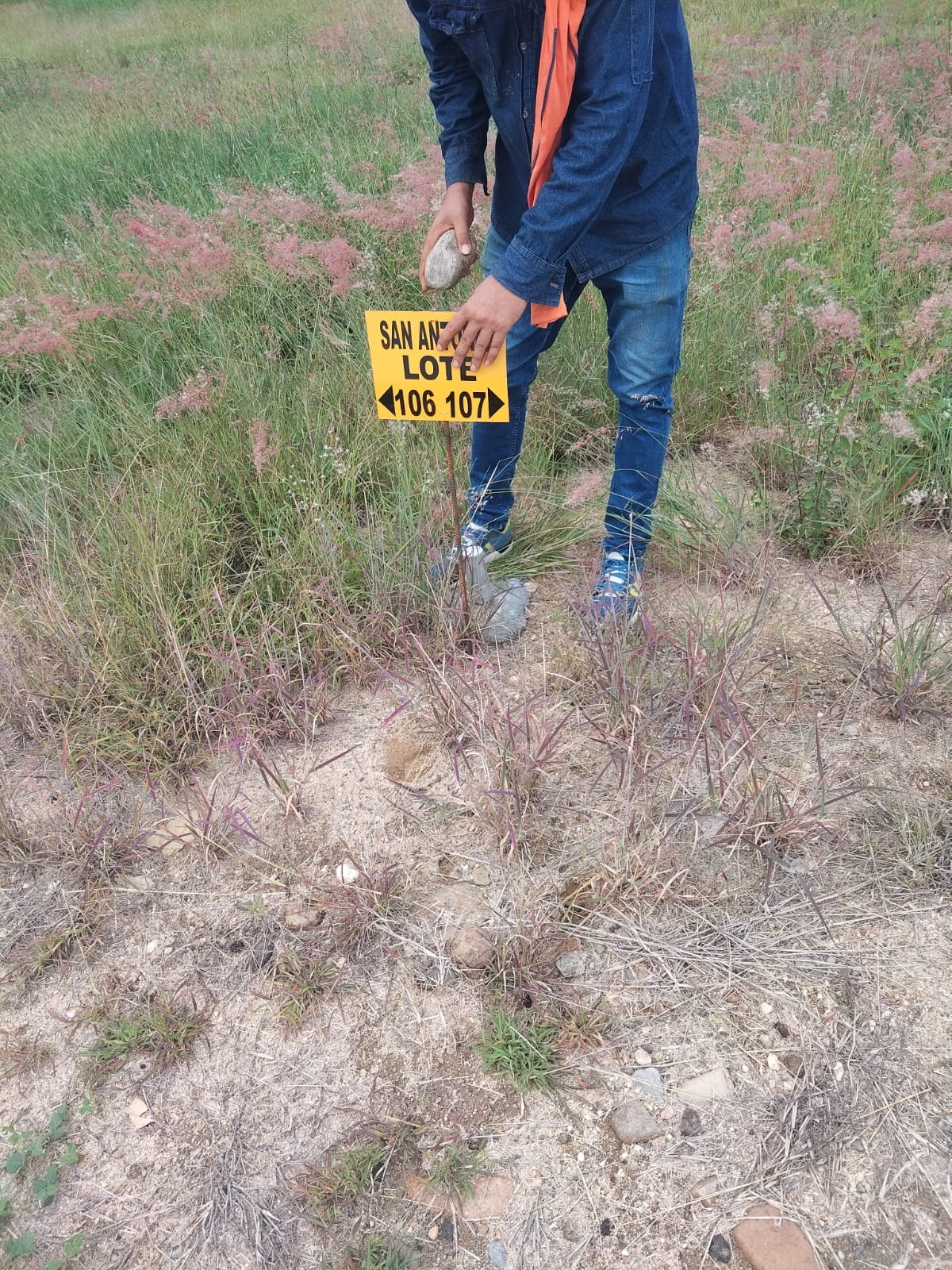

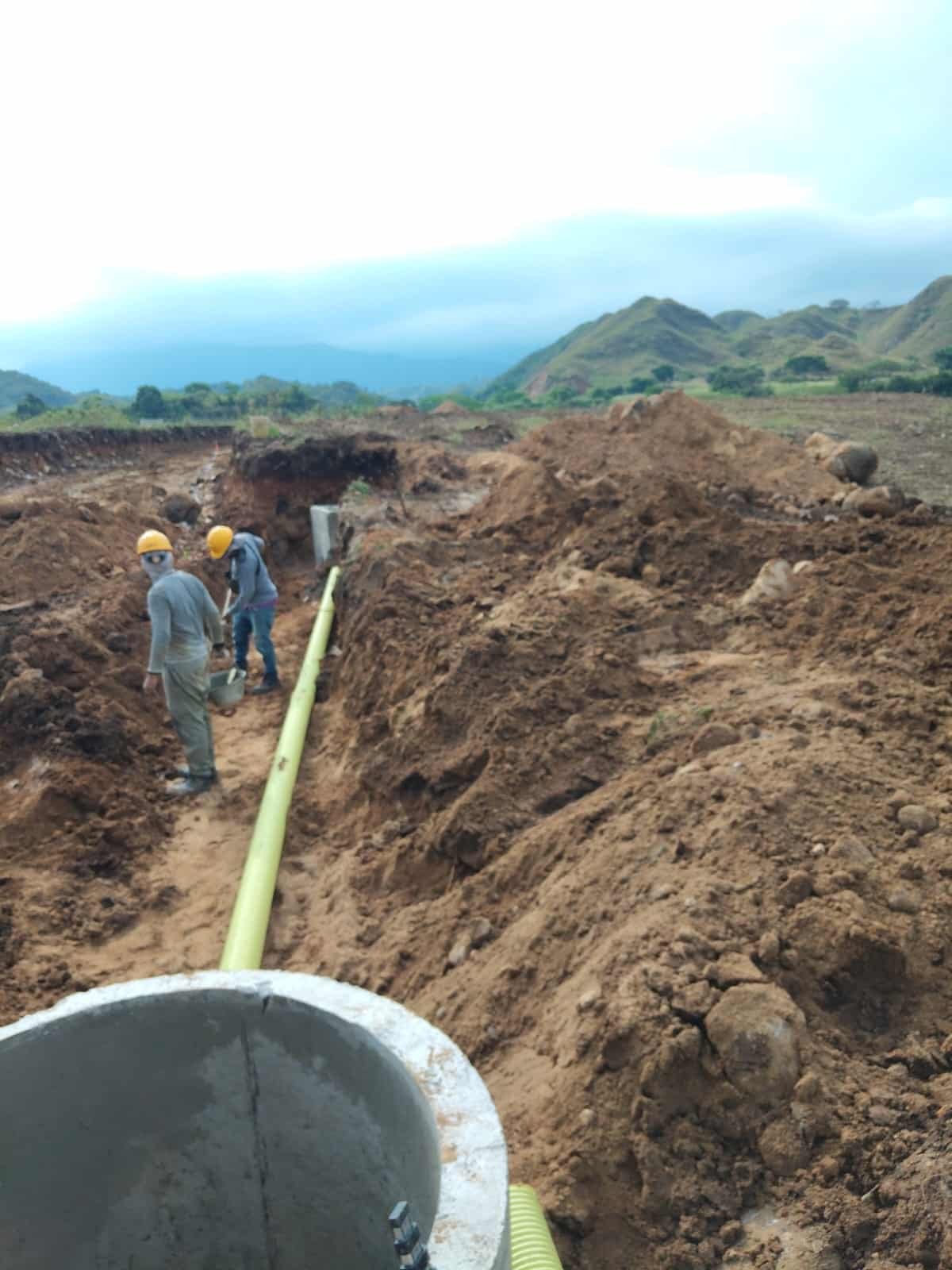

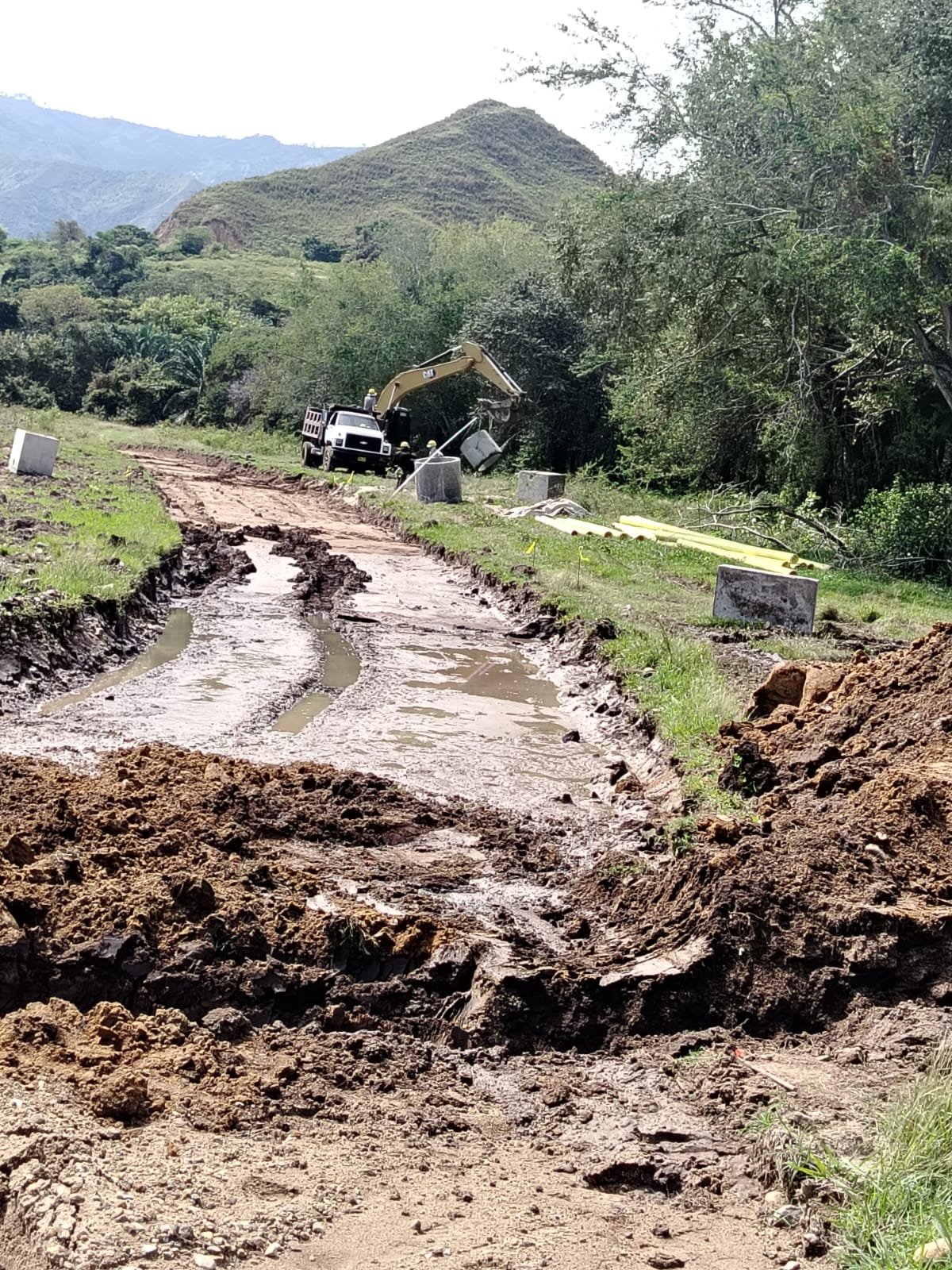

Durante la semana se avanzó significativamente en el cajeo y conformación de vías en la terraza 2 y 3, alcanzando un 95% de ejecución en algunos tramos y desarrollando nuevos frentes en sectores como Las Vegas y zonas posteriores al salón social. Se realizaron replanteos topográficos de vías, lotes y pozos sanitarios, dejando puntos listos para futuras instalaciones de red sanitaria. Adicionalmente, se ejecutaron trabajos de corte, nivelación y paisajismo en manzanas de lotes, optimizando el terreno y mejorando accesos internos del proyecto, pese a retrasos ocasionados por lluvias..

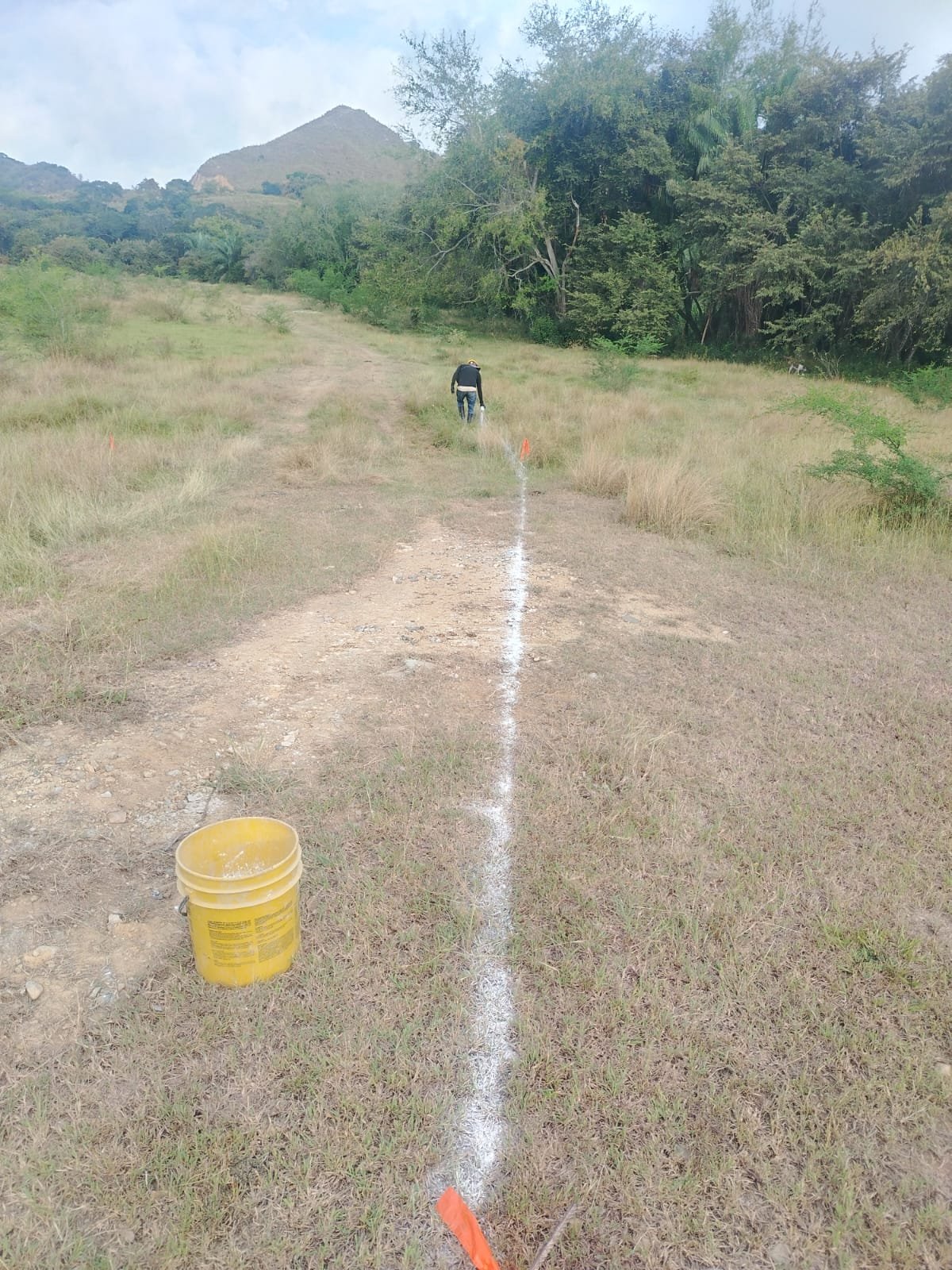

semana 2 al 6 de febrero 2026

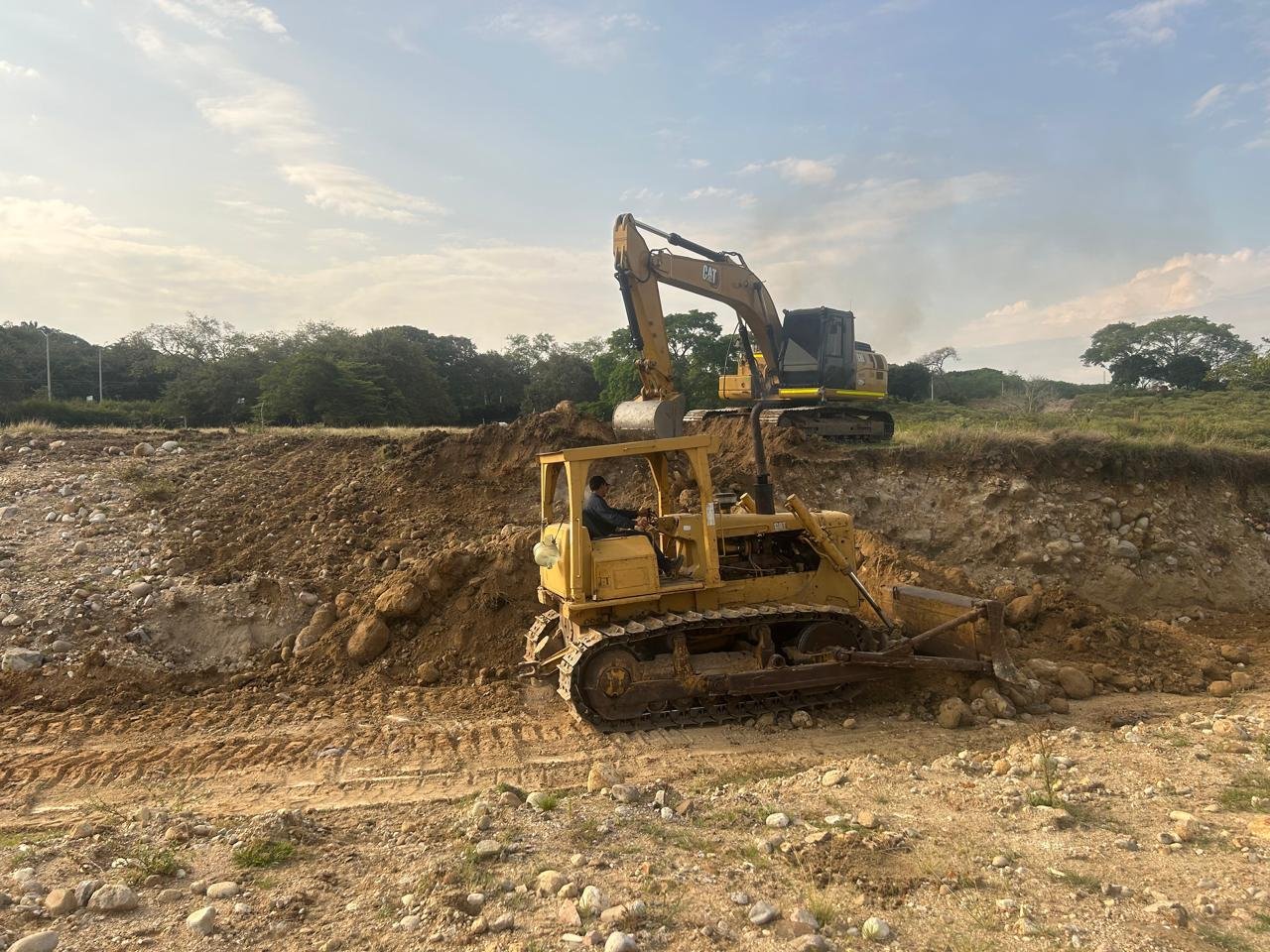

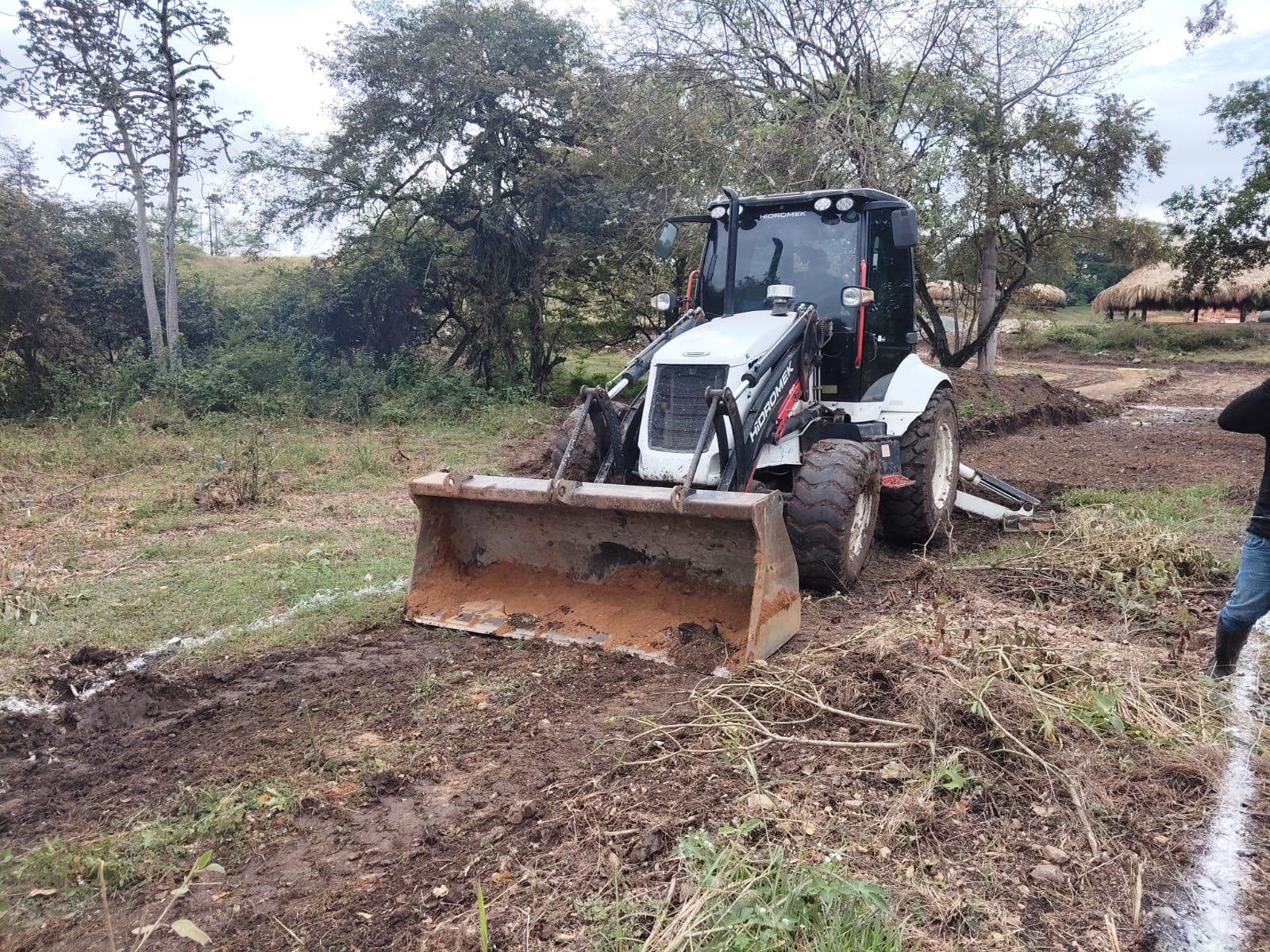

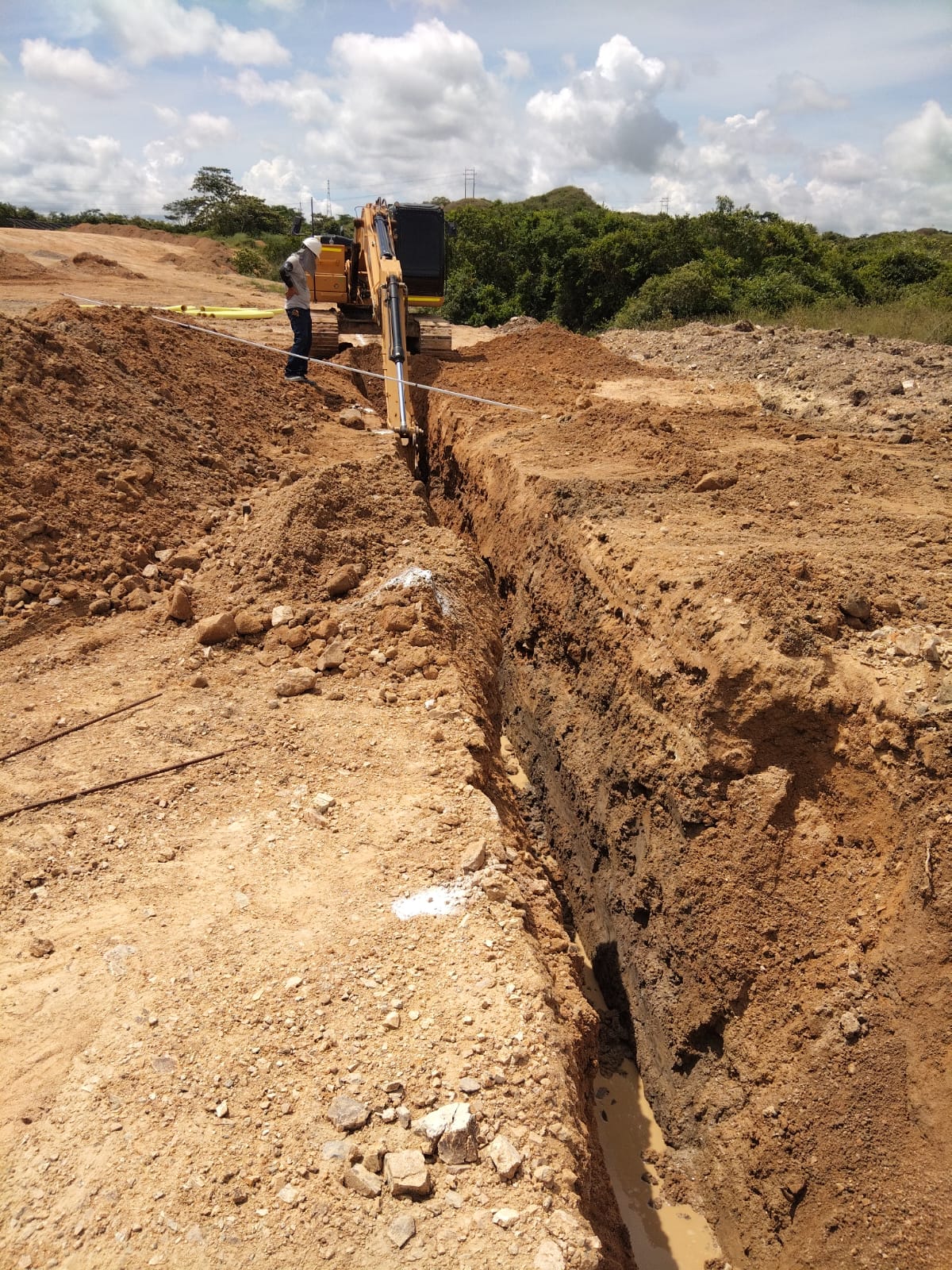

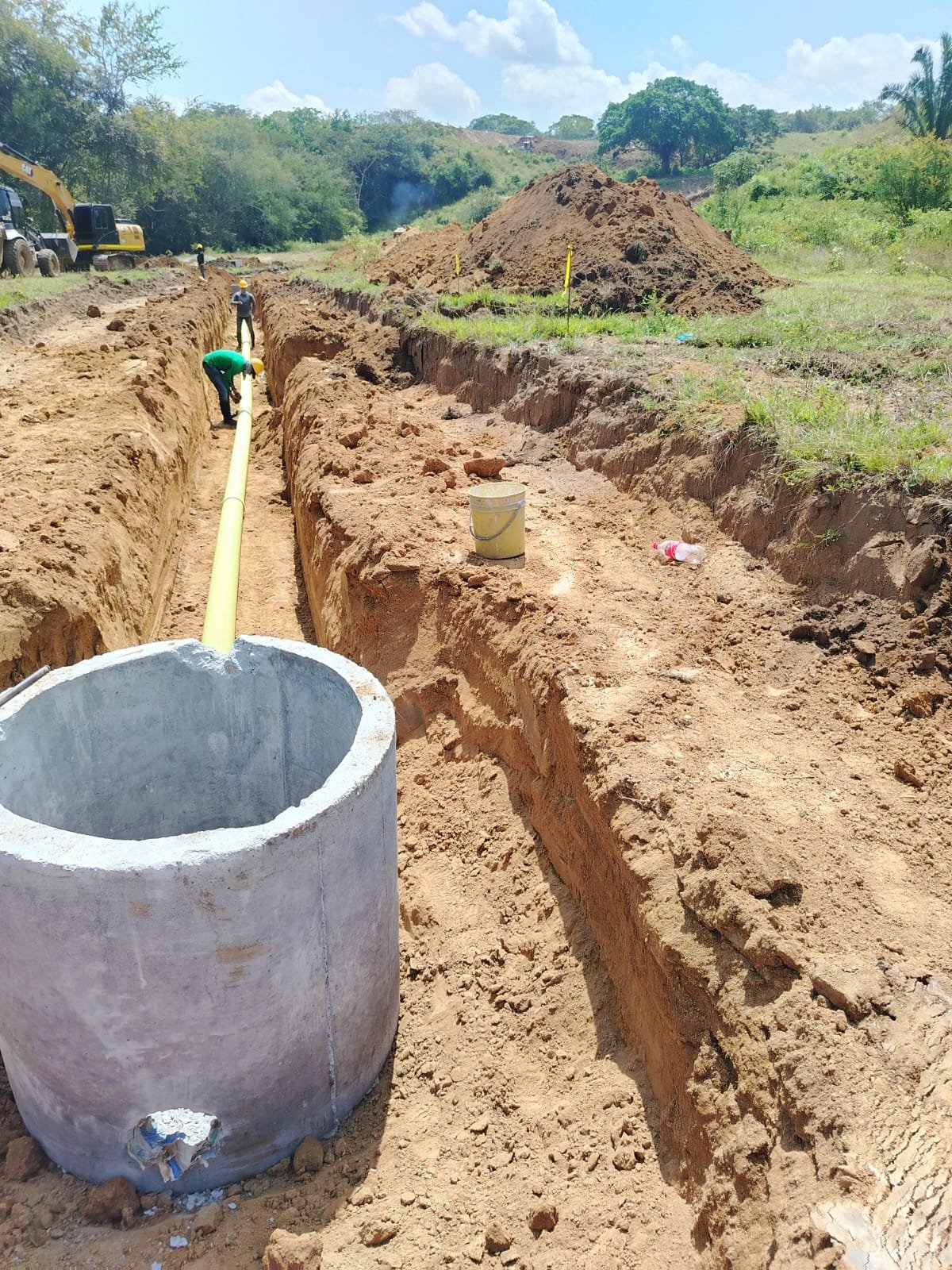

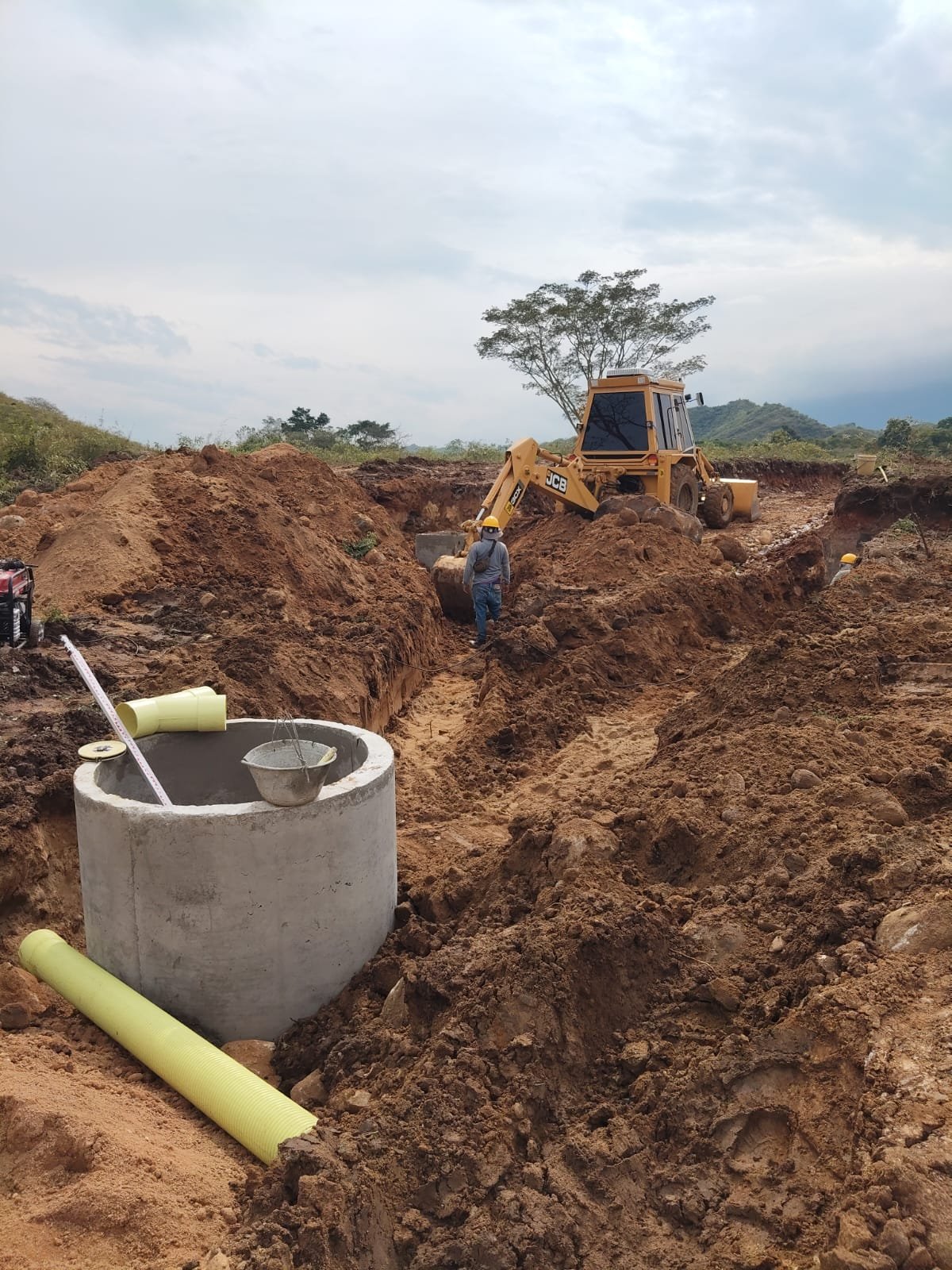

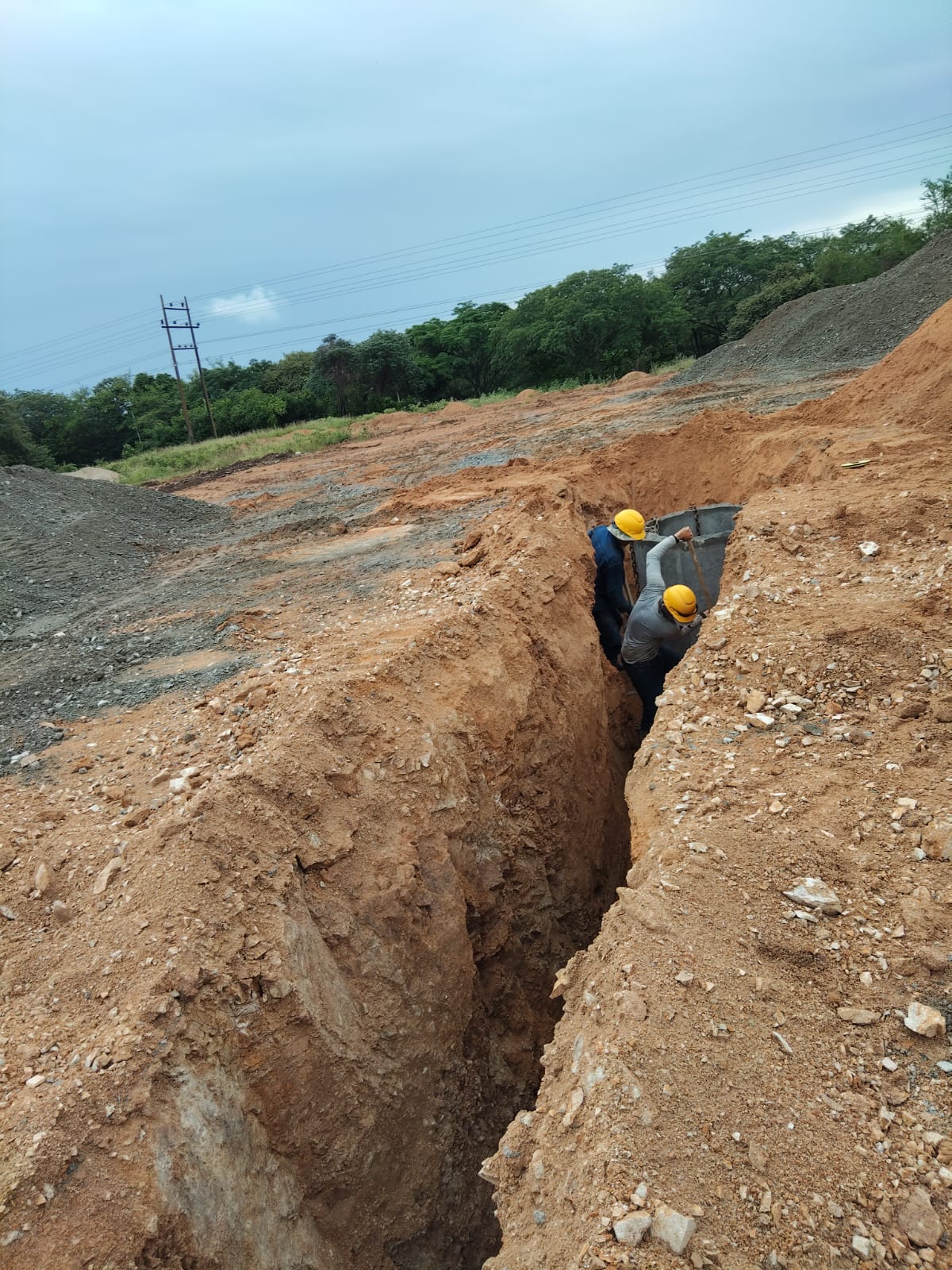

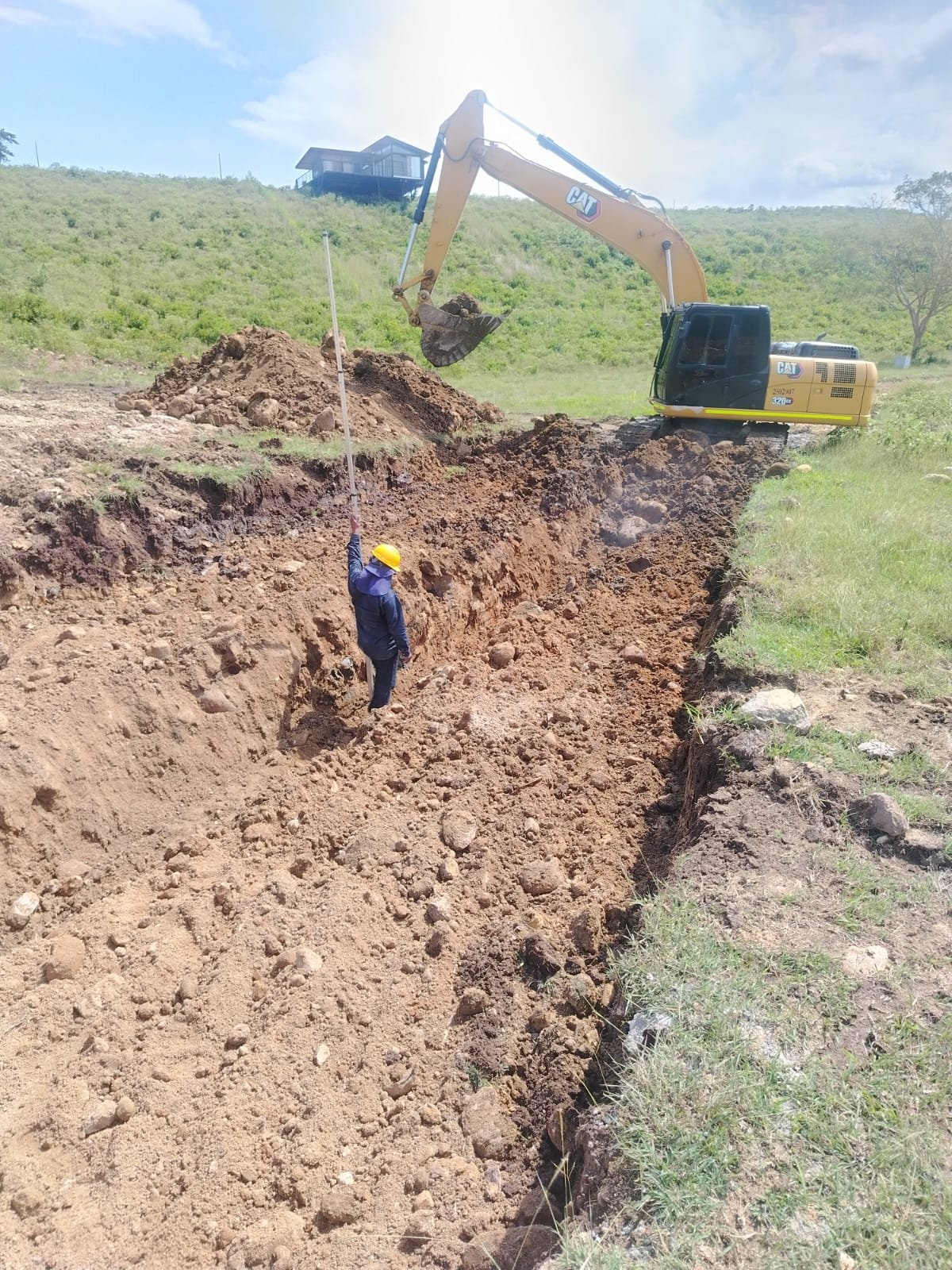

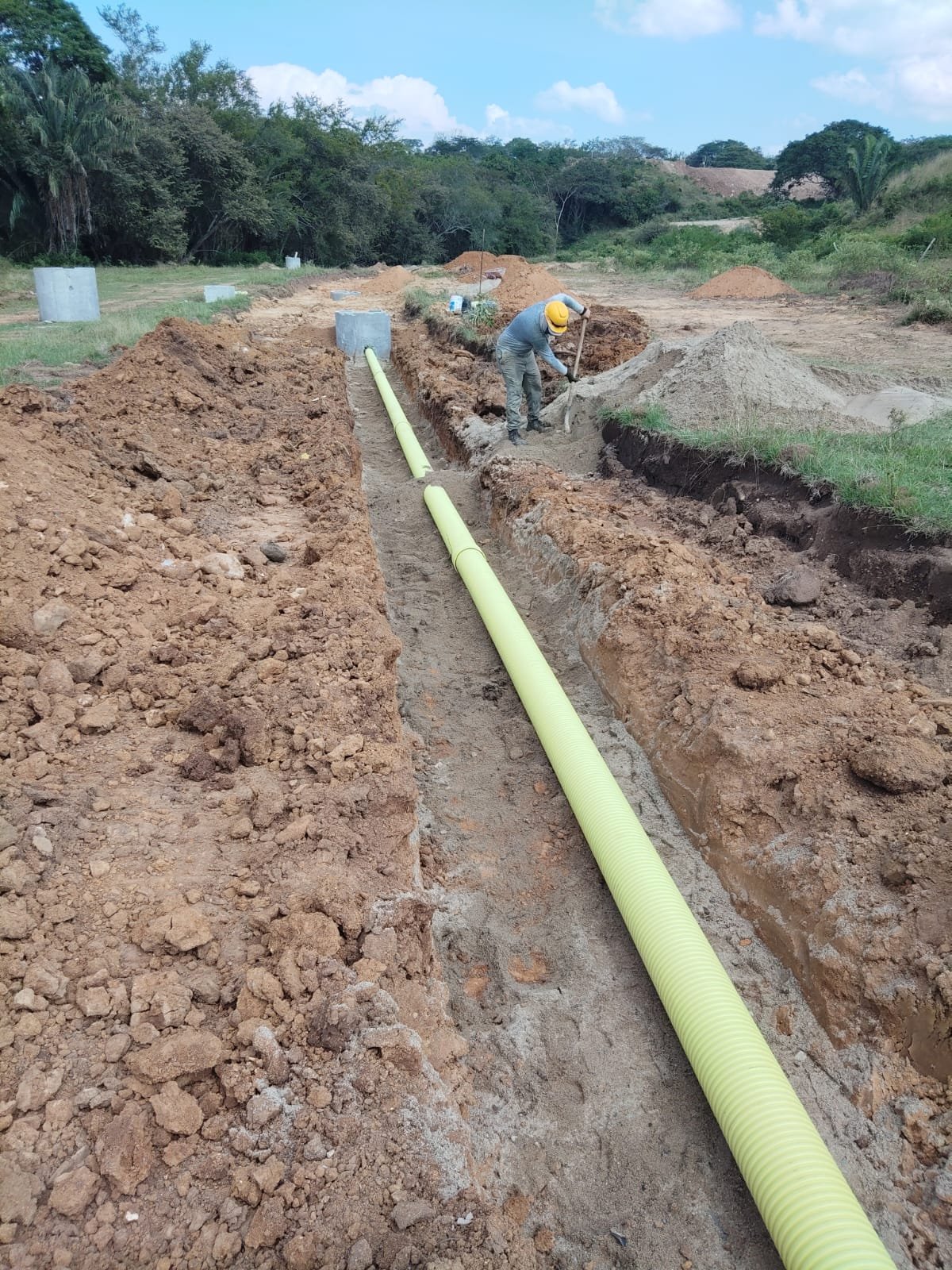

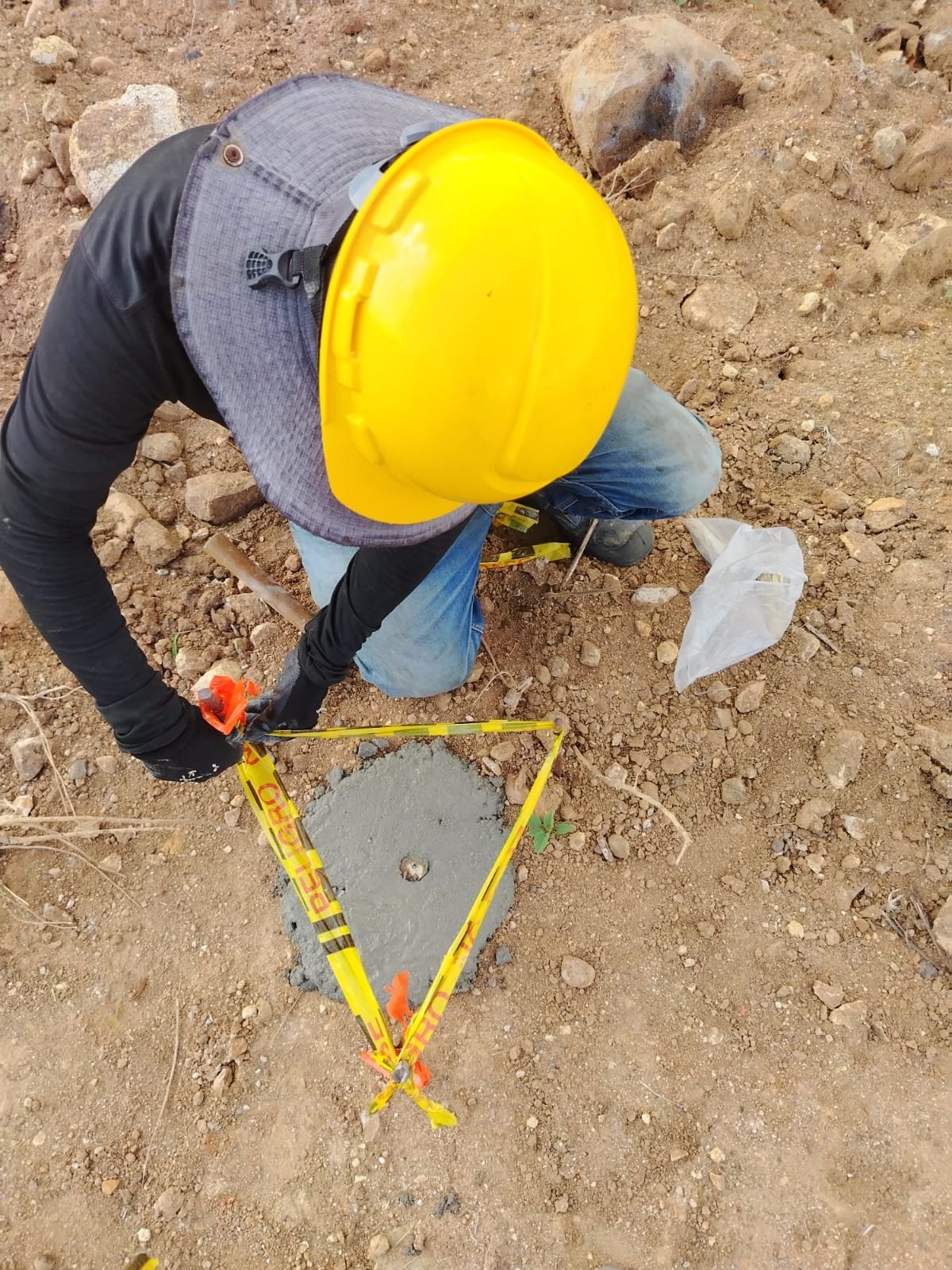

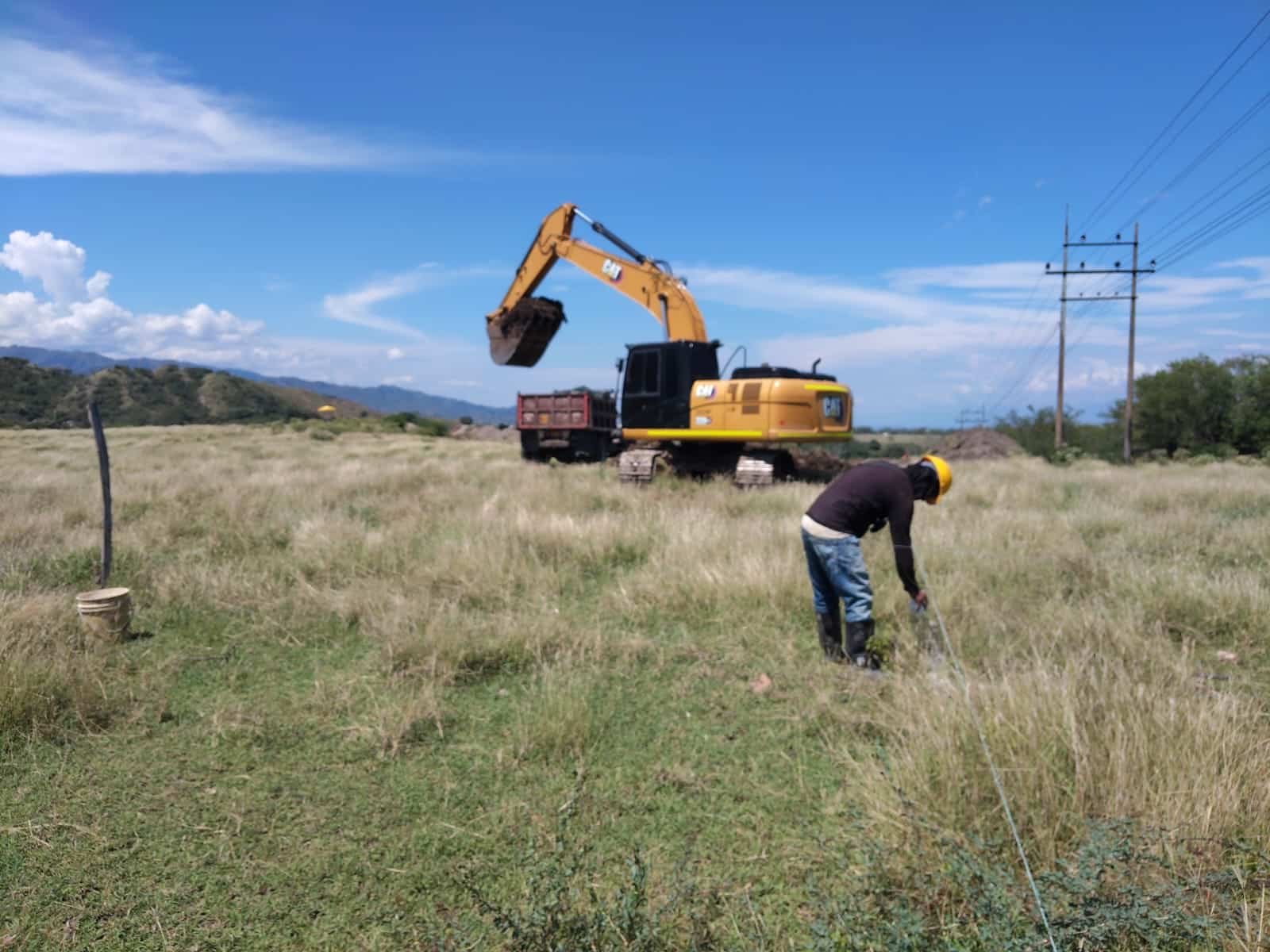

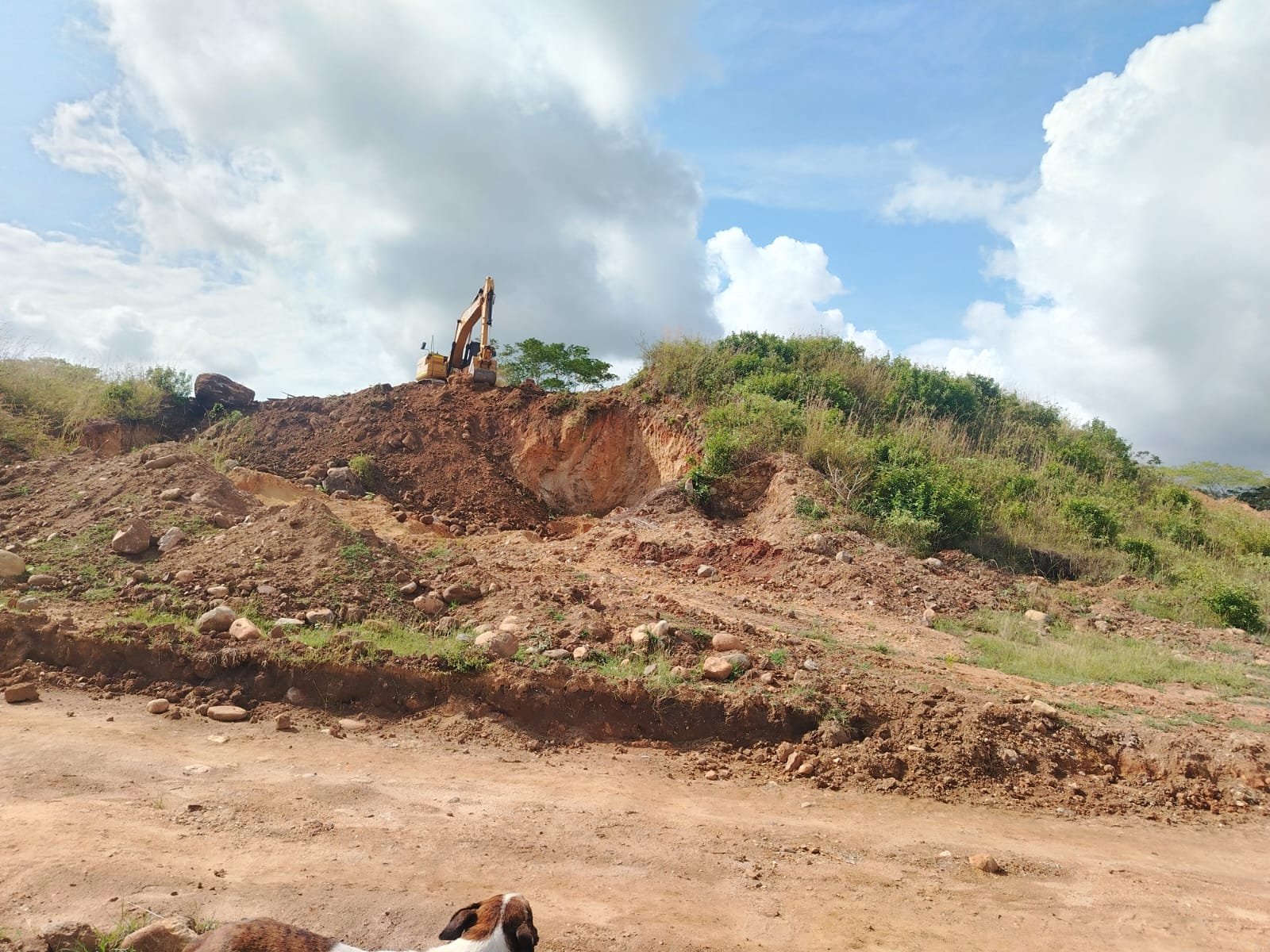

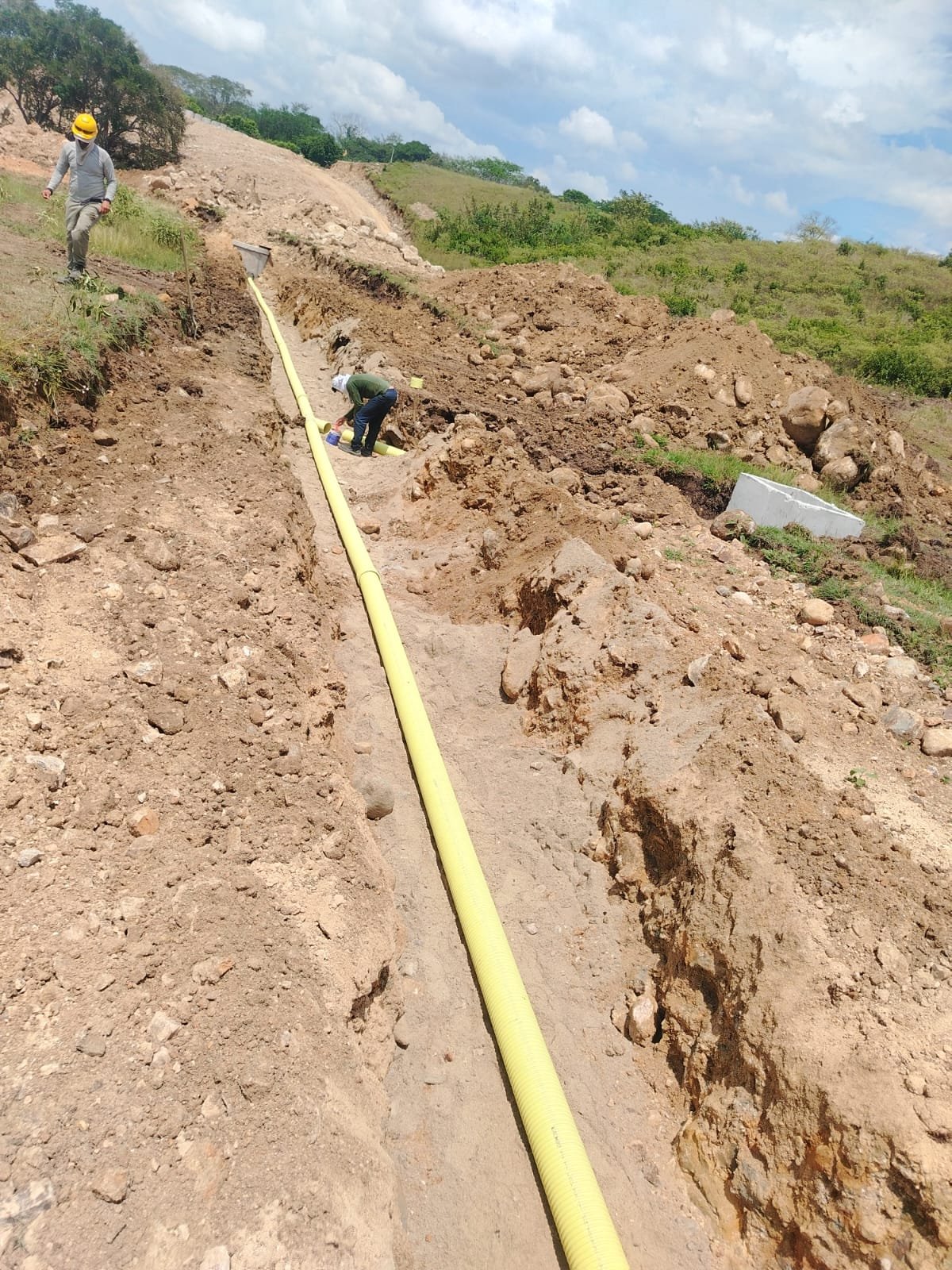

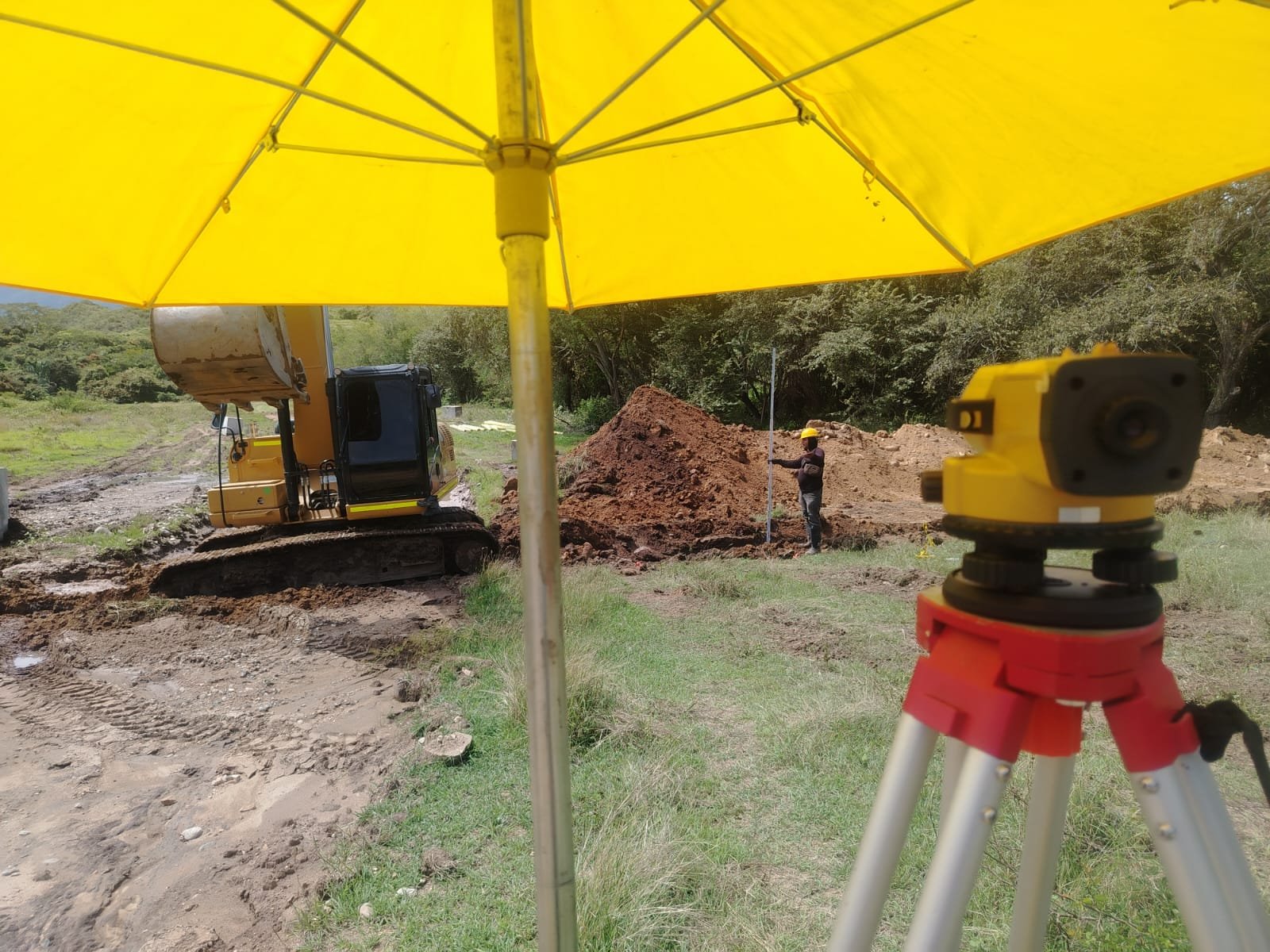

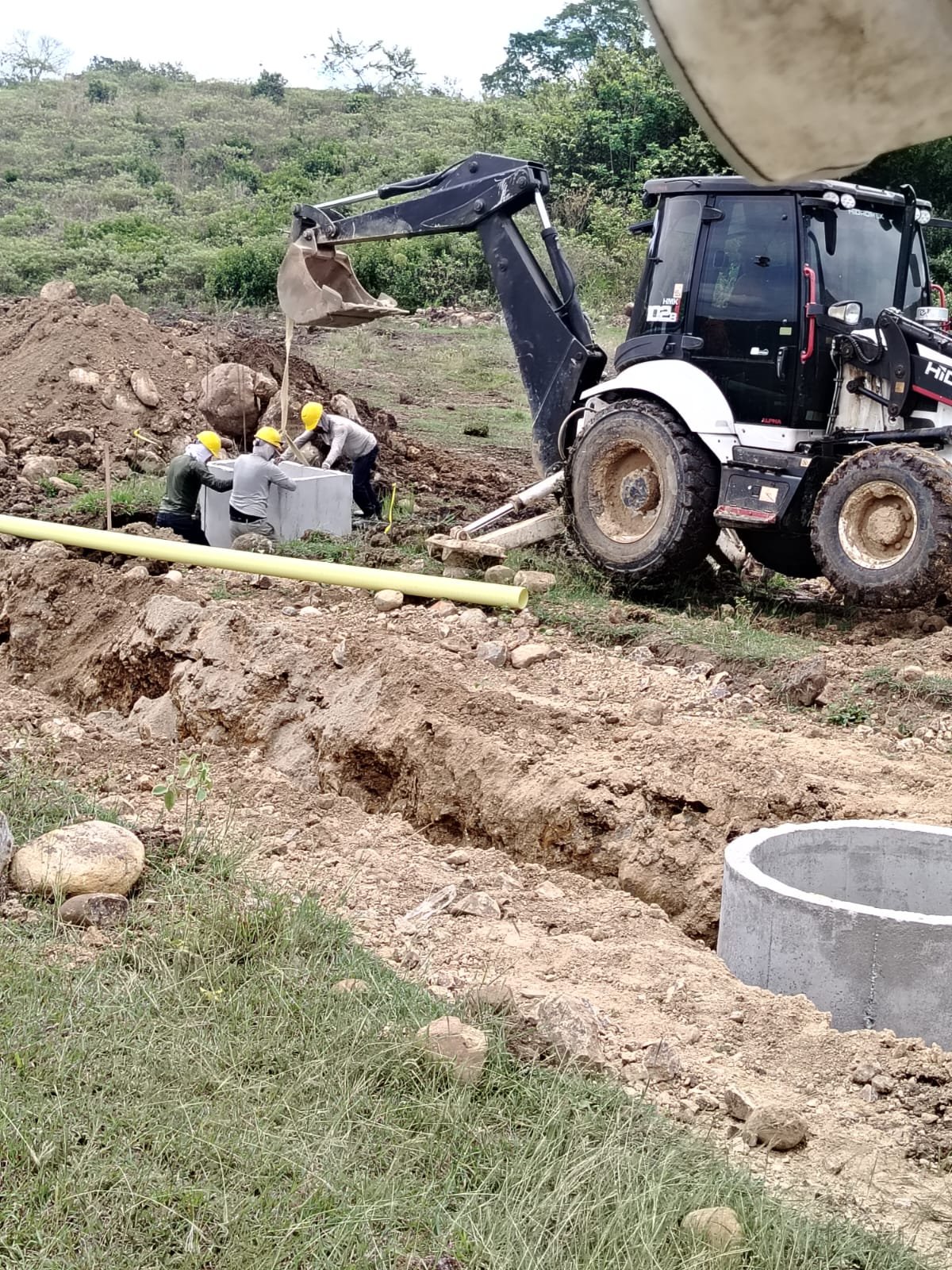

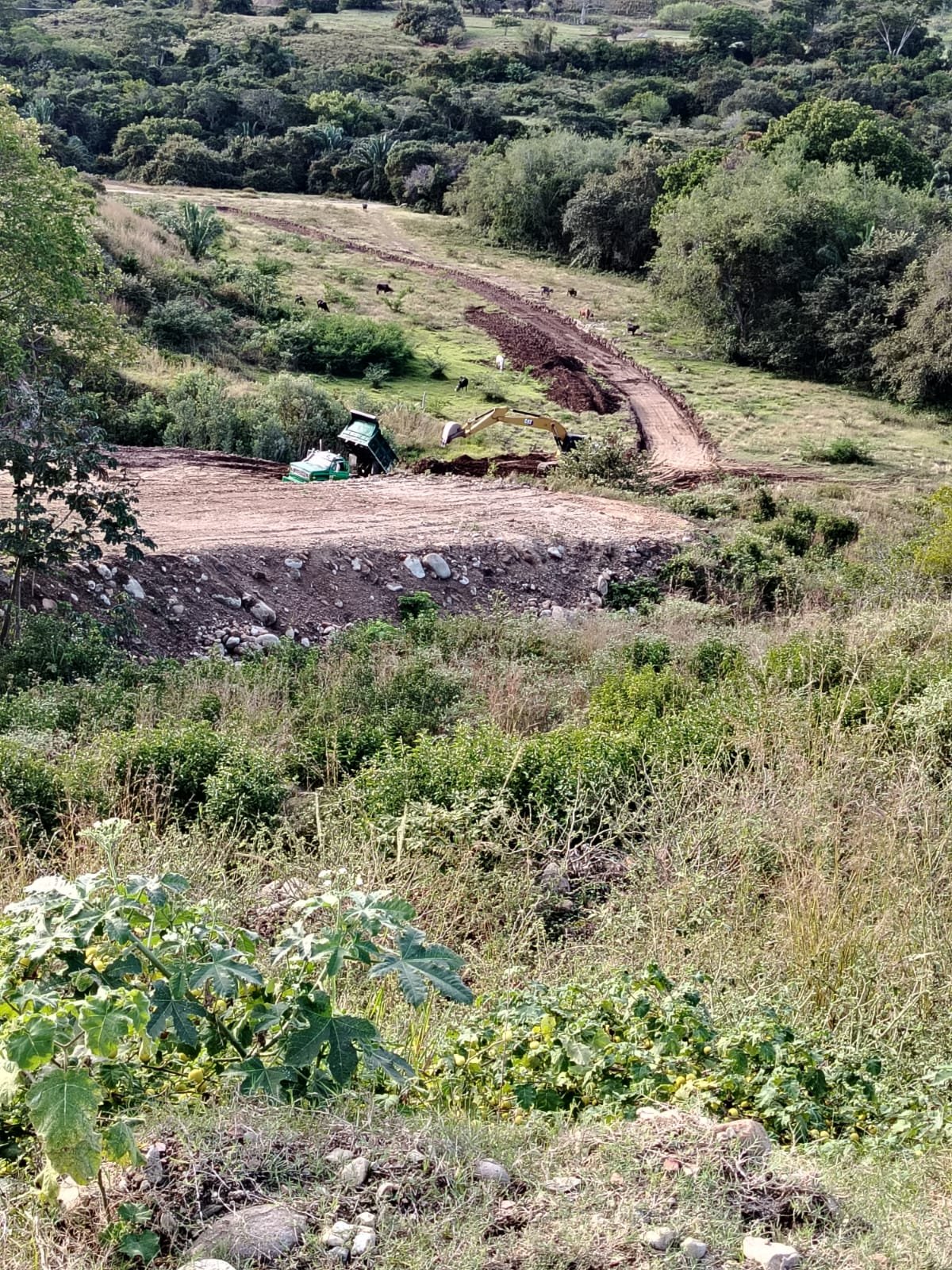

Durante la semana se avanzó en el cajeo, replanteo y conformación de vías en la terraza 2, especialmente en las vías 6, 5, 4 y 1, con apoyo de maquinaria y movimiento de material para nivelación y relleno de manzanas. Se desarrollaron trabajos topográficos, incluyendo poligonales, replanteos y ubicación de puntos de control, con el fin de preparar la terraza para la futura instalación de la red sanitaria. En el frente eléctrico se realizaron excavaciones e instalación de postes en sectores cercanos a la casa modelo. Adicionalmente, se efectuaron labores de paisajismo, adecuación de terrenos y apoyo ambiental, incluyendo acompañamiento técnico para estudios relacionados con la PTAR y verificación de puntos de vertimiento.

Galería de avances de obra
semana 15 al 19 de diciembre 2025

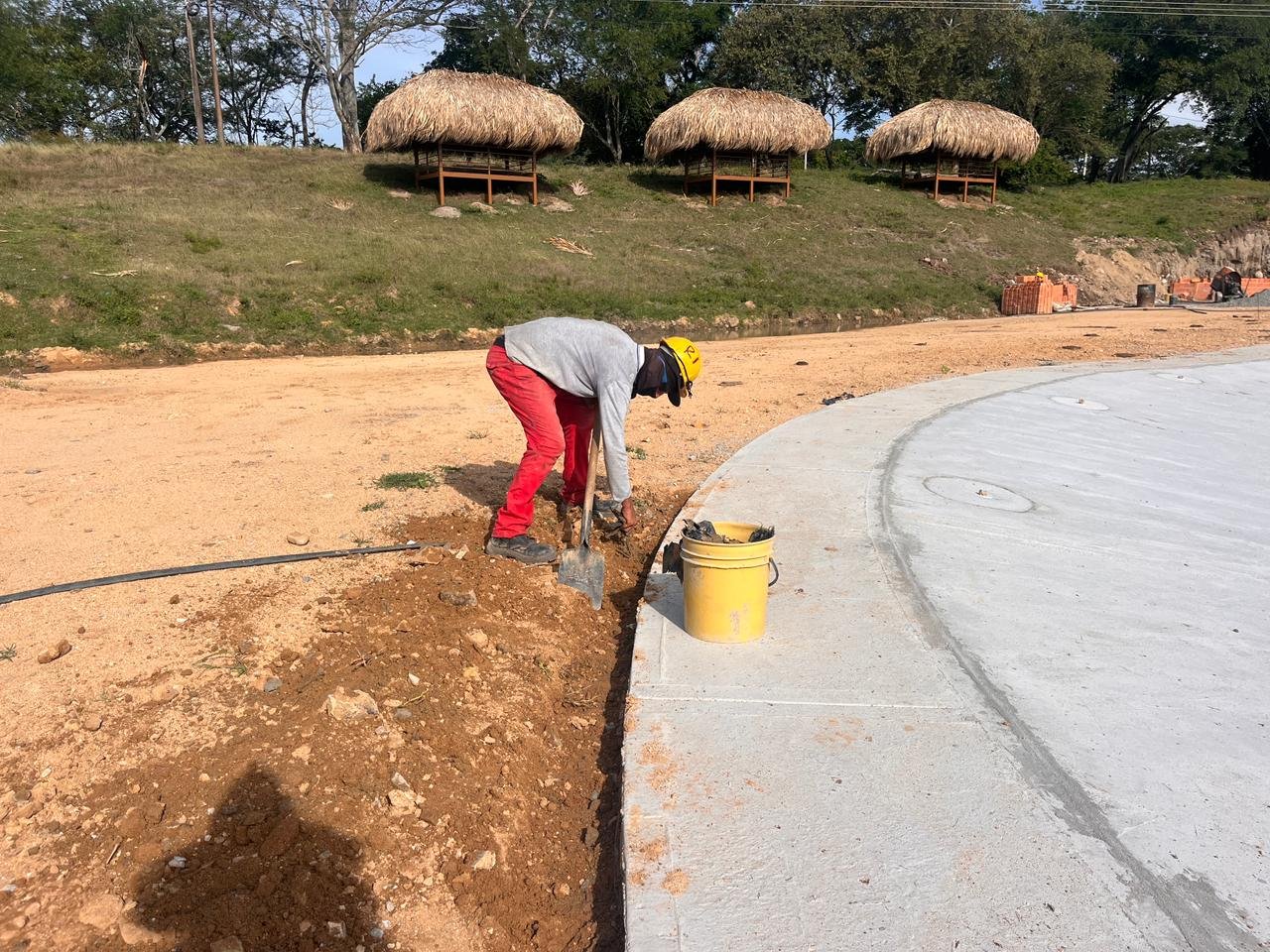

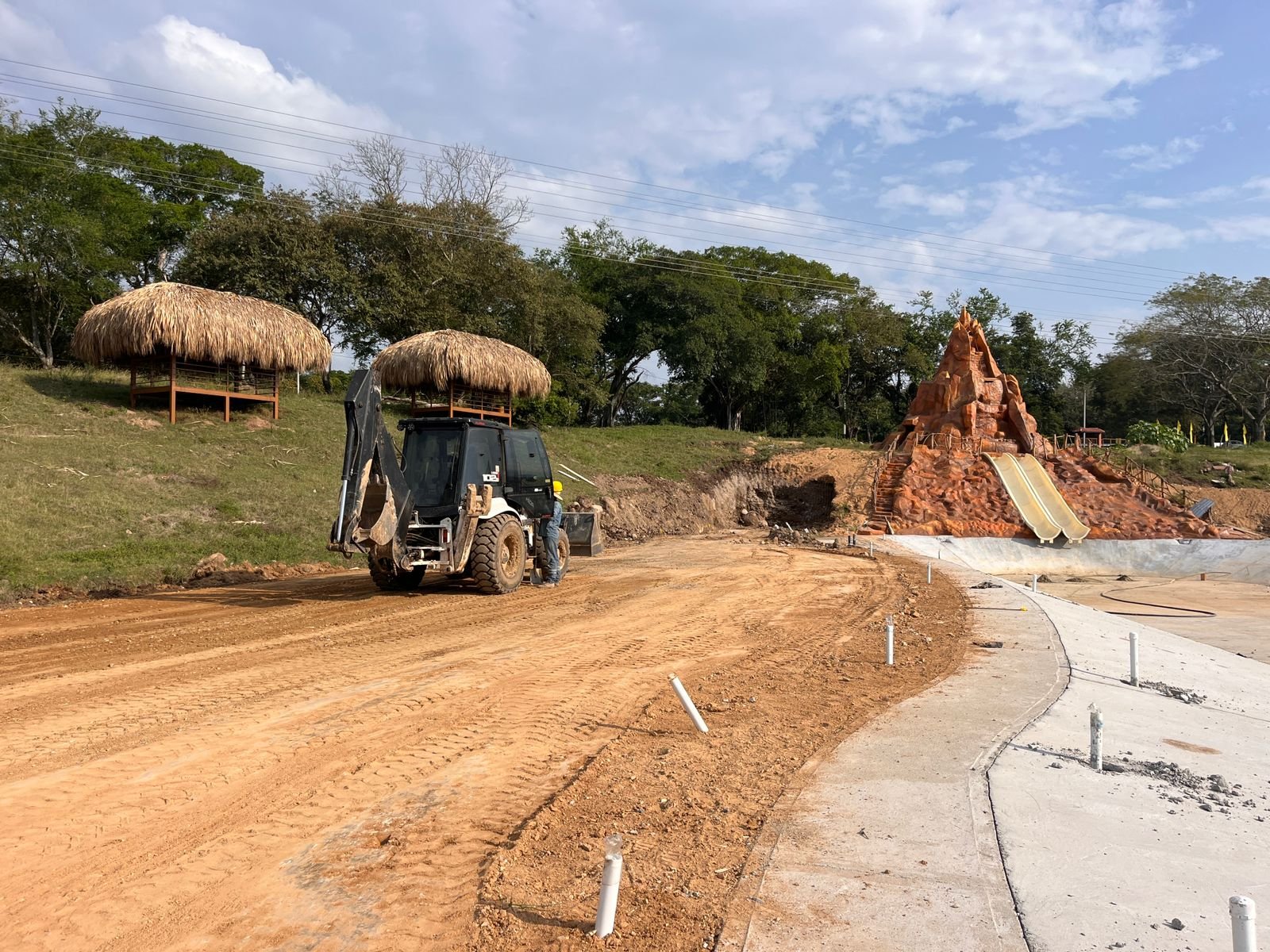

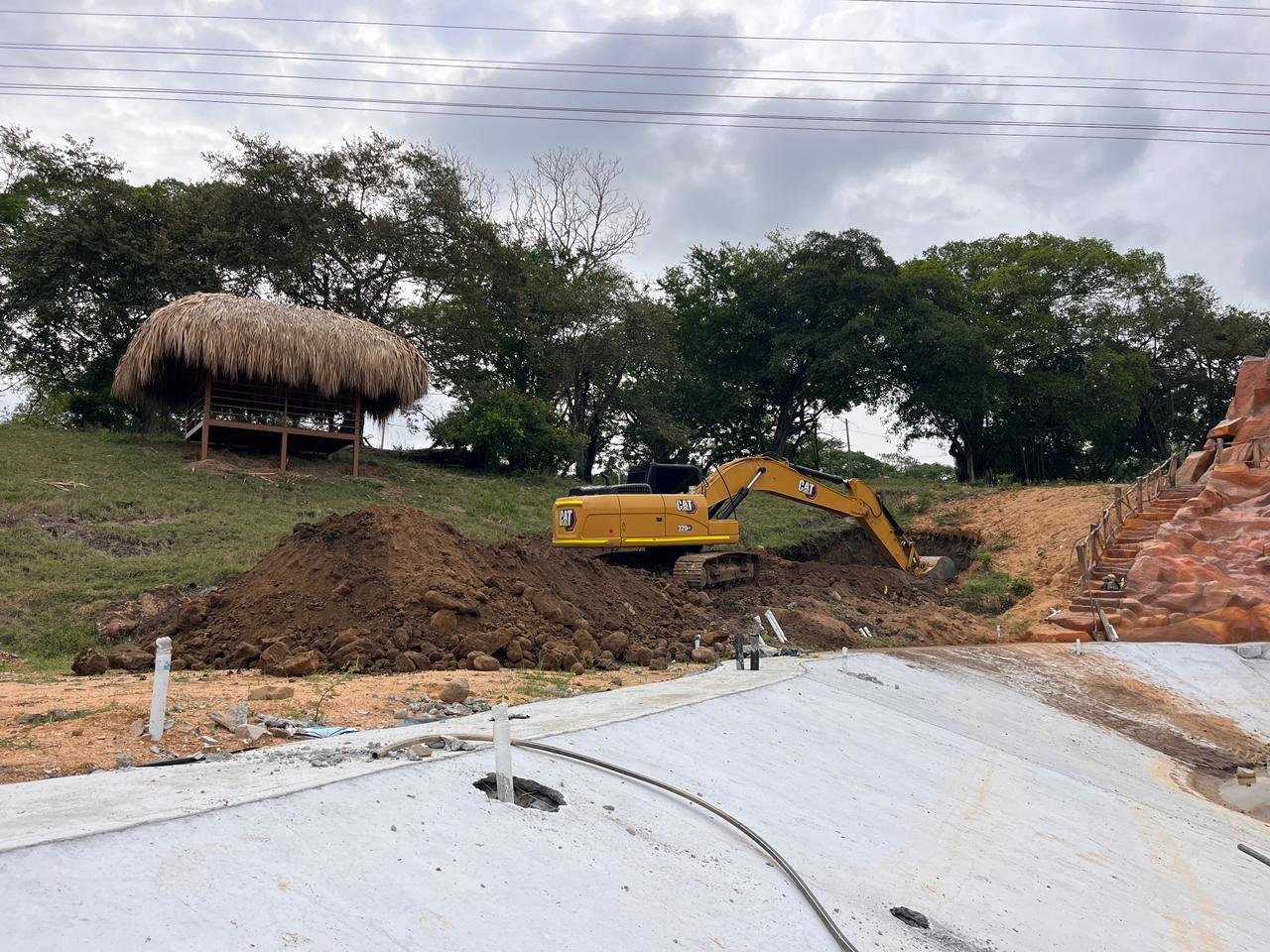

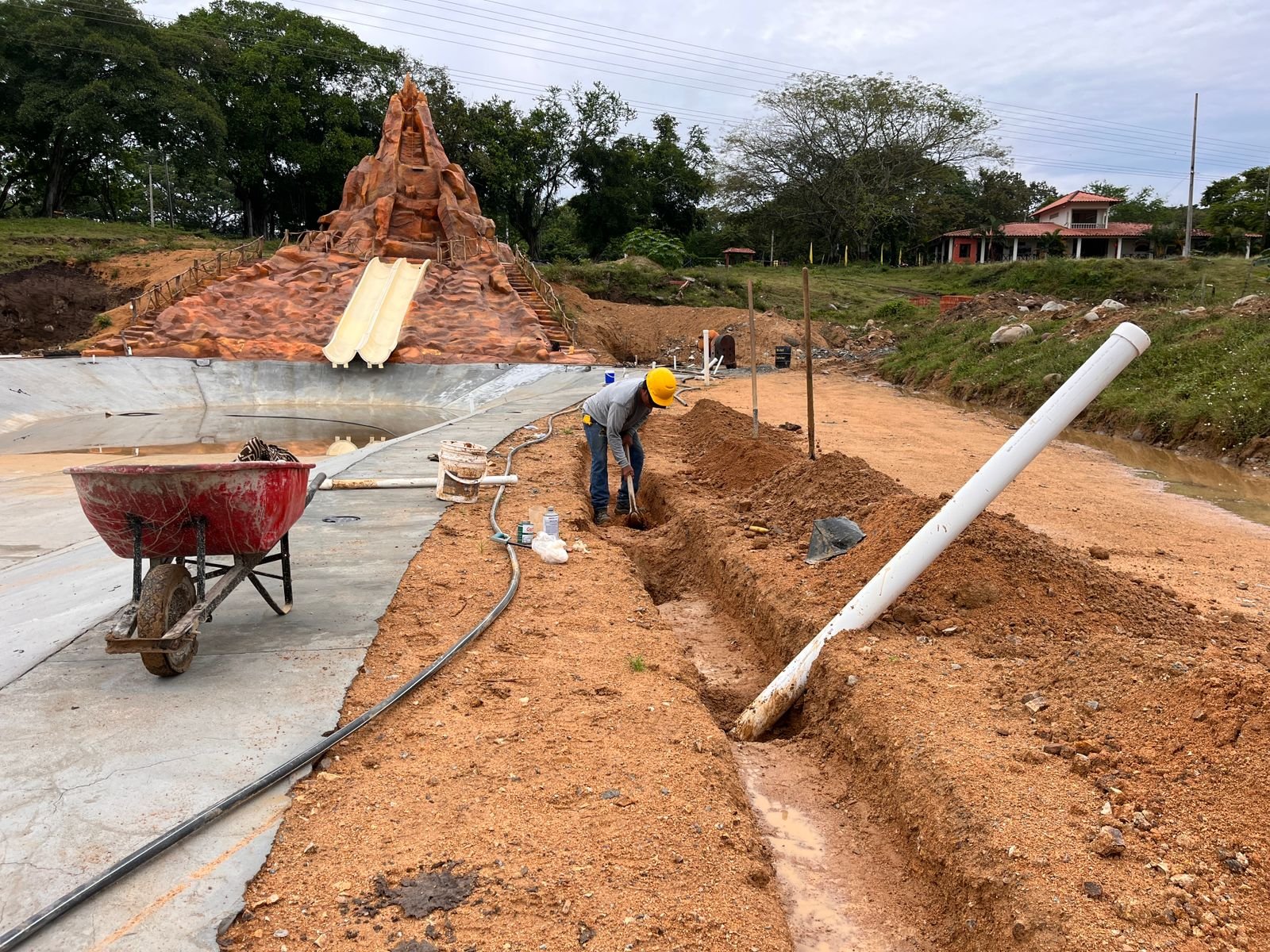

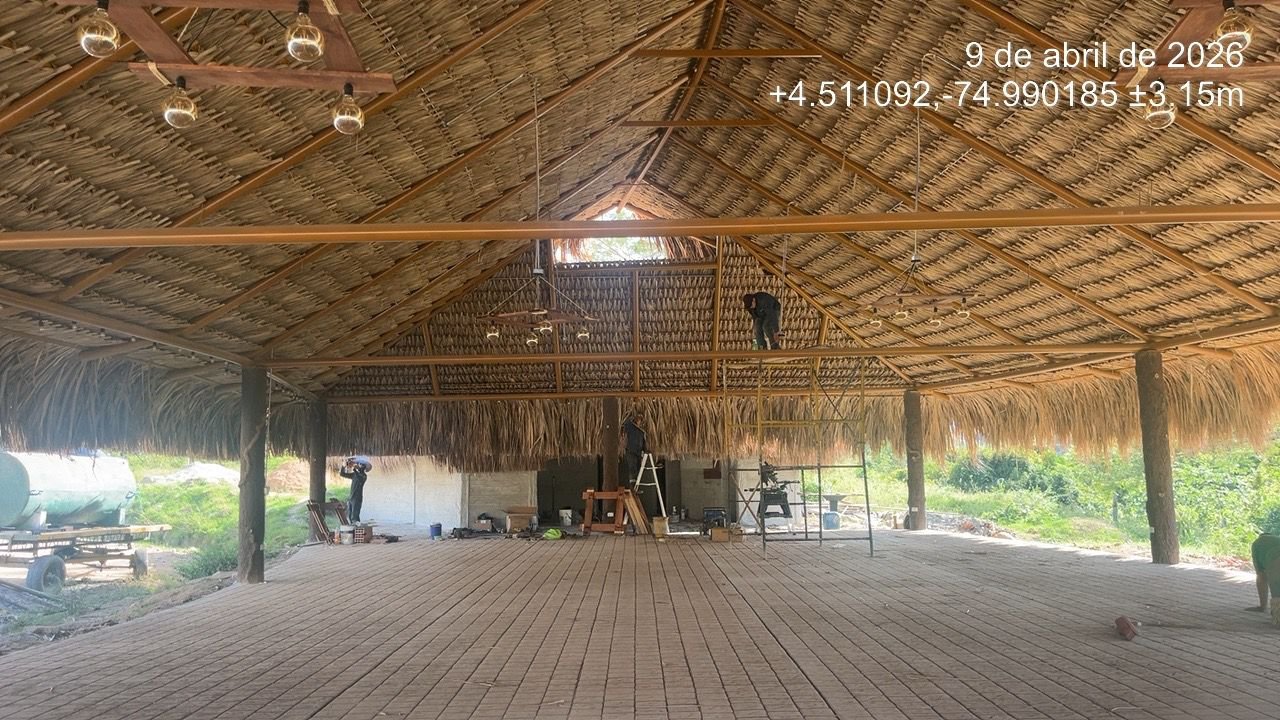

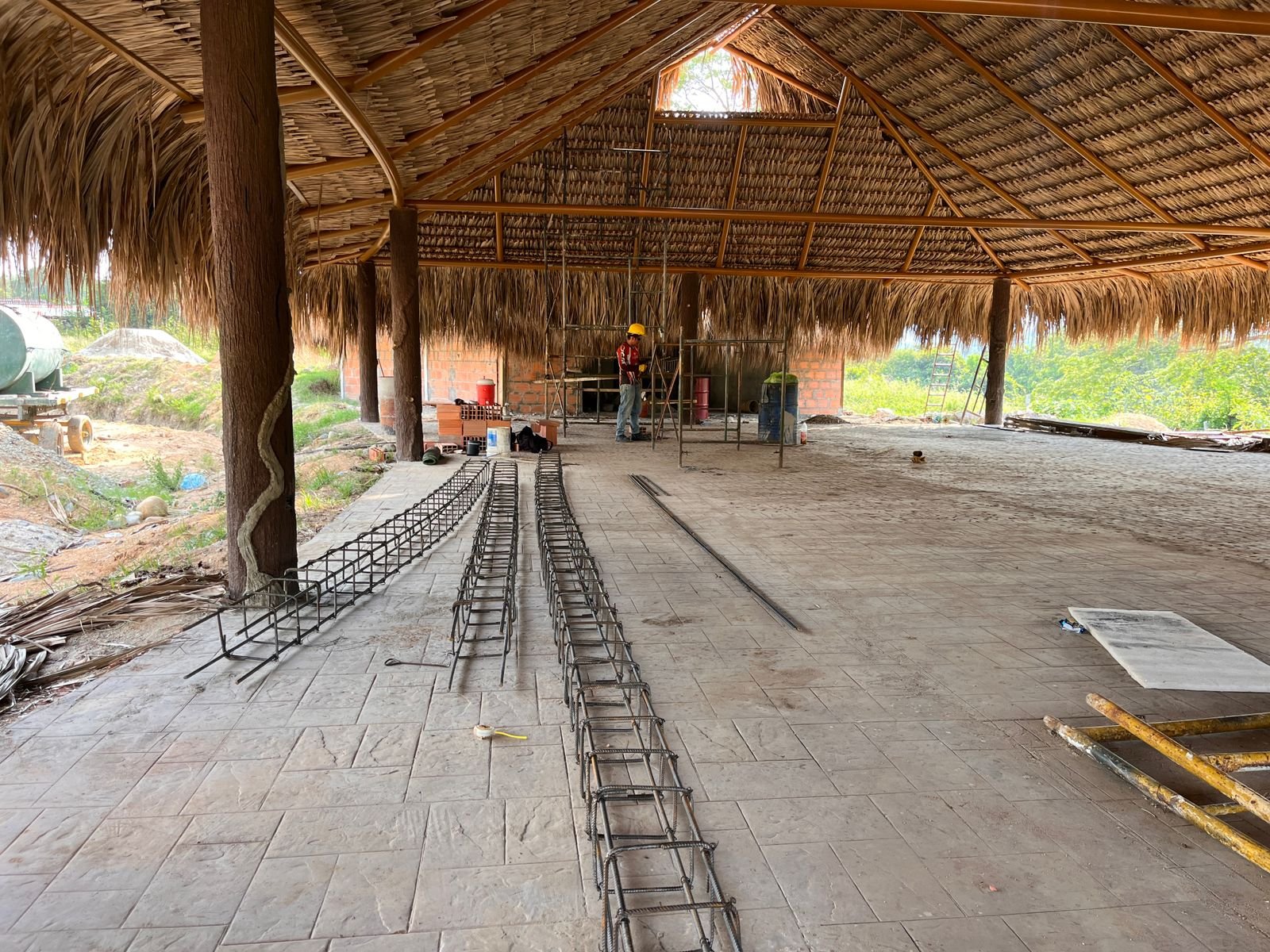

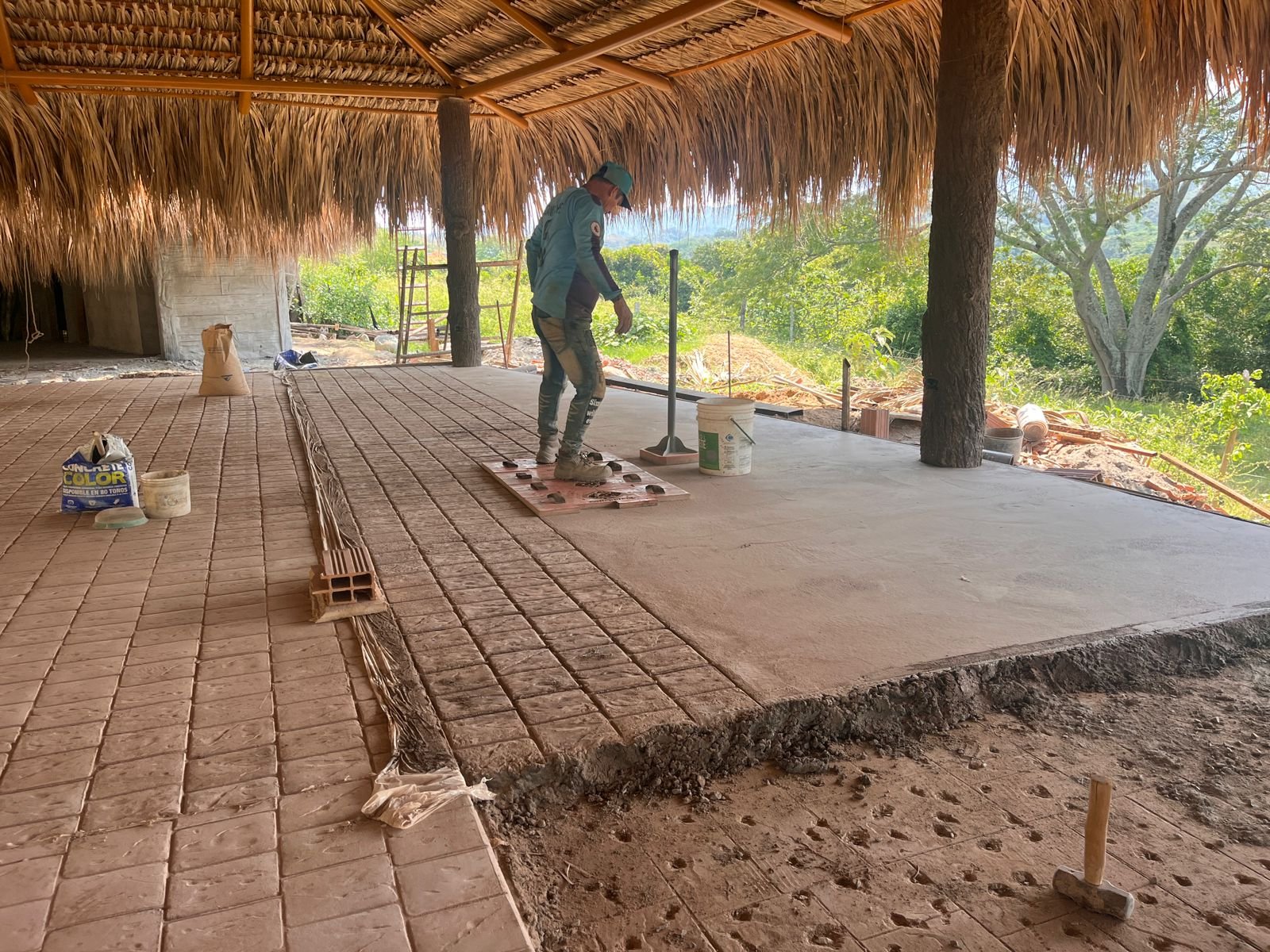

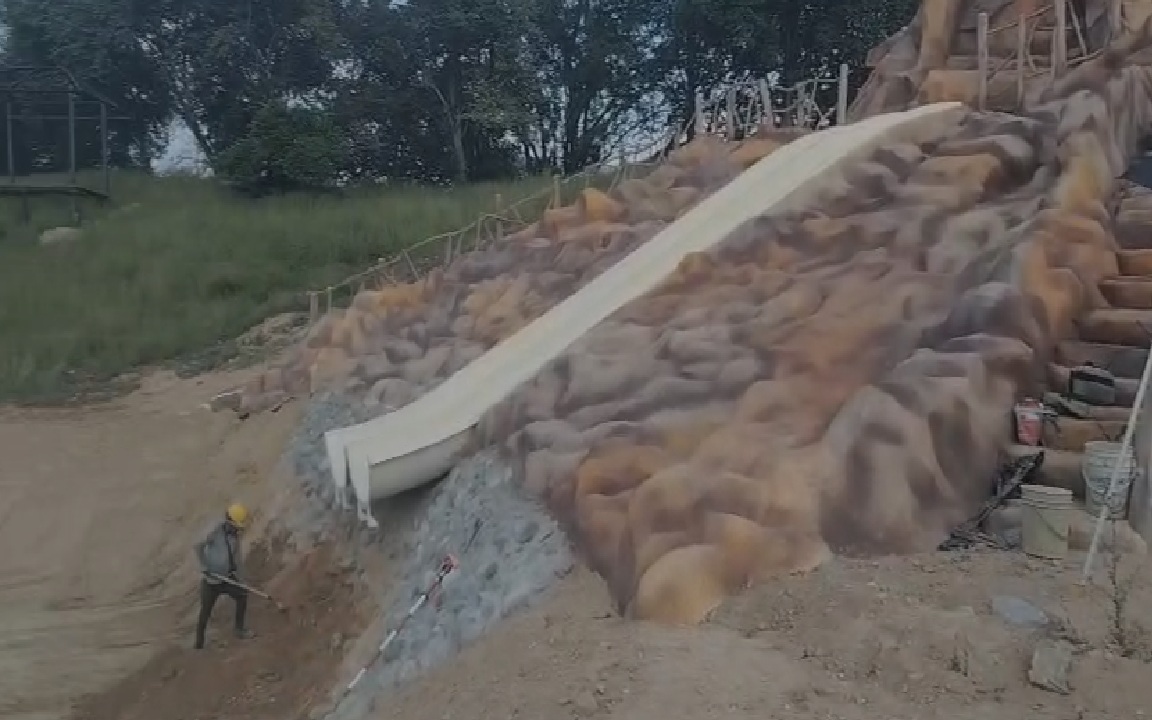

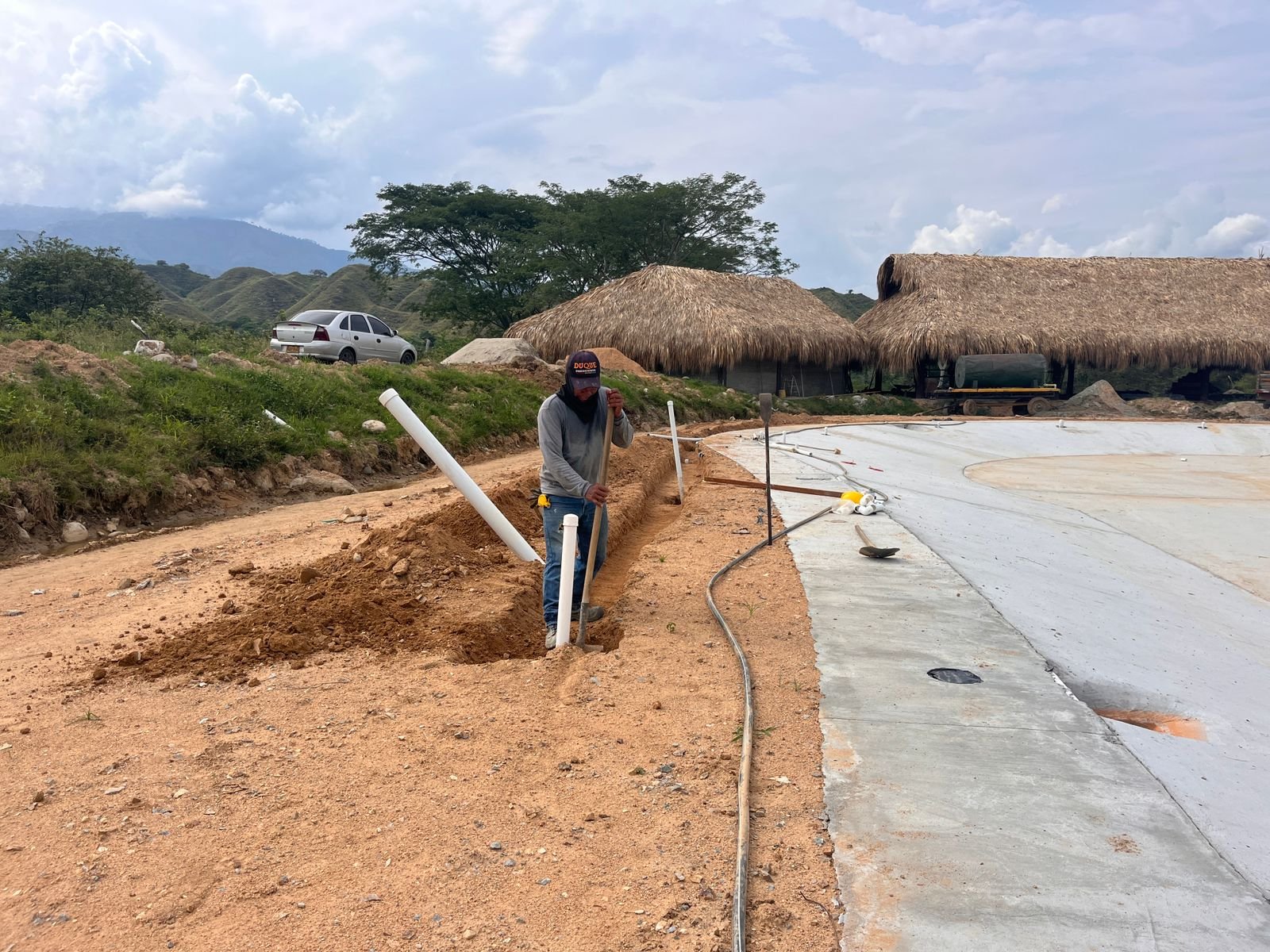

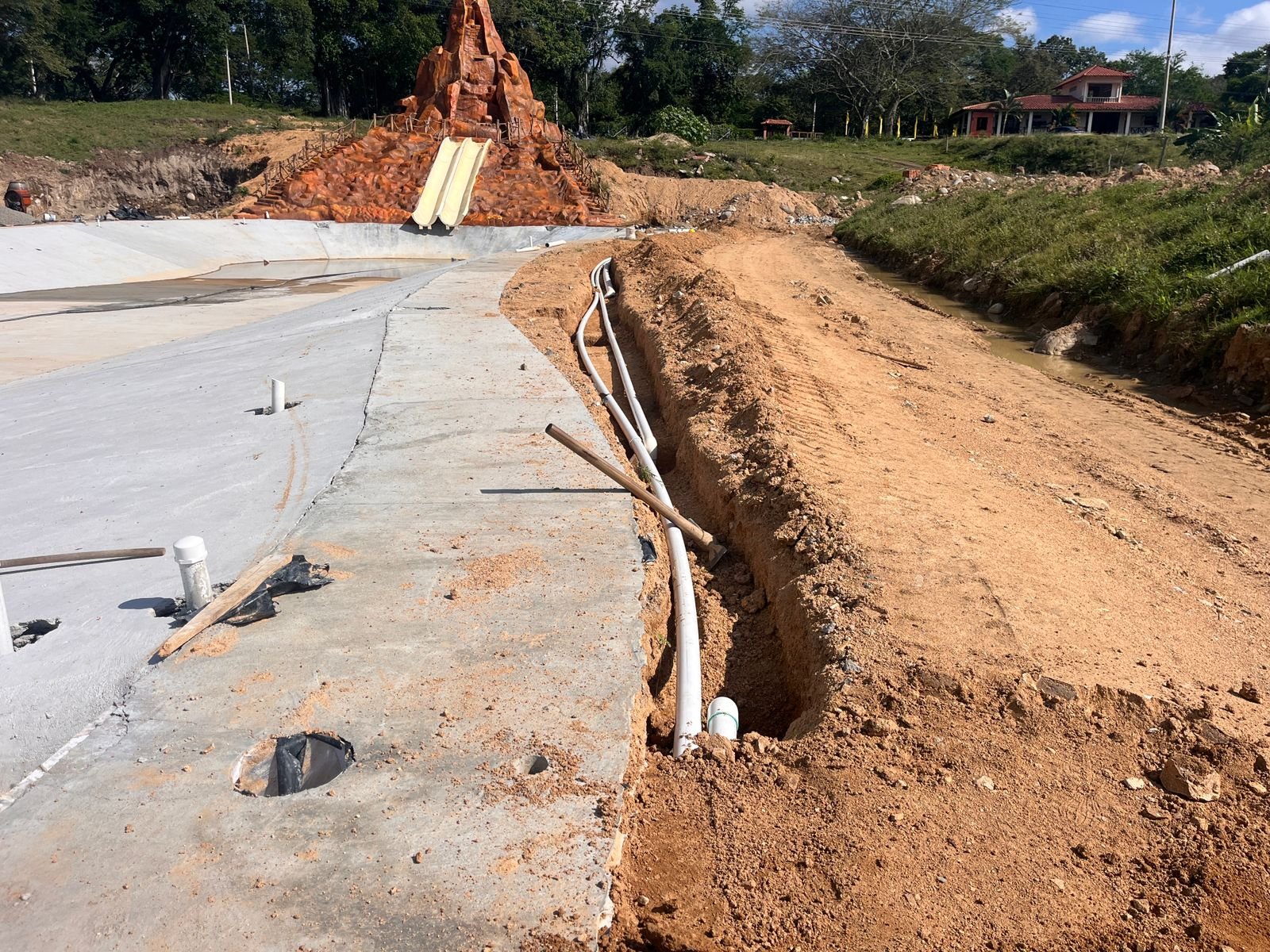

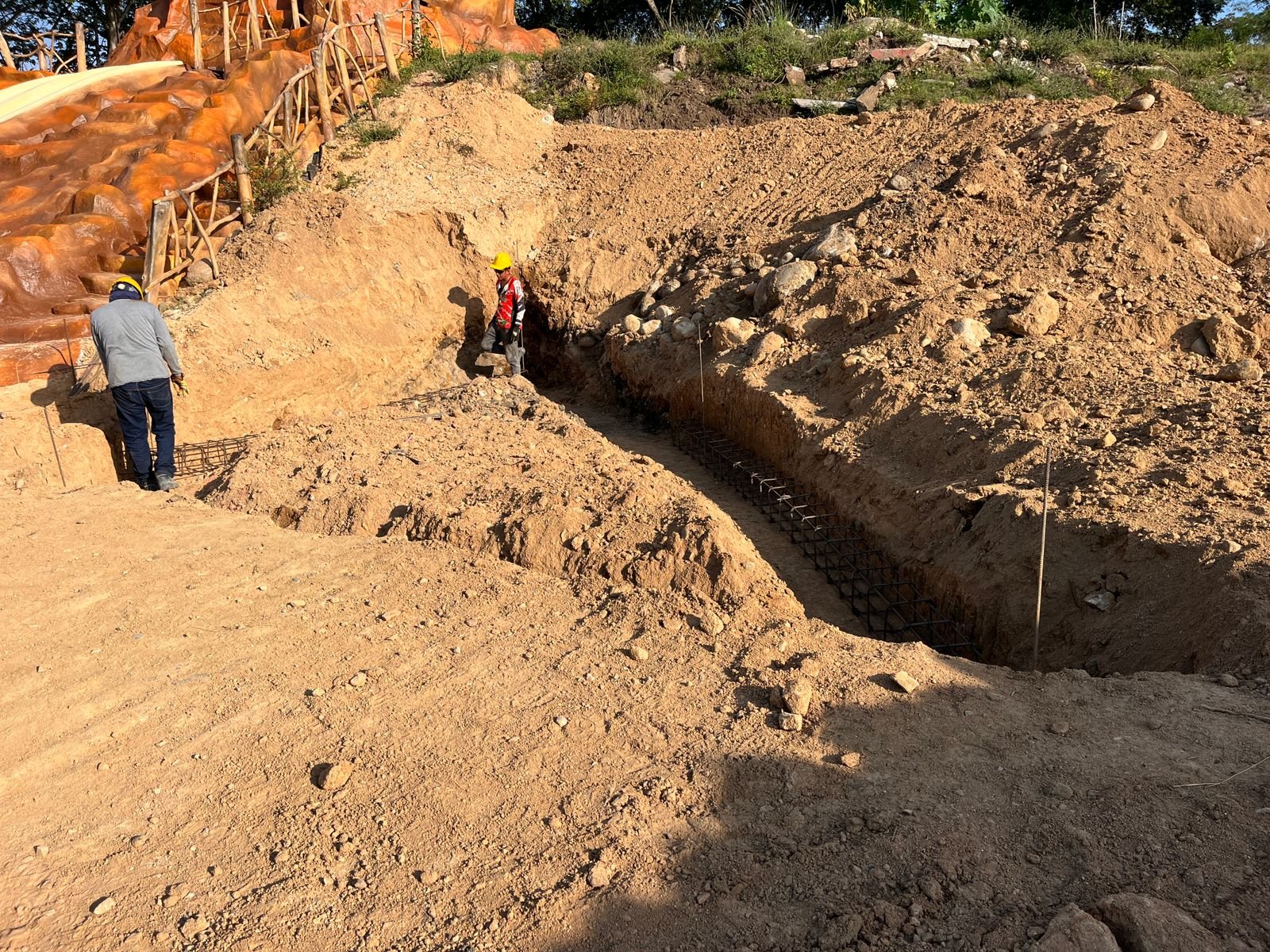

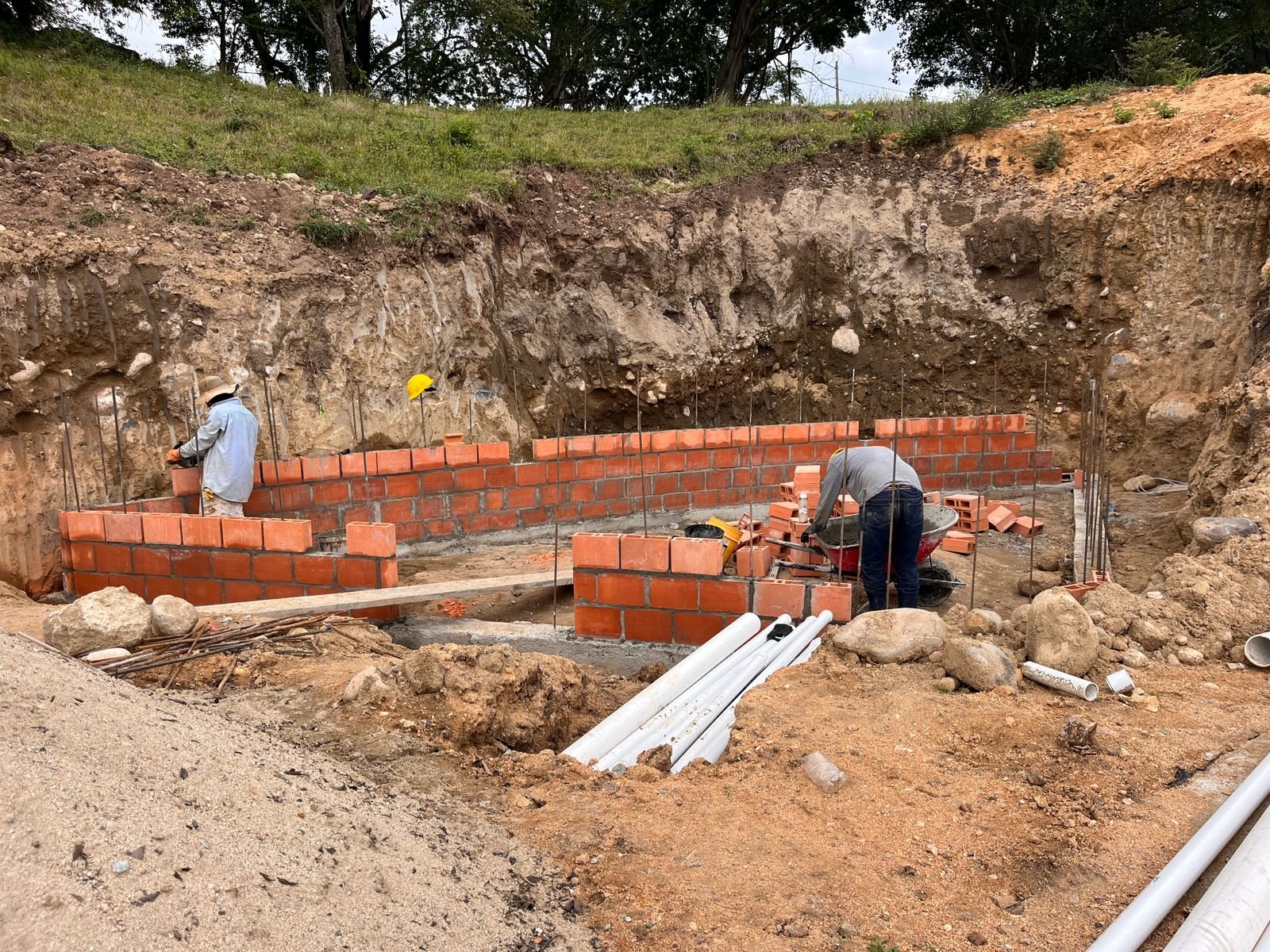

Durante la semana se avanzó en la construcción de la zona de piscinas, con vaciados de placas, playas y taludes, así como la preparación de pendientes, instalación de plástico y malla, y ajustes finales en bordes y acabados. En las terrazas Las Vegas, Colorado y apartasuites se realizaron trabajos de cajeo, replanteo y conformación de vías, avanzando en la estabilización del terreno y adecuación de accesos para maquinaria. En el sistema eléctrico se realizaron recorridos, ajustes en planos y excavaciones para postes, incluyendo la zona de portería. Adicionalmente, se continuó con trabajos en portería, kioskos, baños, miradores y zonas de bienestar, avanzando en cubiertas, pintura, decks y acabados generales.

semana 8 al 12 de diciembre 2025

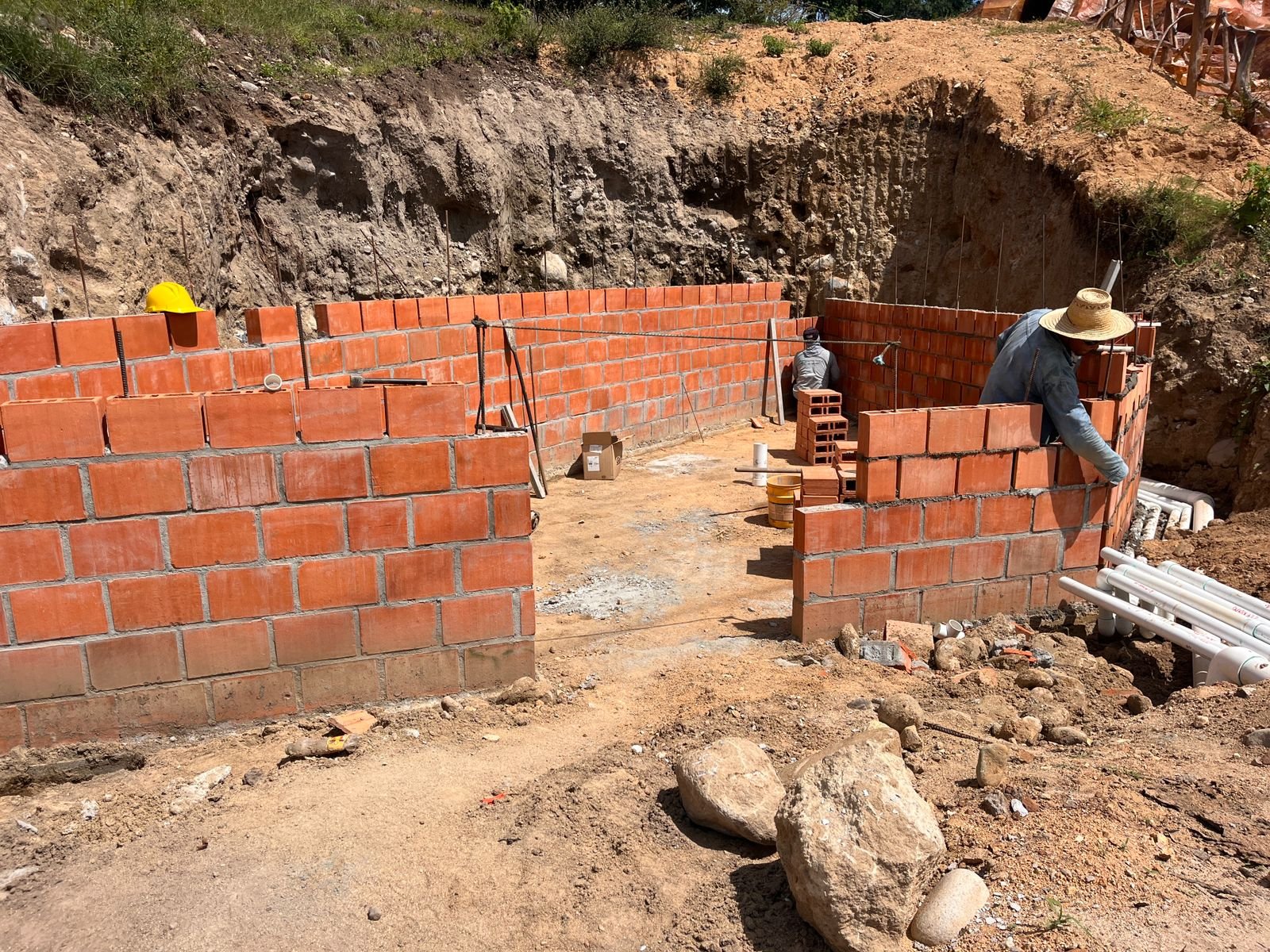

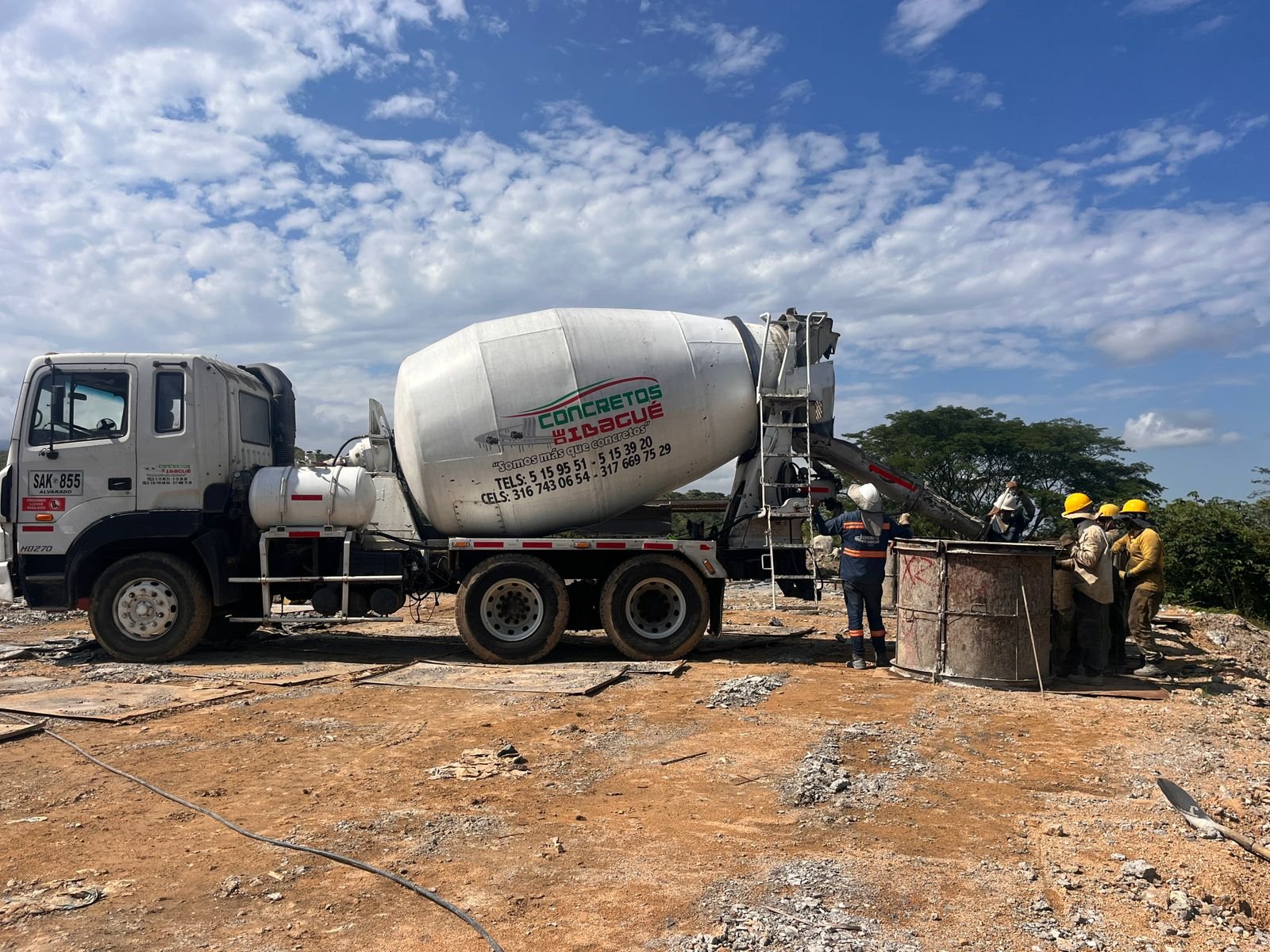

Durante la semana se avanzó en la preparación, compactación y vaciado de placas en el talud de la piscina, así como en replanteos y nivelaciones de andenes y áreas perimetrales. En la terraza 2 se continuó con el cajeo, perfilado y adecuación de vías, incluyendo la vía de bajada hacia el río y la conformación de accesos para maquinaria. Se realizaron replanteos topográficos en varias vías y áreas del proyecto, además de ajustes y ubicación de postes eléctricos conforme a planos aprobados. Adicionalmente, se ejecutaron trabajos en zonas complementarias como baños, kiosko, miradores y paisajismo, manteniendo el avance general del proyecto.

semana 1 al 5 de diciembre 2025

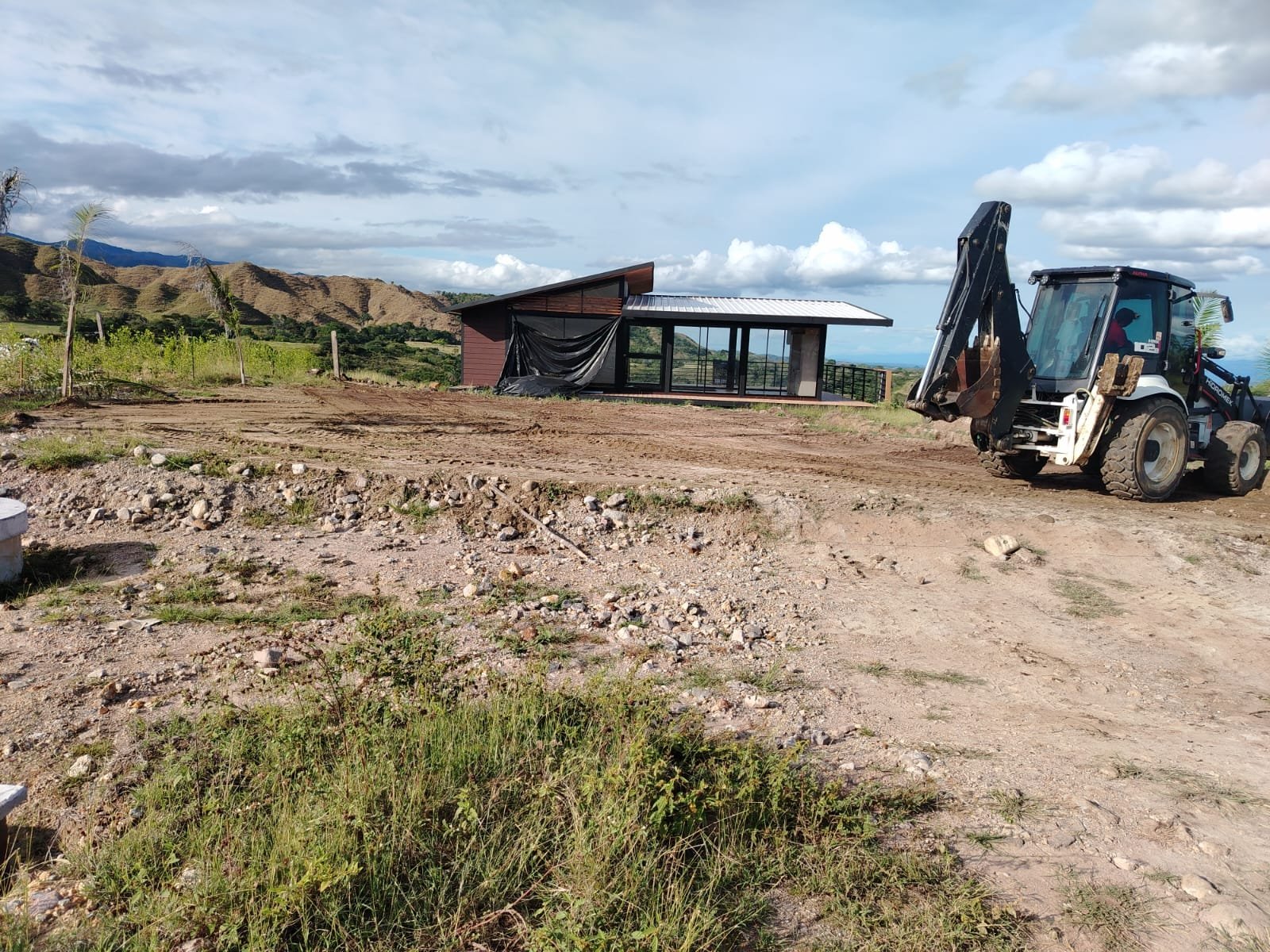

Se avanzó en el cajeo y adecuación de vías, nivelación de terreno y actualización de la red sanitaria. Se ajustaron alineaciones eléctricas y se realizaron replanteos y vaciados en las zonas de piscina. Se continuó con trabajos en estructuras complementarias y se hicieron correcciones finales en la casa modelo.

Semana 24 al 28 de noviembre 2025


semana 10 al 14 de noviembre 2025

Semana 17 al 21 de noviembre 2025
